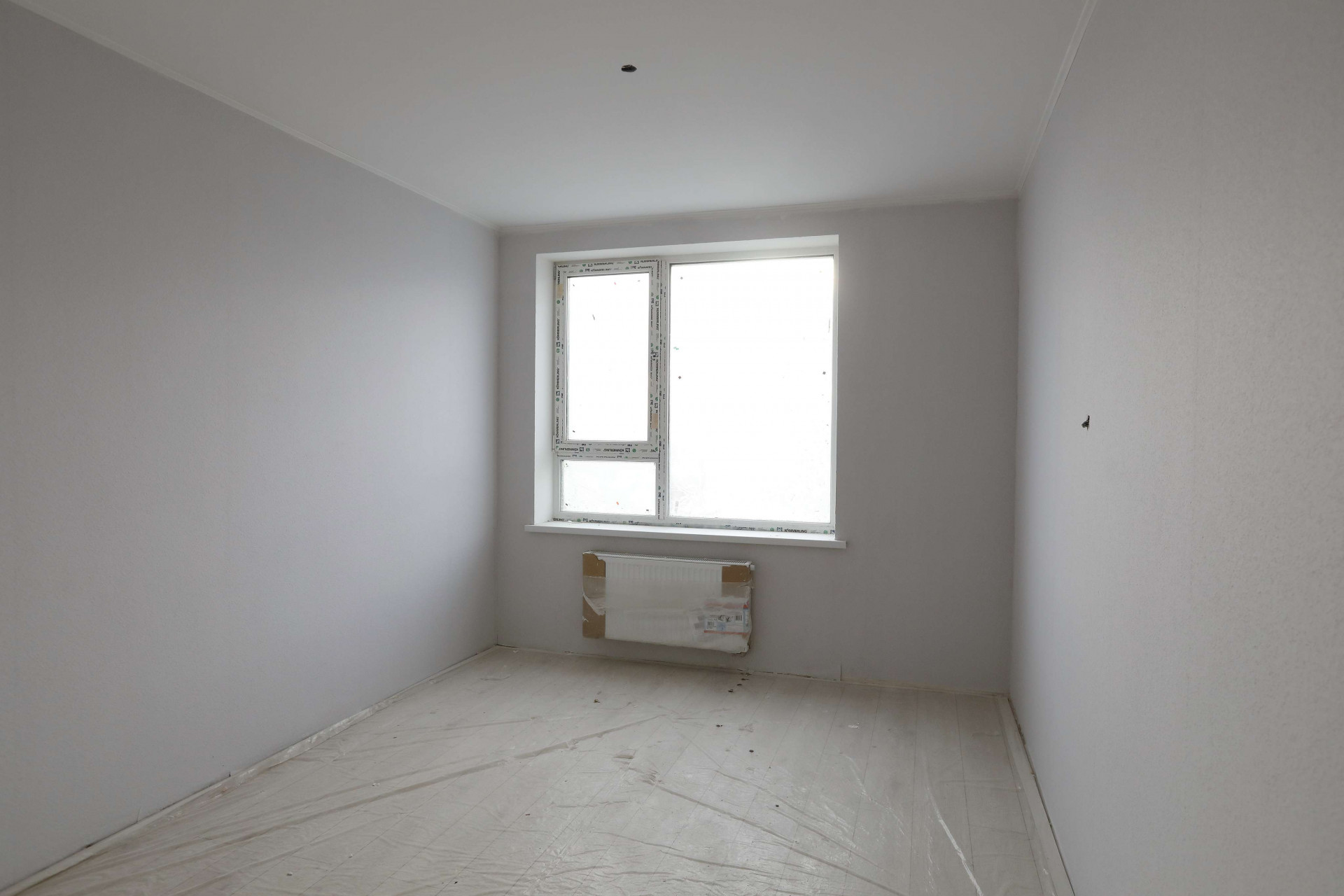

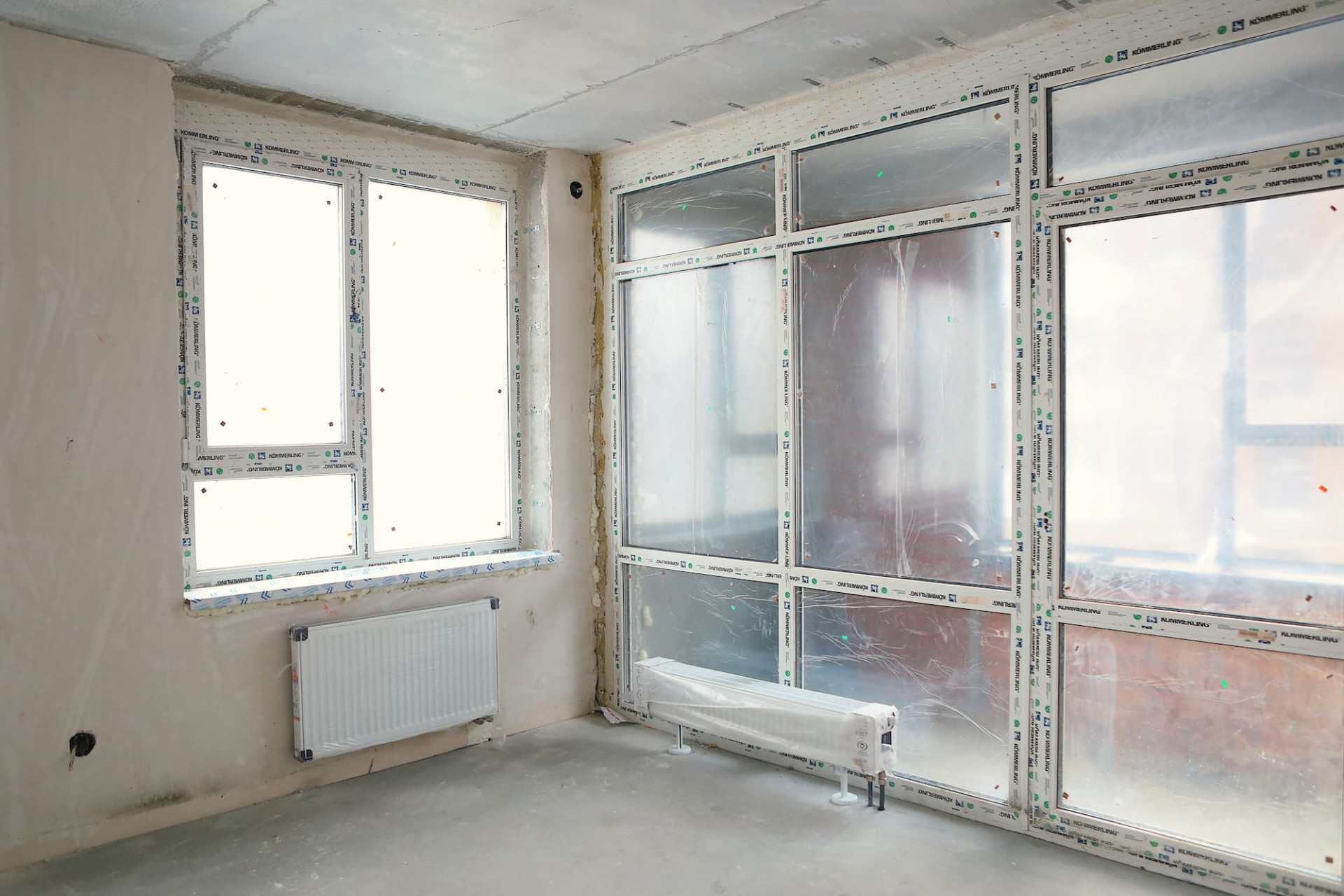

СКМ Девелопмент предлагает два варианта отделки квартиры: «предчистовая» и «чистовая отделка». Мы учитываем ваши планы и пожелания. В 1 очереди квартиры передаются только в «чистовой отделке». Также мы планируем внедрить иные варианты – подробности узнавайте в отдел продаж.

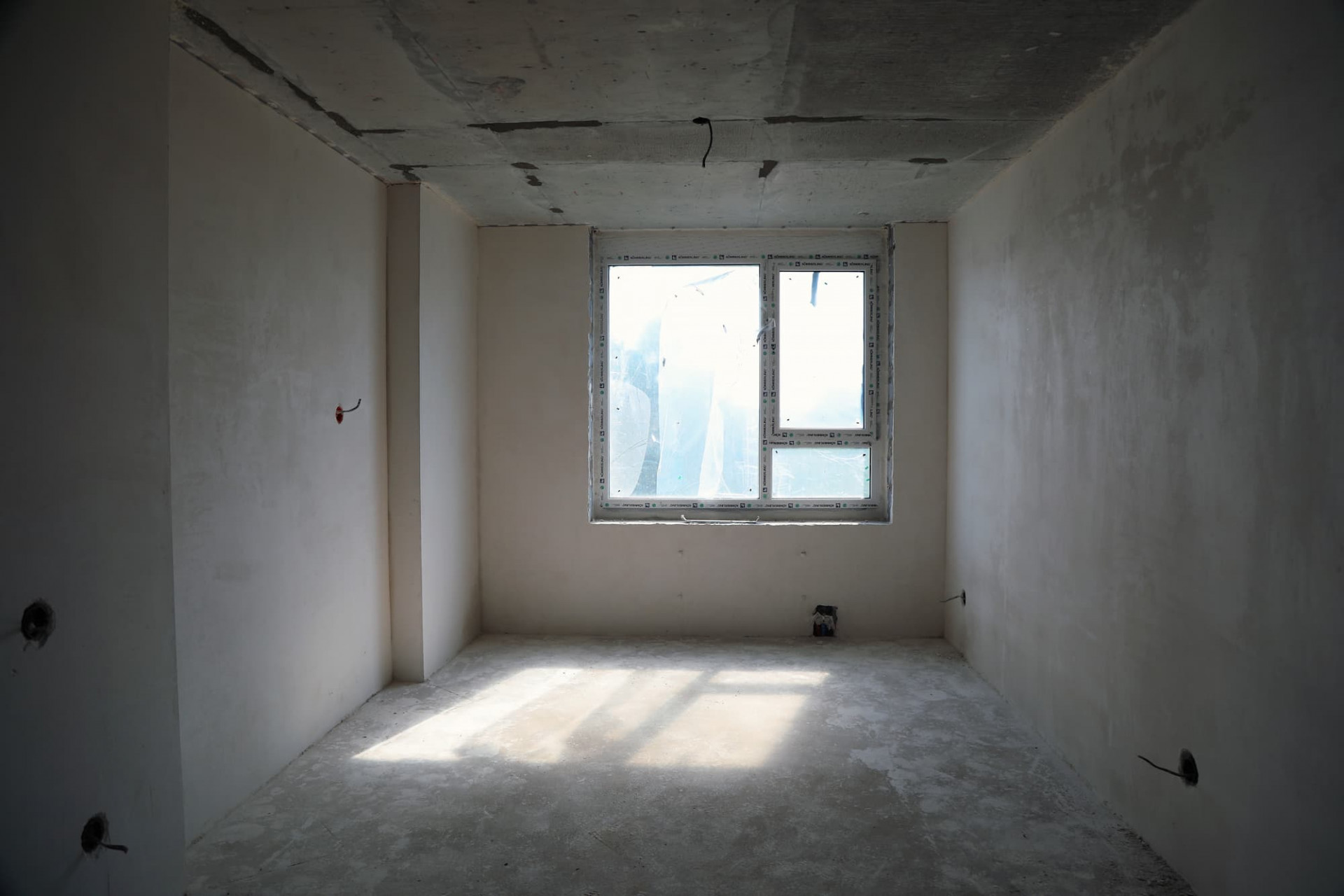

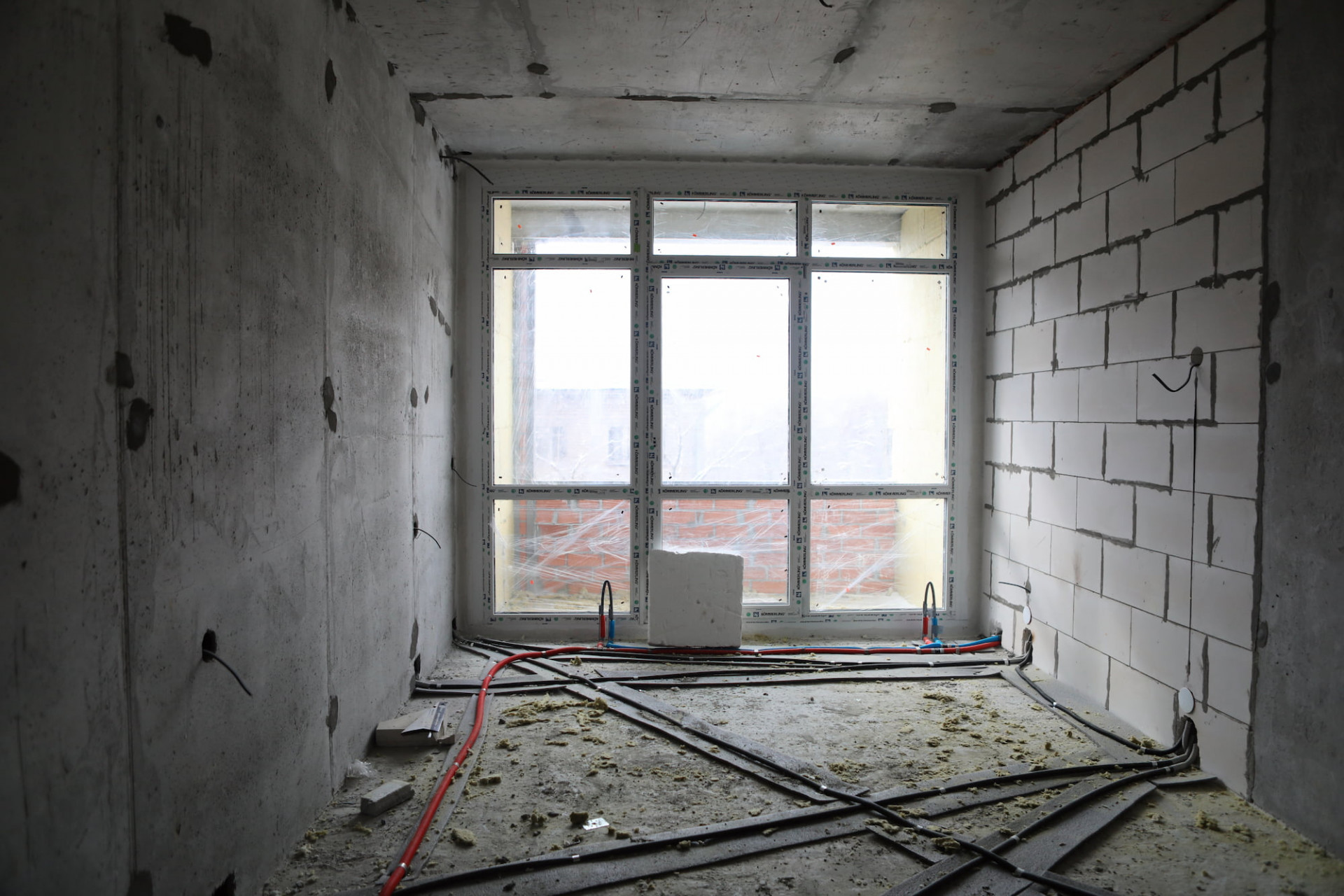

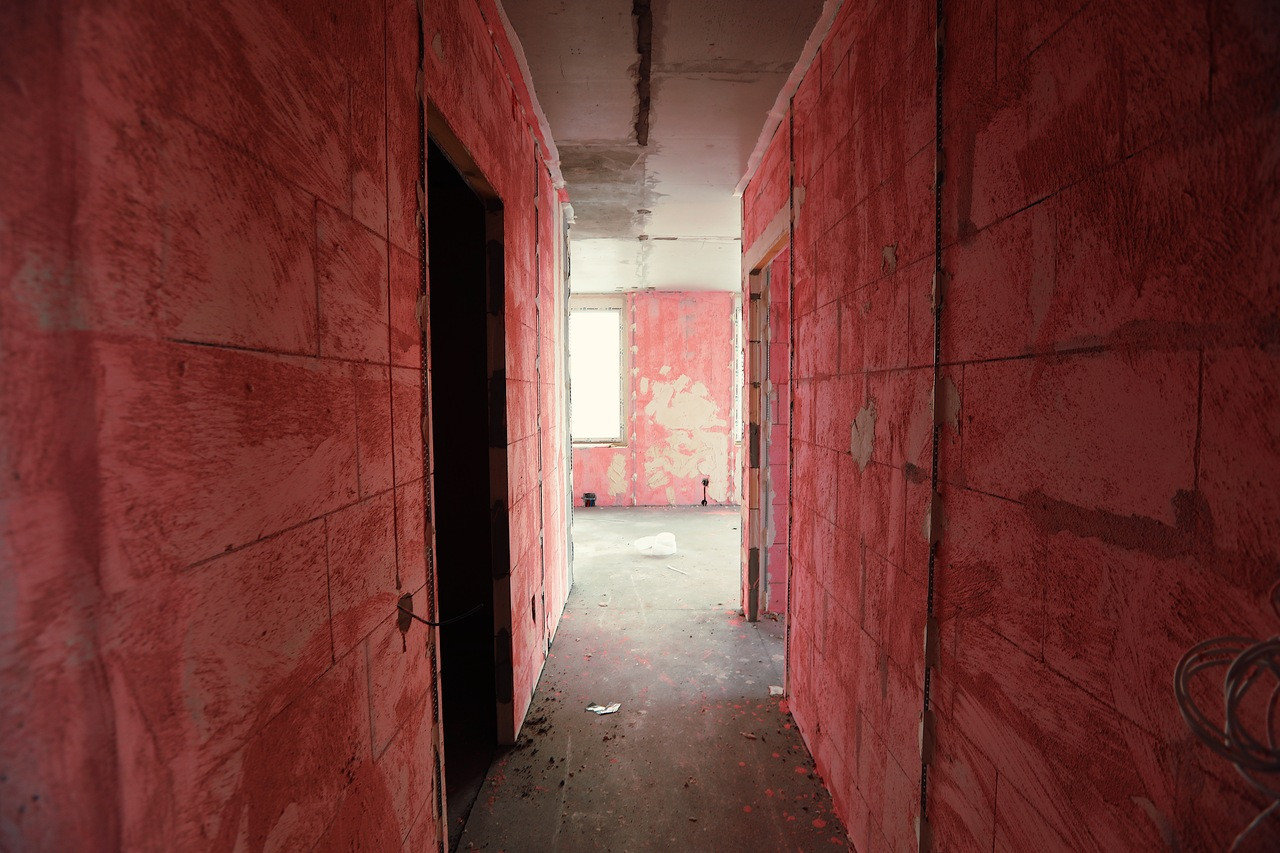

Предчистовая отделка подойдет тем, кто хочет, чтобы квартира отражала его вкусы, отвечала всем запросам и отличалась от других.
В квартире будут ровные стены и пол, стальные радиаторы, 5-камерные окна, металлические двери, выполнена разводка электропроводки и труб.

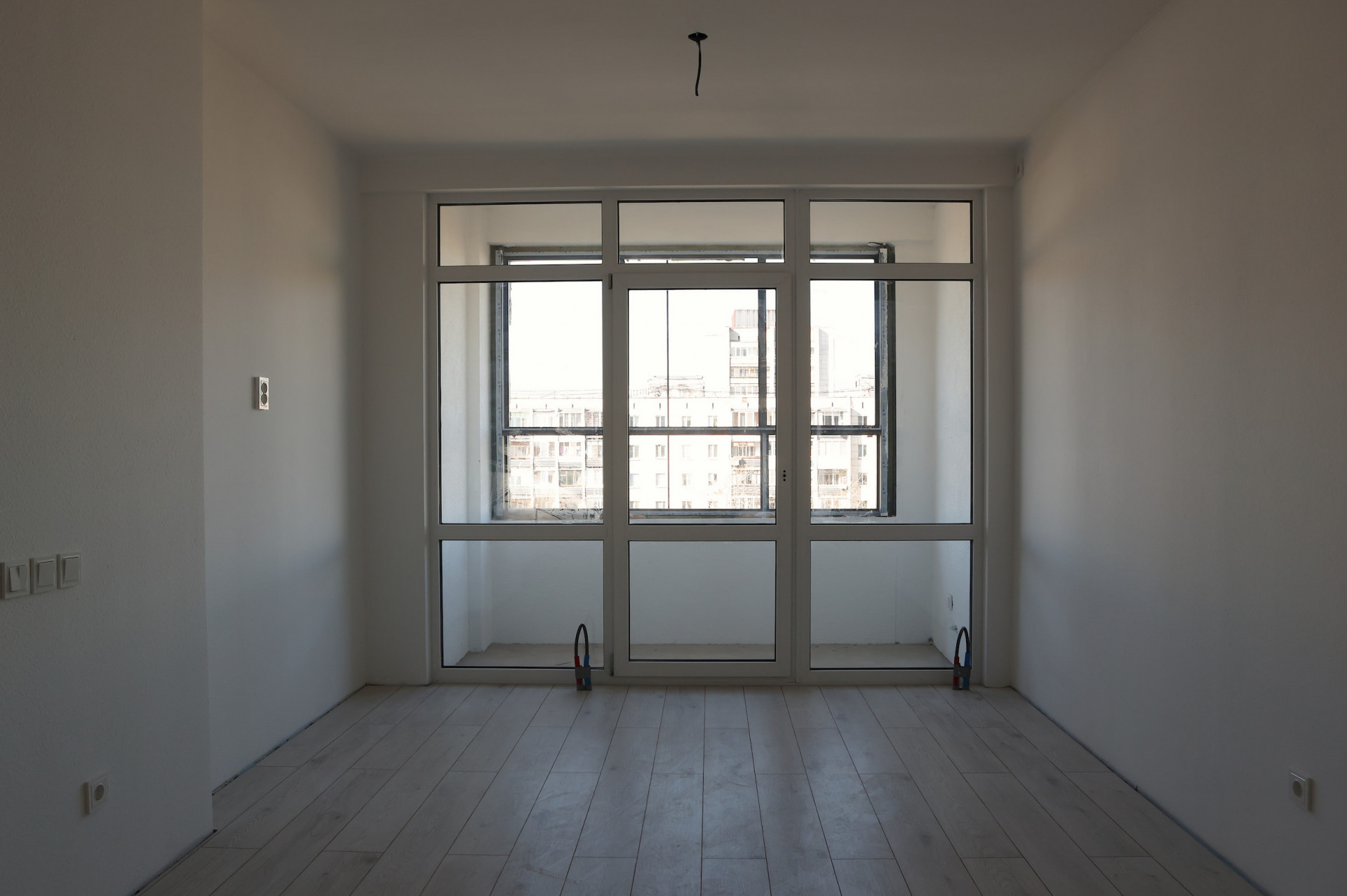

Чистовая отделка - это готовая квартира, в которой уже можно жить. Вы не ограничены в выборе мебели и декора, потому что мы используем спокойные и нейтральные цвета материалов.
Отделка стен. Высококачественные двухслойные бумажные обои под покраску. Обои гипоаллергенны, не содержат ПВХ, пластификаторов и растворителей, устойчивы к истиранию, могут многократно перекрашиваться. Окраска обоев – белый цвет.
Отделка пола. Ламинат 8 мм, не ниже 32 класса эксплуатации с высокой износостойкостью.
Окна. Пятикамерный профиль и двухкамерные стеклопакеты. Приток воздуха осуществляется через специальные оконные клапаны.
Двери. Входная металлическая сейф-дверь с порошковым напылением. Межкомнатные двери деревянные
Отделка потолка. Шпатлевка и окраска в белый цвет.
Отопление. Радиаторы с возможностью установки терморегуляторов позволяют самостоятельно устанавливать уровень тепла в квартире.
Отделка санузла. Кафель на полу, окраска стен, базовая сантехника (унитаз, раковина) в основном или гостевом санузле (по проекту). В санузлах обустроено место для установки стиральной машины.
В квартире будет установлена трубка домофона и будет выбор из 2 интернет провайдеров.
Дополнительная опция - улучшенная отделка санузла. В этой отделке предусмотрено все: матовая плитка, натяжной потолок, теплый пол, современная сантехника, зеркало с подсветкой, мебель и освещение. Это стильное и функциональное пространство. Только во второй и третьей очереди Б.26
Особое внимание при оформлении дворового пространства было уделено озеленению. Более 30 видов цветов, кустарников и молодых деревьев обеспечат свежий воздух зеленого оазиса летом, а зимой двор украсят хвойные породы. Палисадники из цветущих кустарников и разнотравья изящно зонируют дворовую территорию.
Проект СКМ Девелопмент стал финалистом федеральной премии REAL ESTATE PROPERTY AWARDS ’24:
Б.26: "Лучшая детская площадка";
На территории ЖК планируется уютный двор-парк с тематическими зонами. Детские площадки и места отдыха взрослых оформлены в природных тонах, а для самых маленьких жителей во дворе-парке есть динозавр.
Дворовое пространство - оживший затерянный мир Артура Конан Дойла, скрытый от шума города.
Стилобат жилого комплекса, как таинственное плато, возвышается над землей.
В обустройстве двора использованы густое озеленение, тематические архитектурные формы, петляющие дорожки, крупные камни. Пространство двора разделено на различные зоны: тихие места отдыха, зоны общения с уличной мебелью, места для занятий спортом и, конечно, зоны детских развлечений с увлекательными приключениями и новыми открытиями.
Детские площадки и места отдыха взрослых оформлены в природных тонах и материалах, а для самых маленьких жителей во дворе-парке есть Динозавр.

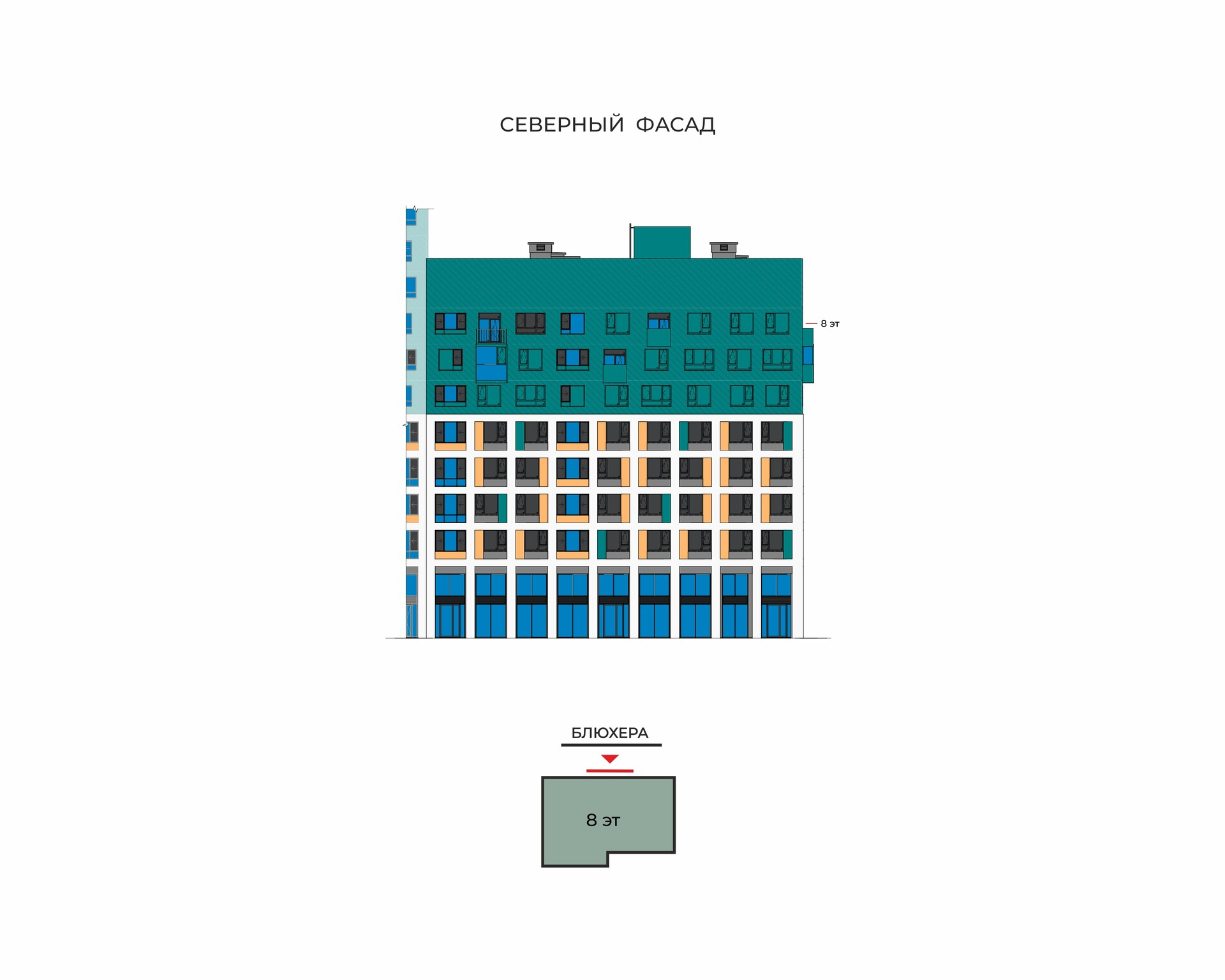

Долговечные фасады выполнены из навесных панелей и штукатурки в сдержанных светлых и глубоком зеленом тонах. Французские балконы вводят акцент и создают законченный внешний вид комплекса. Ночная подсветка и декоративное освещение территории выделяют дом среди застройки района и подчеркивает выразительность его архитектуры.
Дом полностью отвечает современным требованиям безопасности.
Закрытая по внешнему периметру территория и полностью изолированный двор без машин создают безопасное внутреннее пространство. Система контроля доступа с использованием специального приложения на телефоне обеспечивает дополнительный комфорт жильцов и их гостей. Система видеонаблюдения и круглосуточная охрана гарантируют спокойствие жителей Б-26.
В холлах Б.26 создана неповторимая и уютная атмосфера. Высокие потолки, естественное освещение, лобби с удобной мебелью и благородные материалы, использованные в интерьере, созданы для комфорта и эстетического удовольствия резидентов.
Холл получился функциональным и удобным. В зоне с мягкой мебелью можно провести деловую встречу или дождаться такси. Гостевой сан узел обеспечит дополнительный комфорт жильцов, ведь с ним не нужно подниматься в квартиру во время прогулки с детьми. В 3 секции размещена стойка ресепшен. Дежурный администратор с функциями консьержа поможет в решении всех вопросов: через него вы сможете получить информацию, документы или заказать услуги.
Управлением дома займется сервисная компания от СКМ Девелопмент. Она будет заботиться о порядке, чистоте и стоять на страже интересов жителей.
В доме Б.26 вы можете жить на высоте во всех смыслах!
Яркой деталью фасада Дома на высоте являются французские балконы различной формы, расположенные на верхних этажах здания.

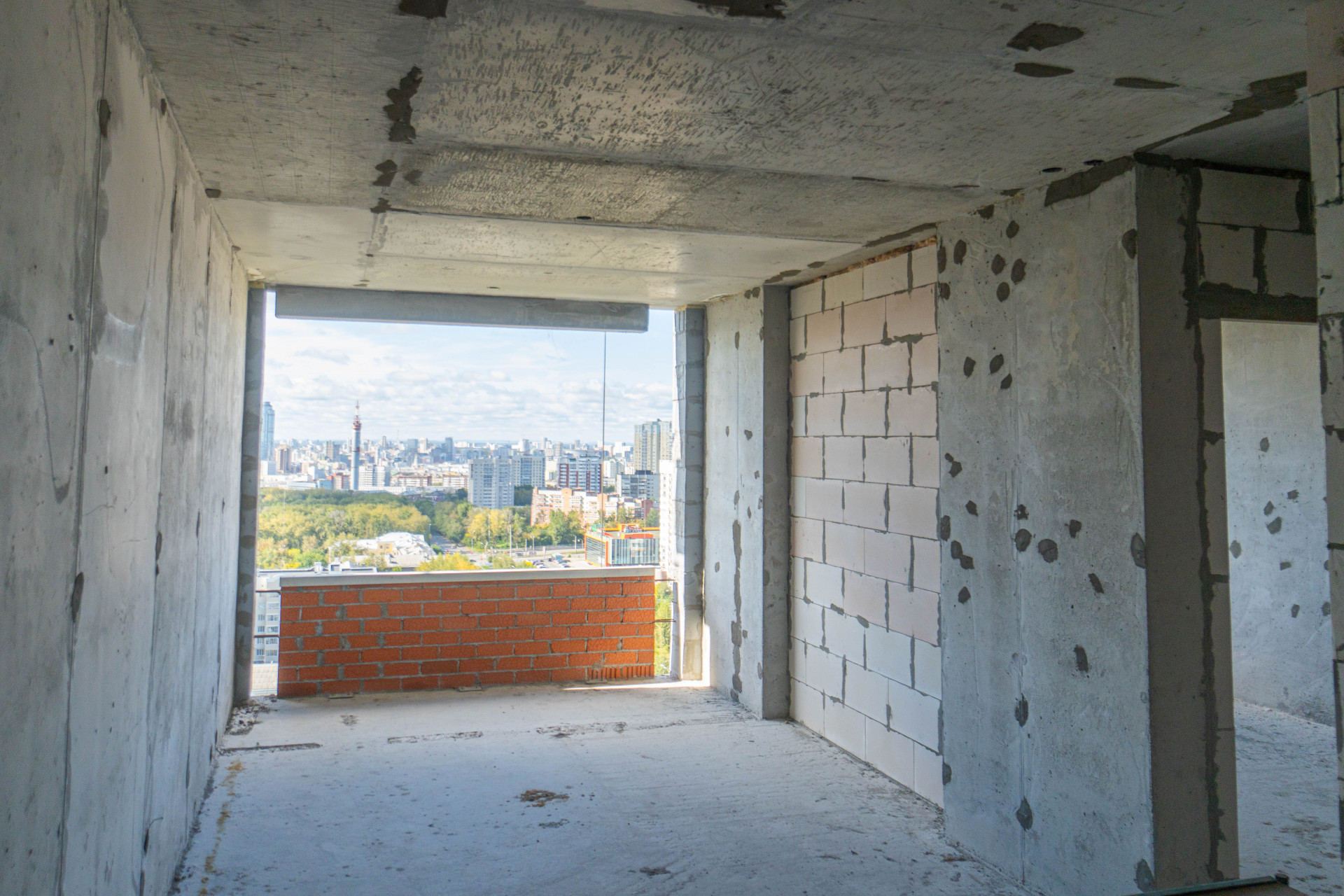

Теплые лоджии предоставляют возможность увеличить жилую площадь квартиры или выделить отдельную зону для кабинета, теплую террасу с комнатными растениями, разместить спортивный уголок.
Индивидуальные террасы на нижних этажах создают личное место для отдыха на свежем воздухе.
В шаговой доступности находятся четыре муниципальных детских садика, престижные гимназии и лицеи, детские хоровая и музыкальная школы, спортивные комплексы с бассейном, ведущие высшие учебные заведения. Близость остановок общественного транспорта позволяет без труда добраться до других районов города.
Детские сады: 332, 352, 421, 423
Гимназия 35, 47, 108, , общеобразовательная школа 43, лицей №130, детская хоровая школа №1, музыкальная школа №3
УрФУ им. Б. Н. Ельцина; УрГЮУ имени В.Ф. Яковлева; Уральский институт ГПС МЧС России; Гуманитарный университет
ТРЦ «Апельсин», ТЦ «Современник», Дизайн-центр «Галерея11»
Жилой комплекс комфорт-класса предусматривает наличие технических решений с использованием элементов «умный дом». В доме предусмотрены: бесшумные скоростные лифты, мусорокамеры в уровне паркинга, индивидуальный тепловой пункт, телеметрическая система передачи данных с автоматизированным учетом потребления ресурсов, 2 интернет провайдера в доме, система очистки воды, горизонтальная разводка отопления, скрытые трубы радиаторов с подводкой из стены, высокий уровень звукоизоляции за счет 5-ти камерного стеклопакета, приток воздуха через оконные клапаны Airbox.

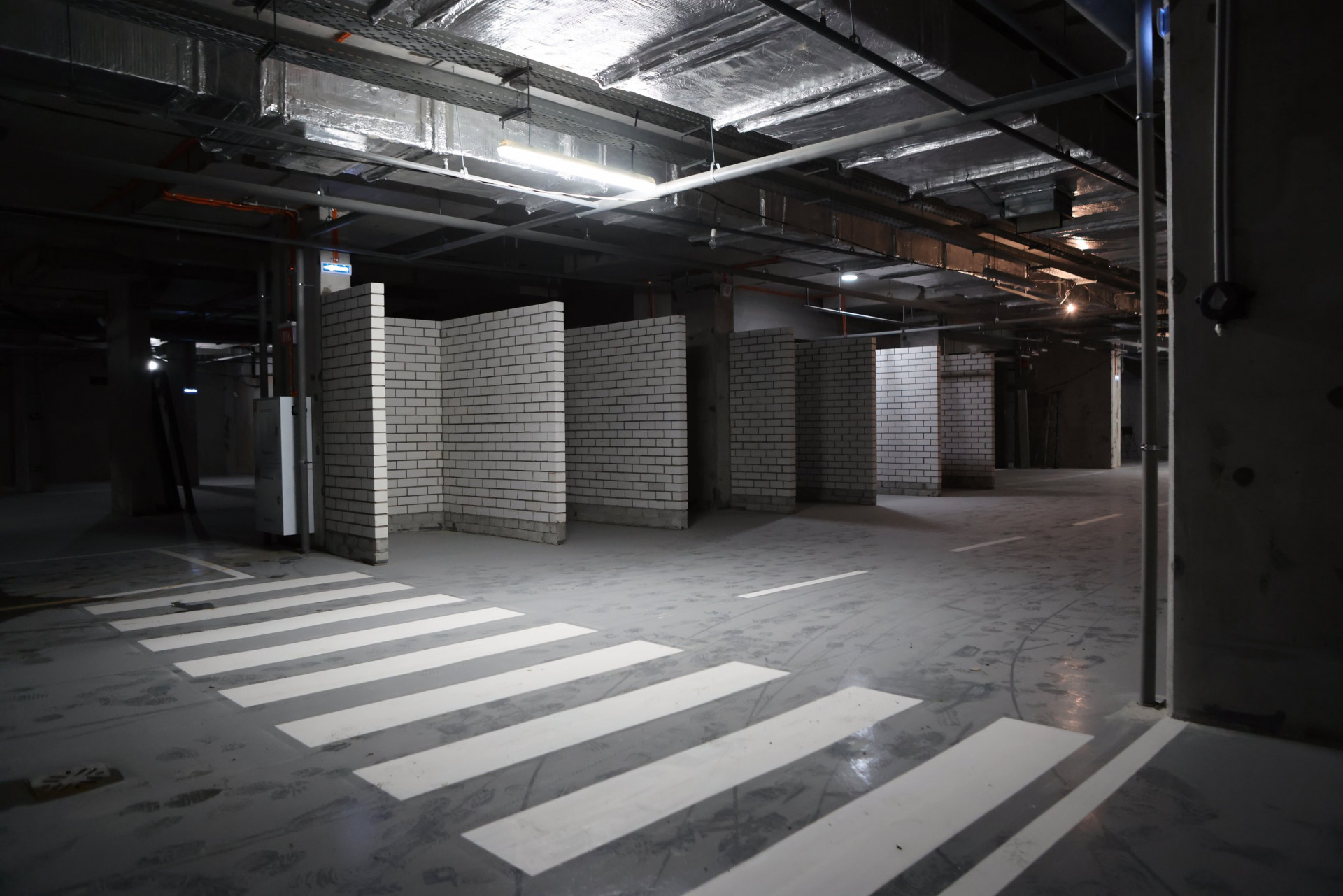

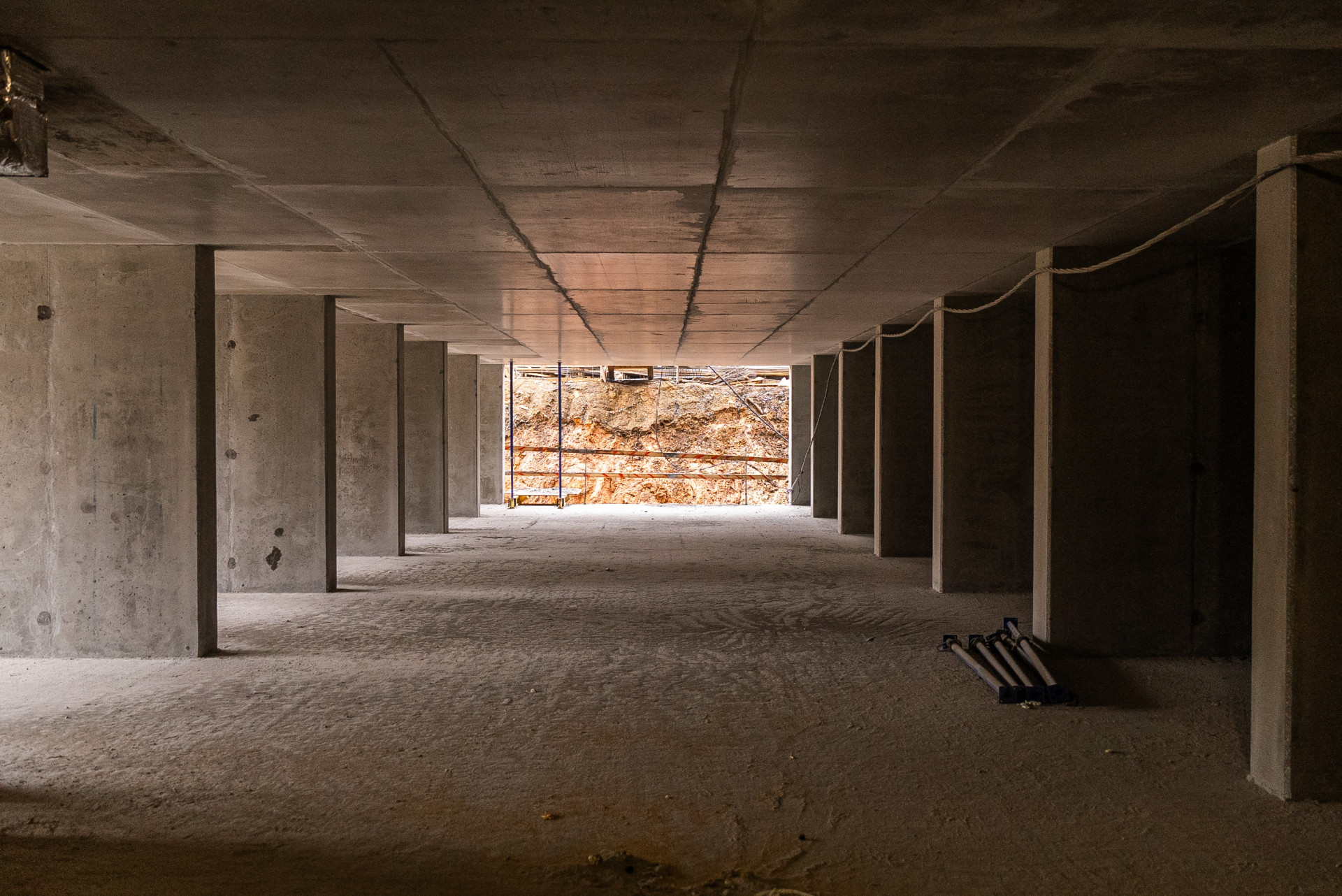

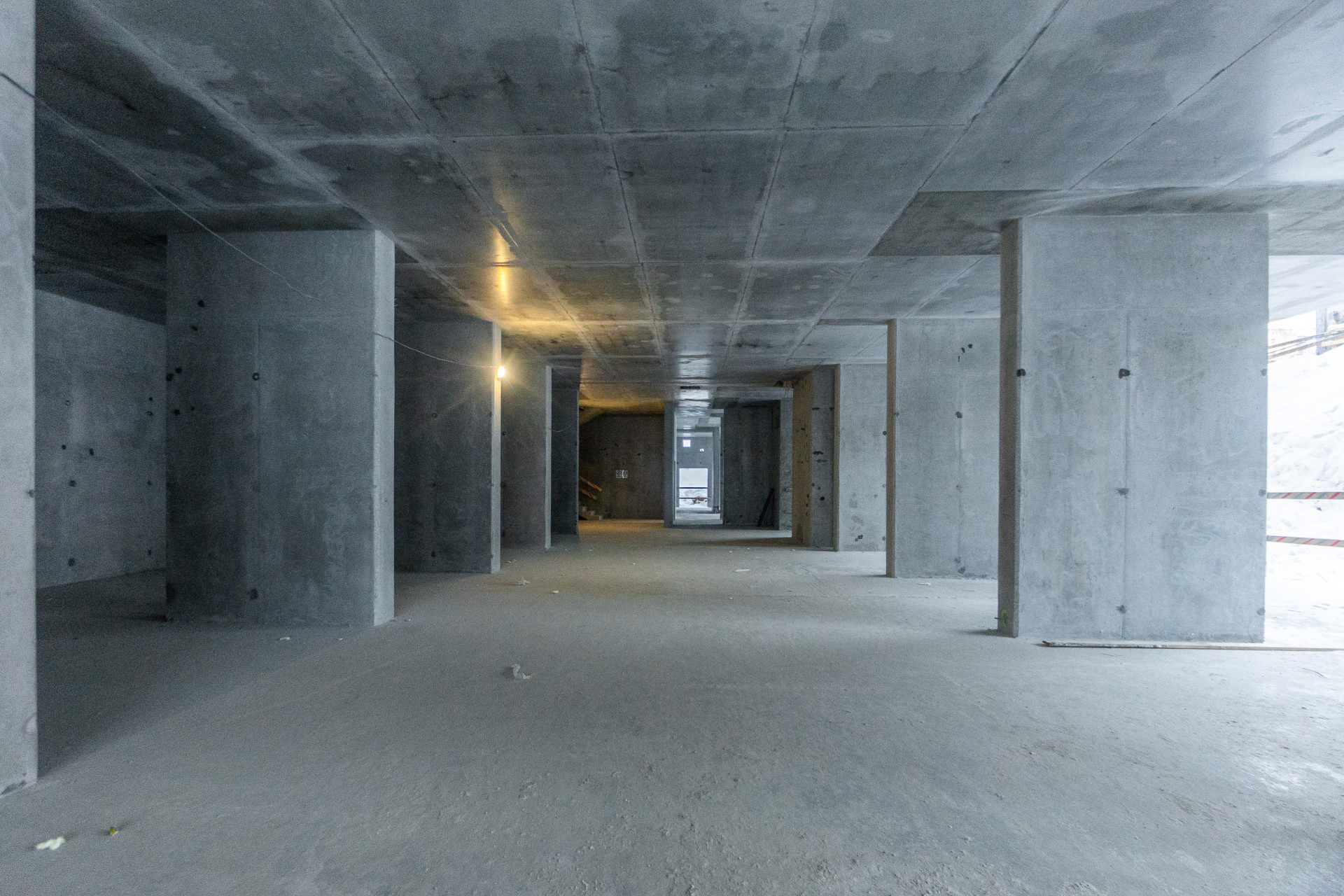

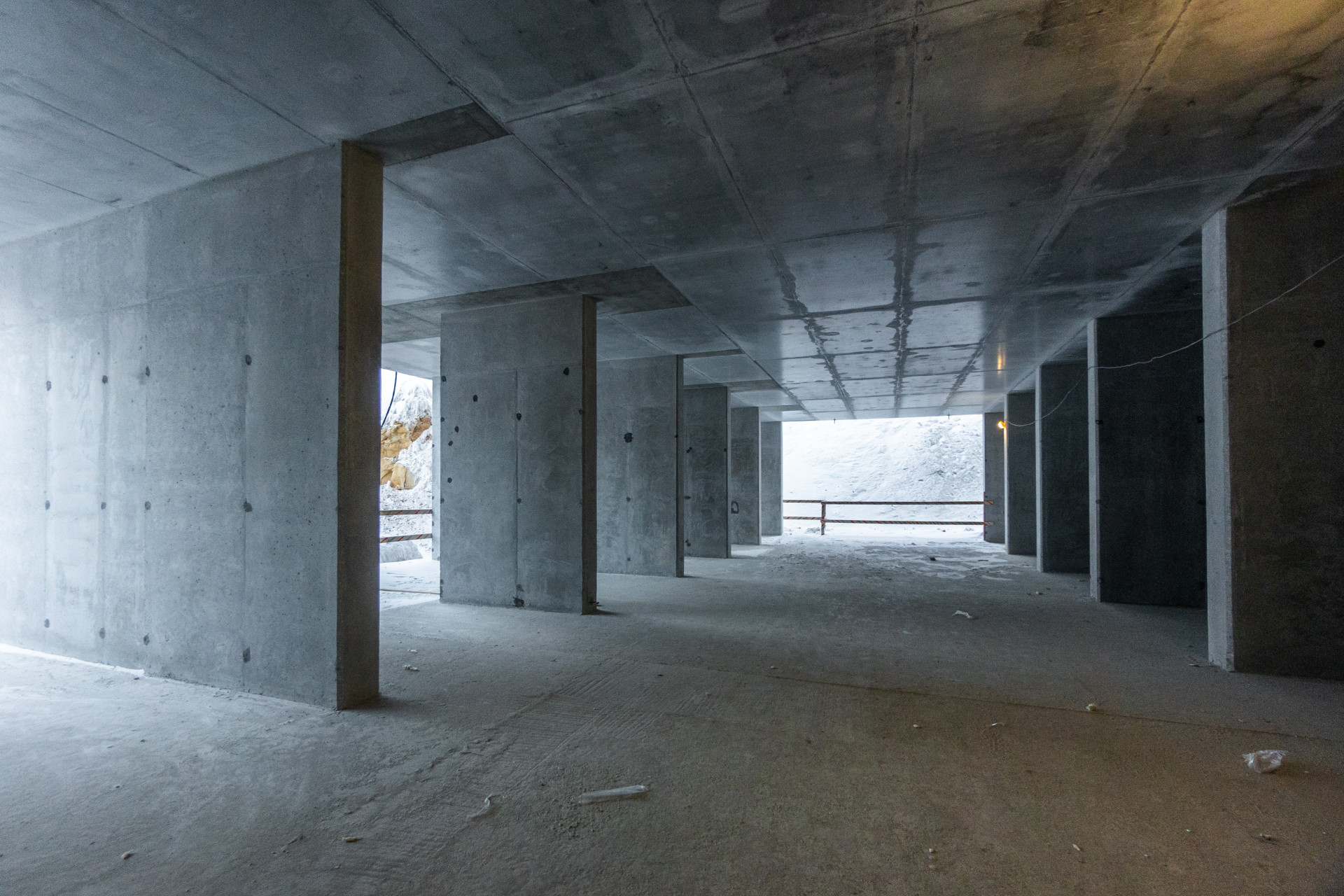

Двухуровневый подземно-наземный паркинг располагается под всей территорией комплекса и предусматривает индивидуальные и семейные места разной площади для машин и иной техники. Паркингом смогут пользоваться не только жители, но и их гости.
Келлеры в уровне паркинга площадью от 3 до 9м². позволяют освободить пространство квартиры и лоджий и организовать хранение инструментов, спортивного инвентаря, сезонных и крупногабаритных вещей.

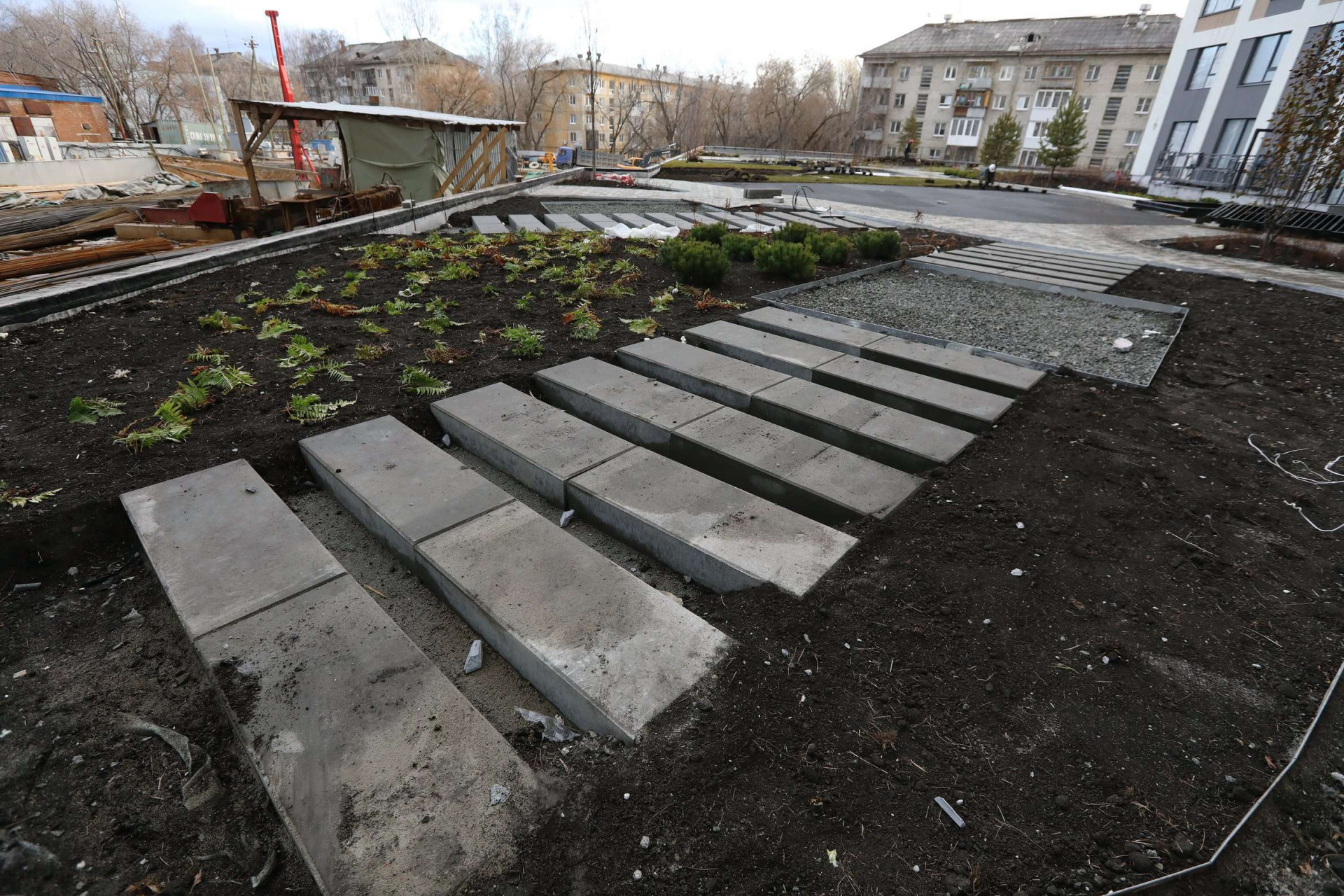

Декоративное освещение двора и прилегающей территории придает особенную атмосферу всему комплексу. Ландшафтные светильники разной высоты, форм и размеров выделяют различные зоны, дорожки и площадки. Завесы гирлянд и светящиеся формы создают привлекательные фотозоны и праздничное настроение.

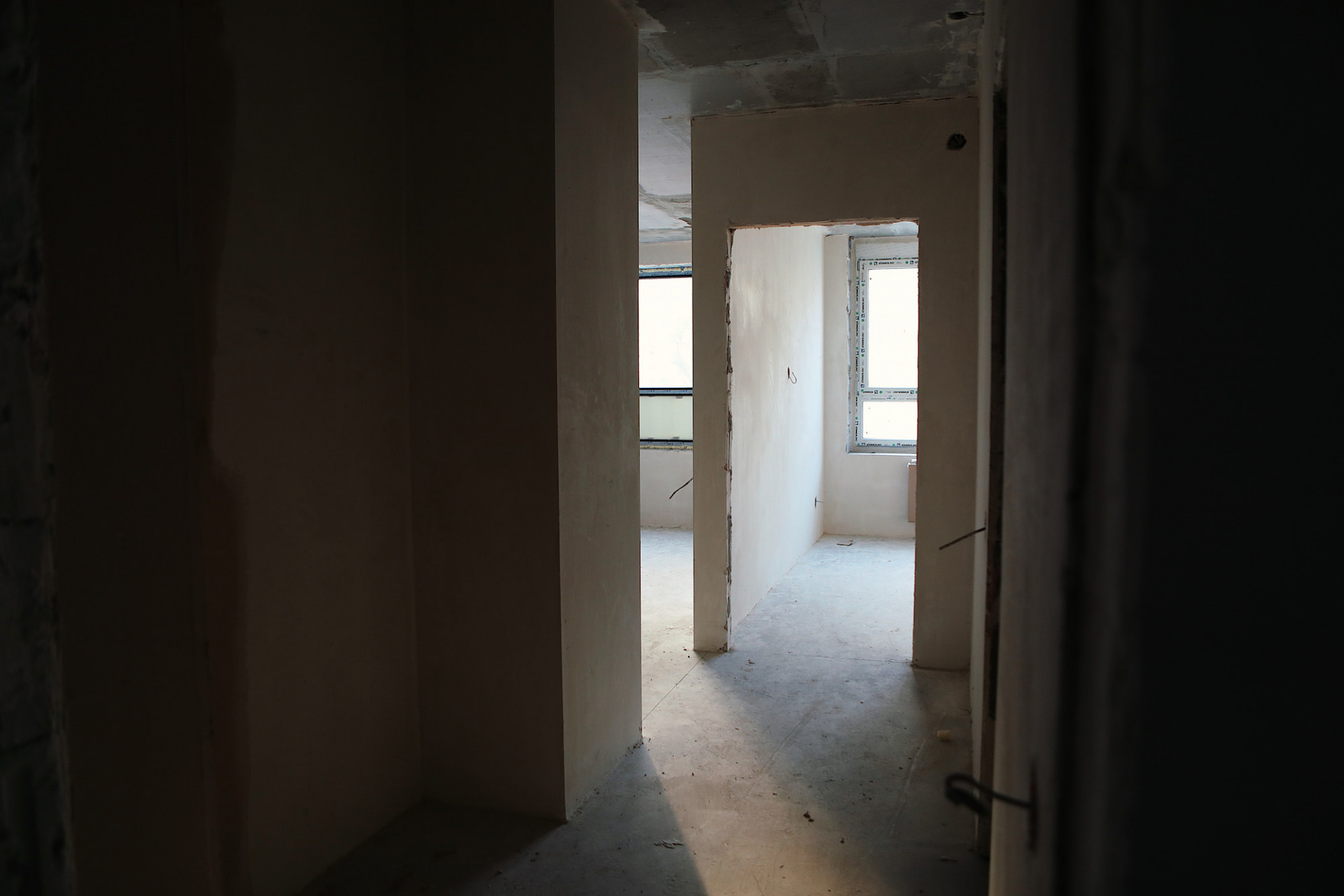

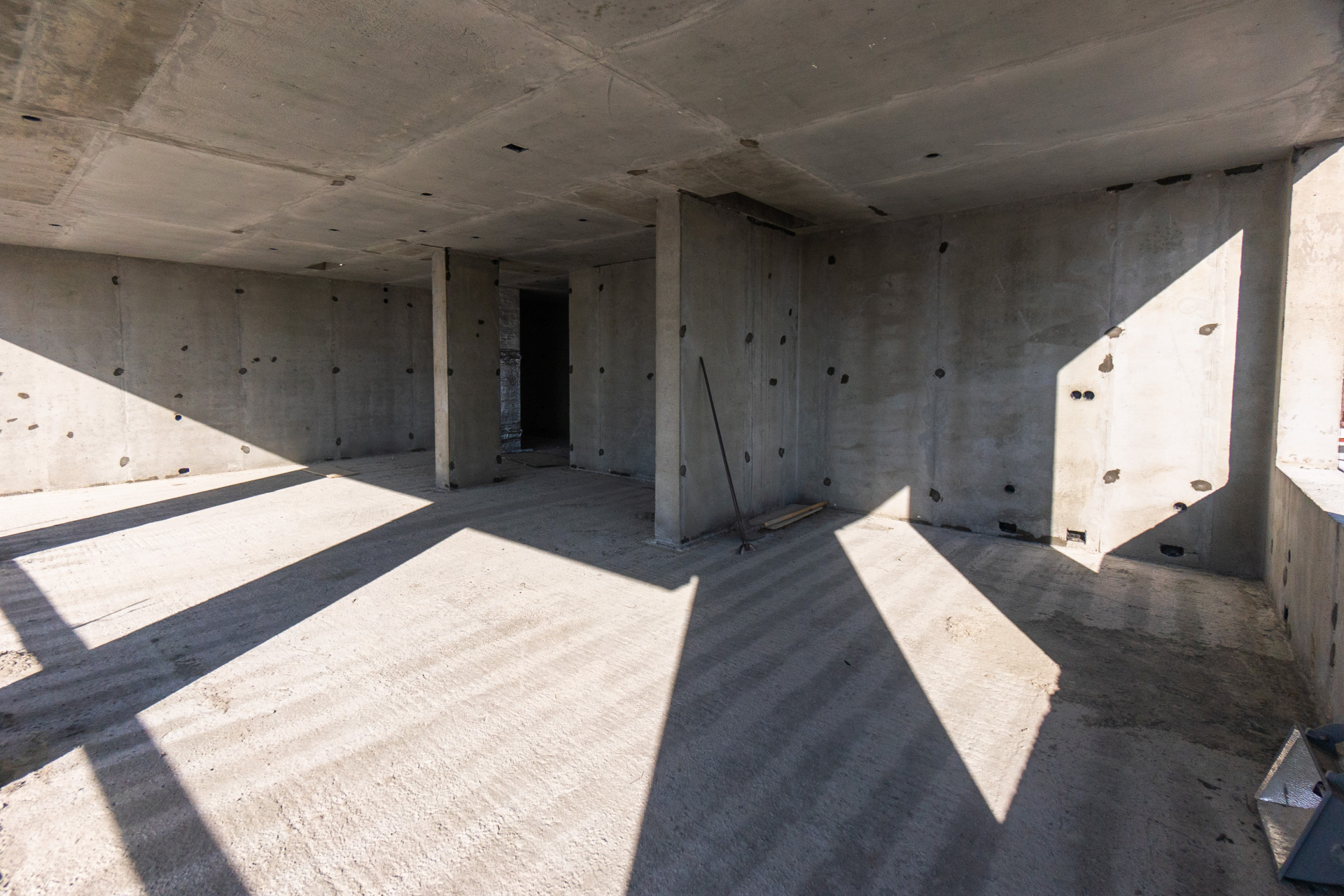

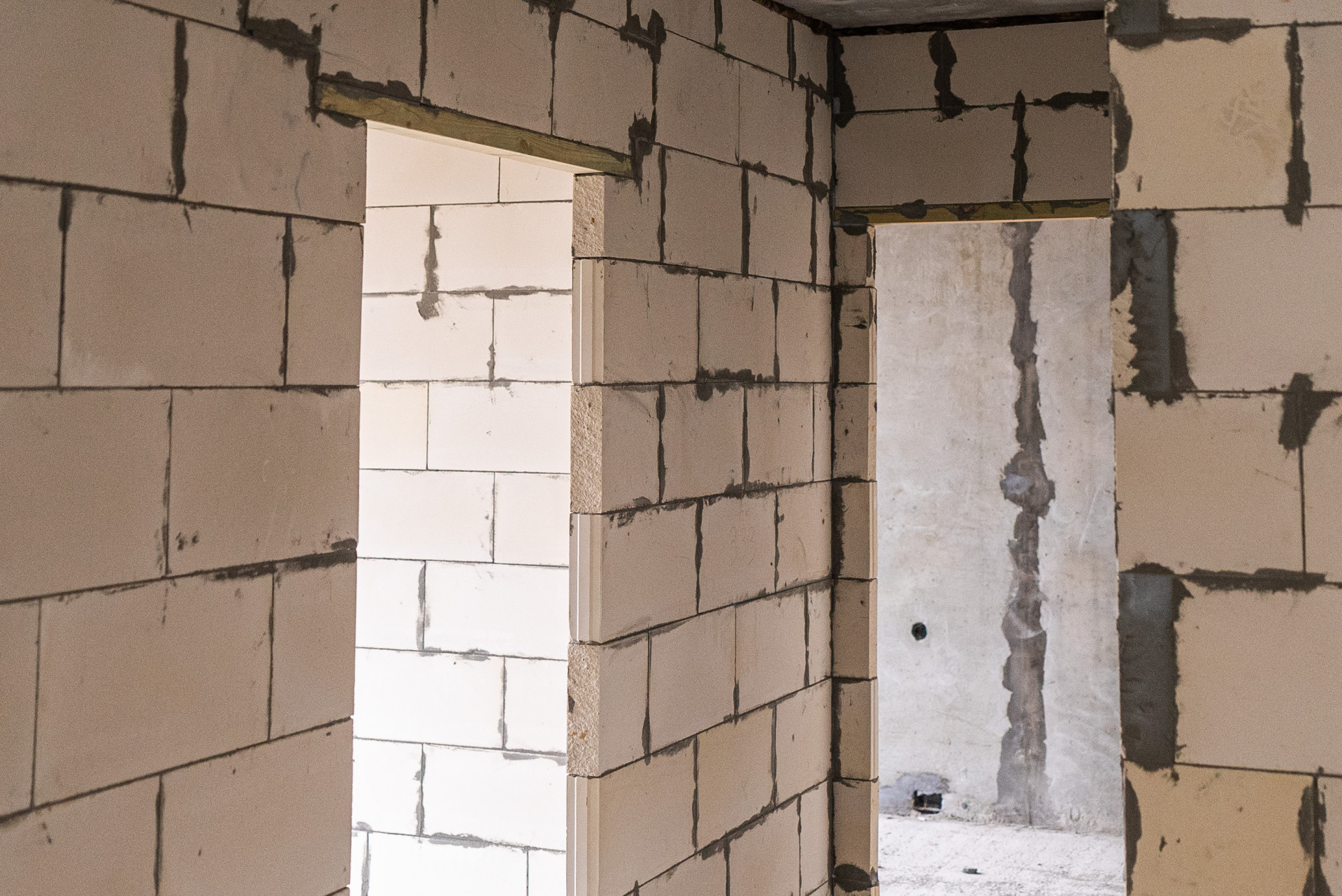

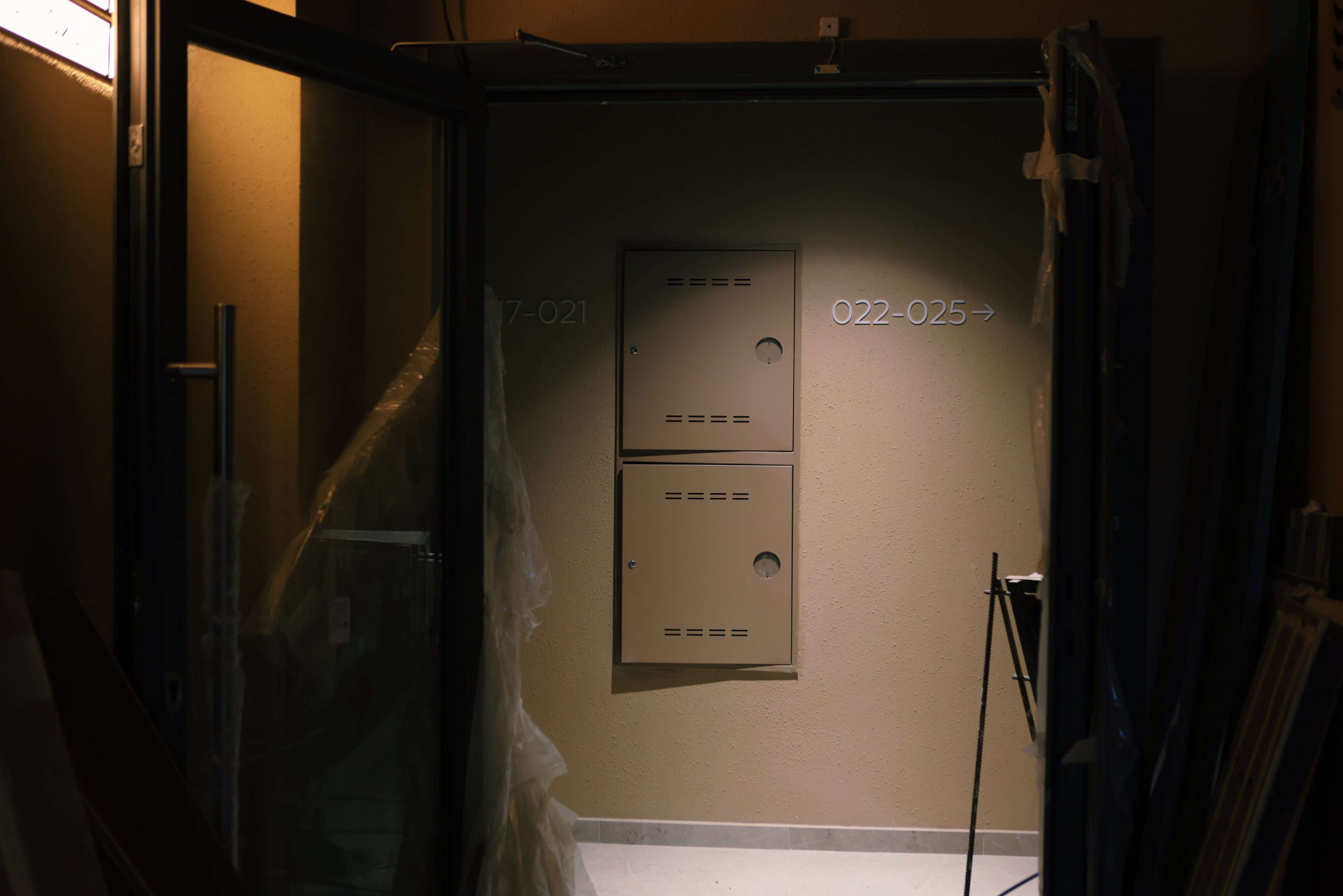

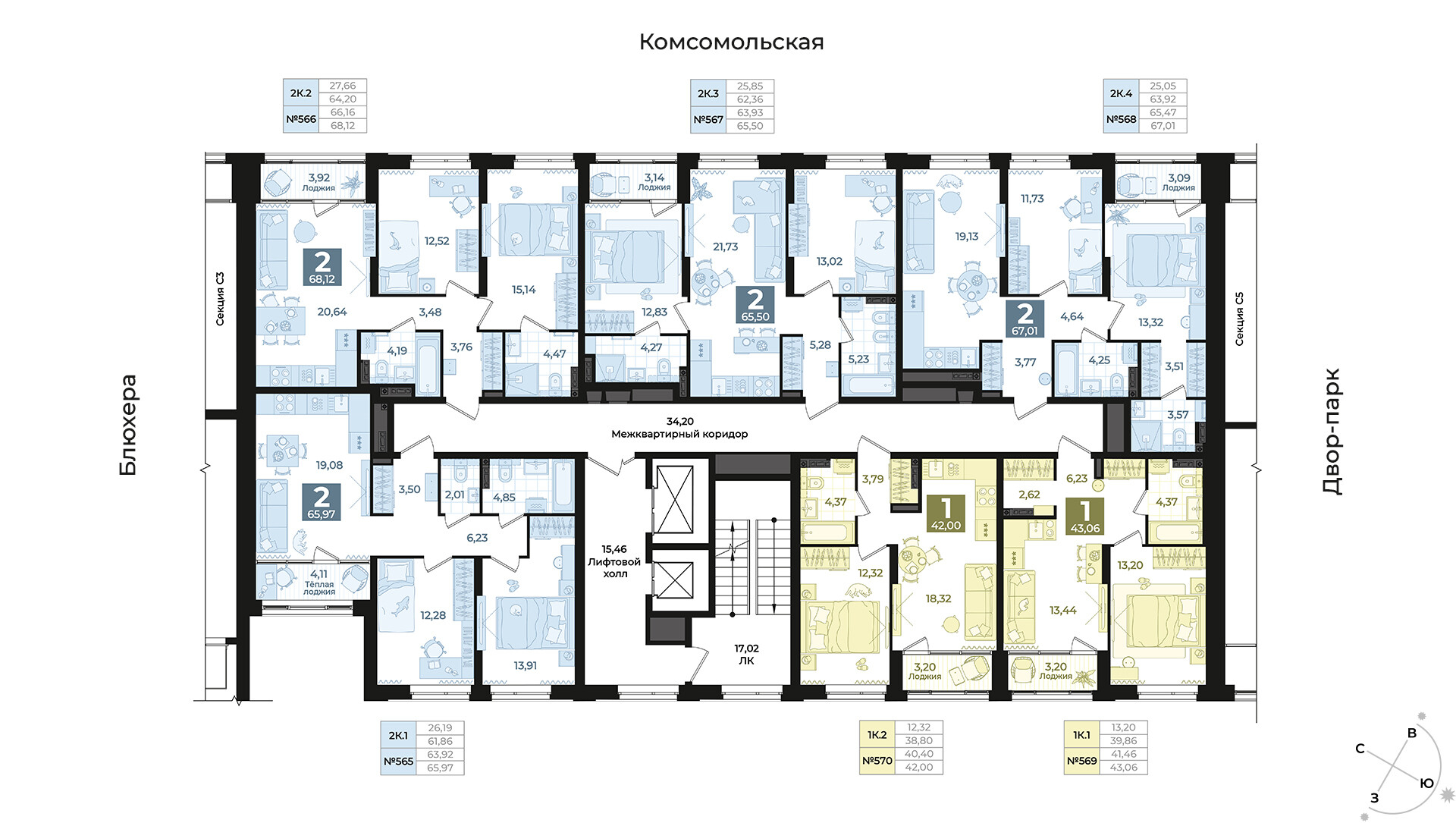

Квартиры

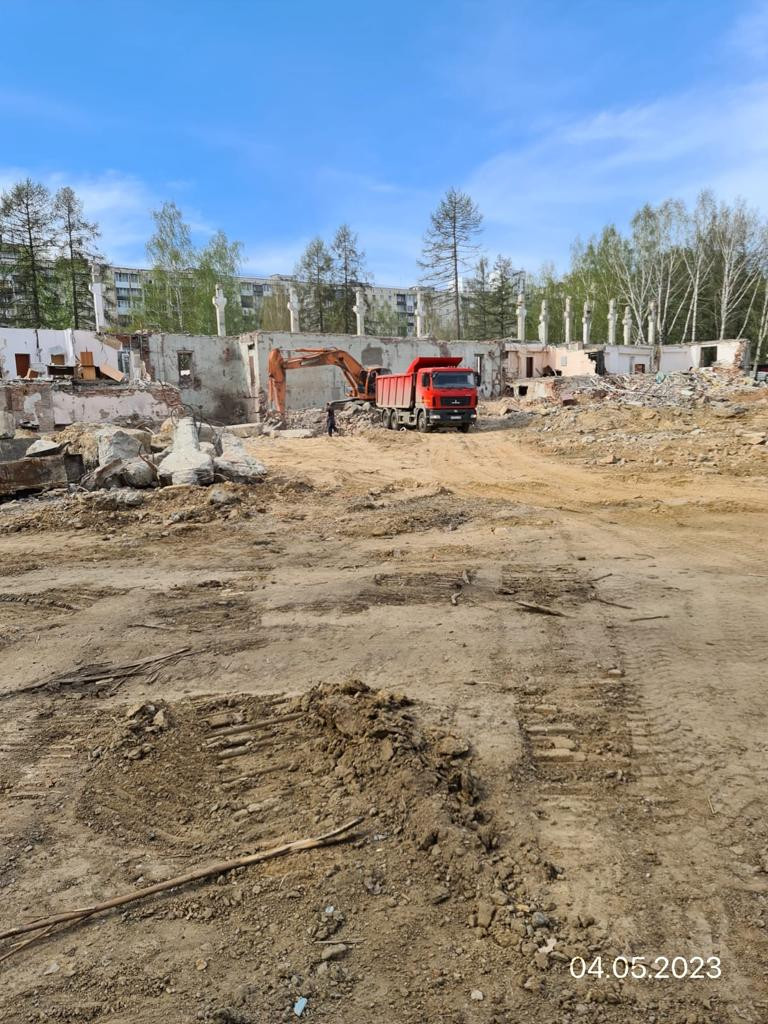

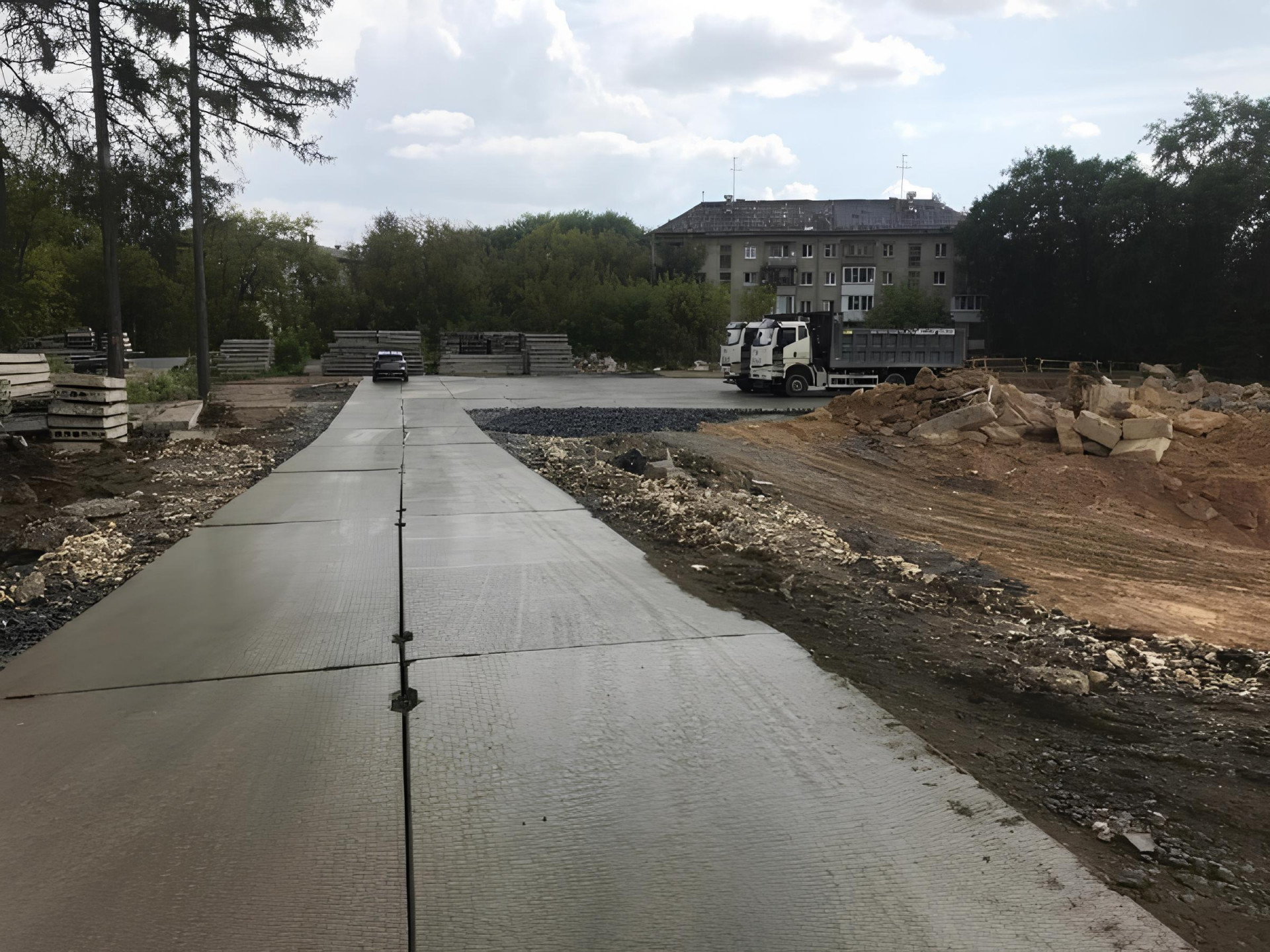

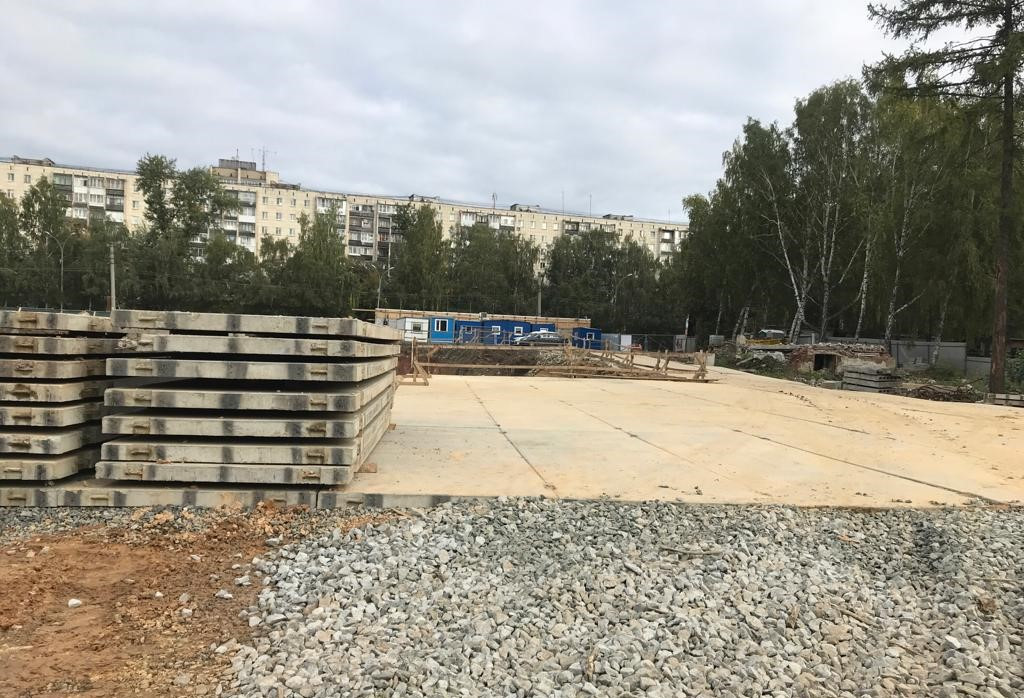

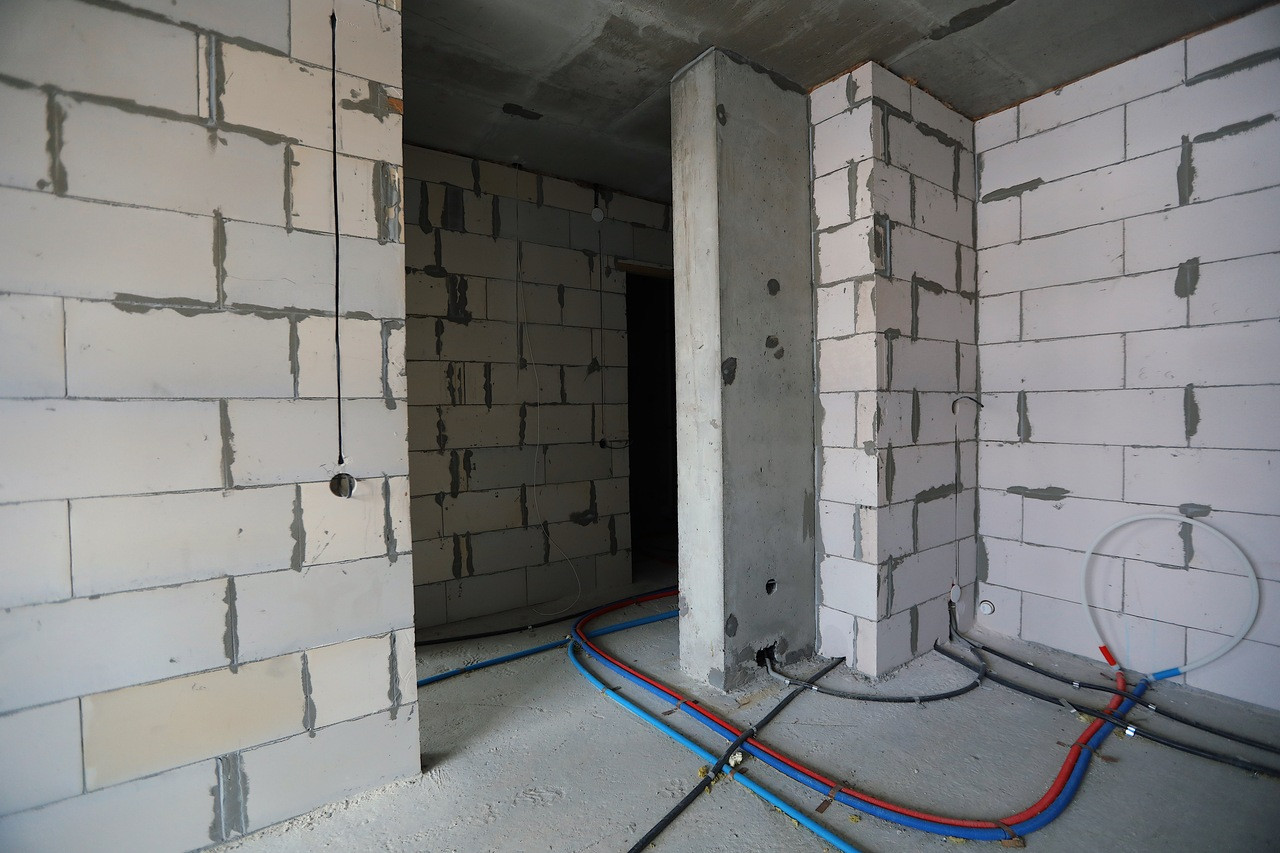

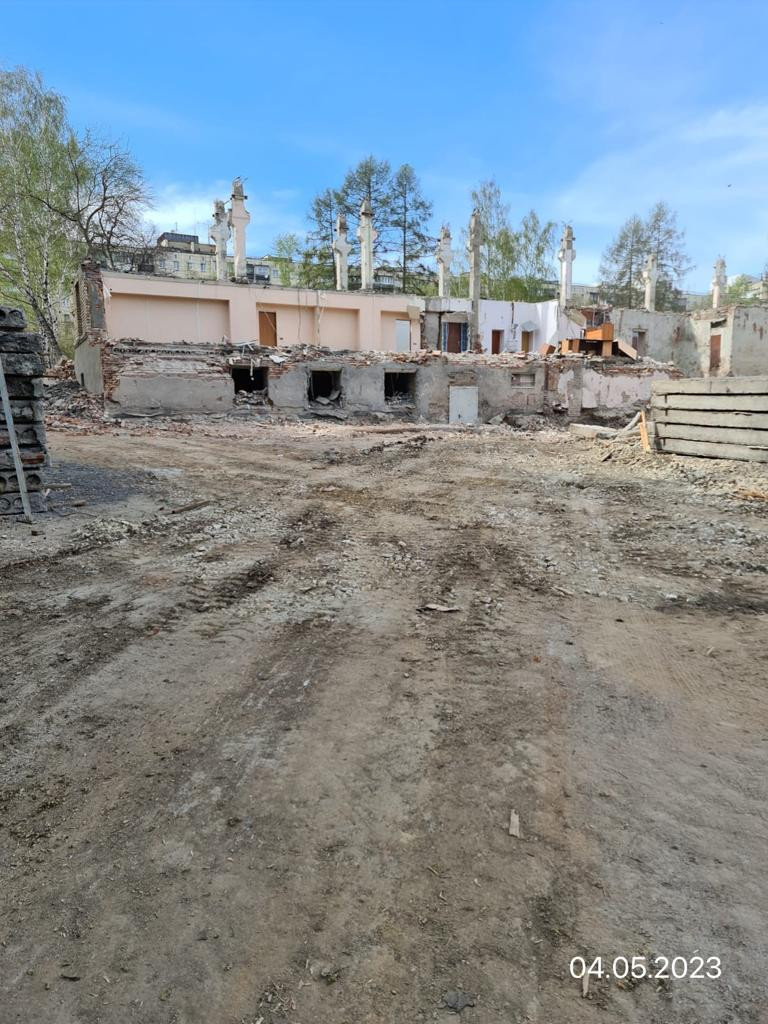

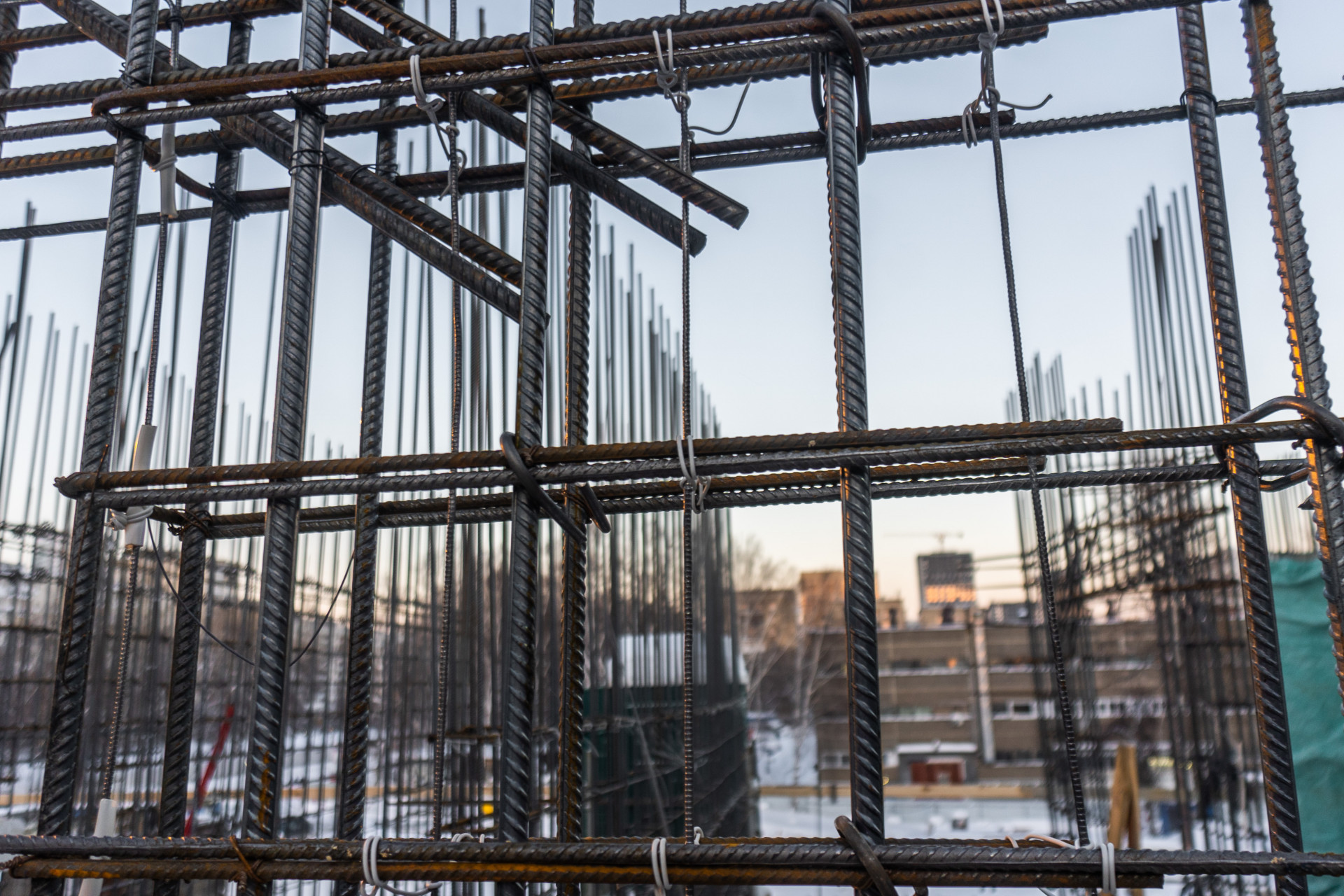

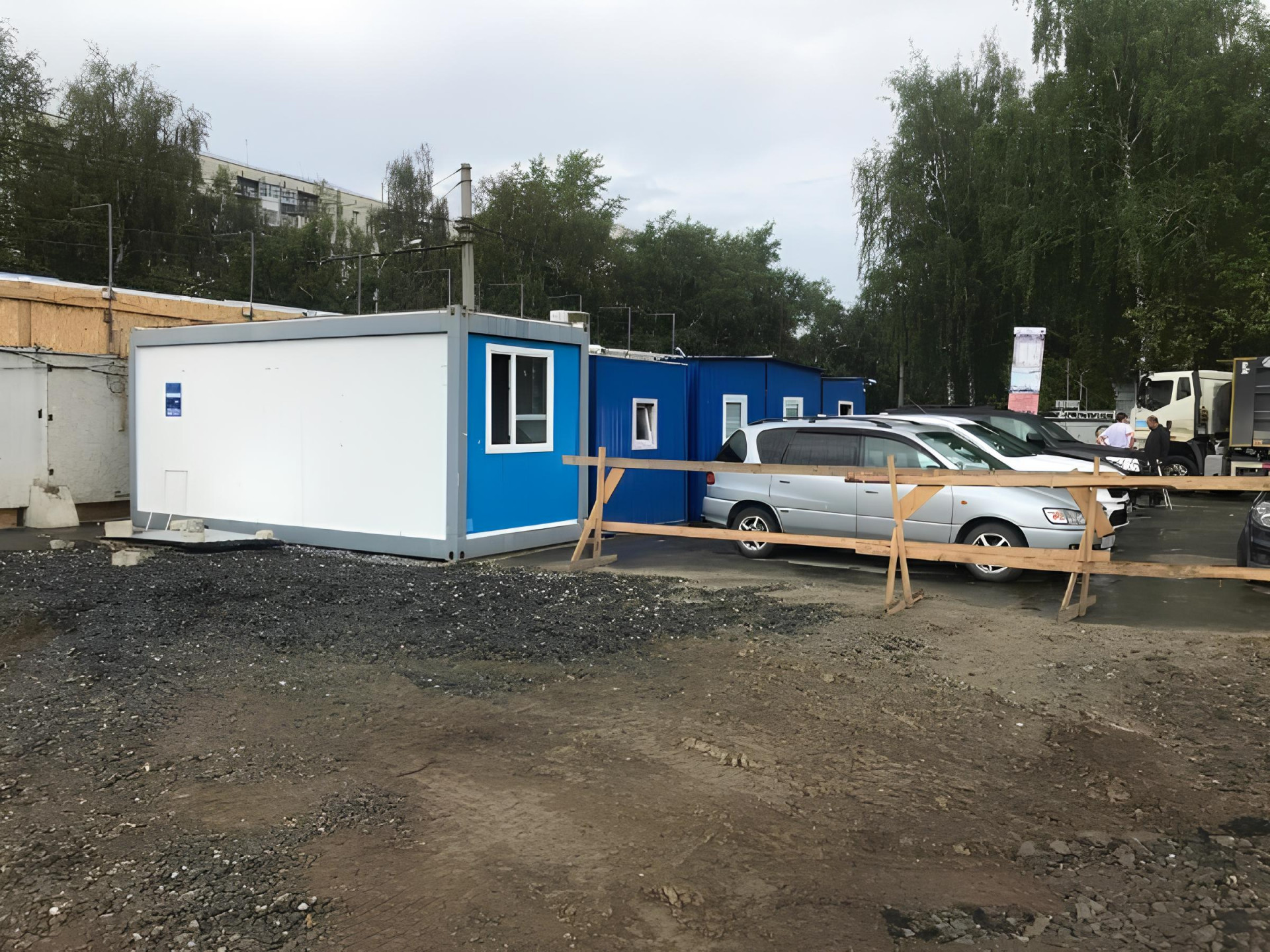

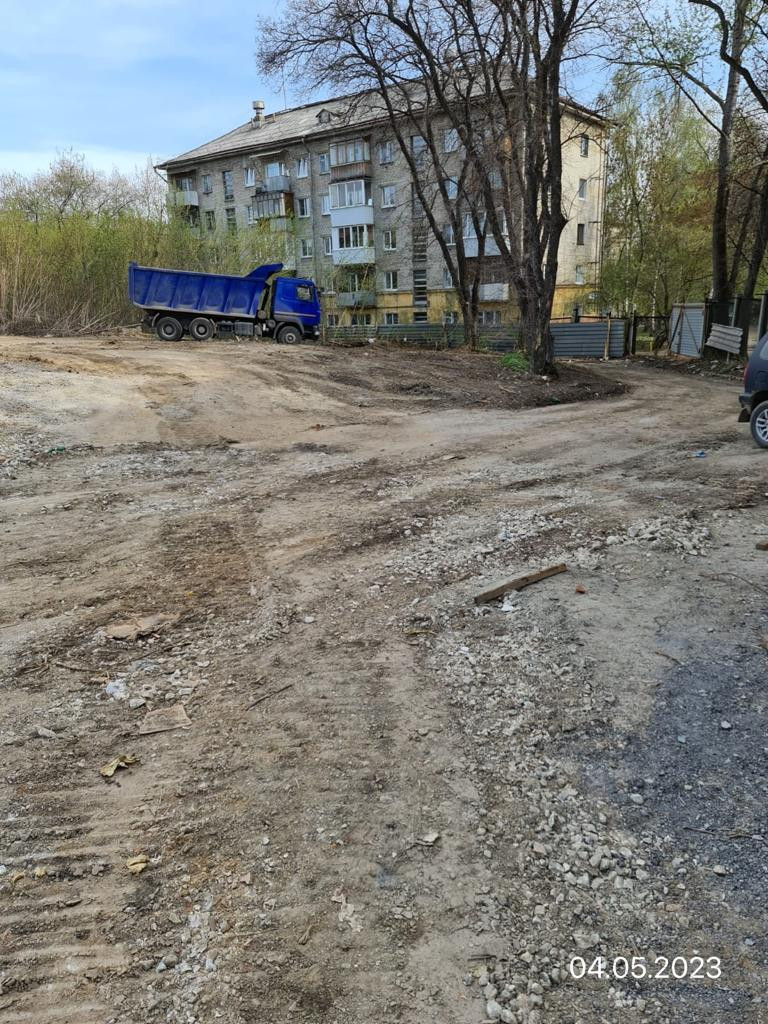

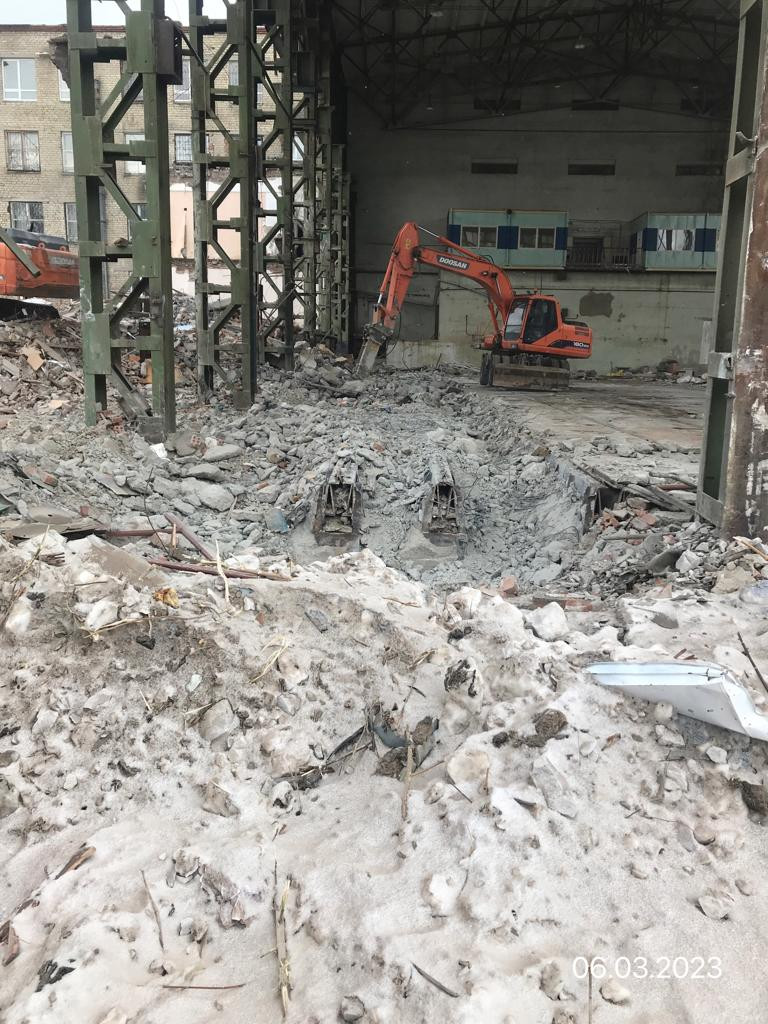

Подготовка строительной площадки

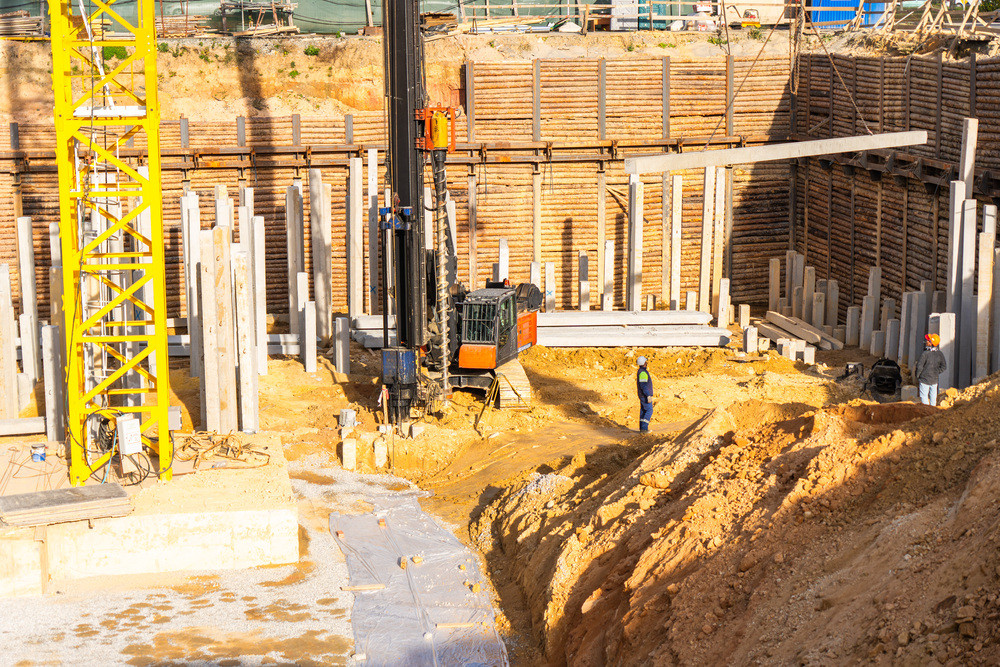

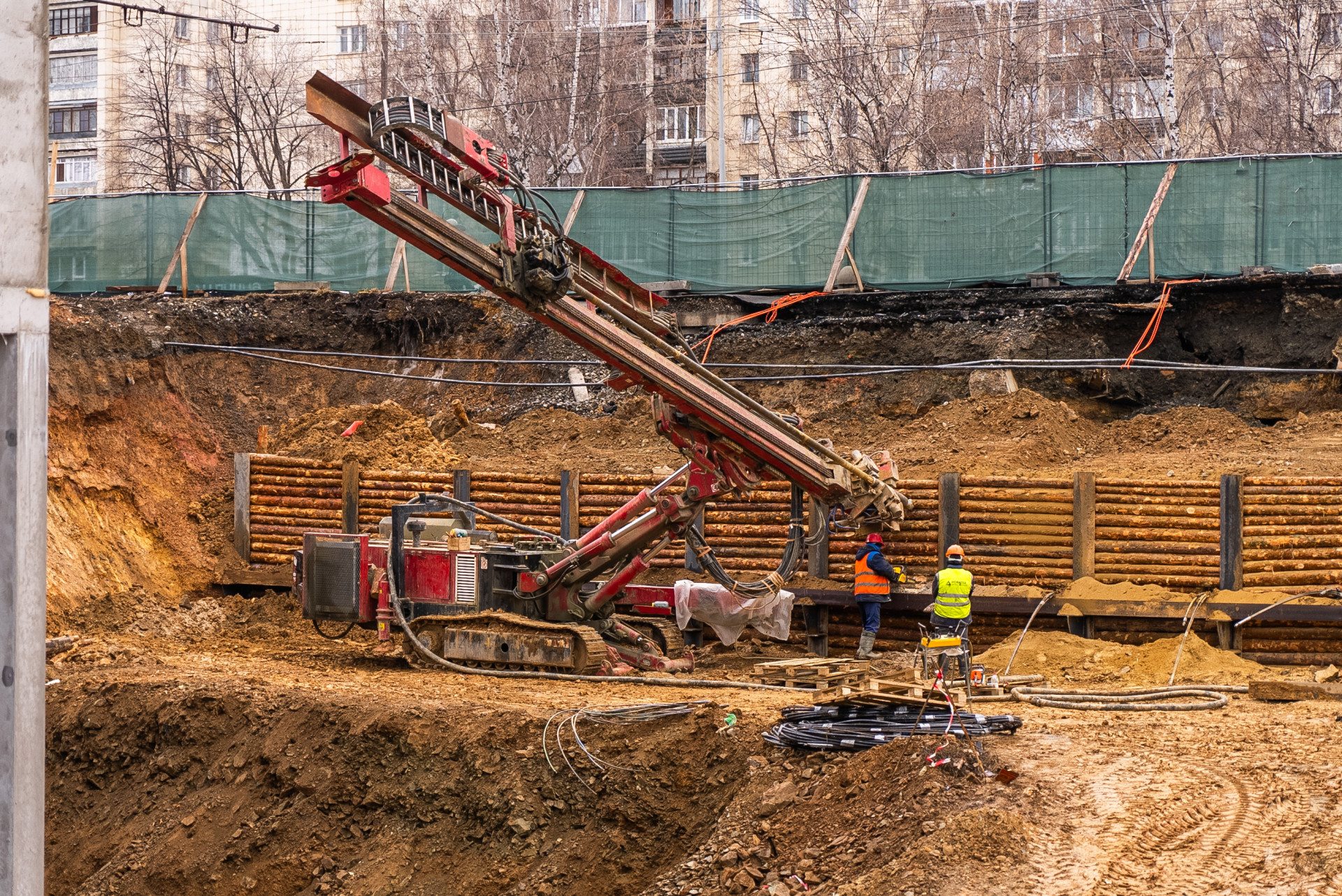

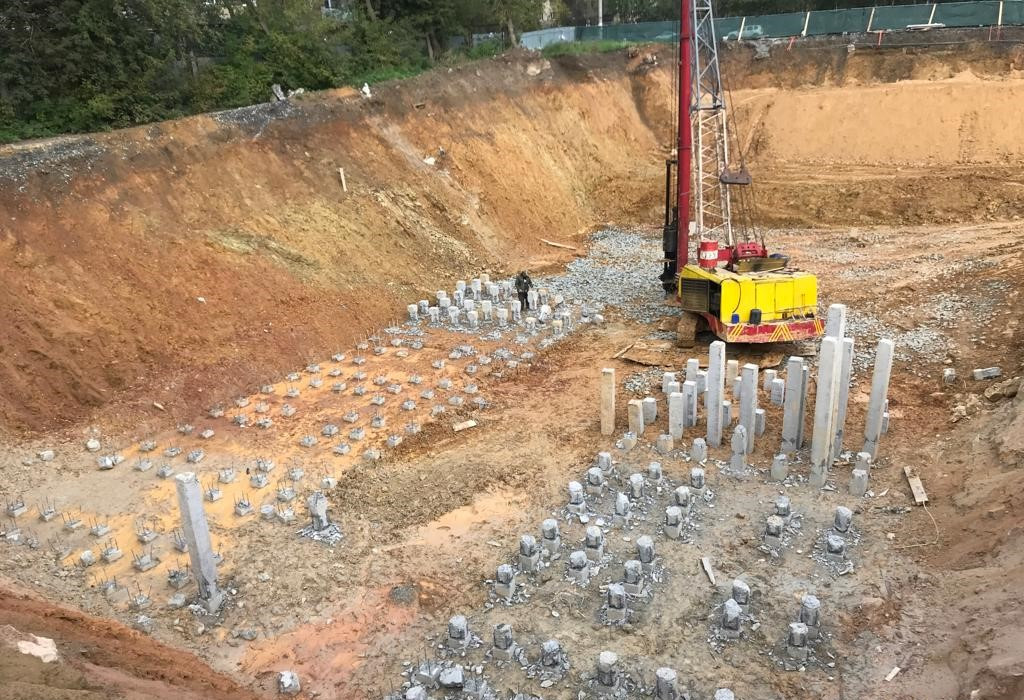

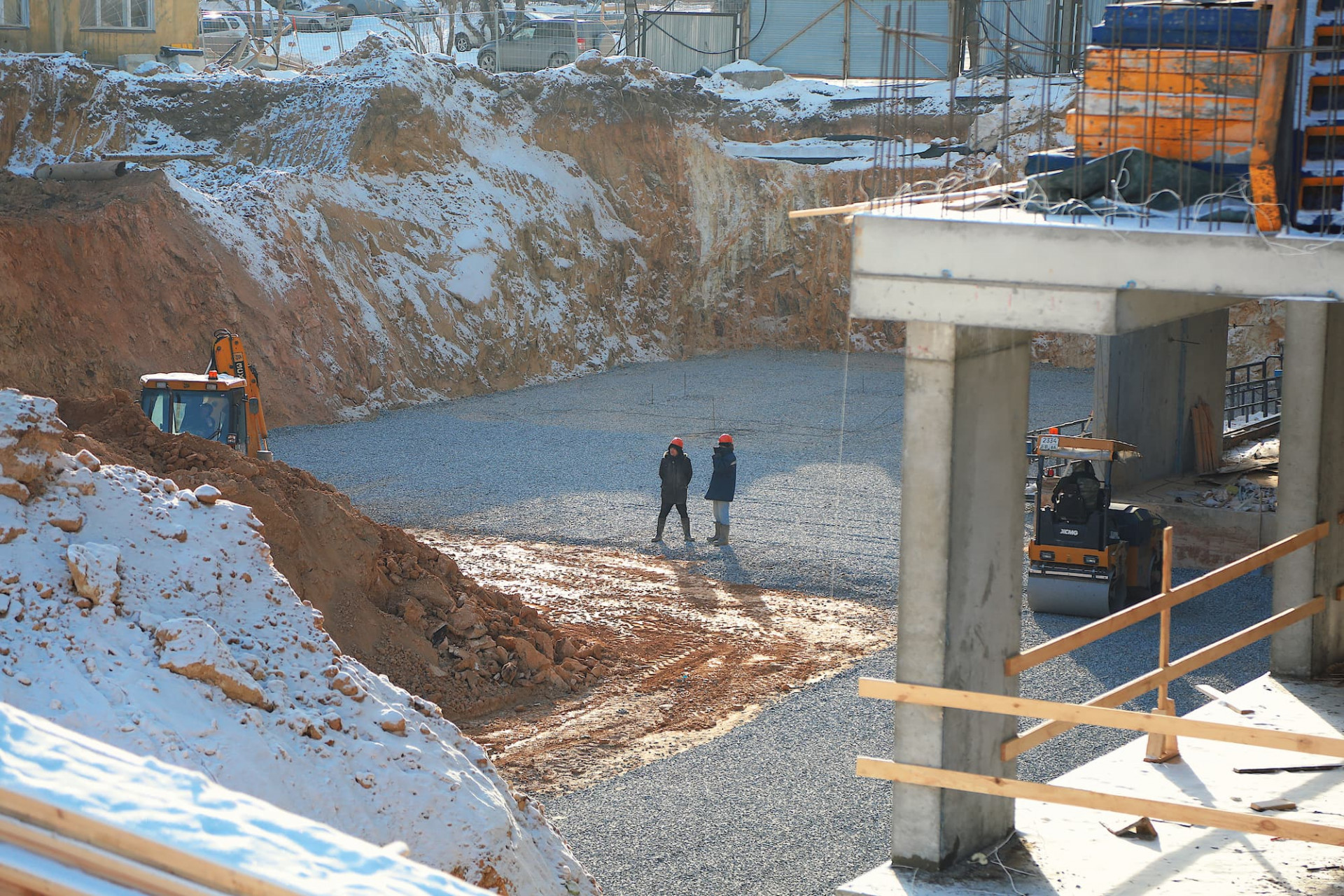

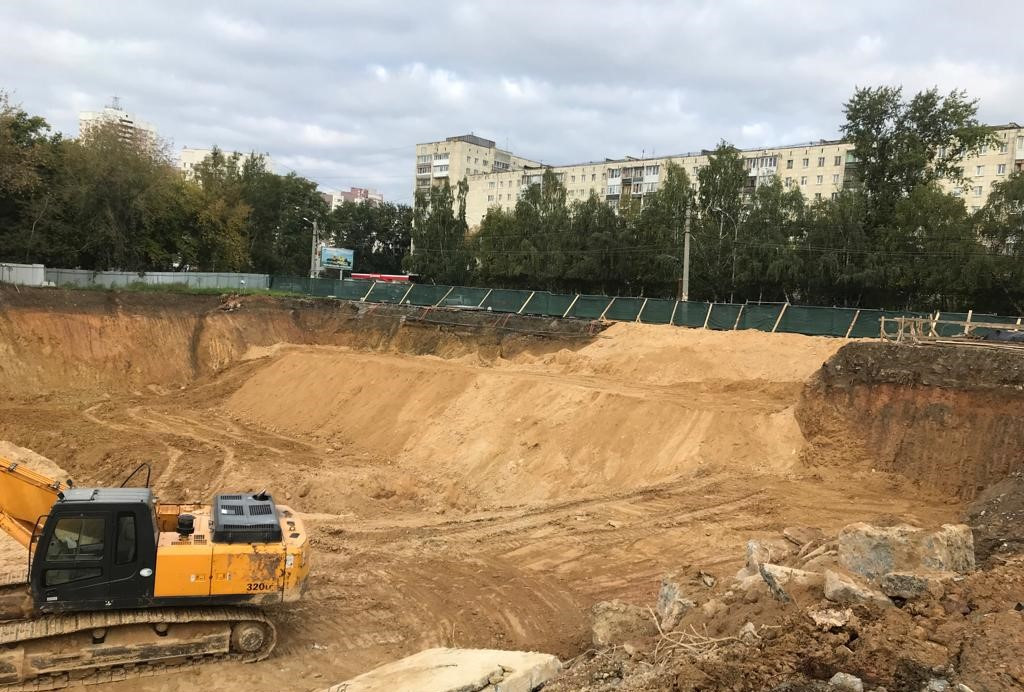

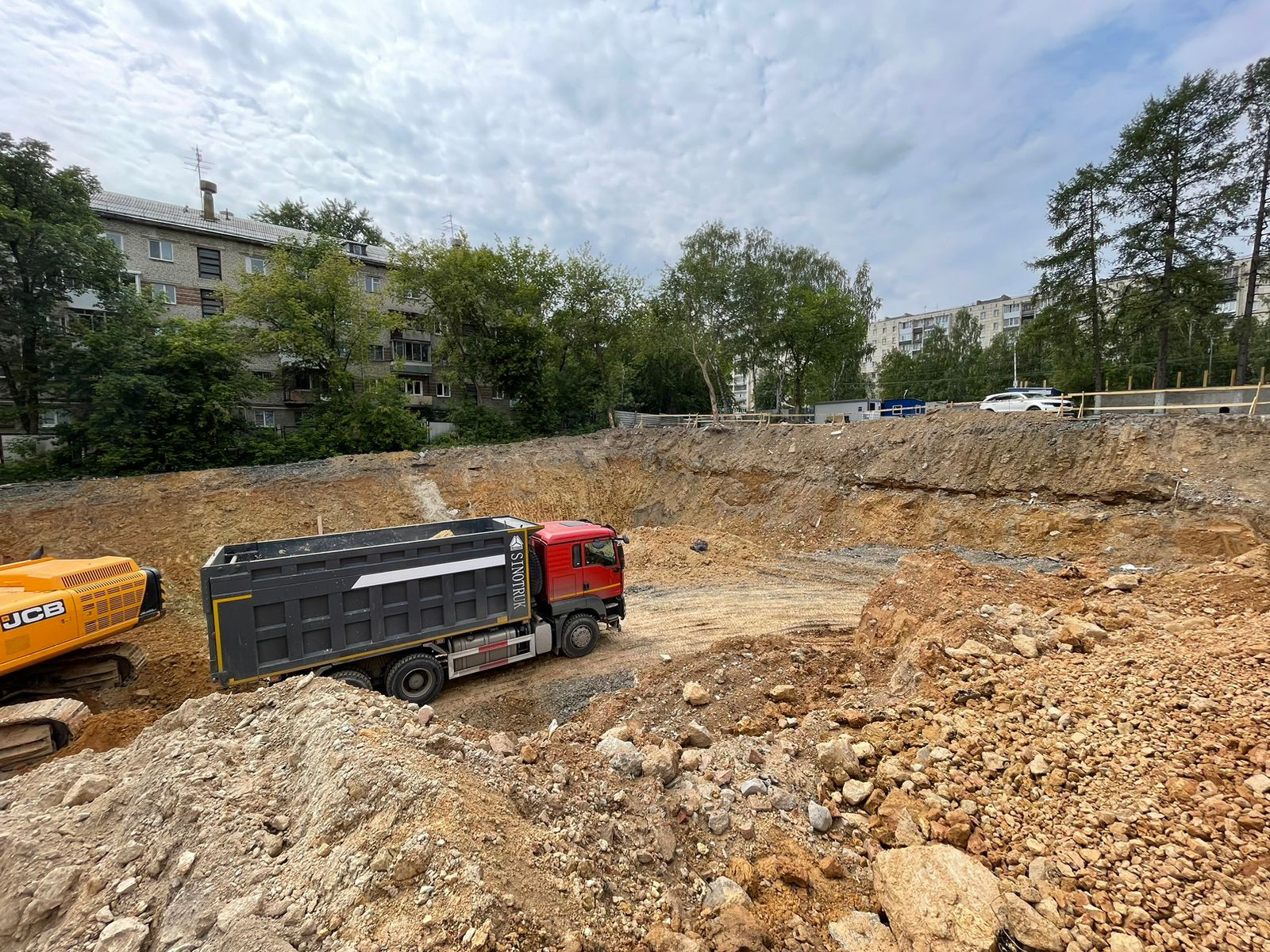

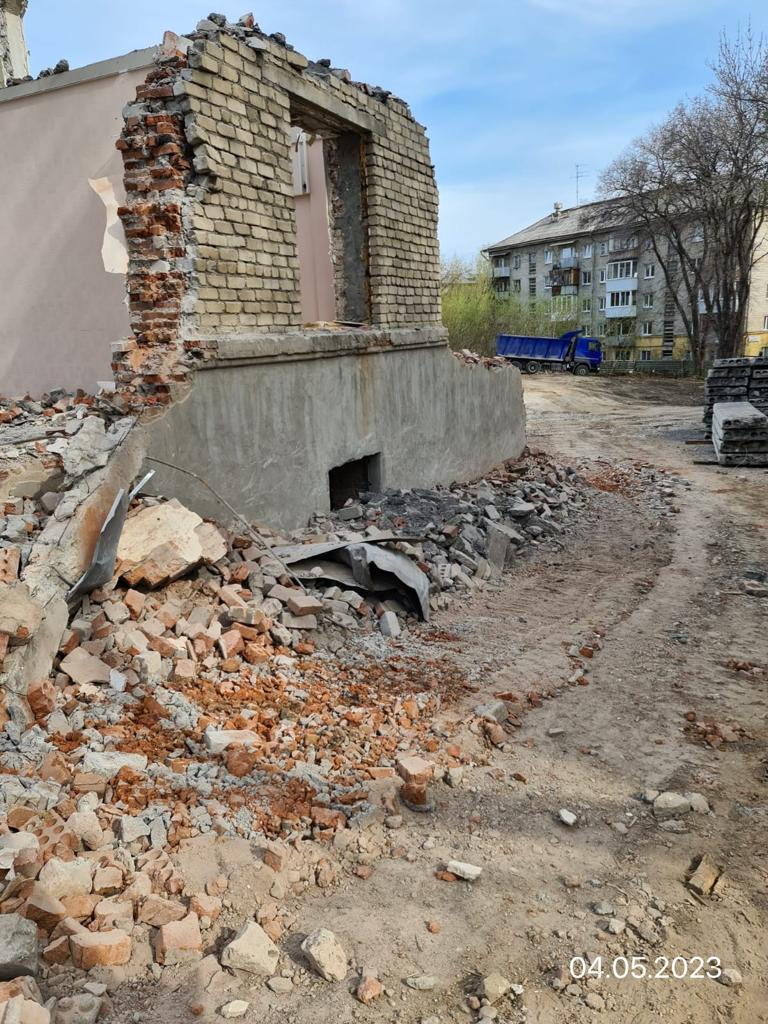

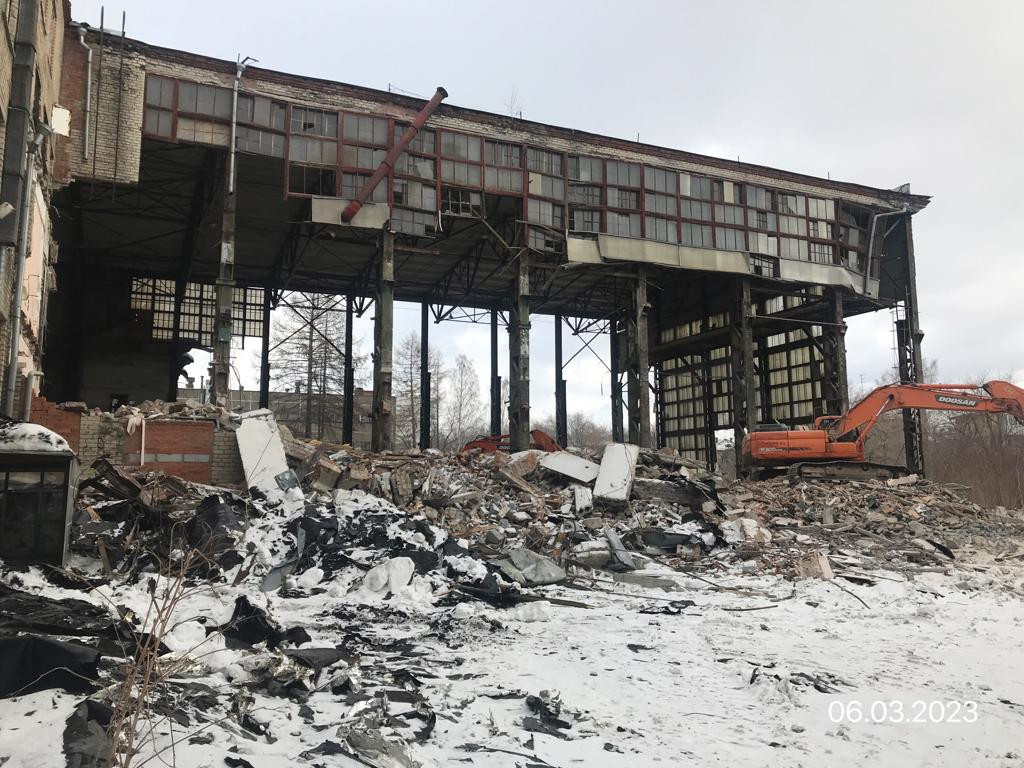

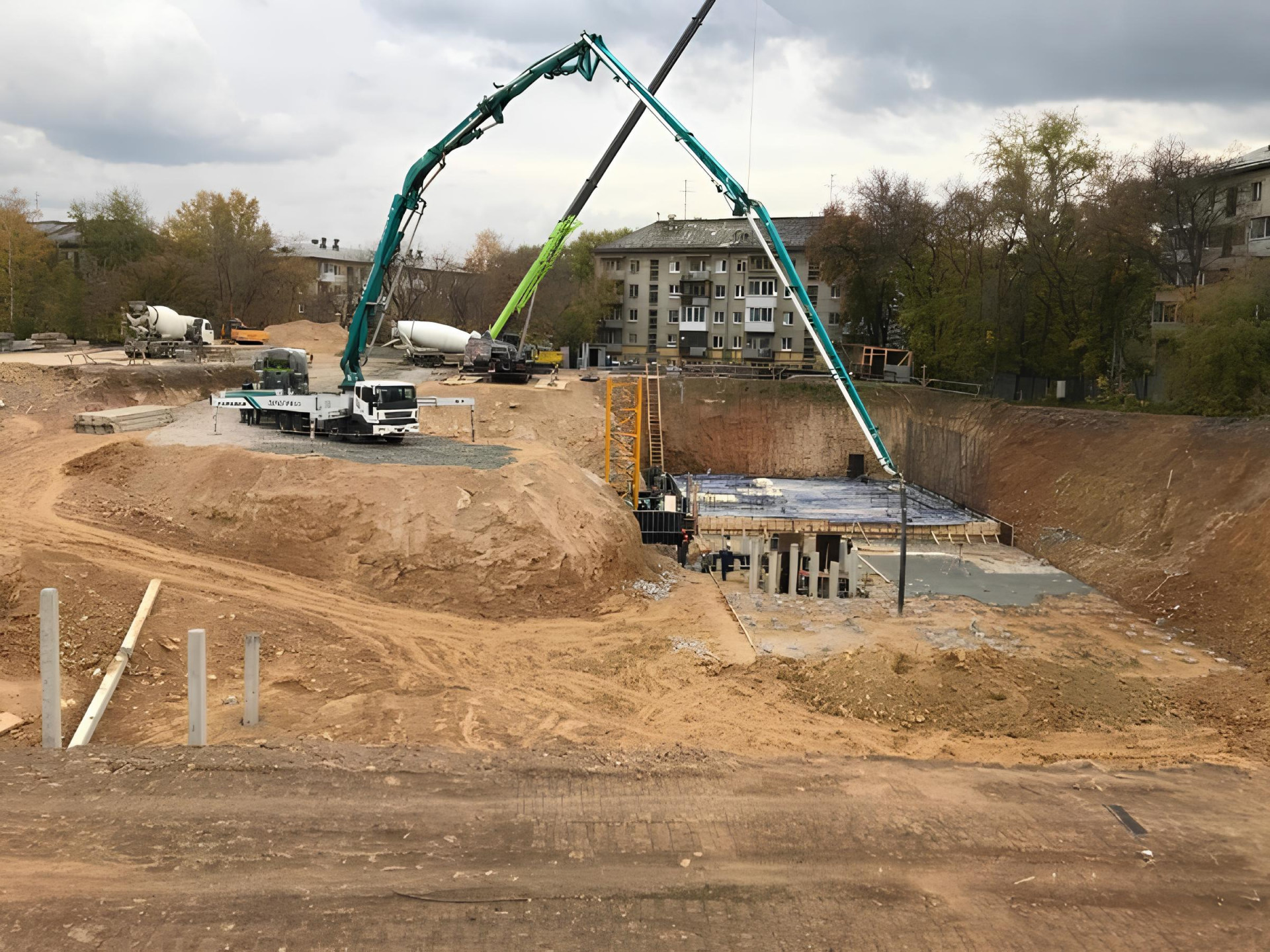

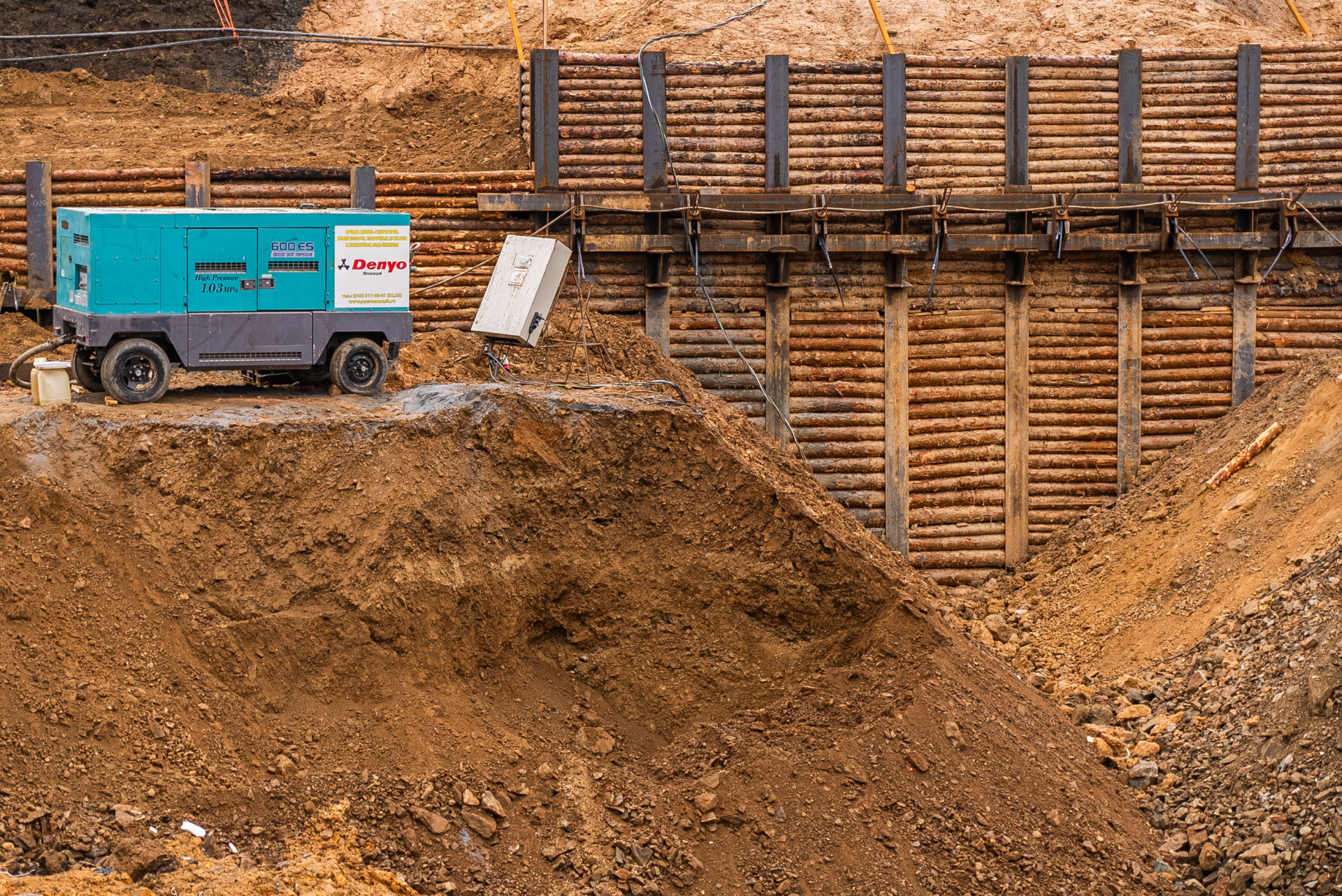

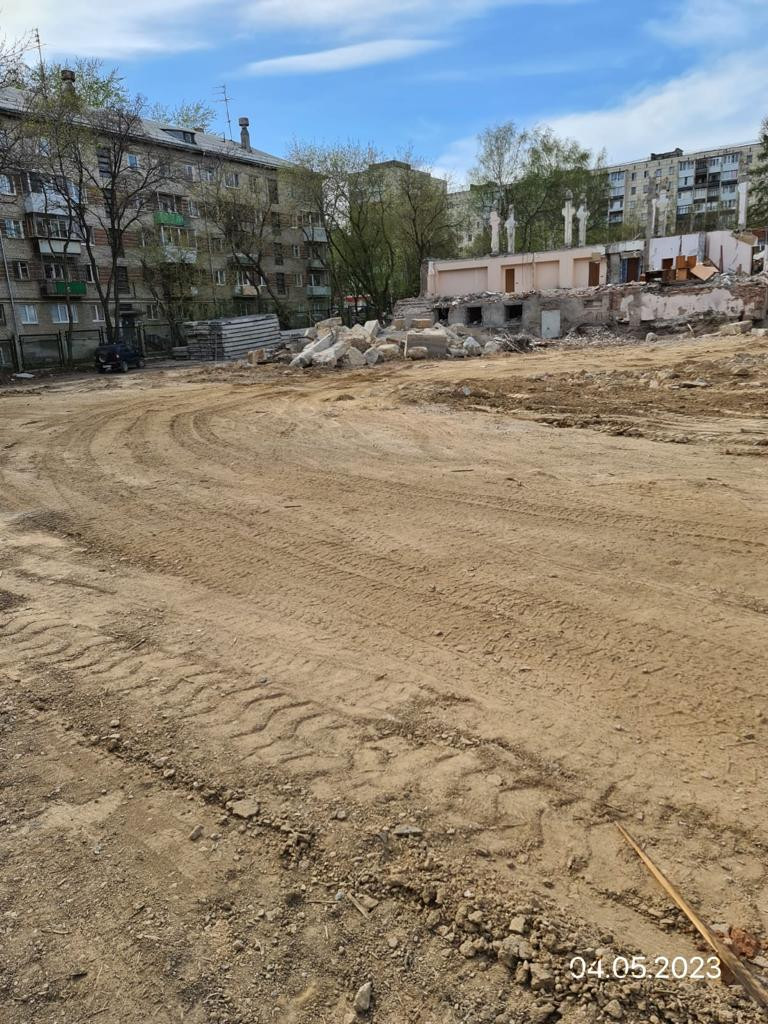

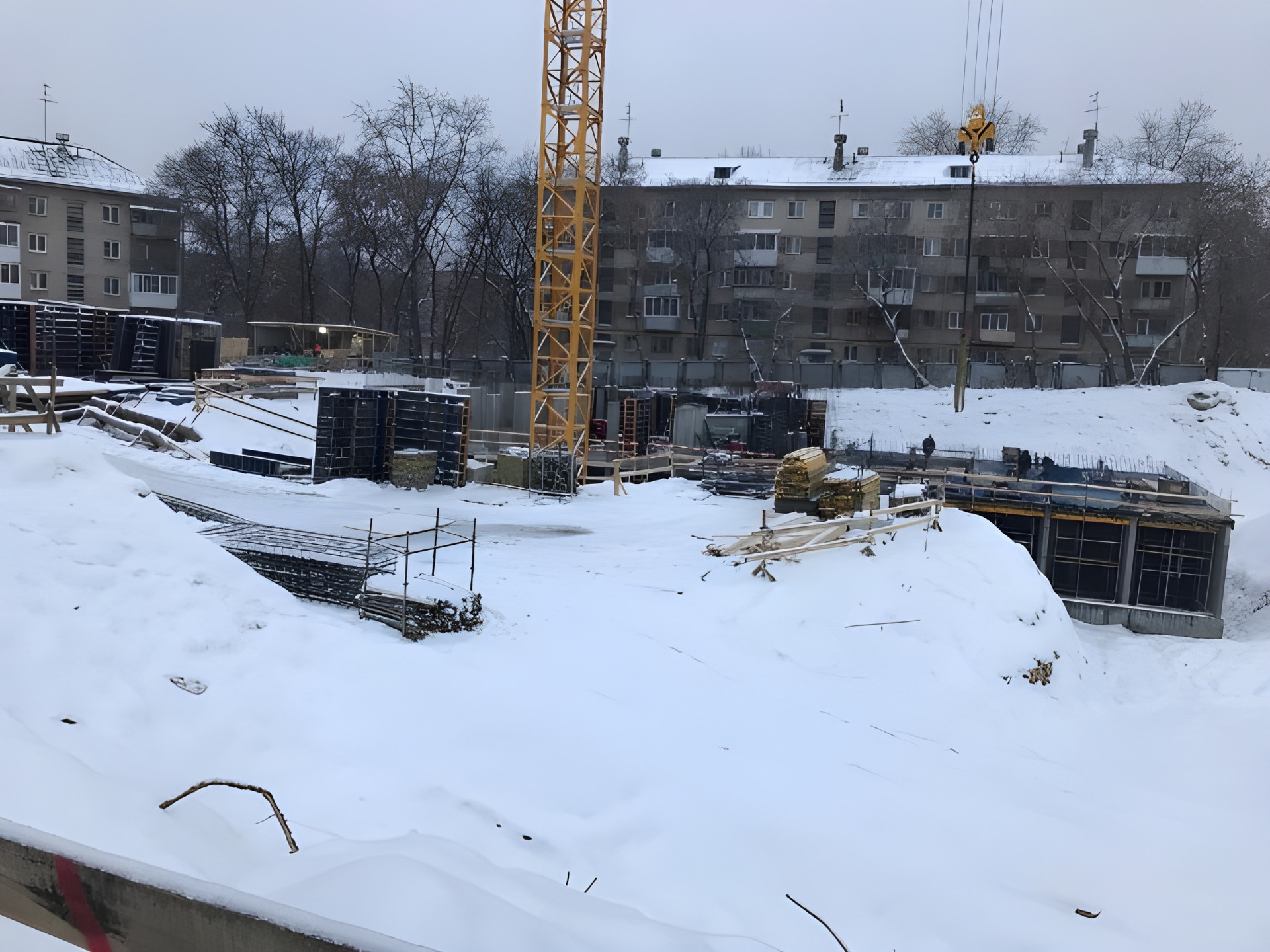

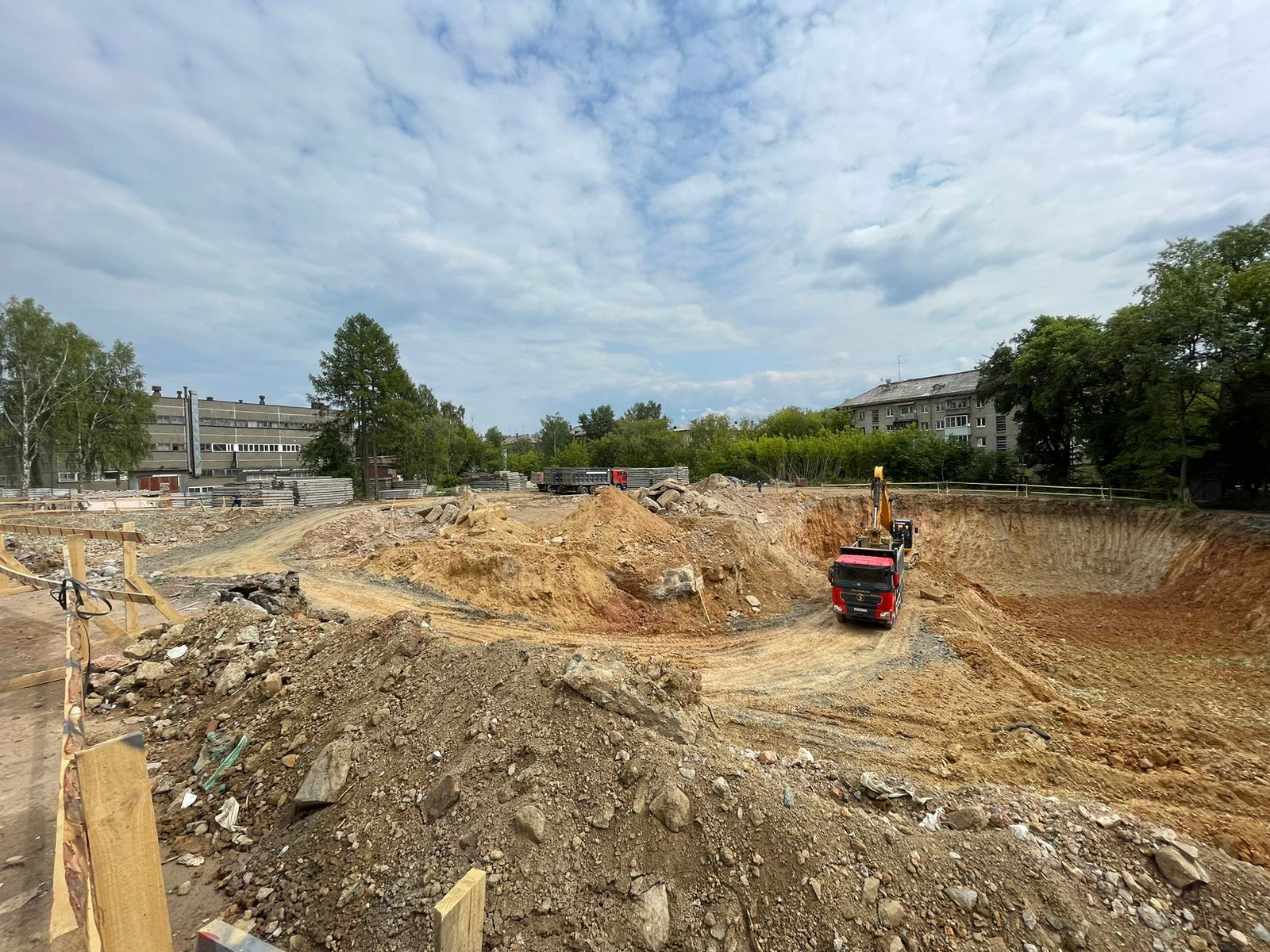

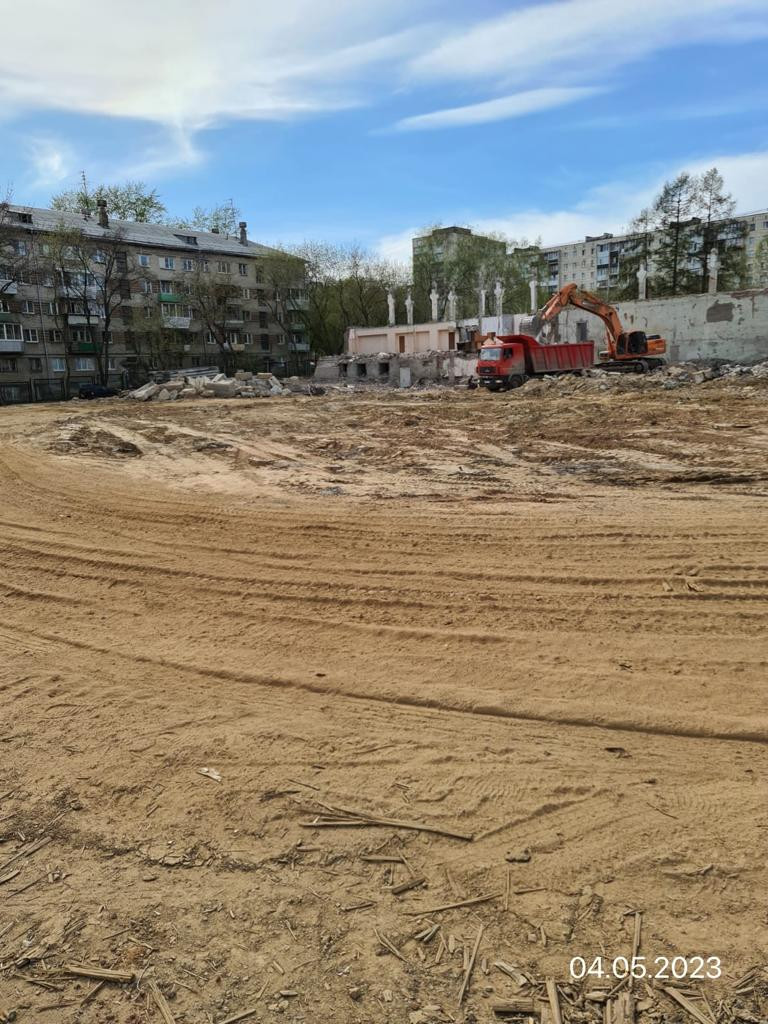

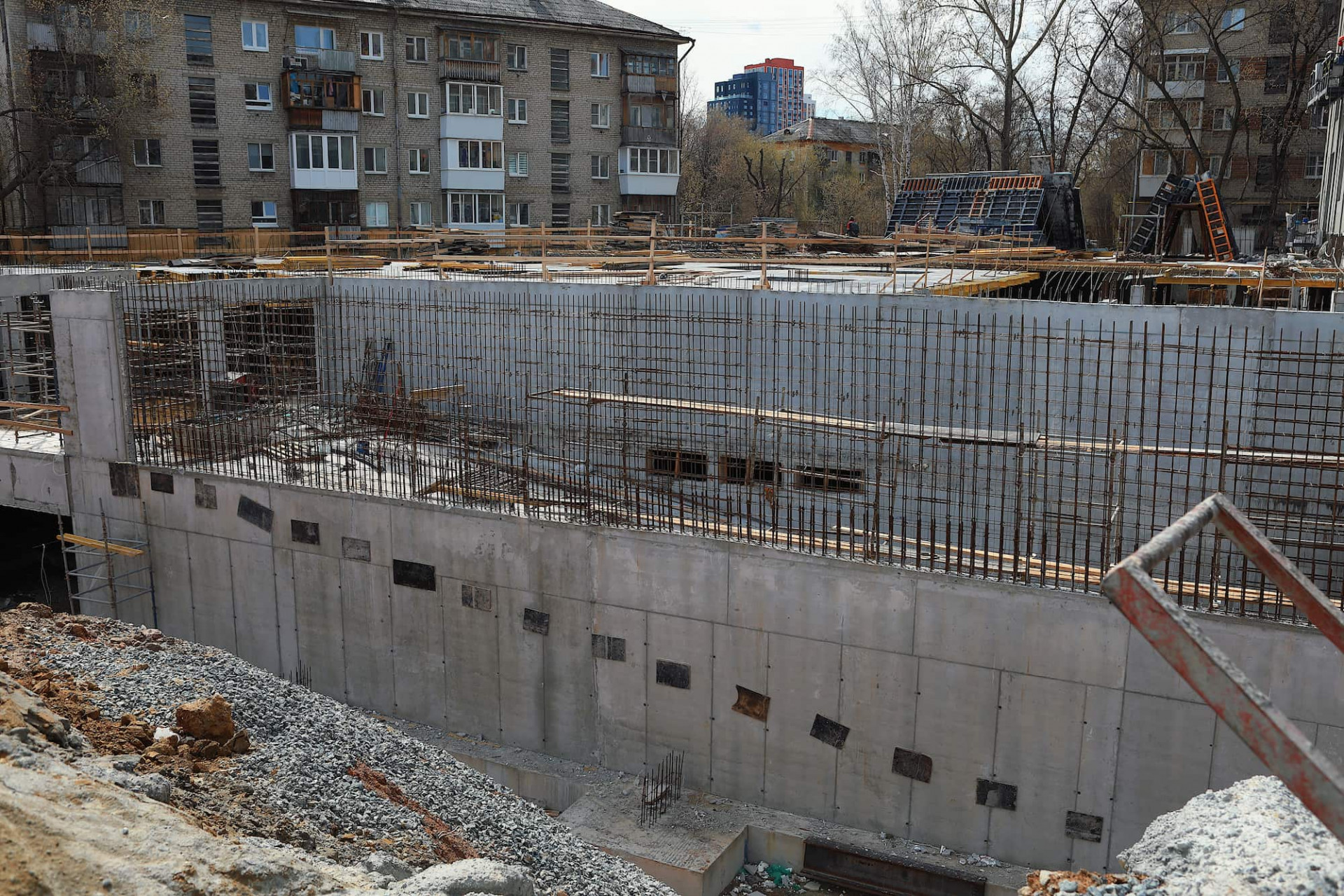

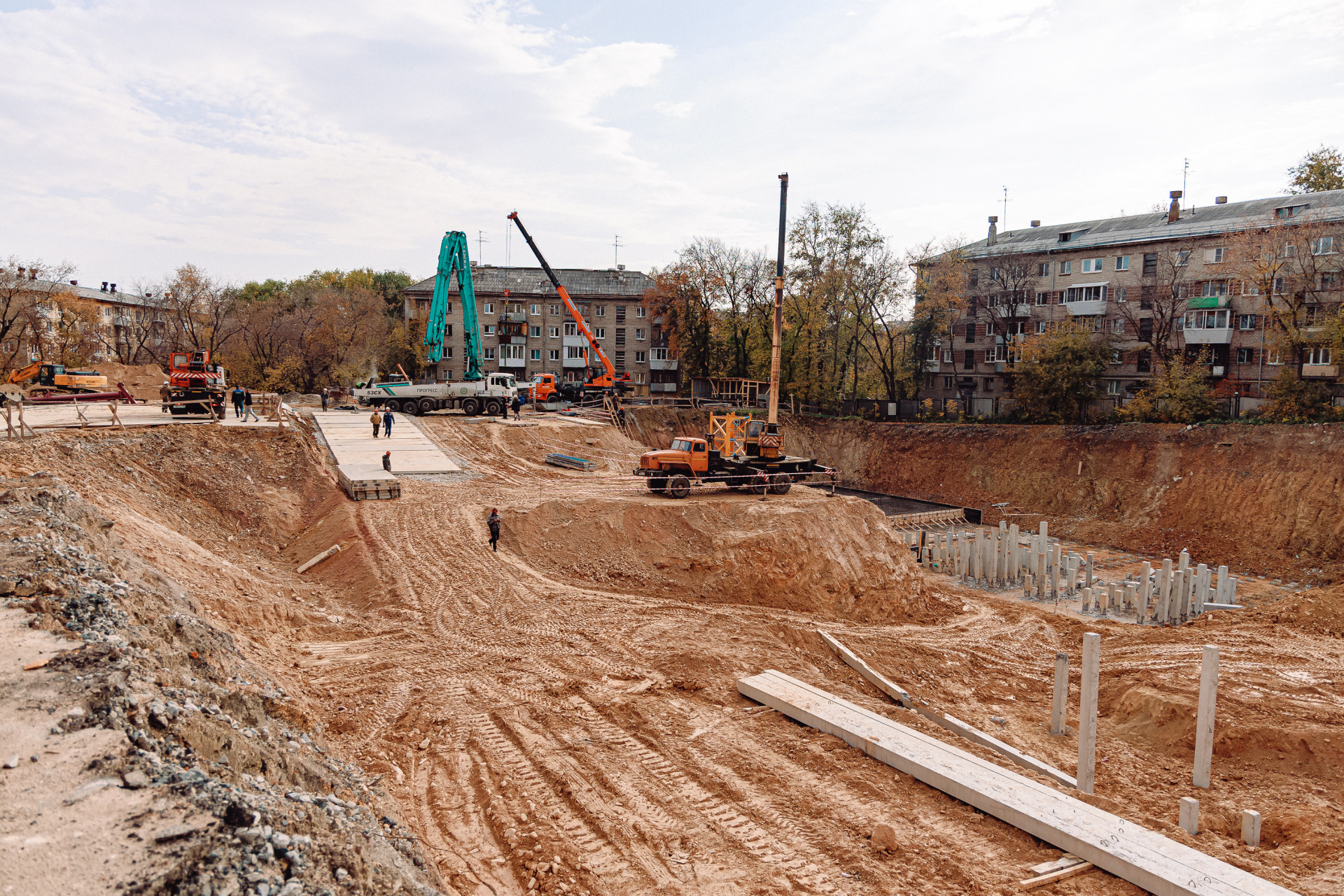

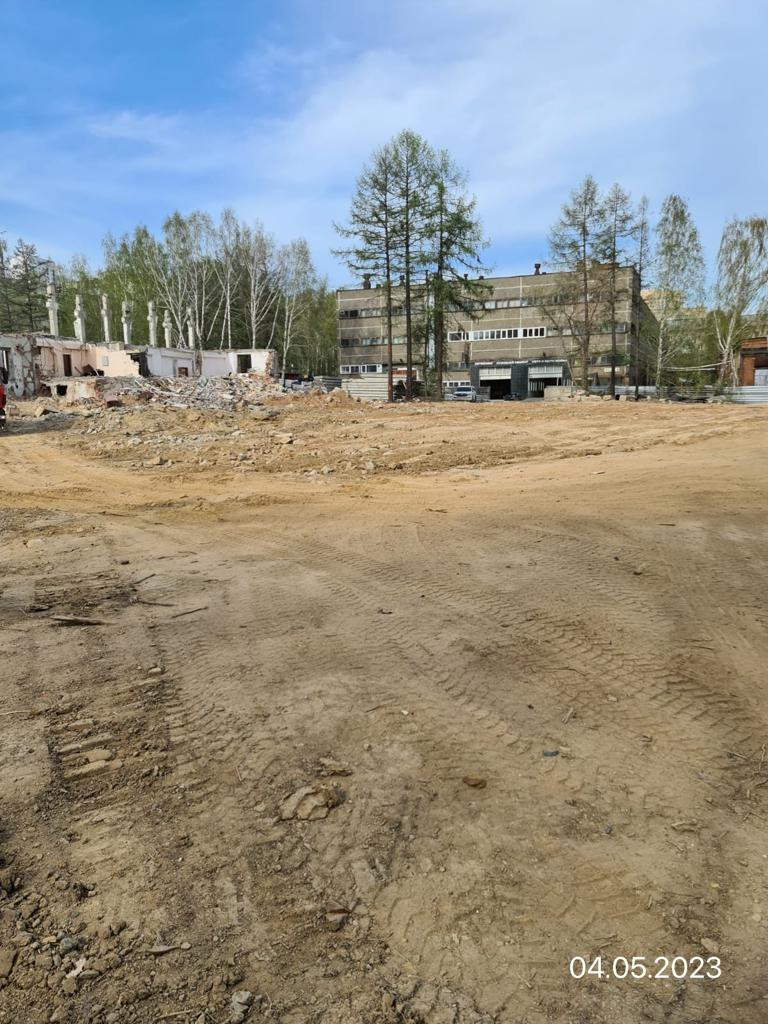

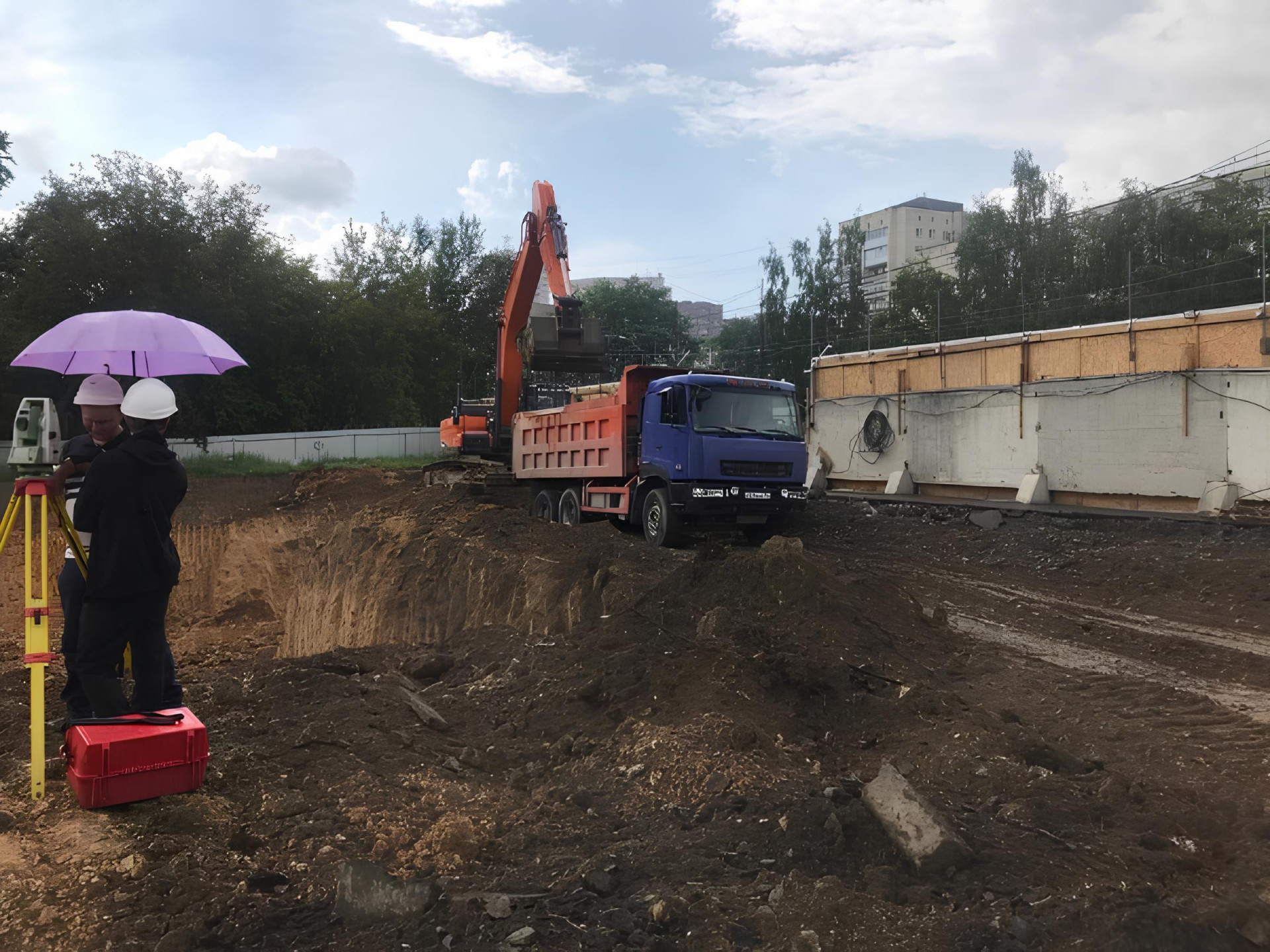

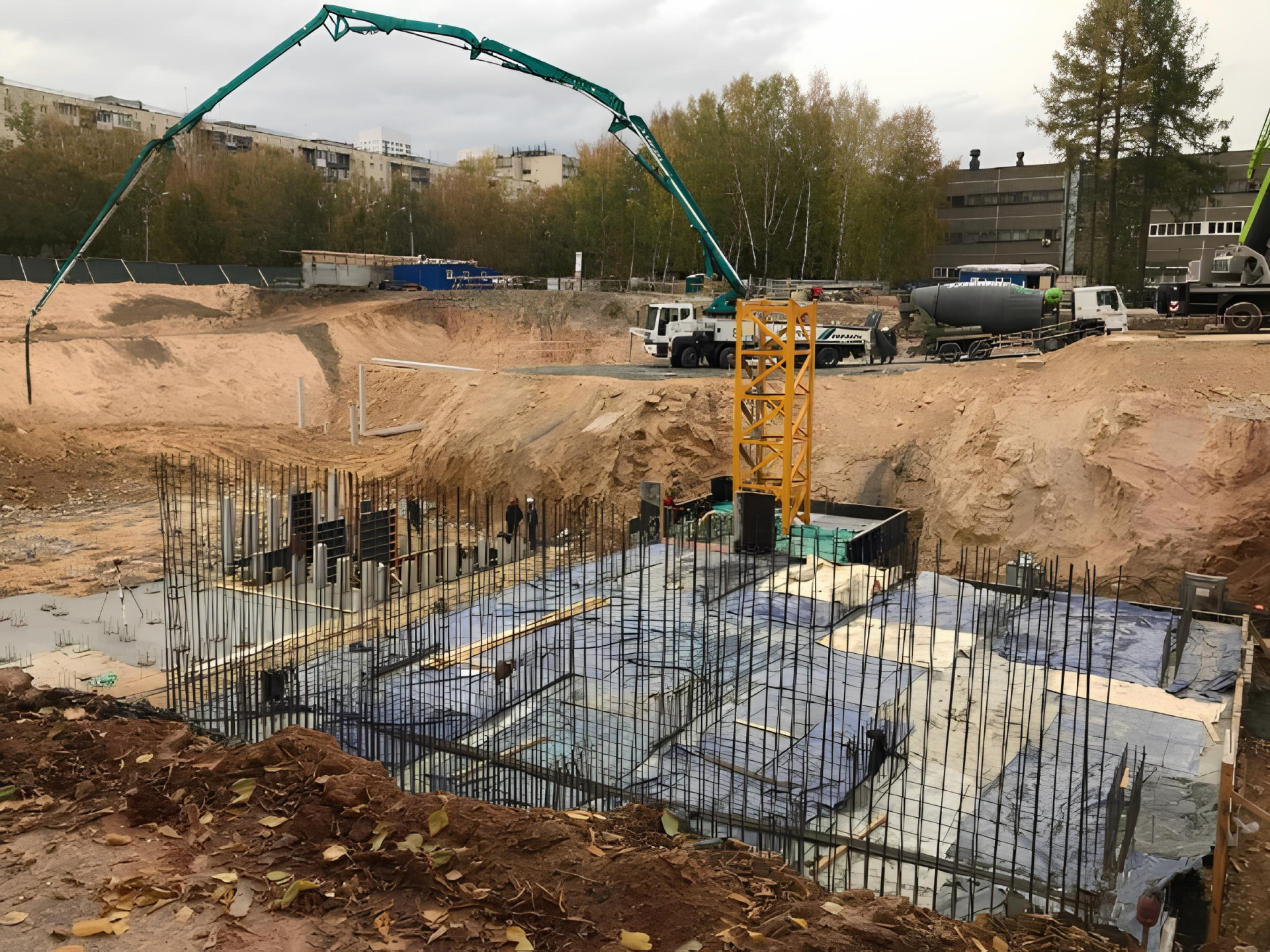

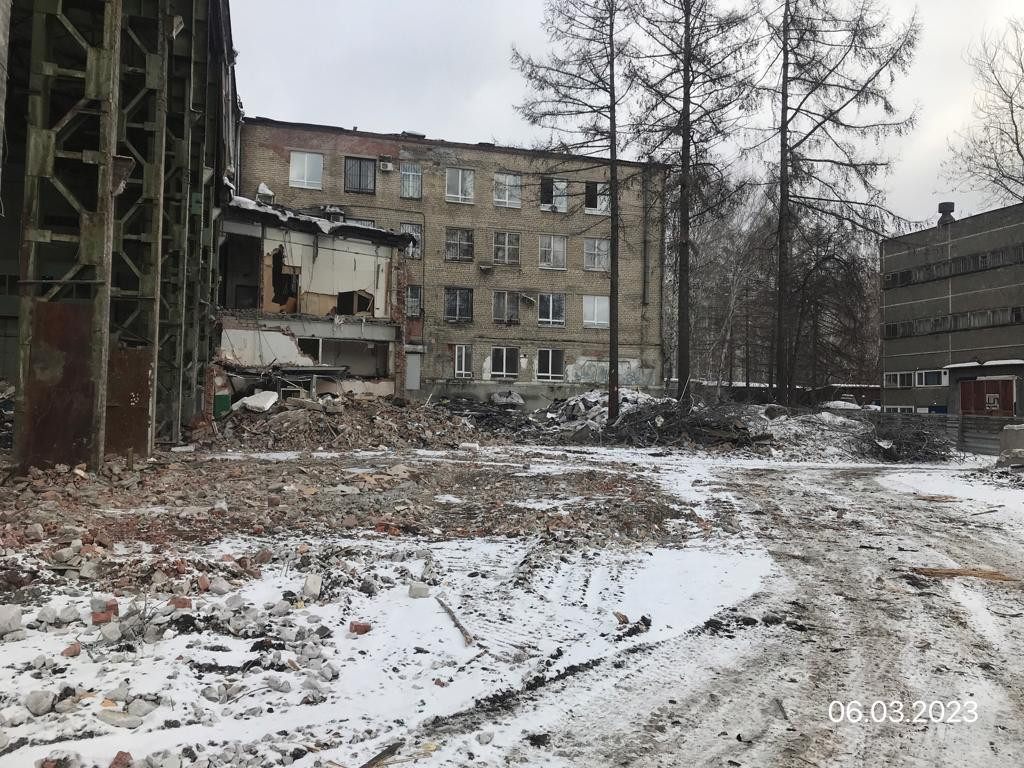

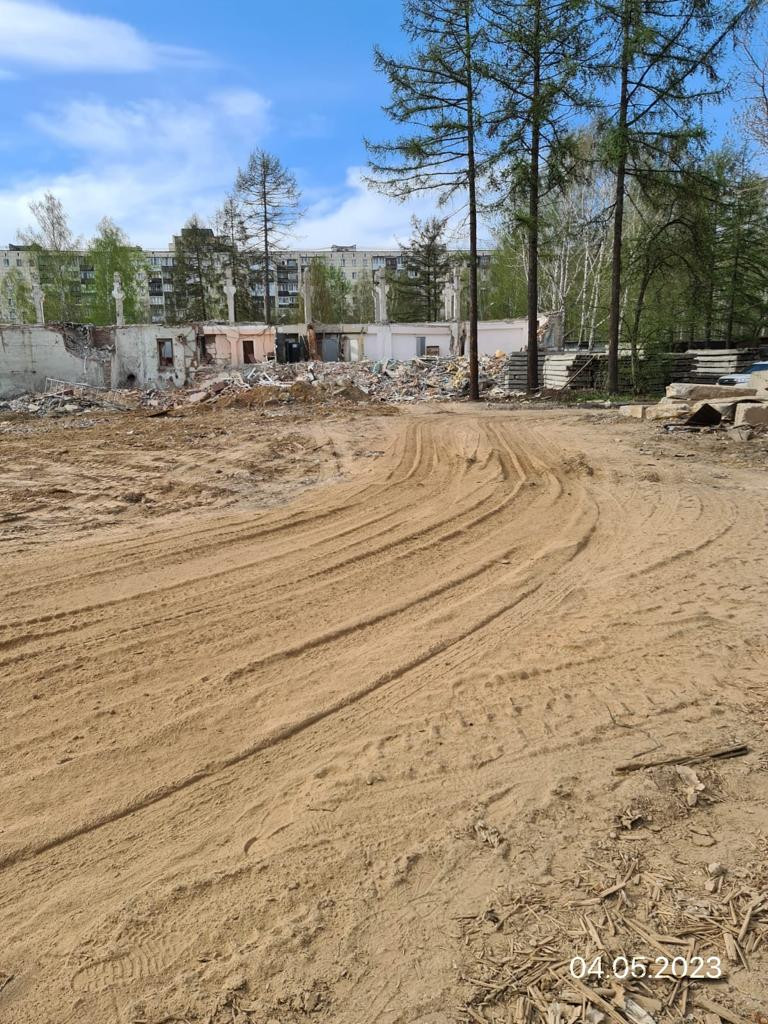

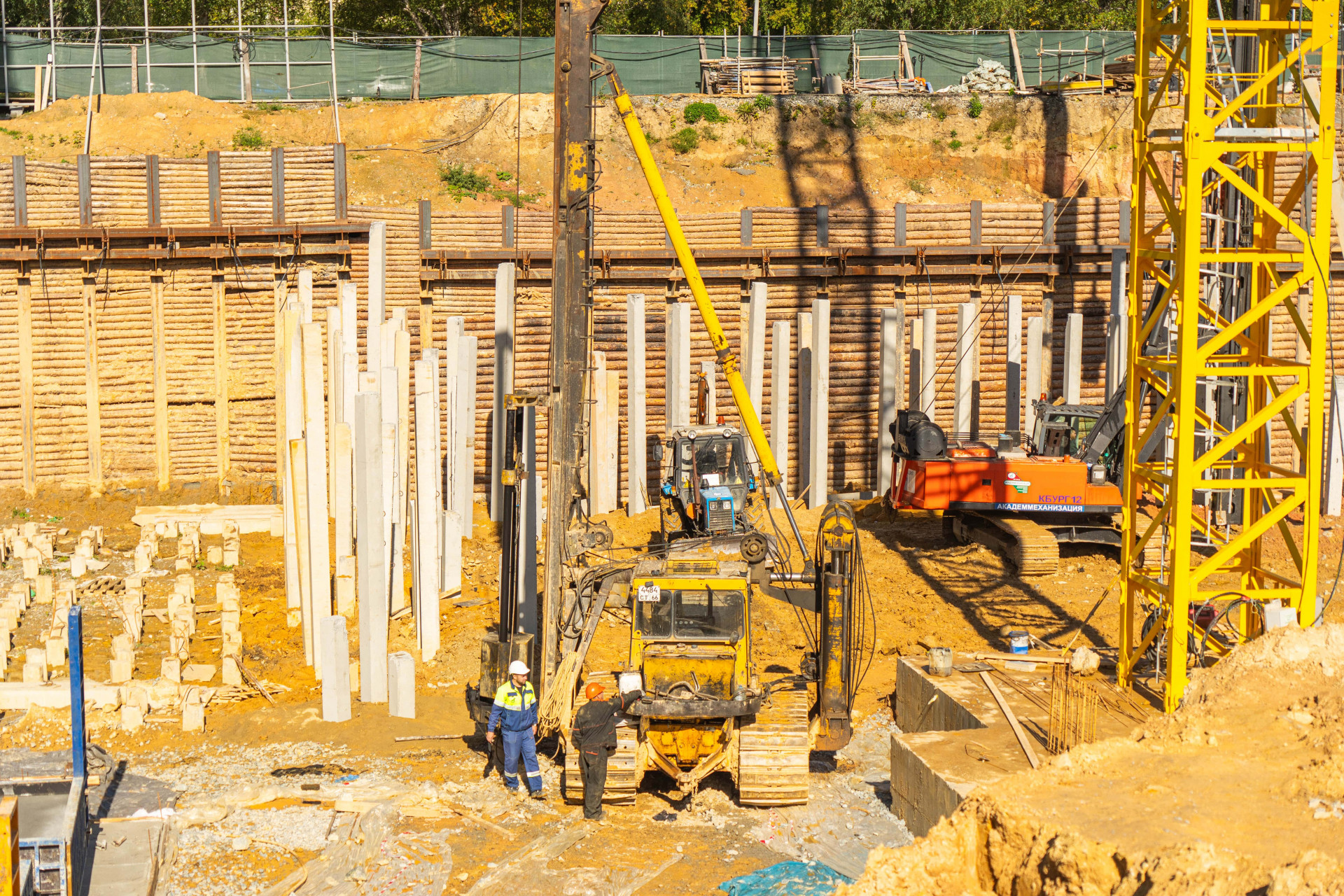

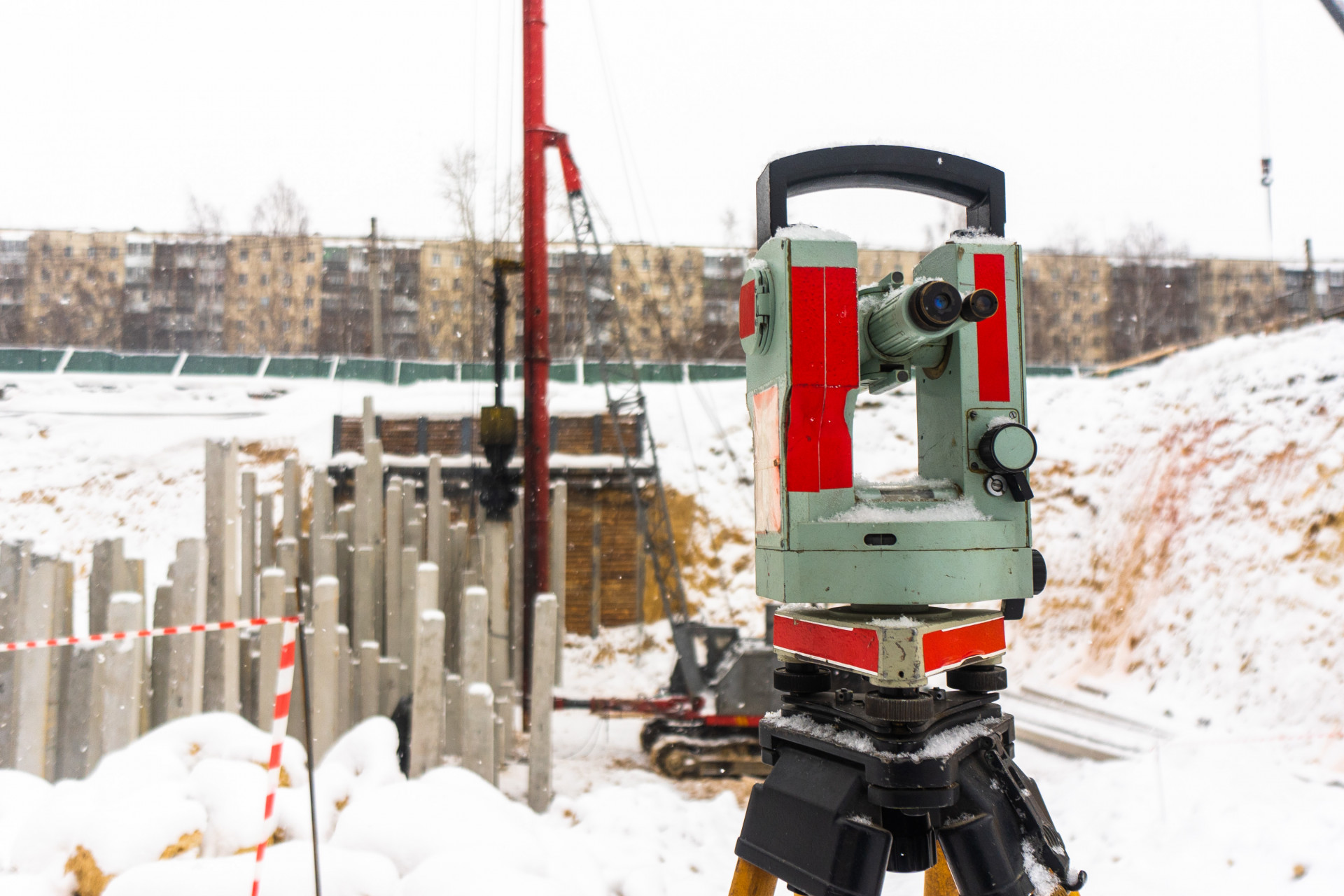

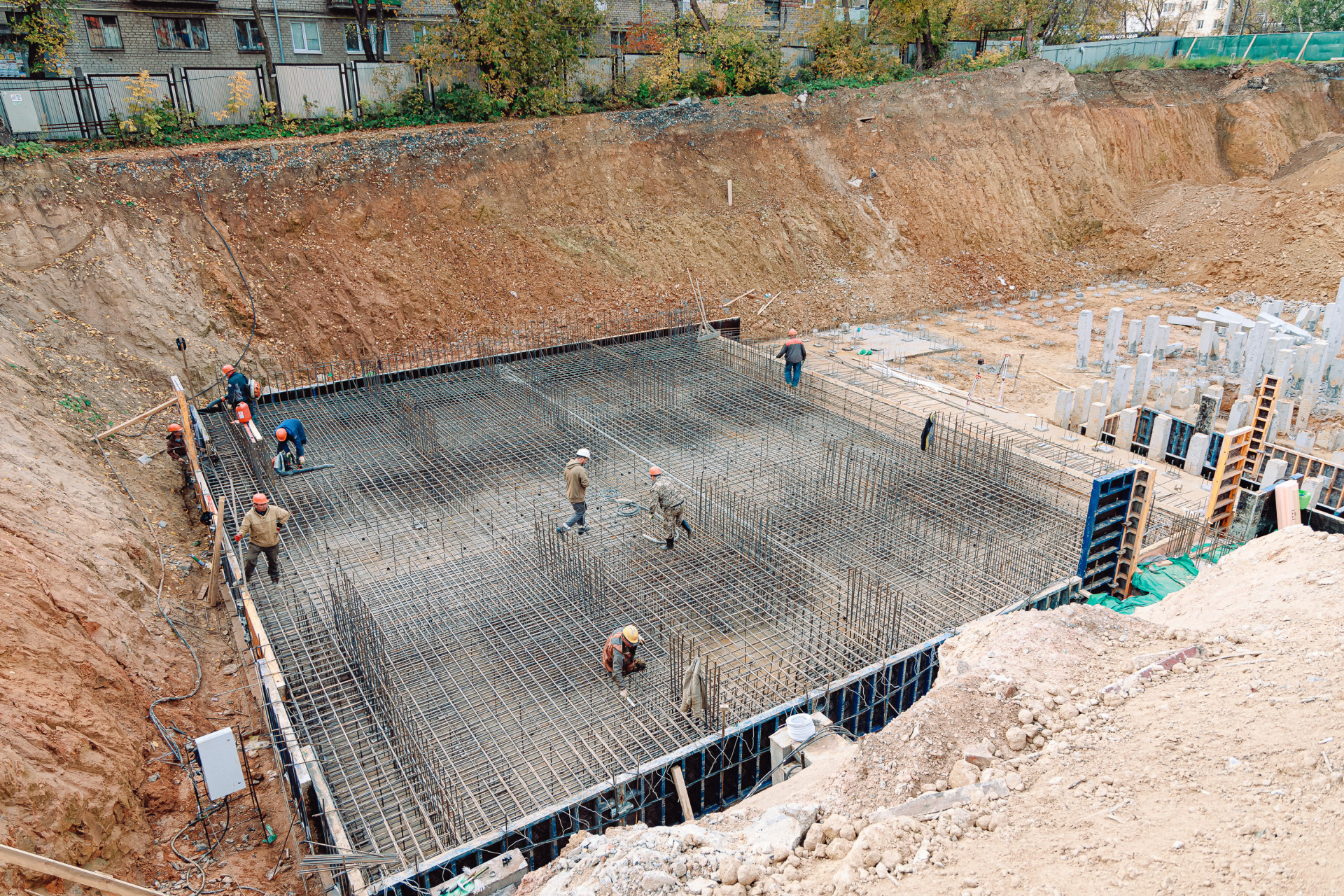

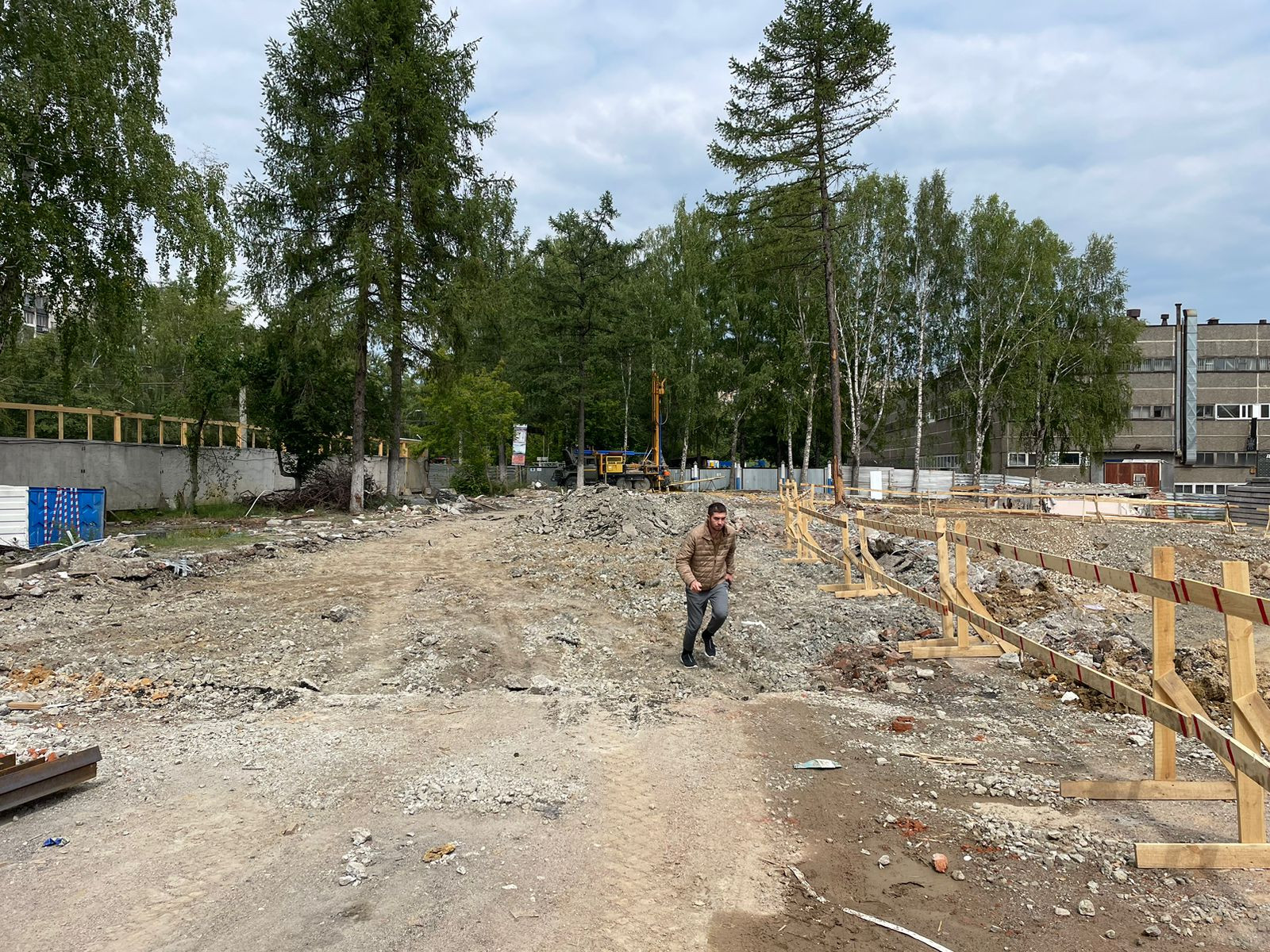

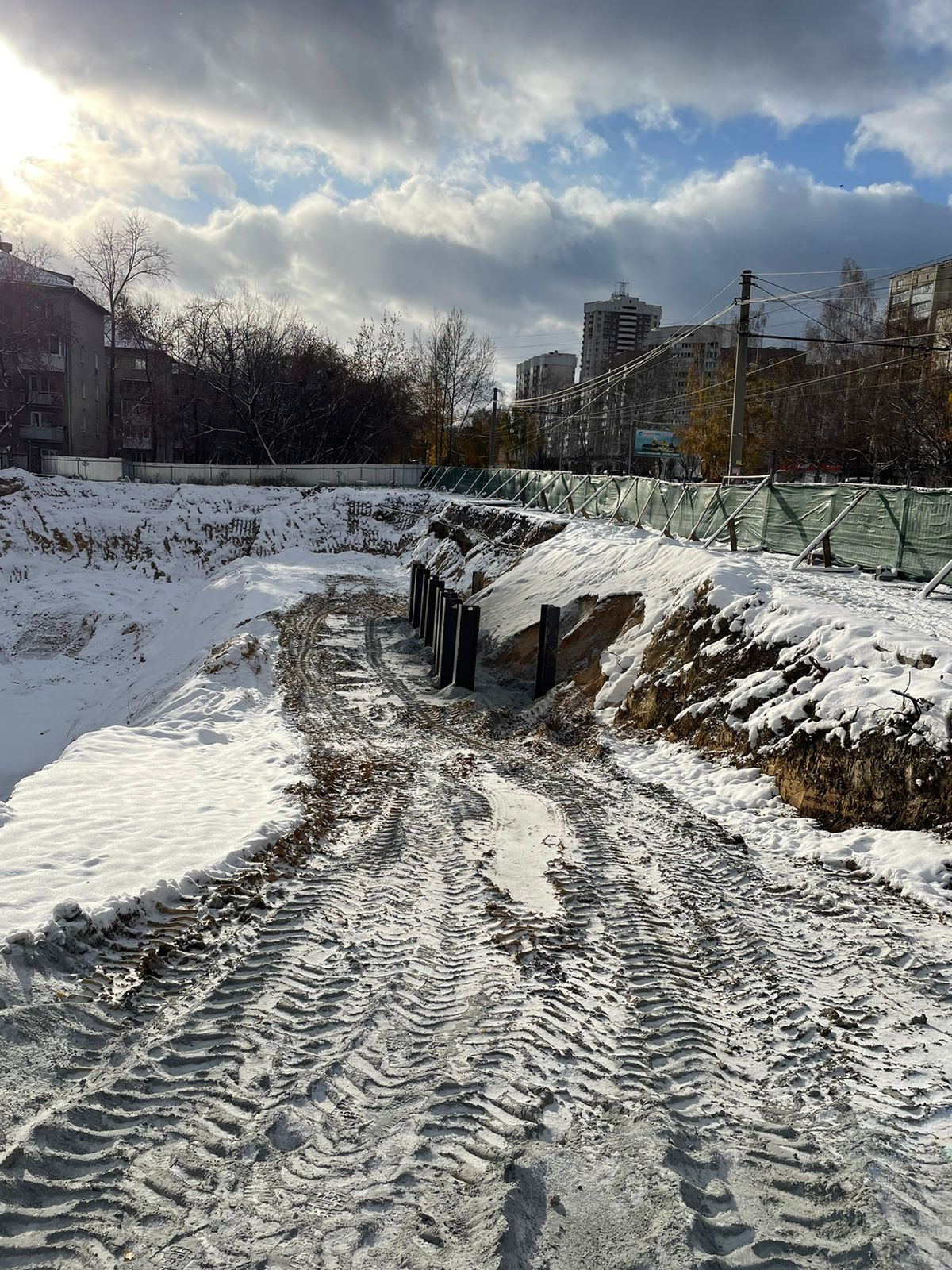

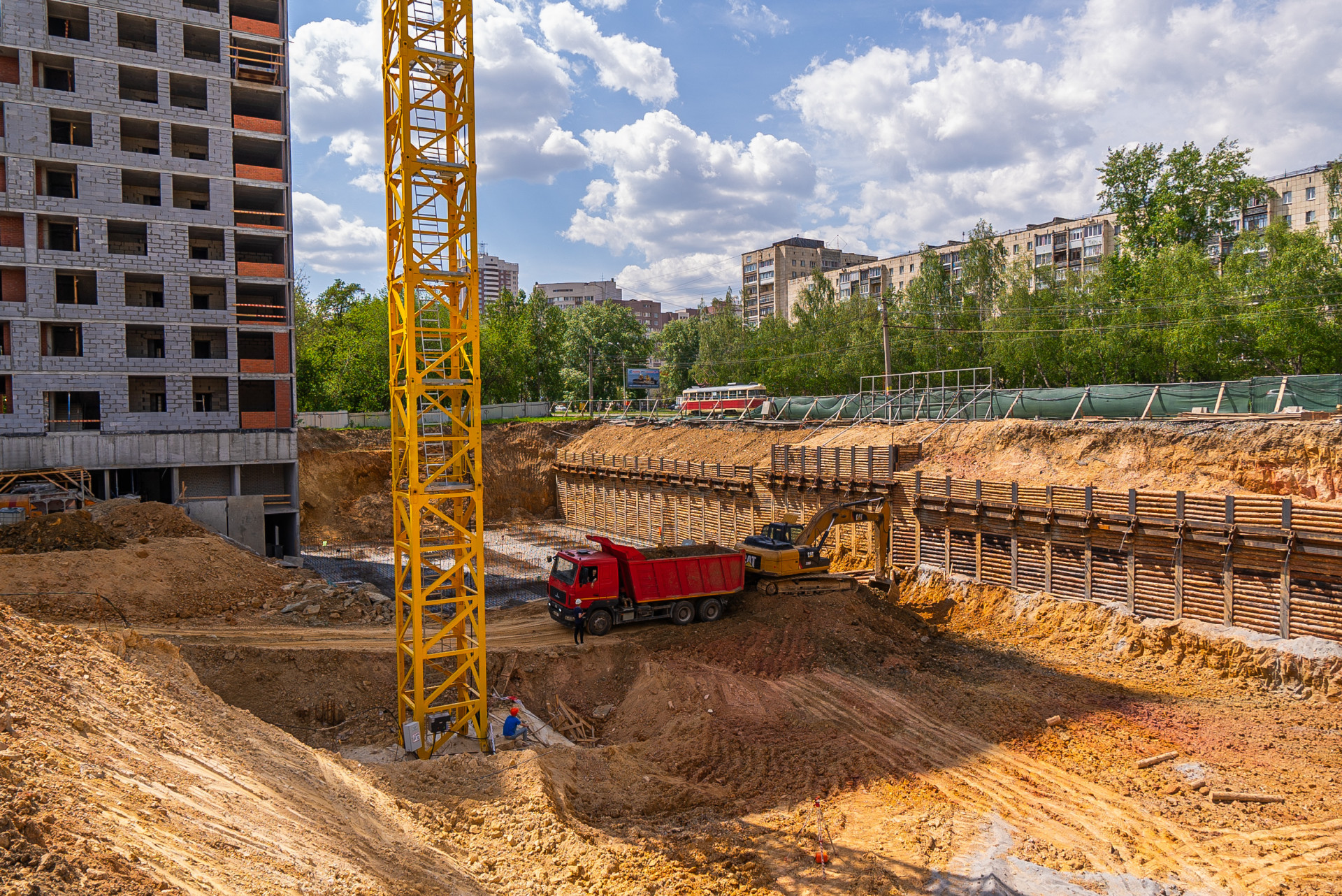

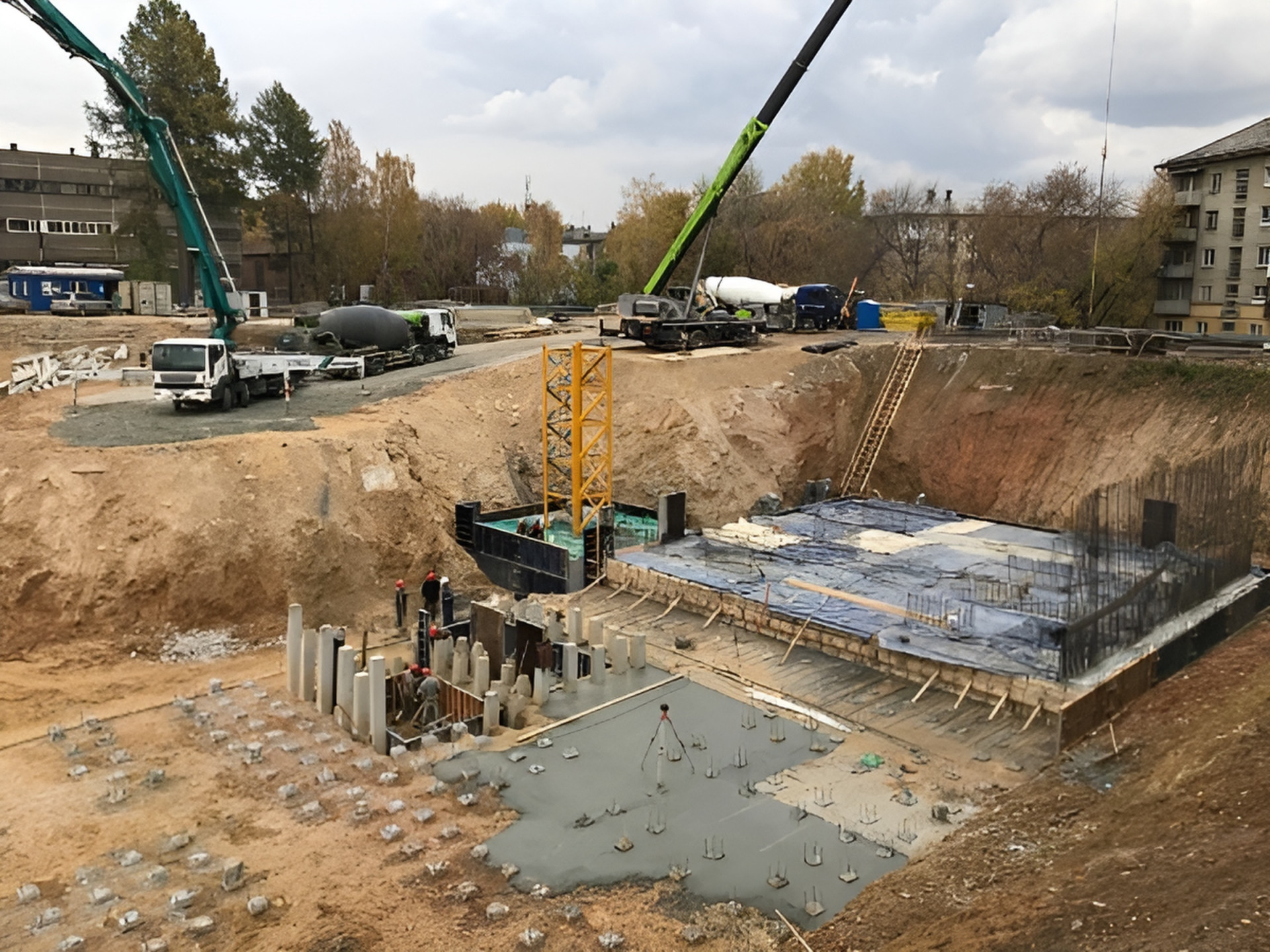

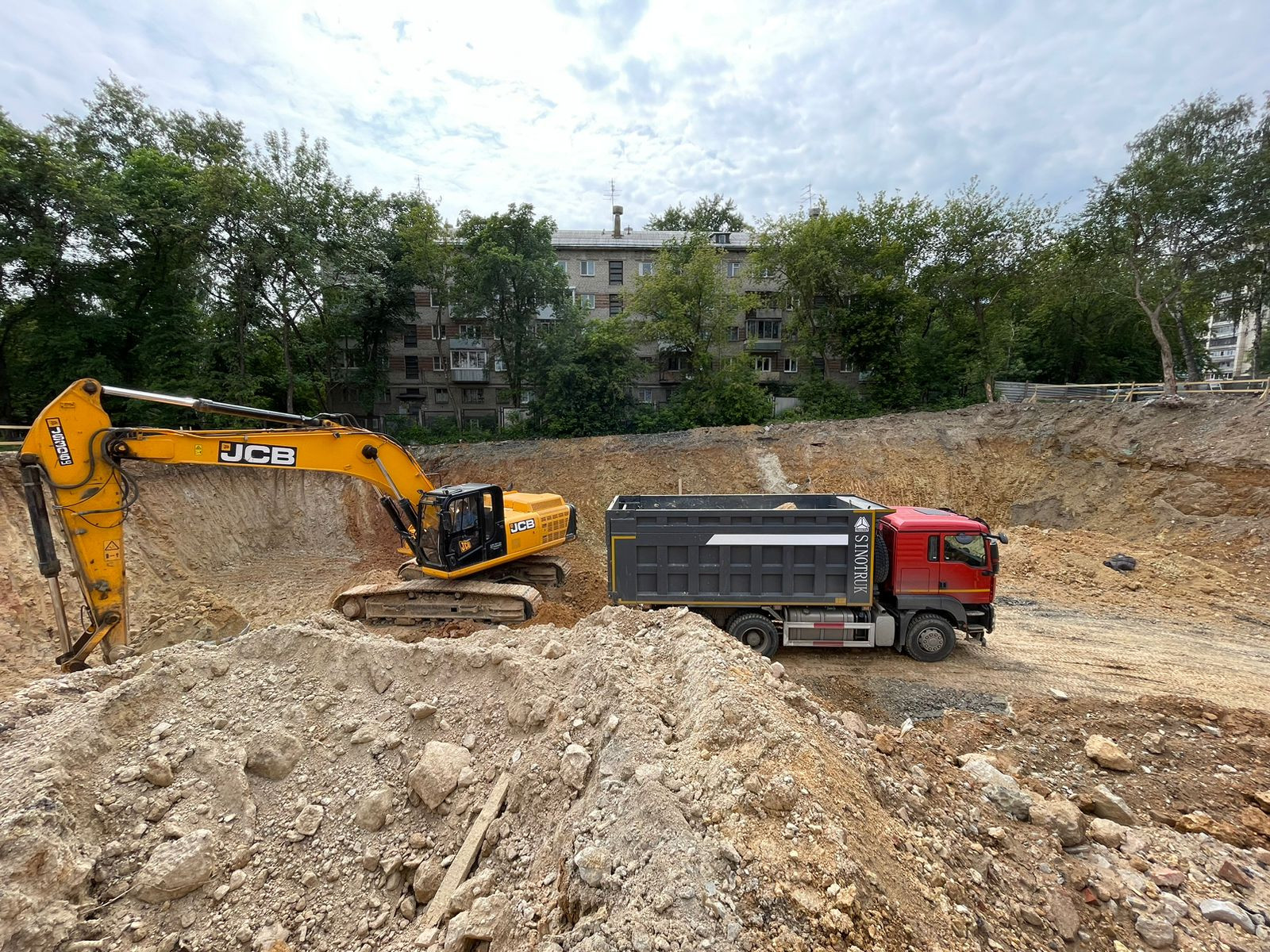

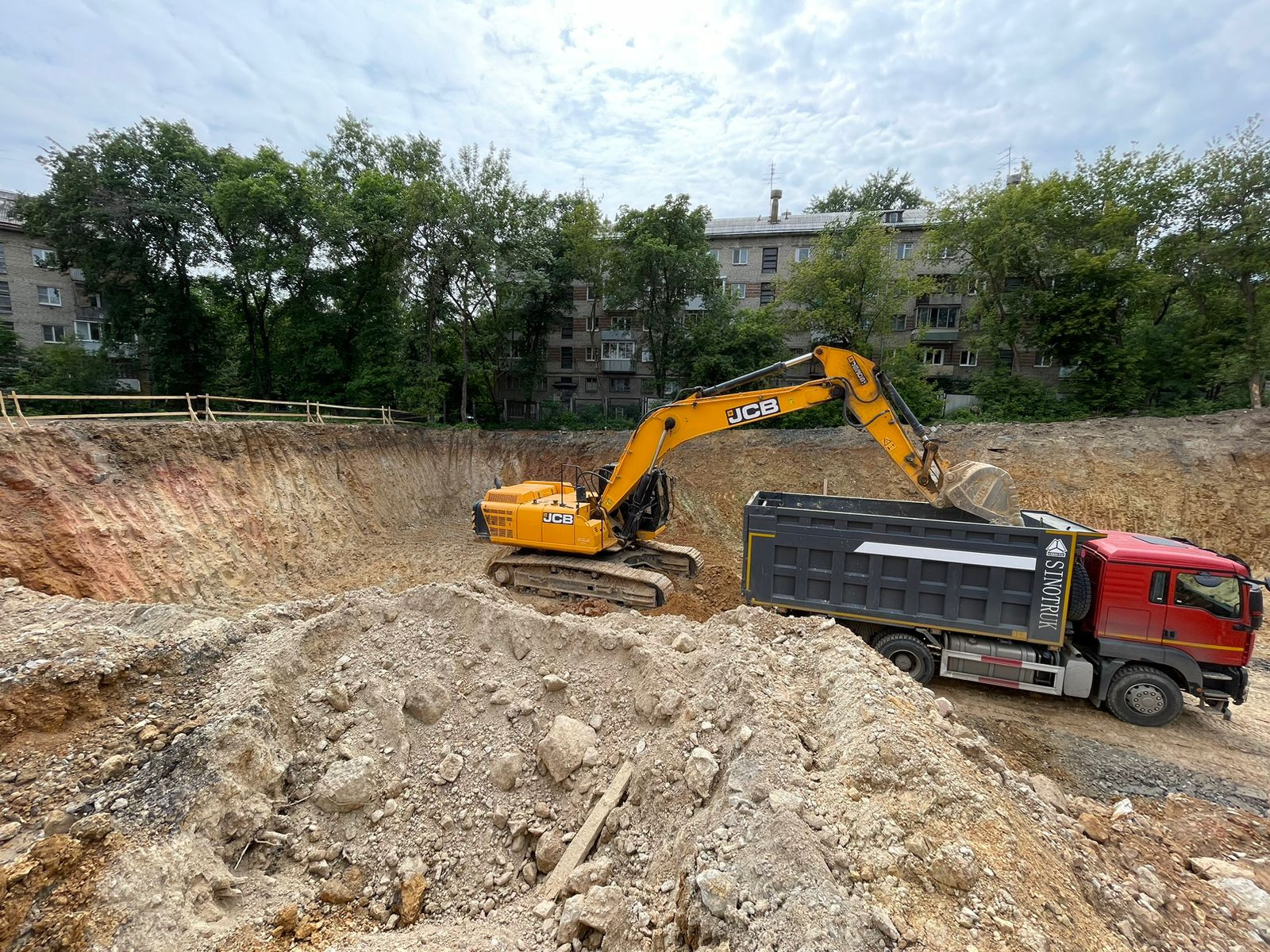

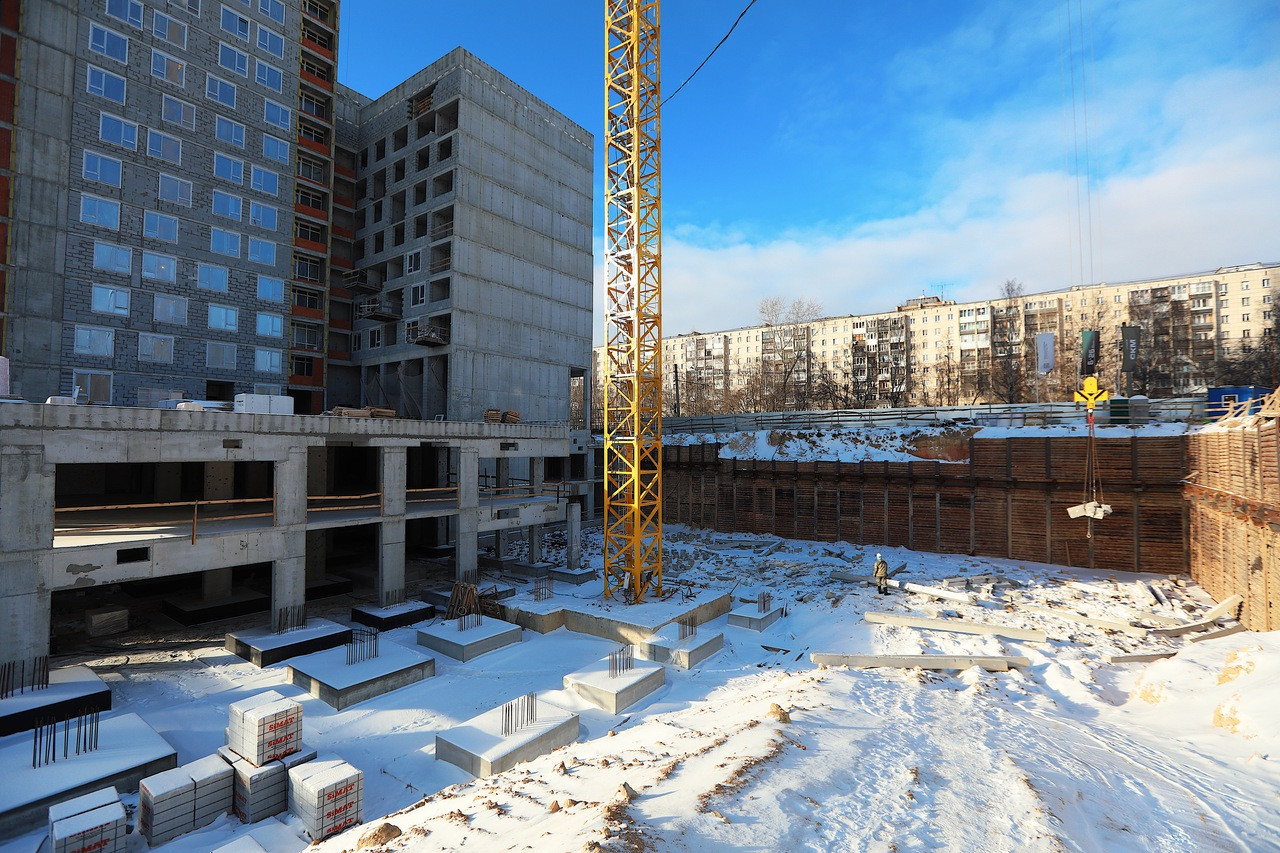

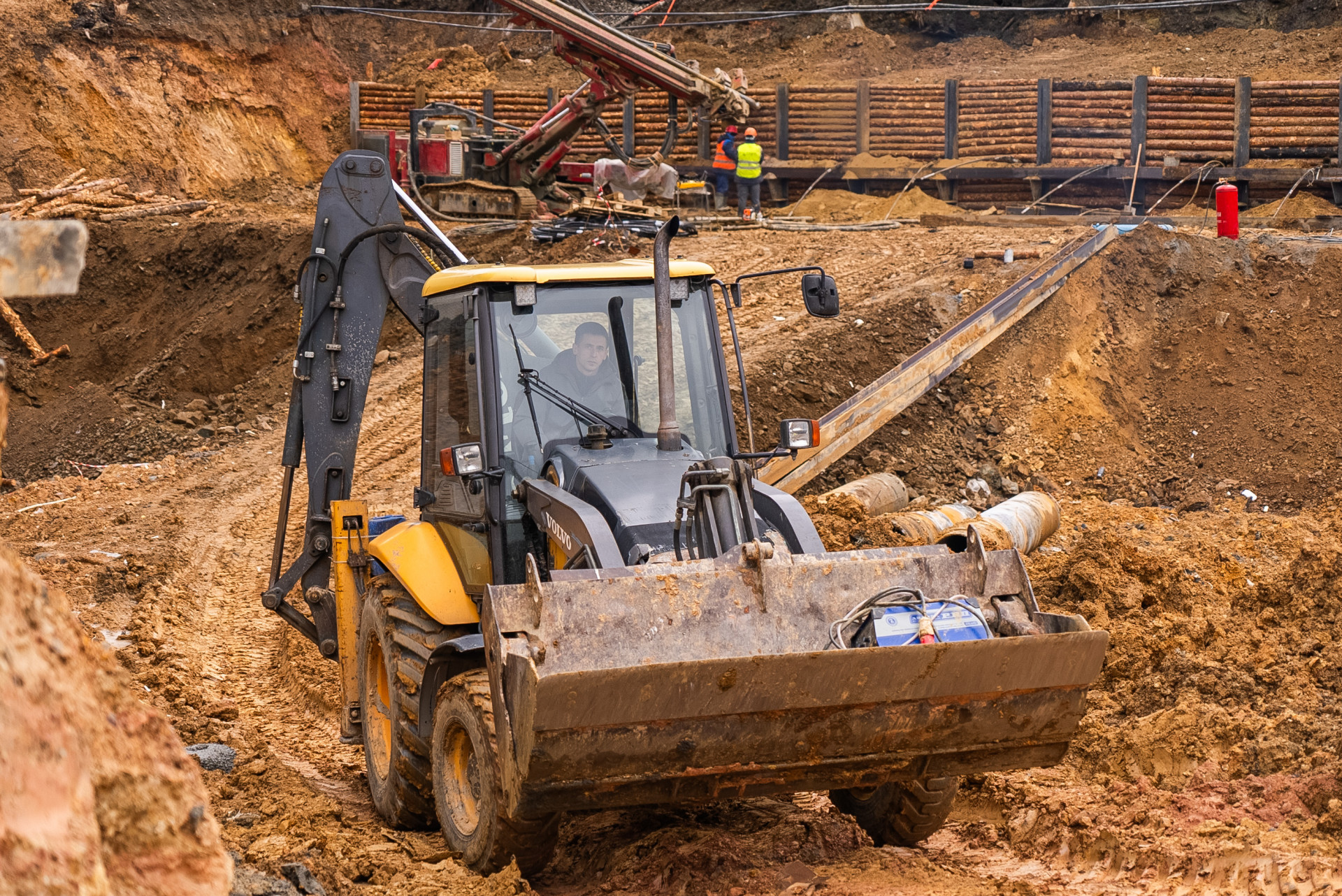

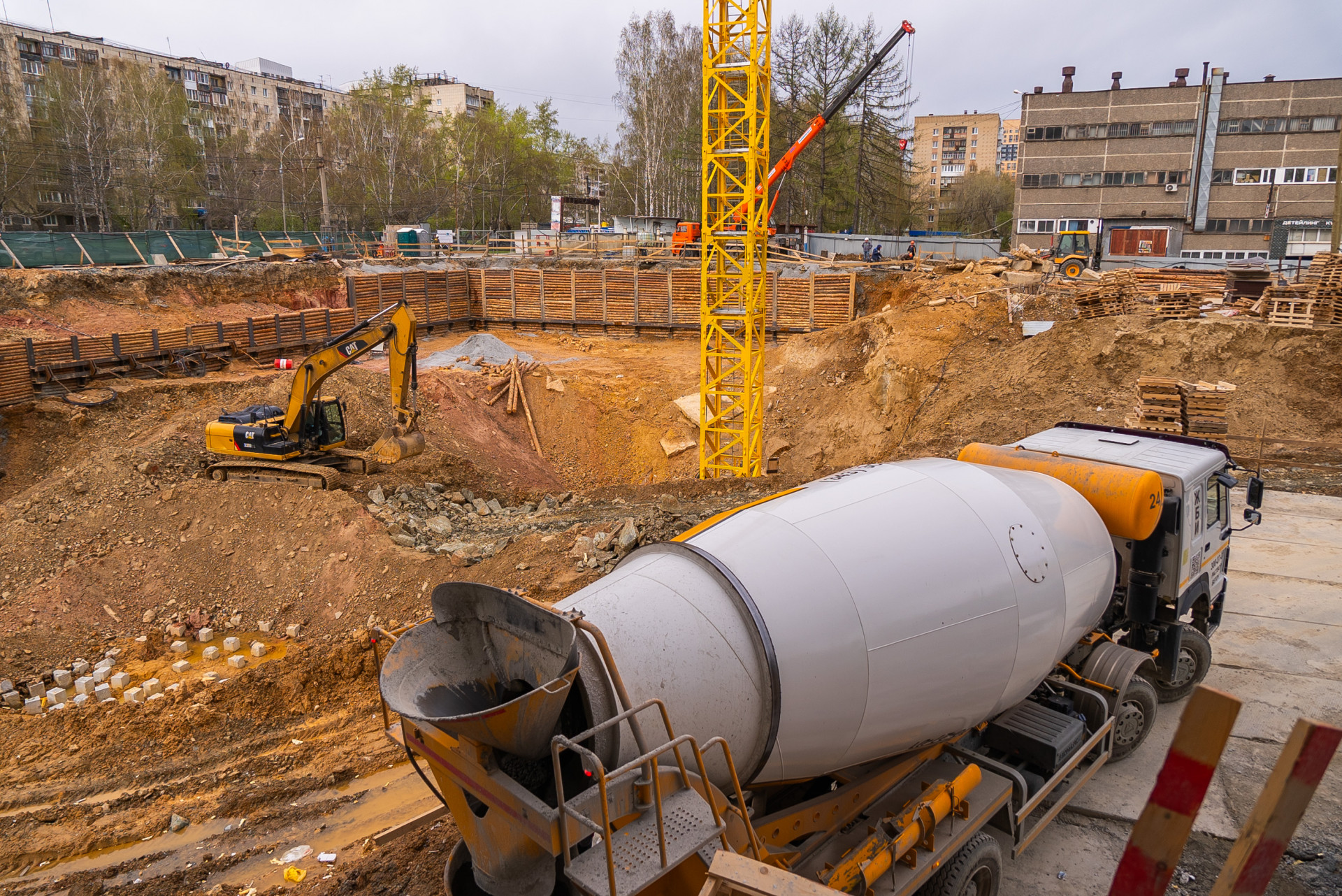

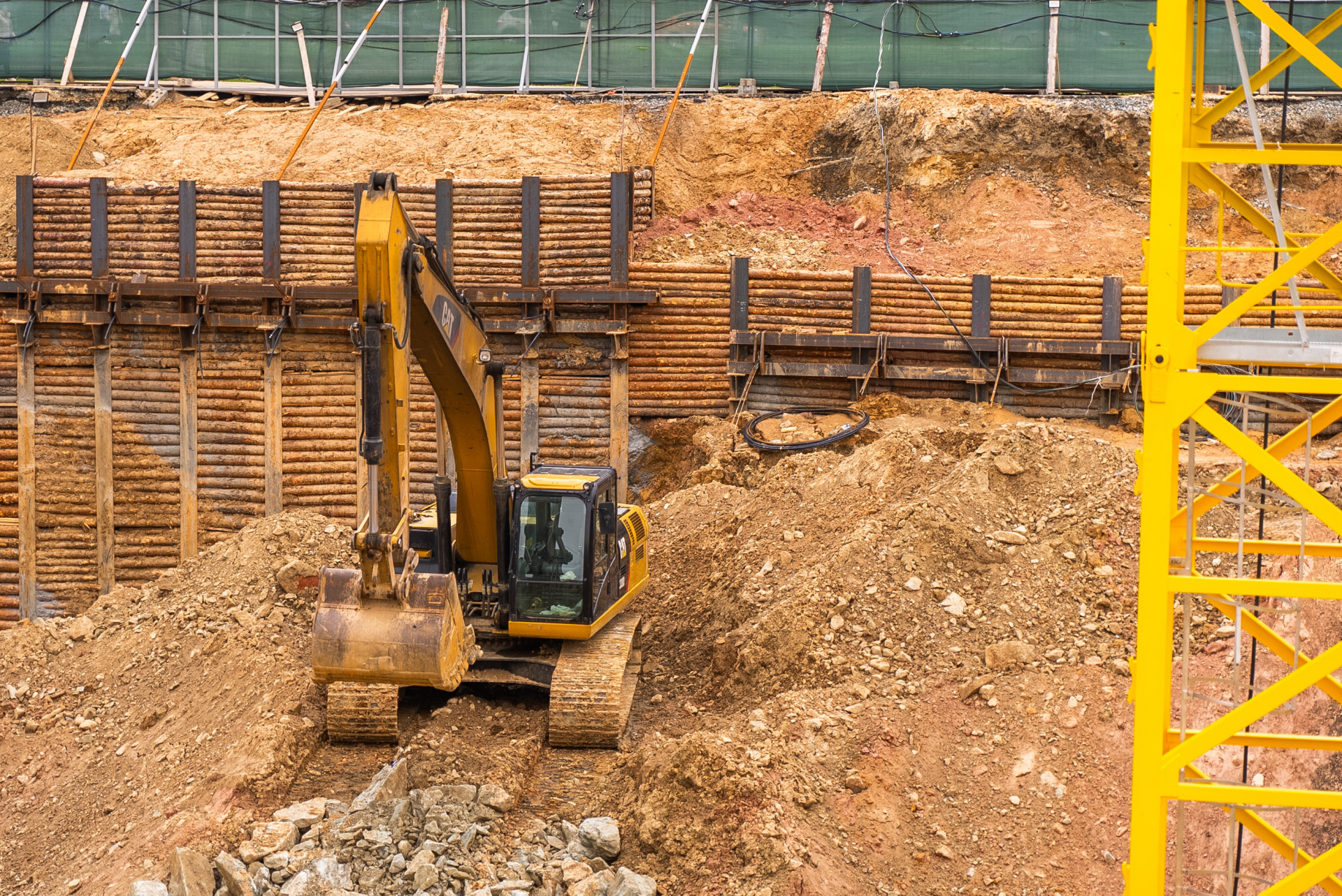

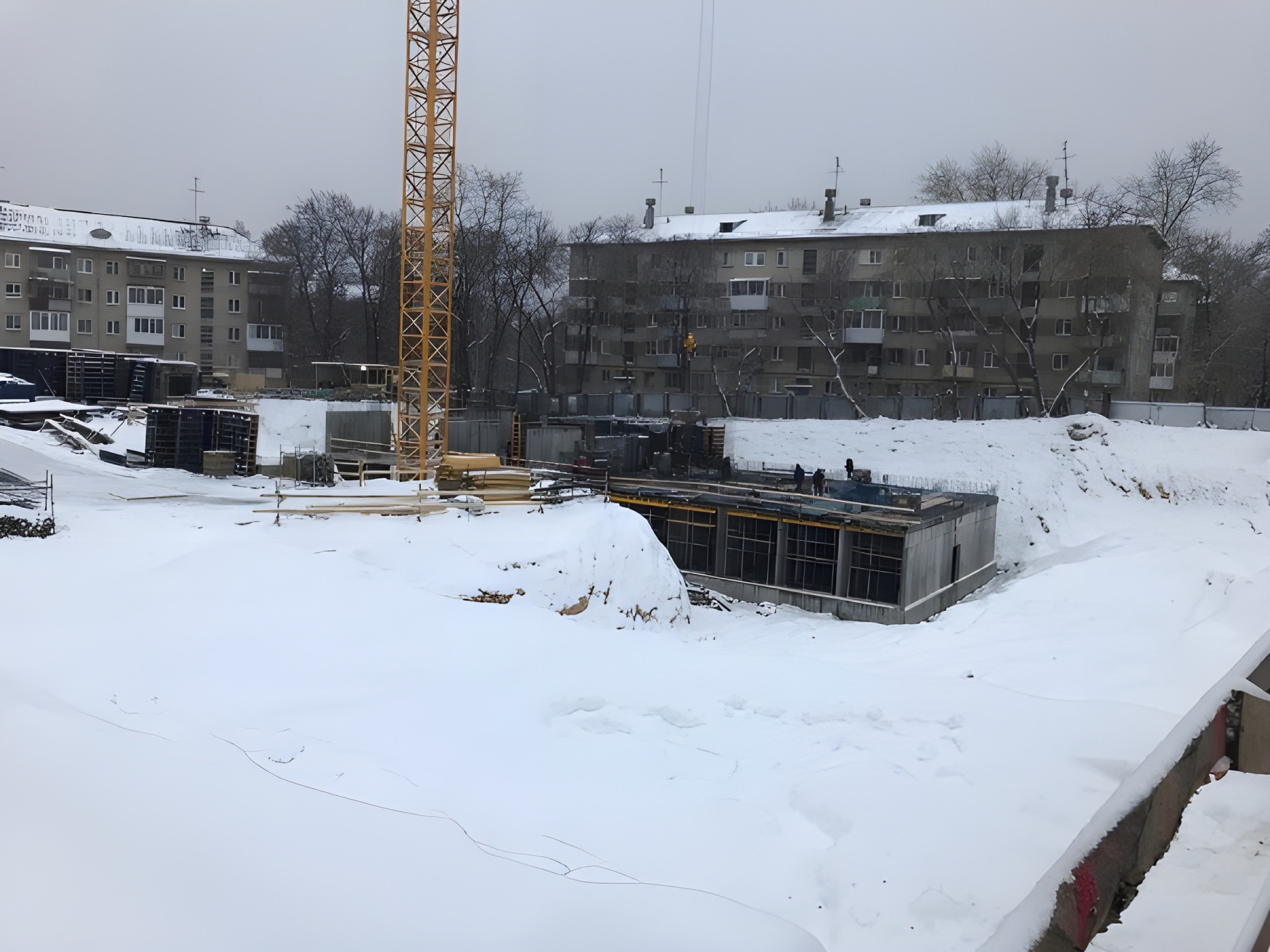

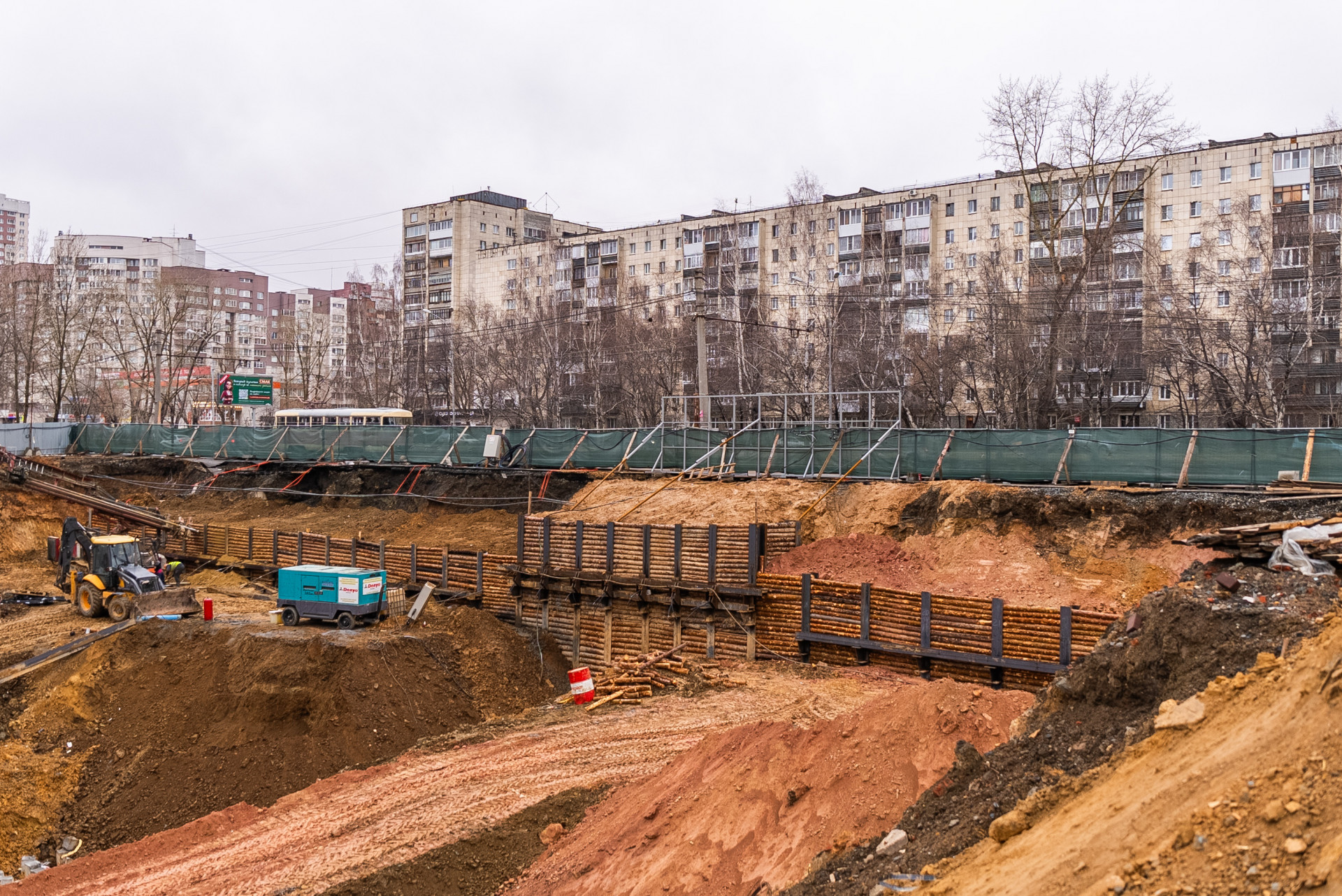

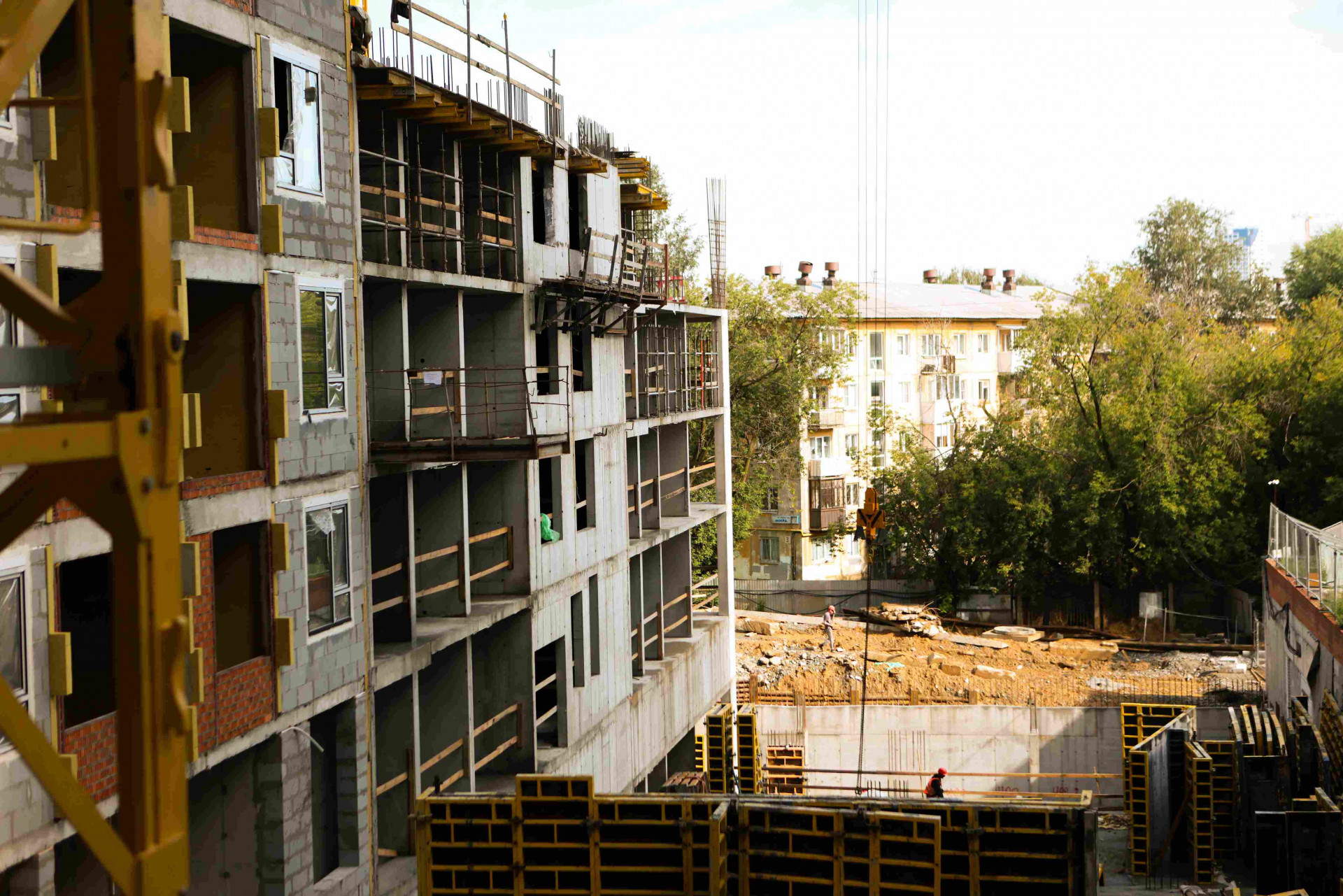

На сегодняшний день на строительной площадке начаты работы над котлованом 1-й очереди.

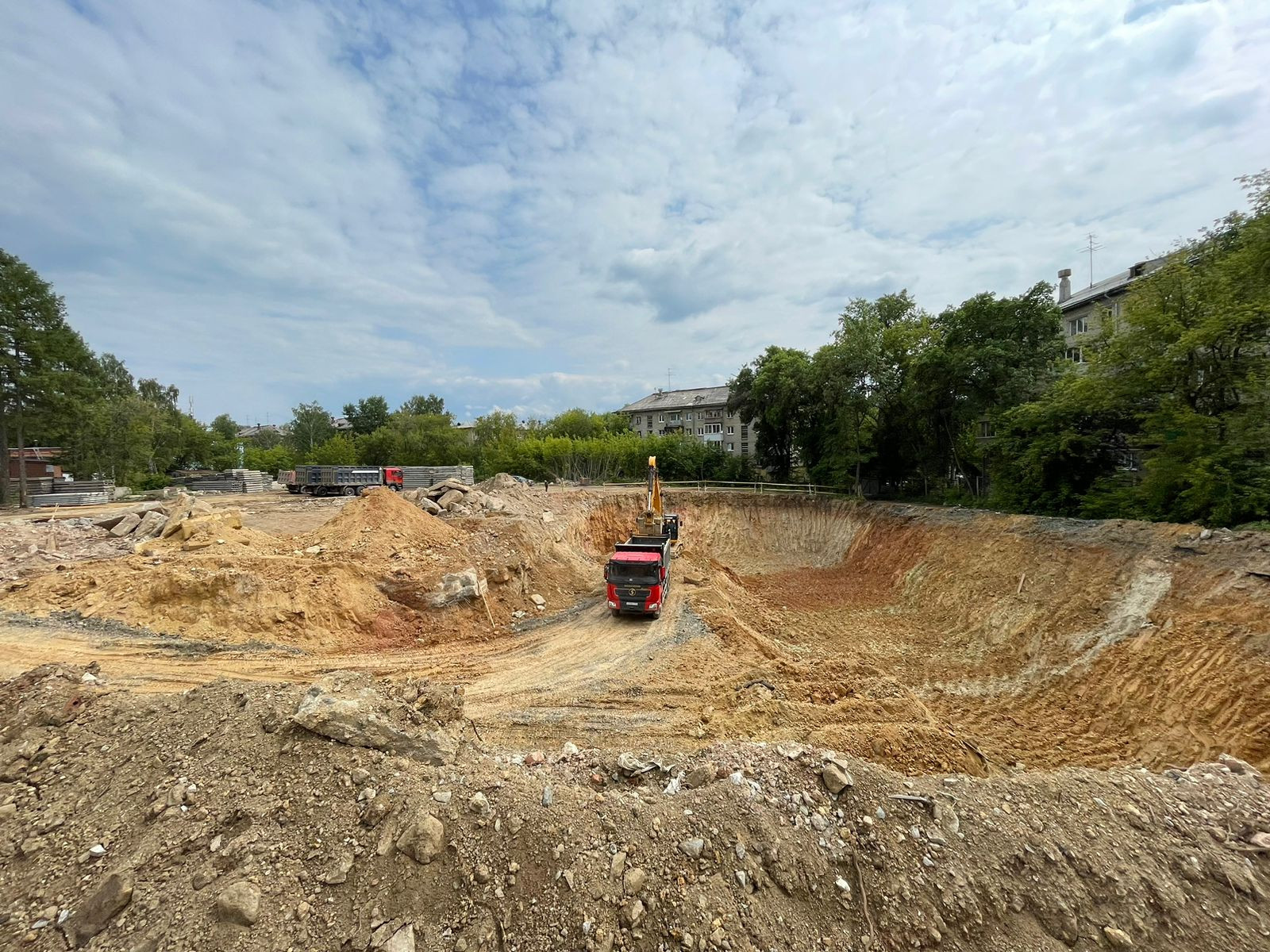

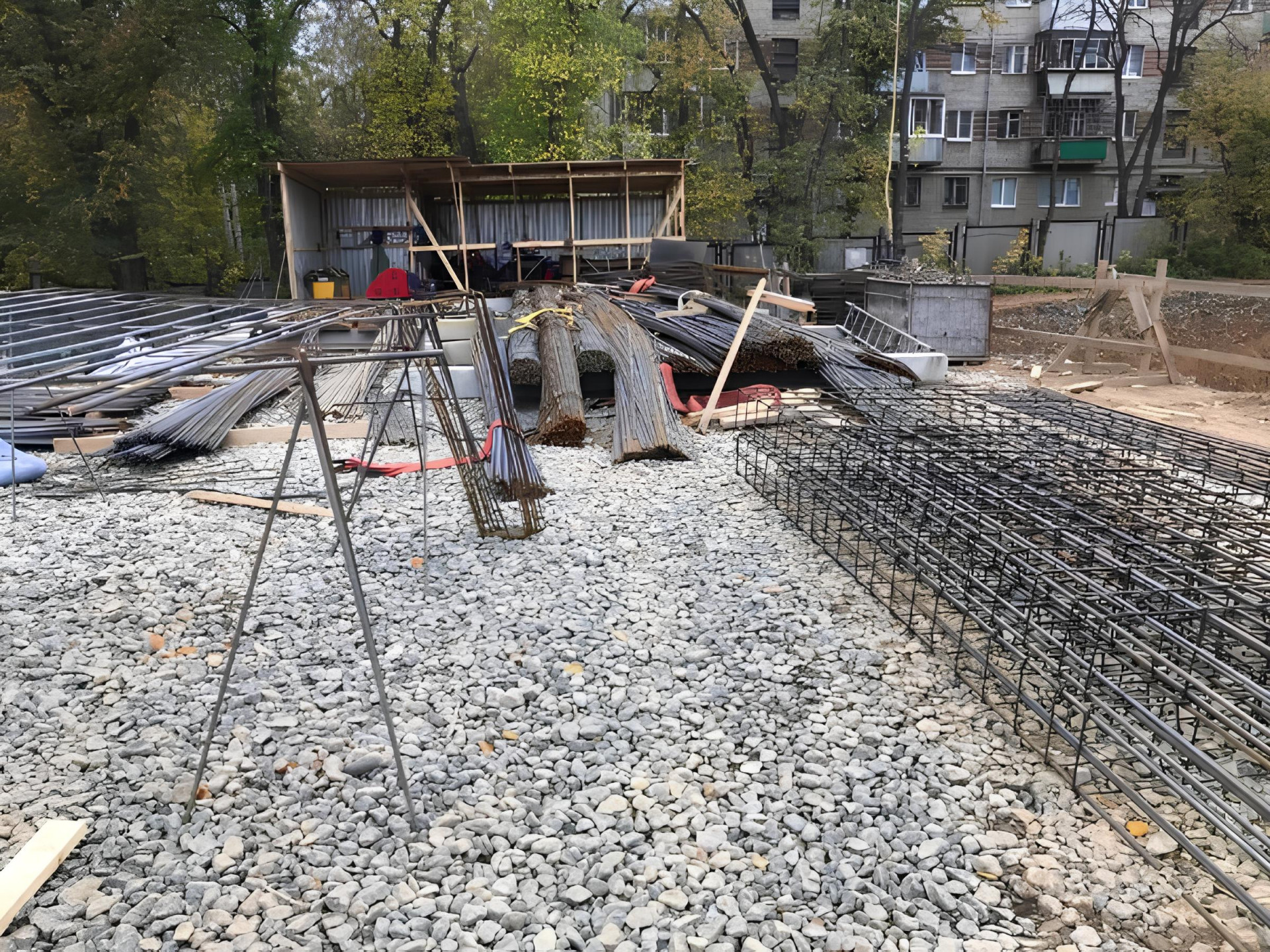

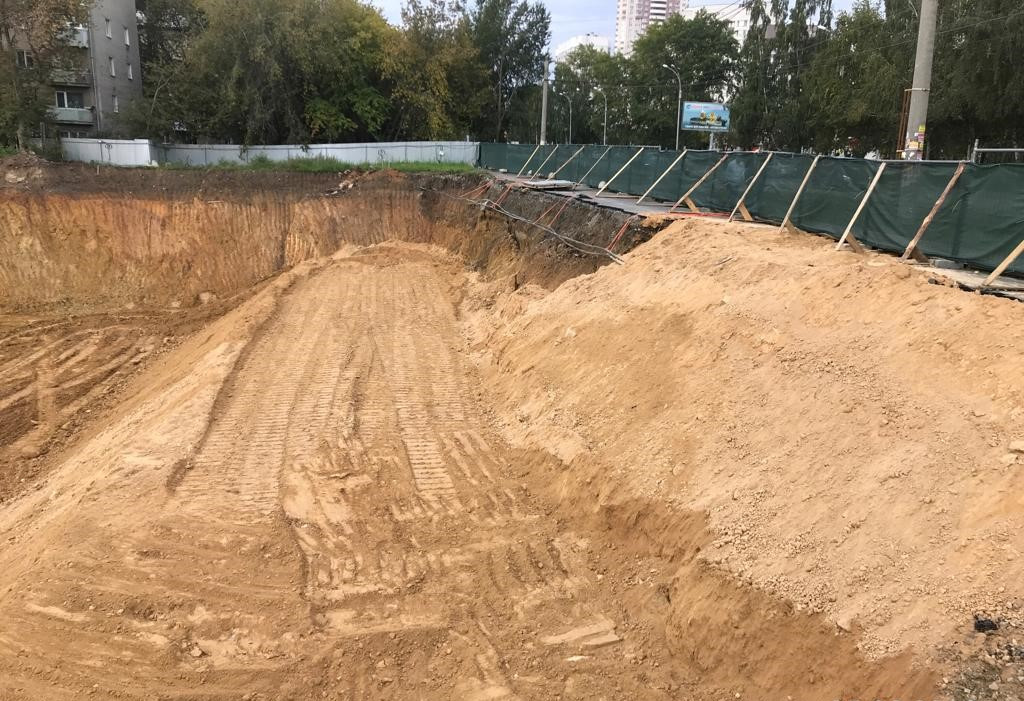

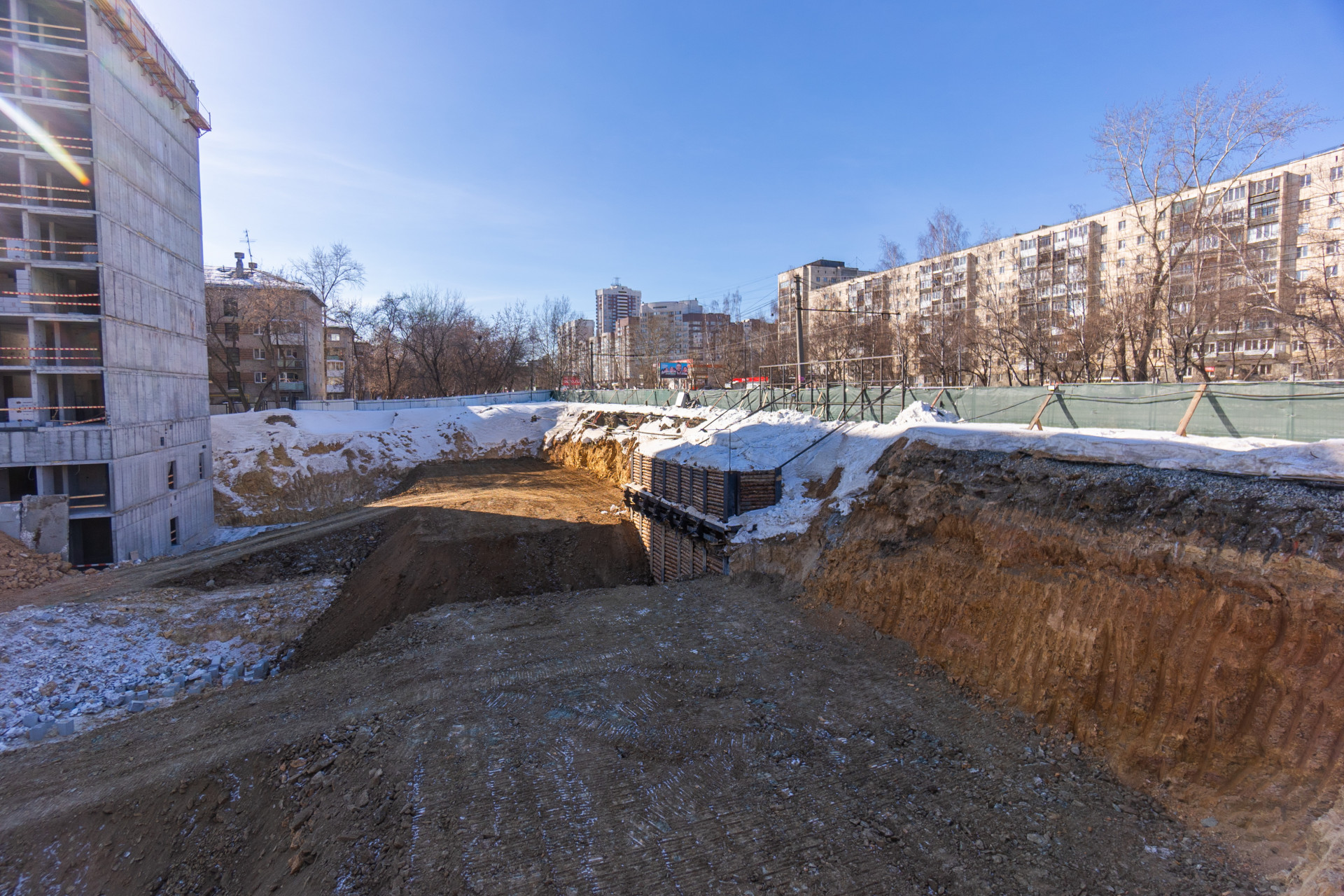

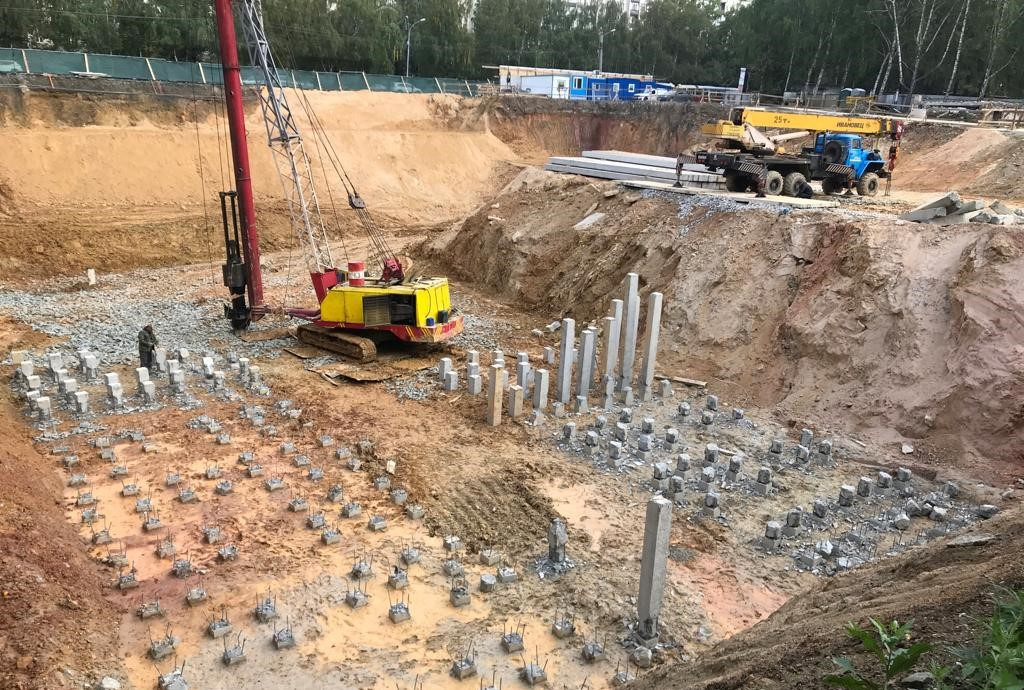

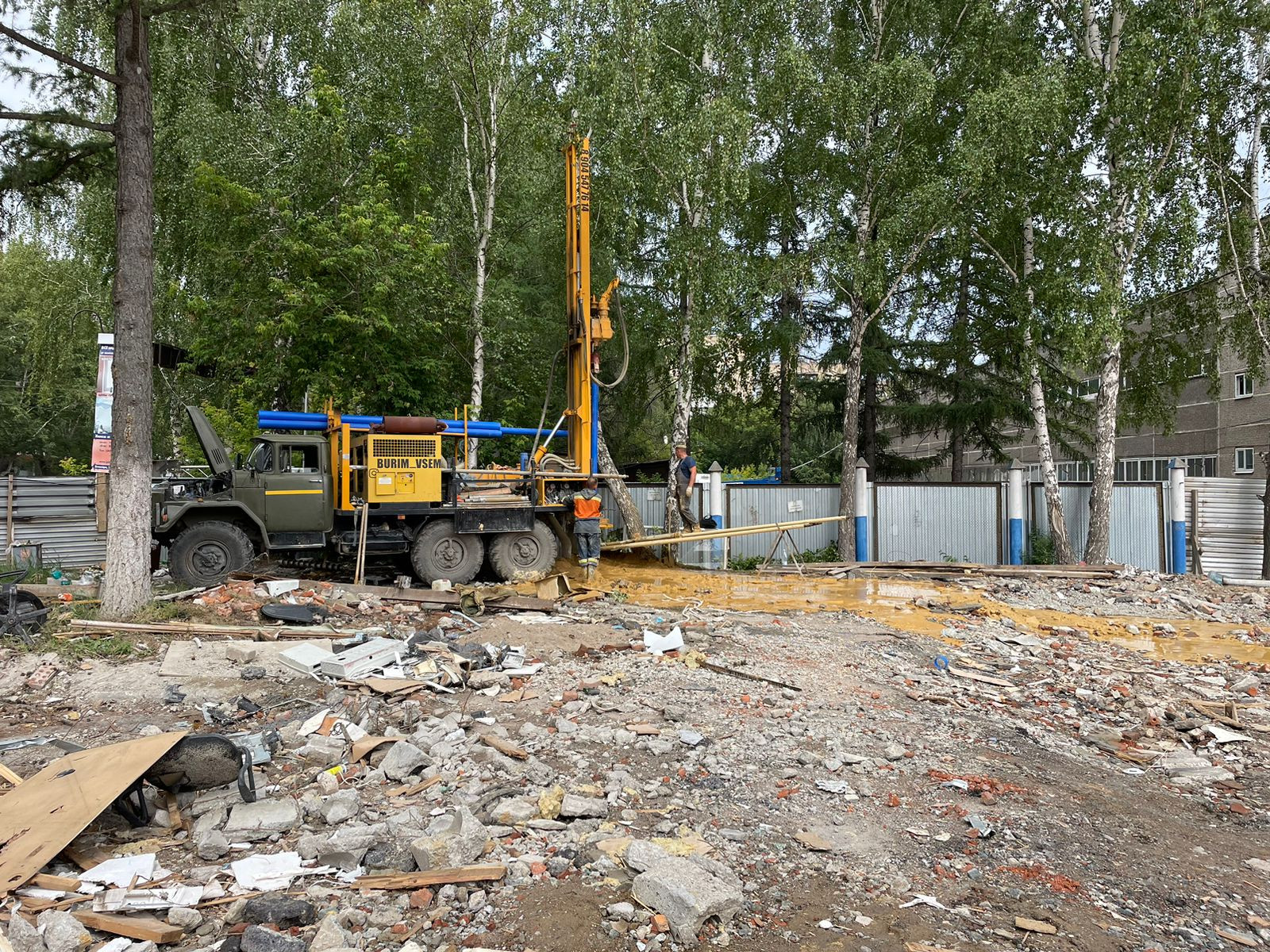

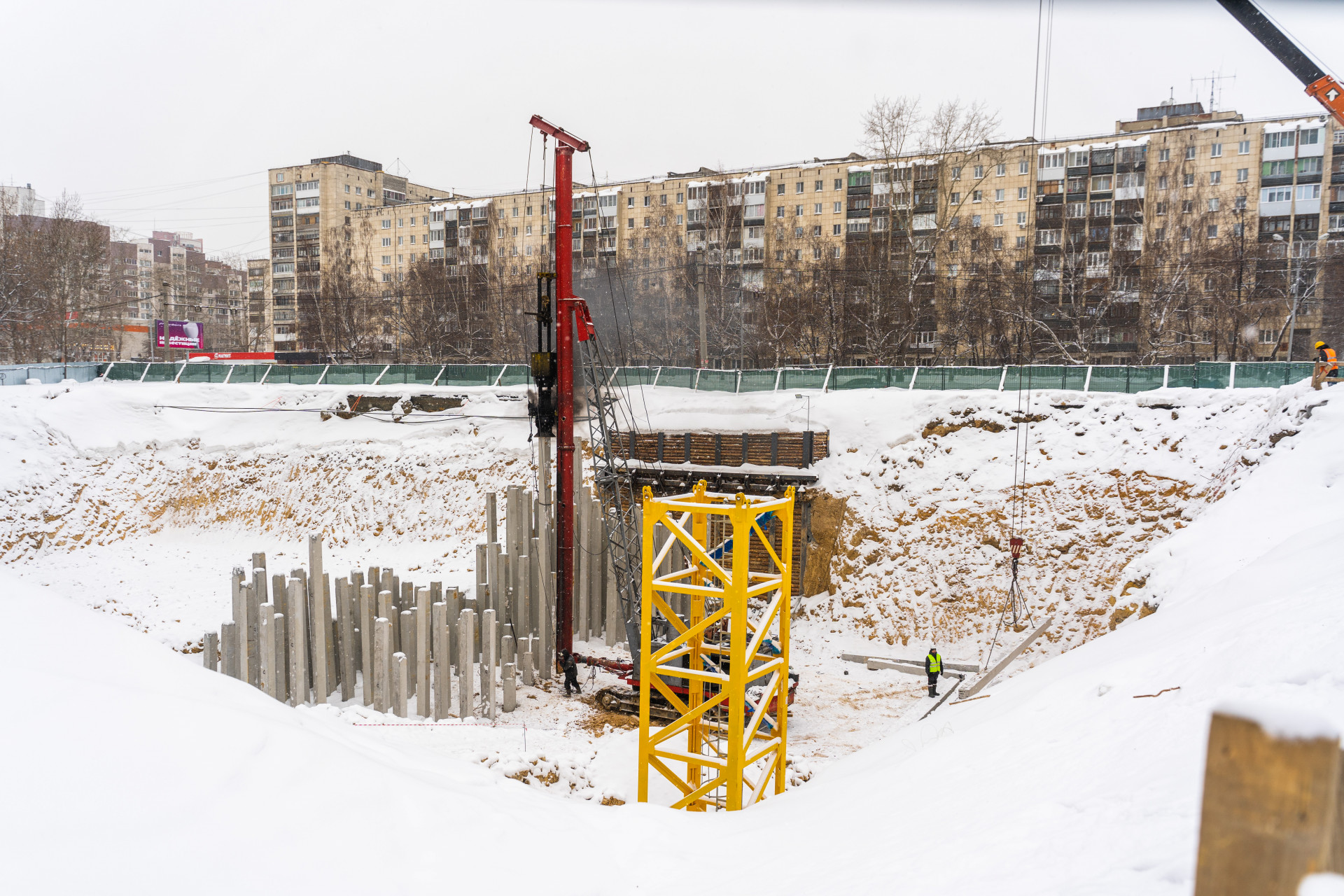

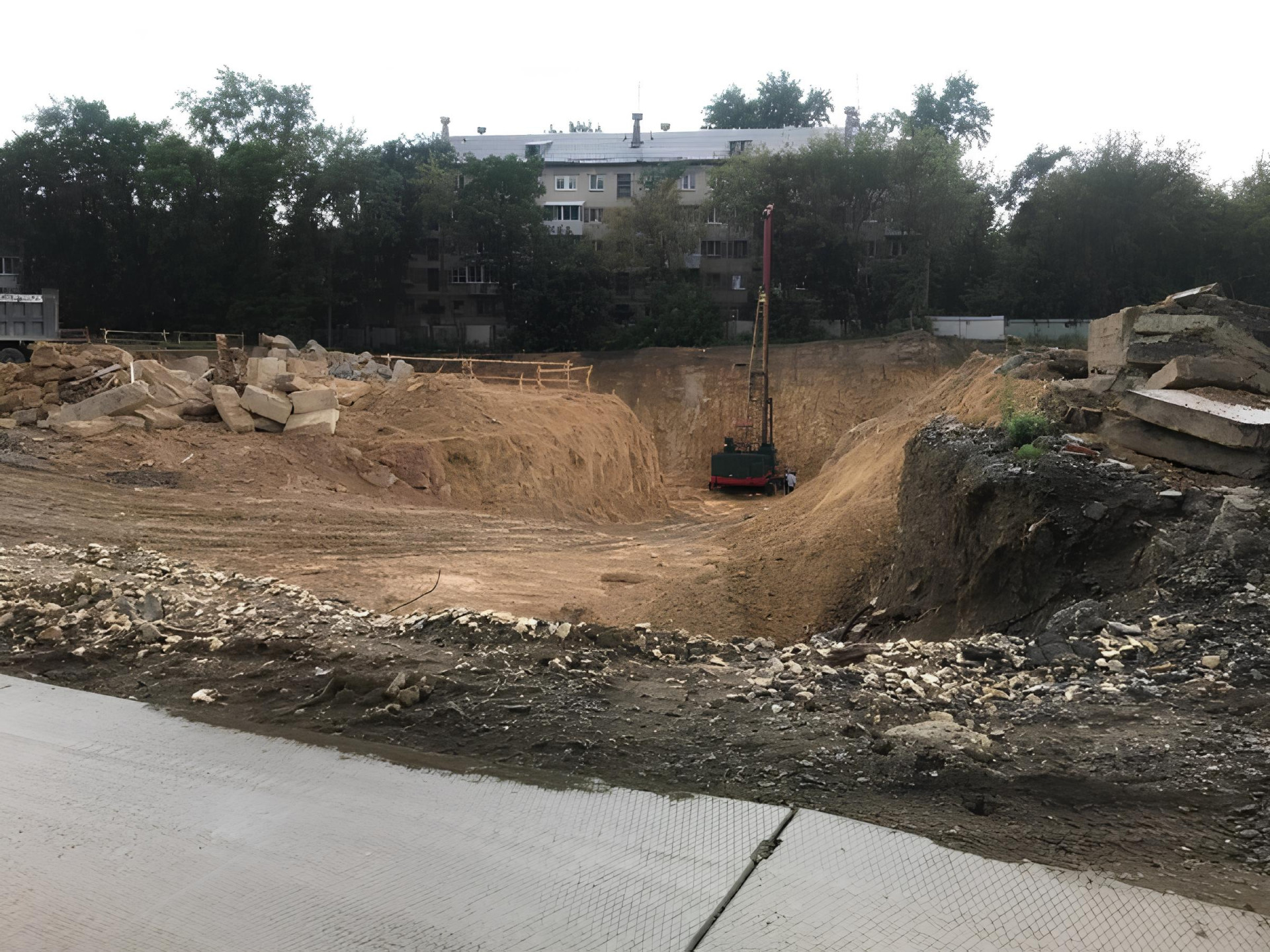

Идет разработка котлована, проводится испытание свай.

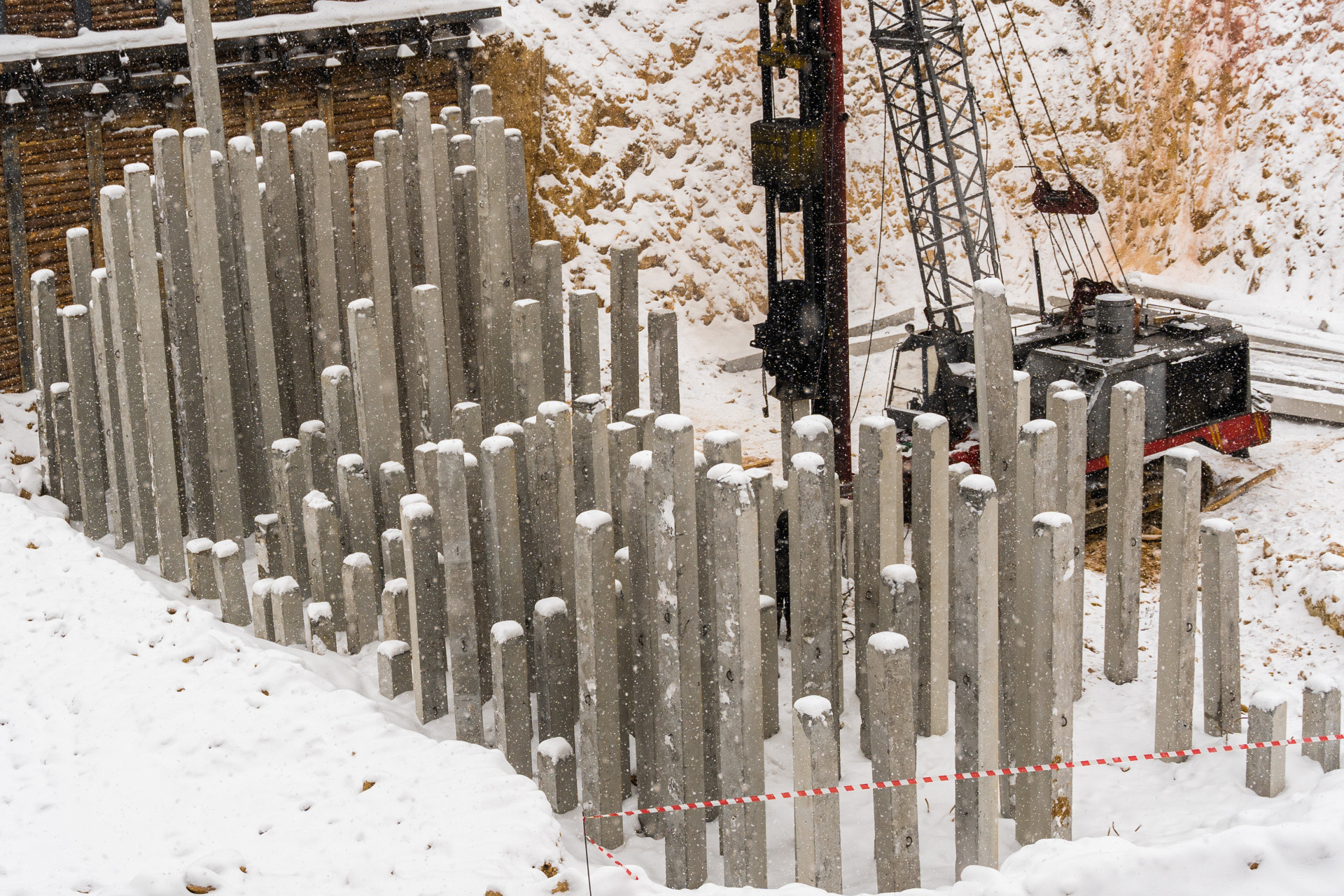

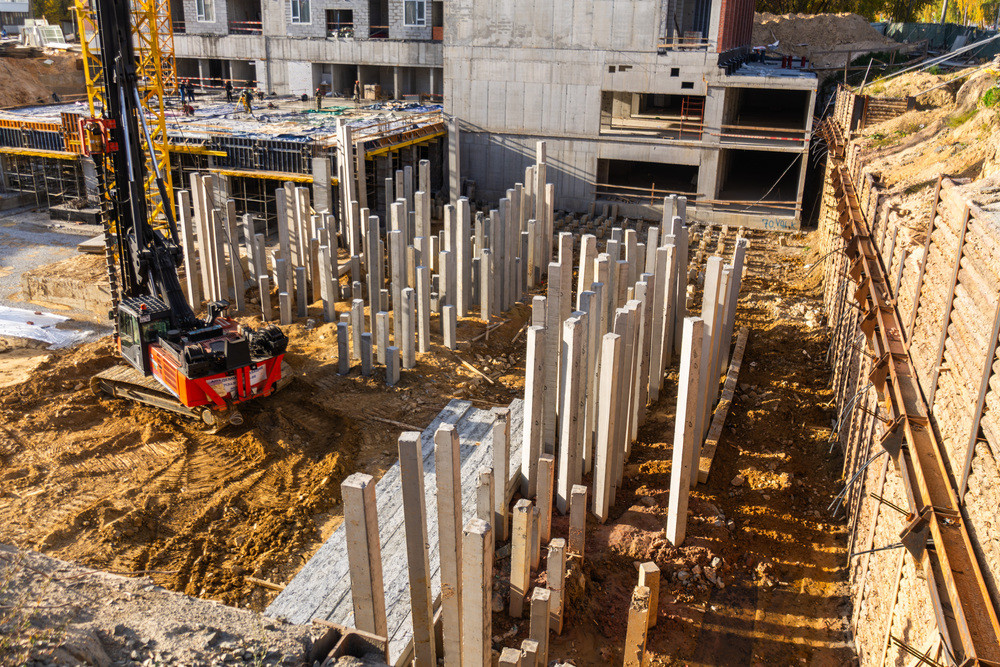

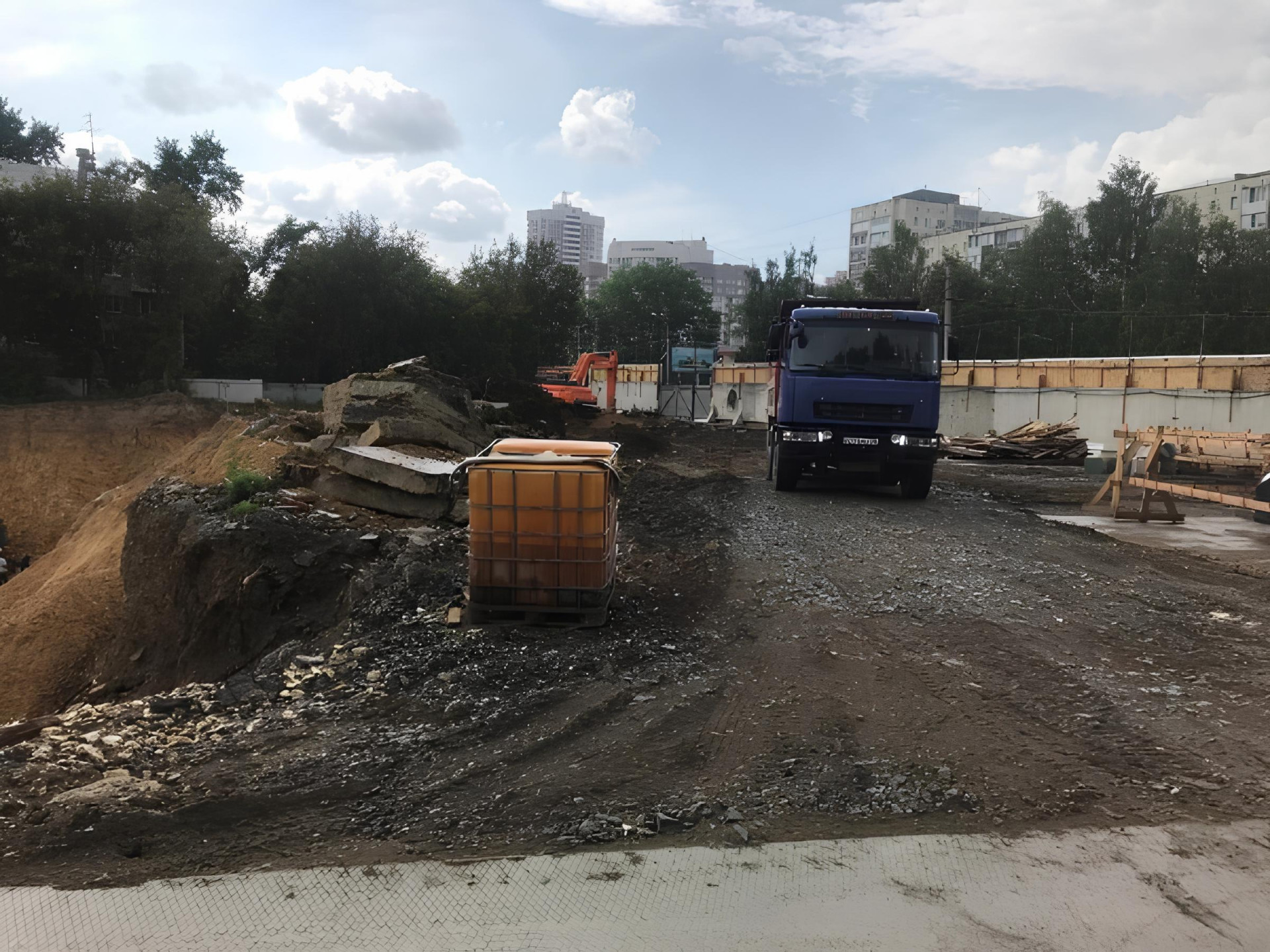

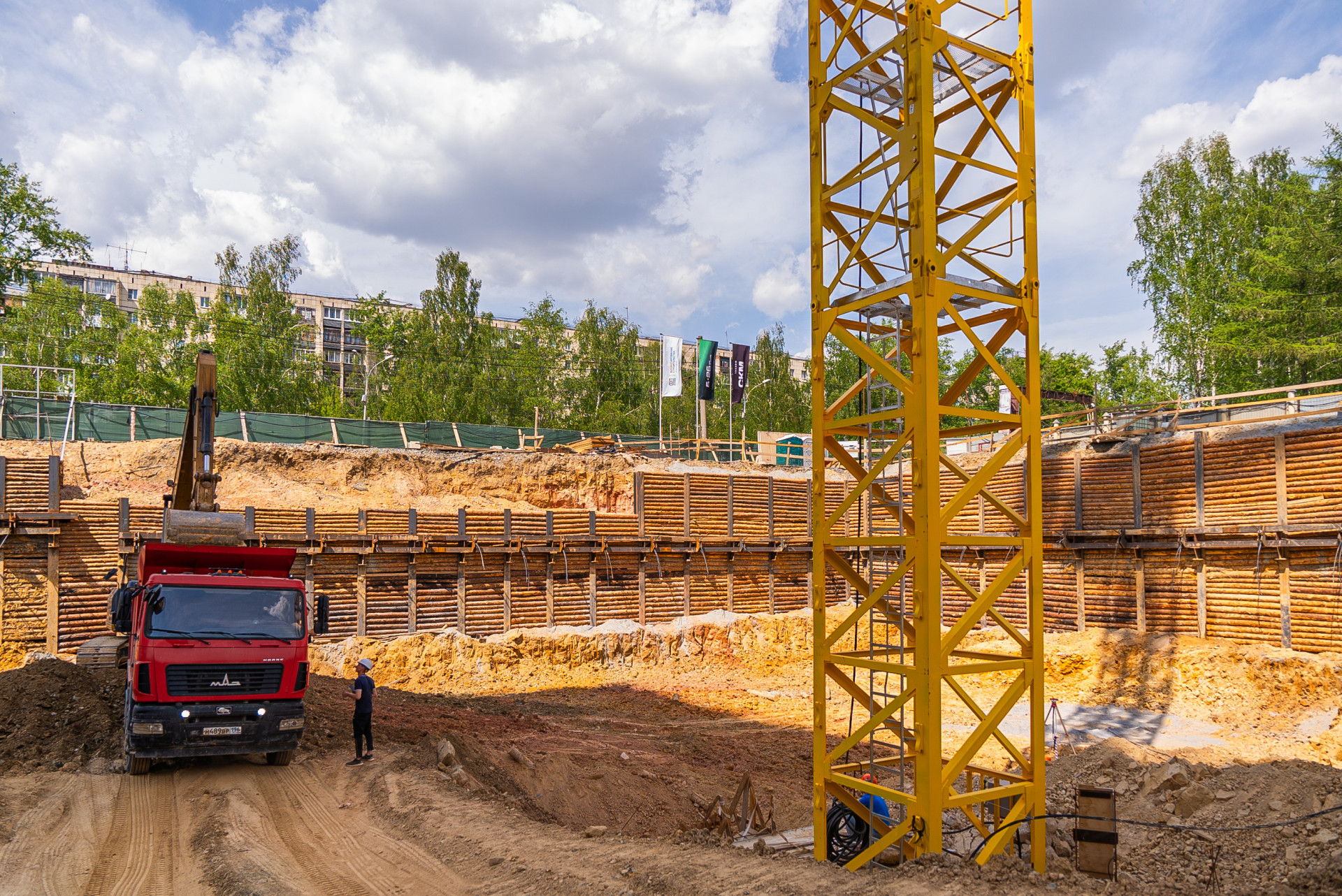

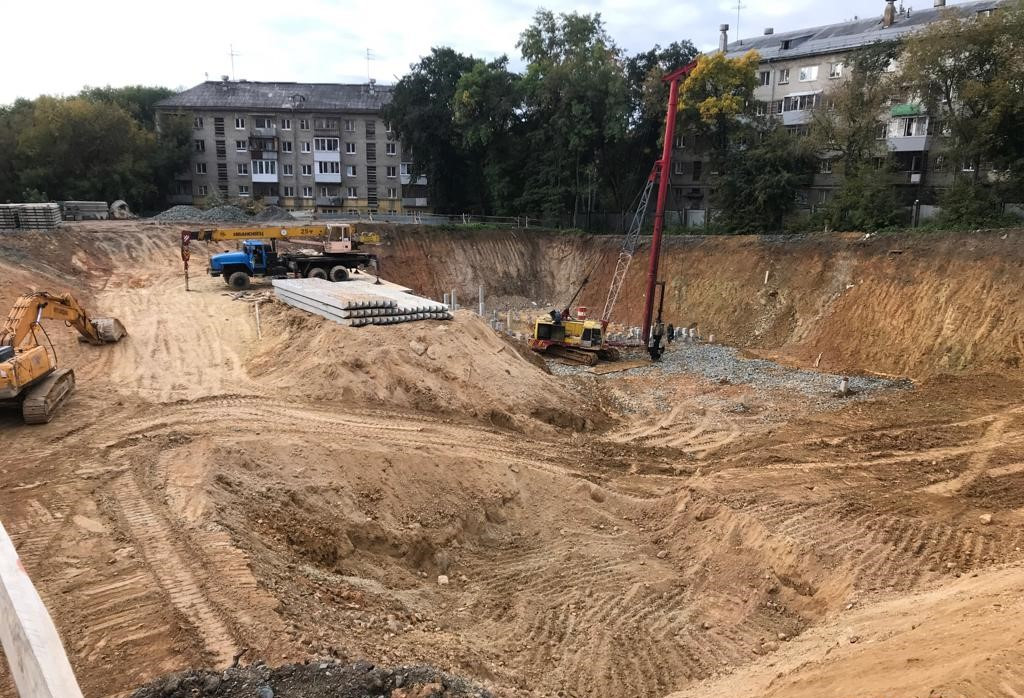

Начались работы по забиванию свай под секцию 1.

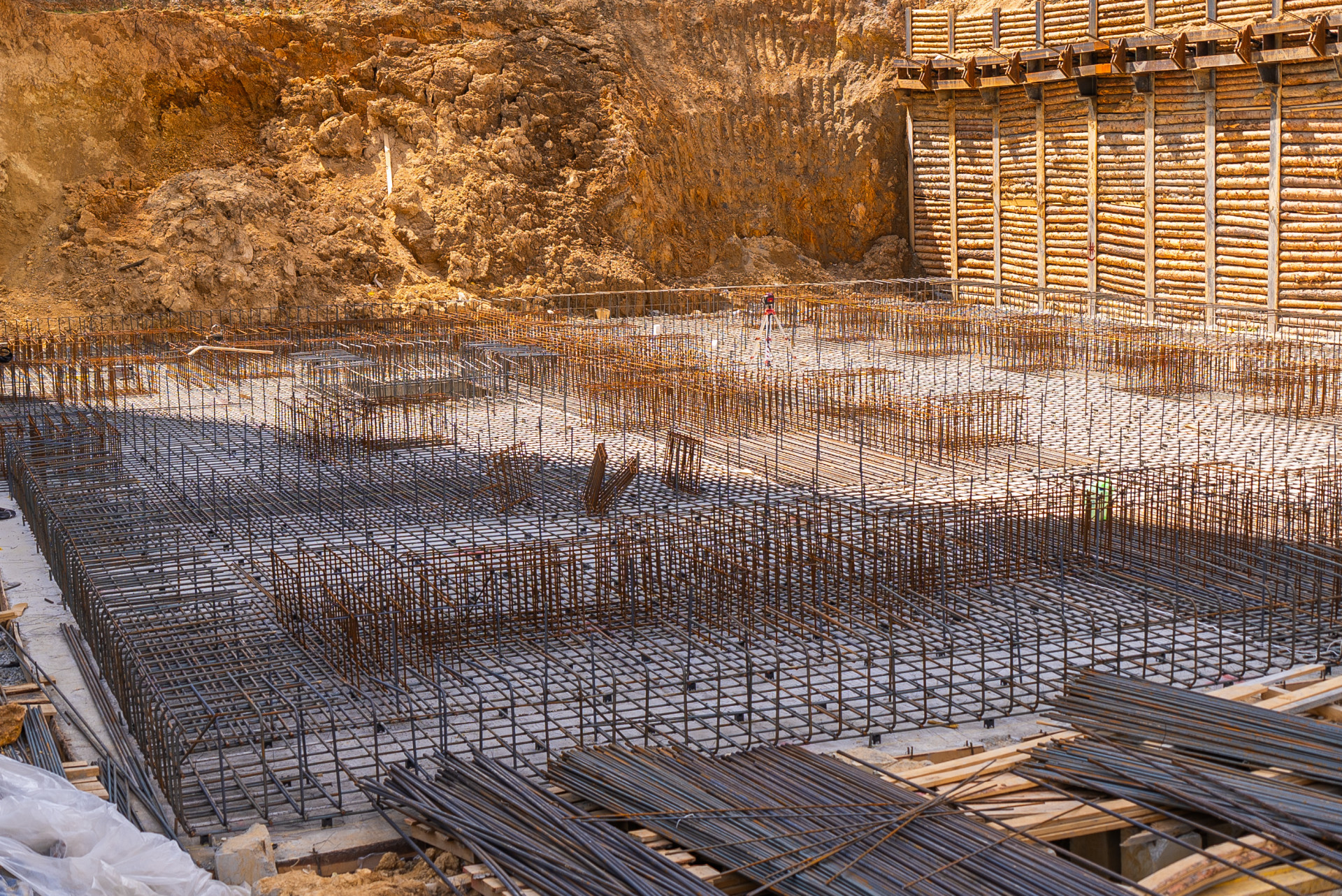

Разработка котлована продолжается, в работе котлован под секцию 2 и подземный паркинг.

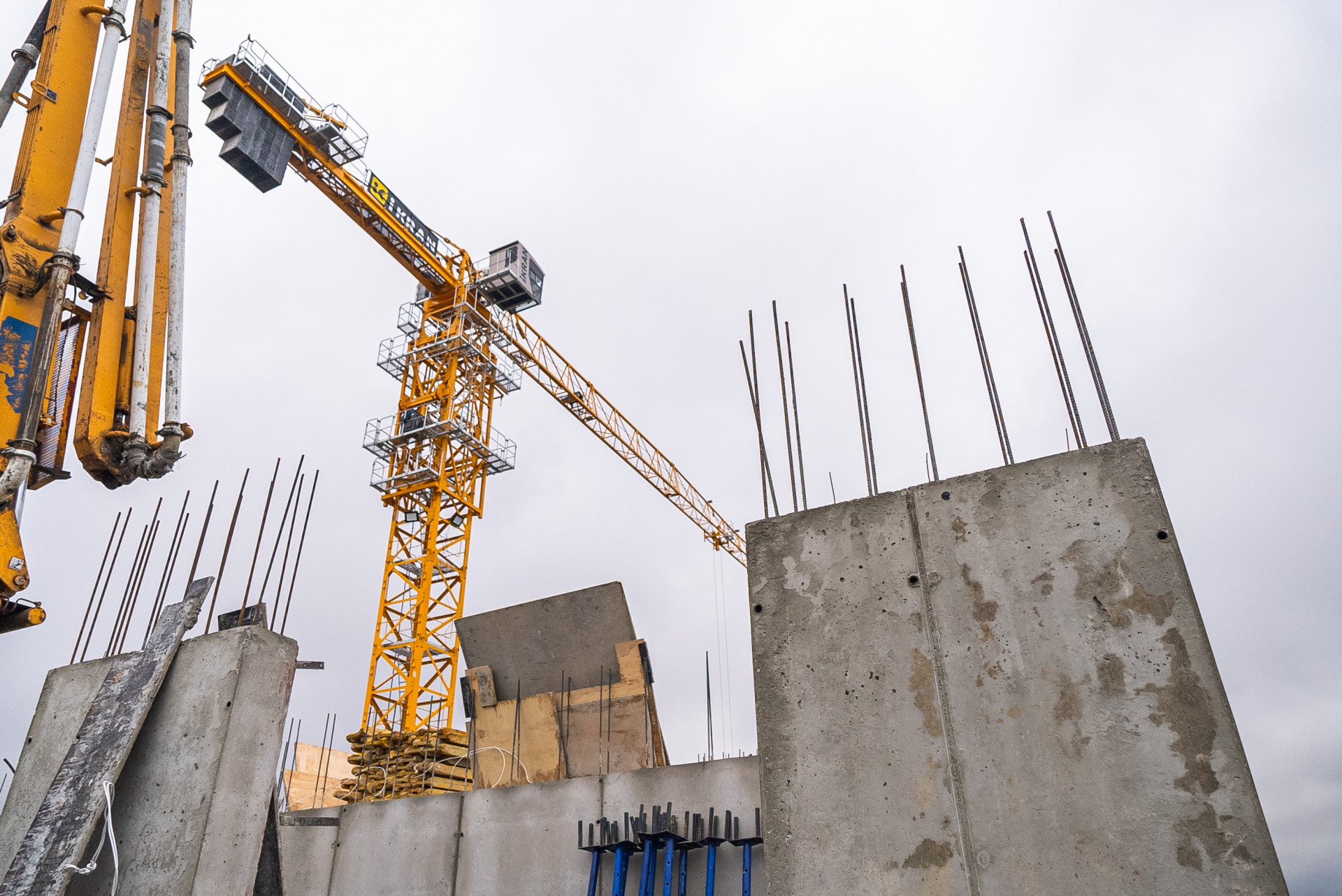

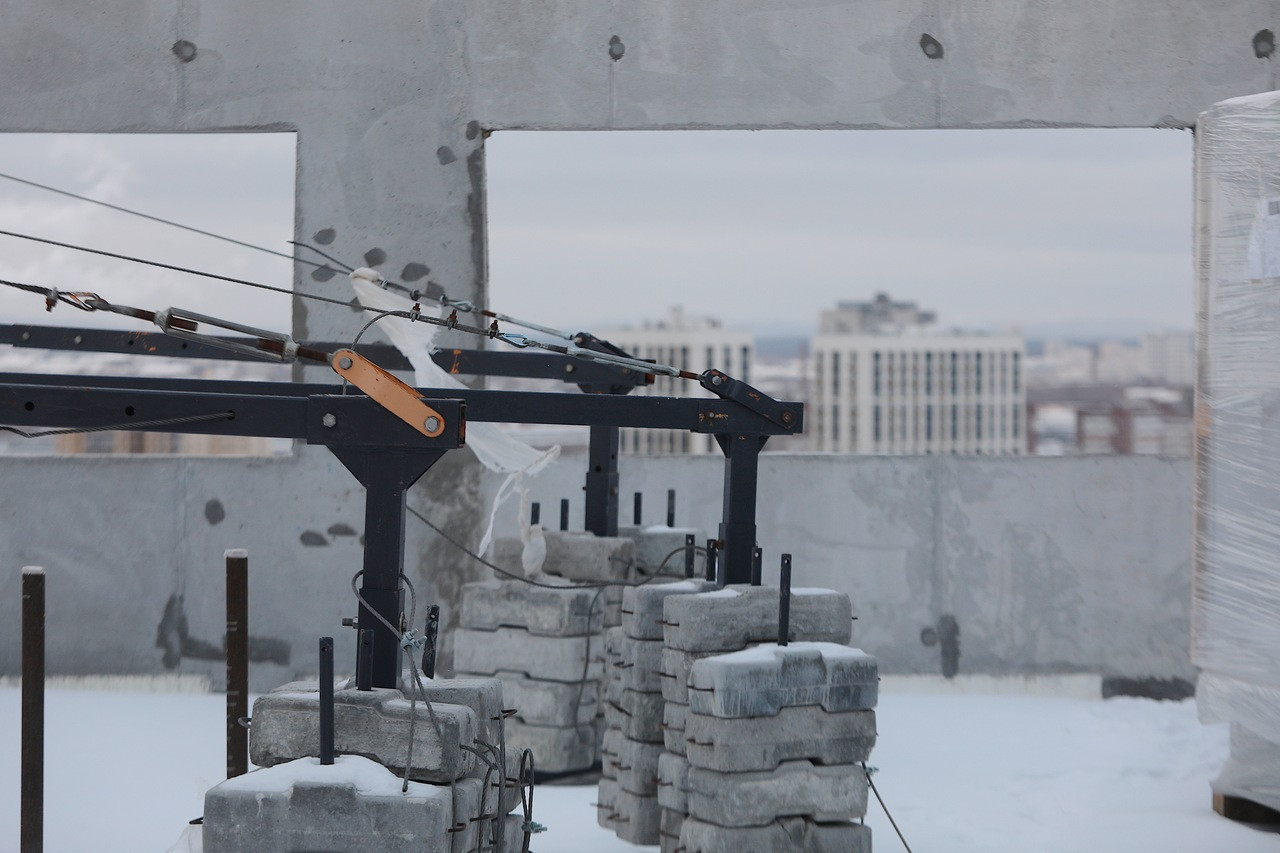

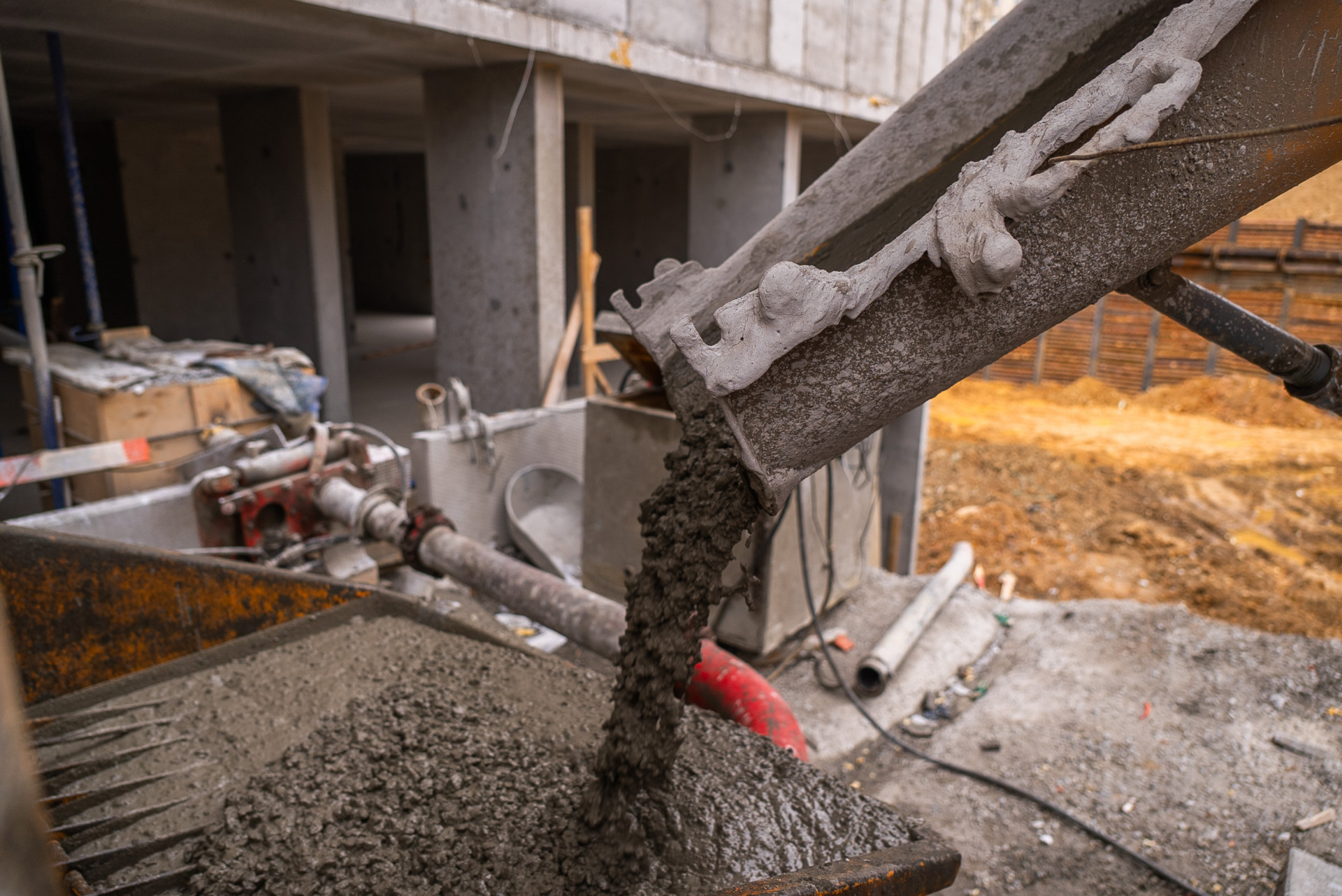

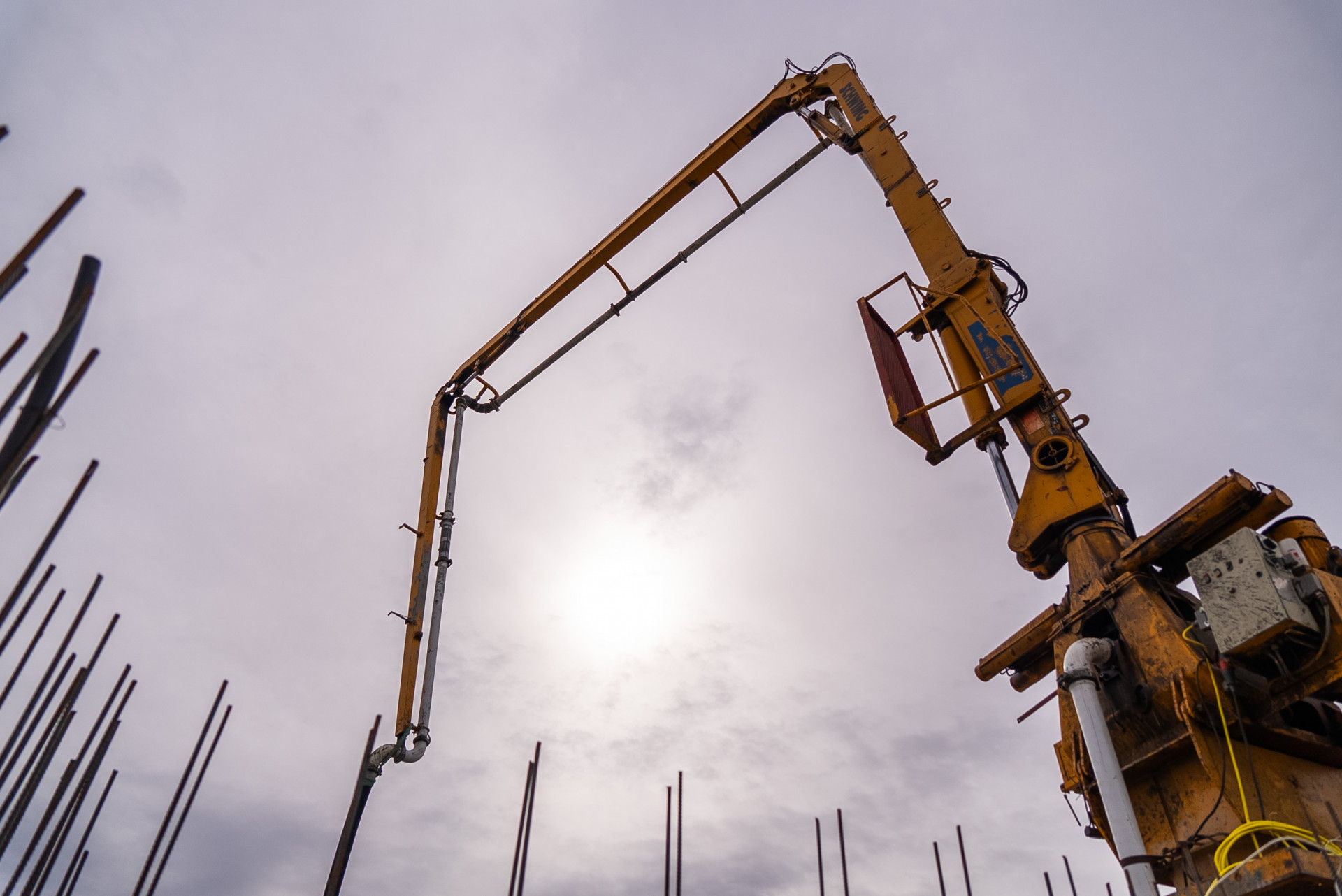

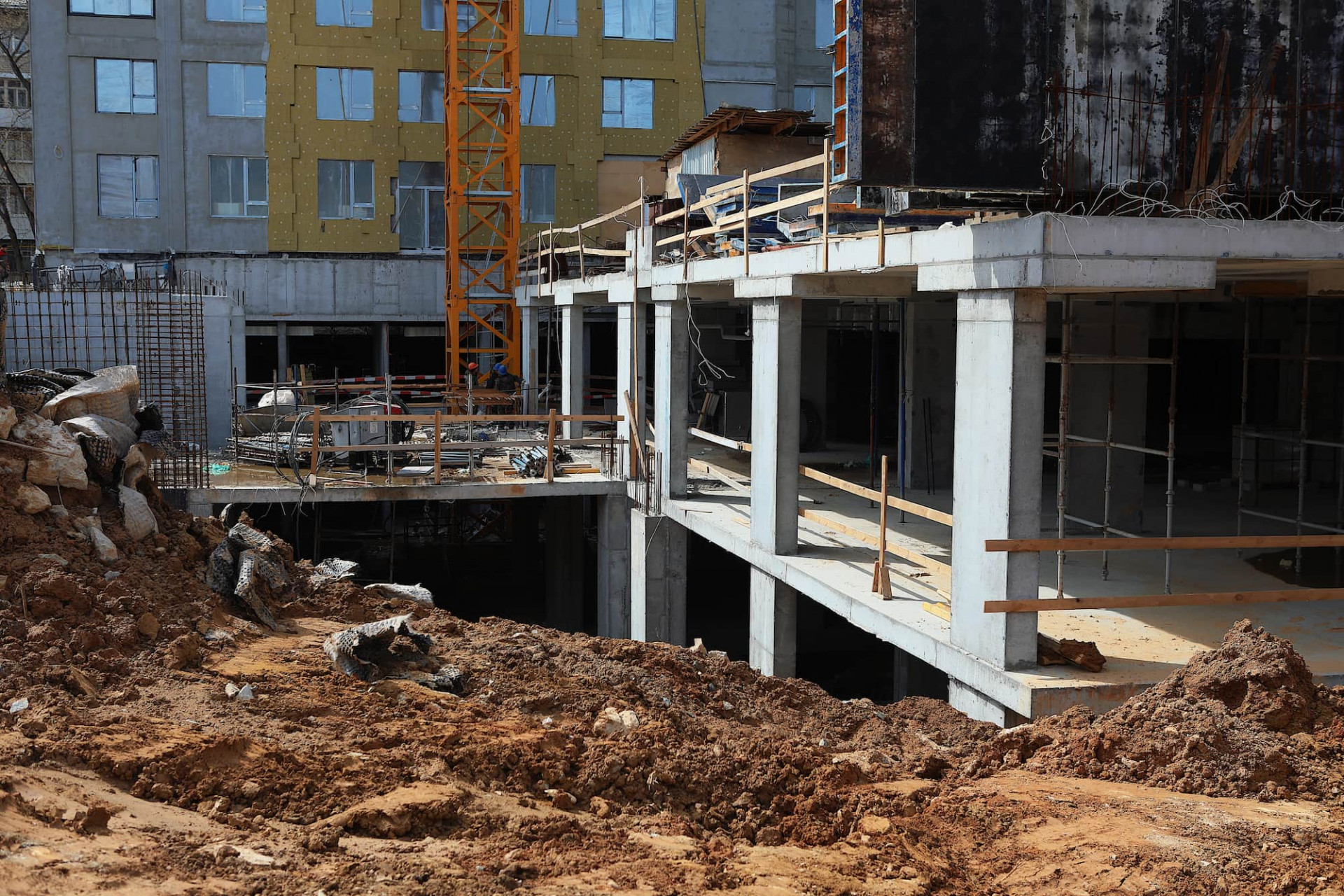

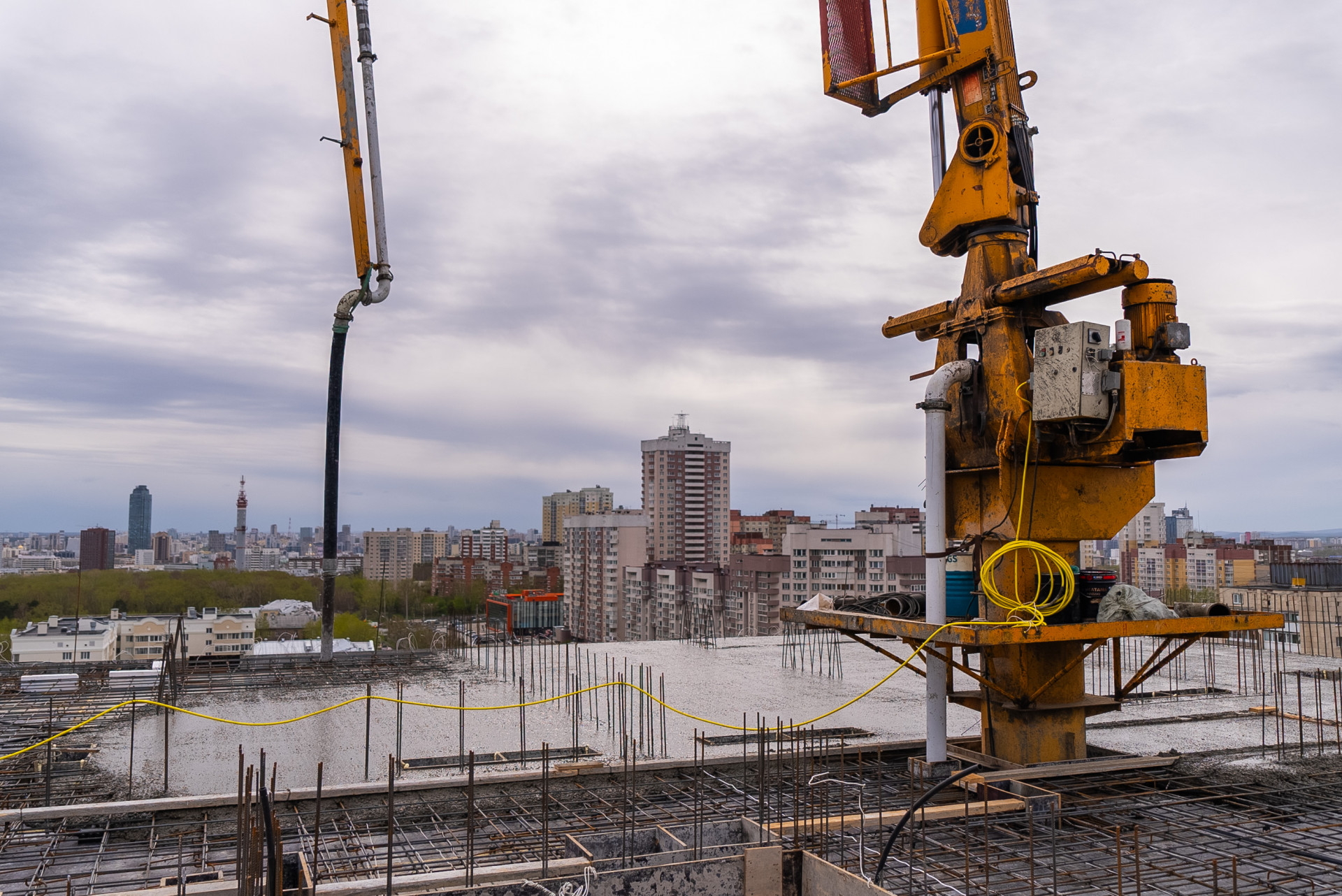

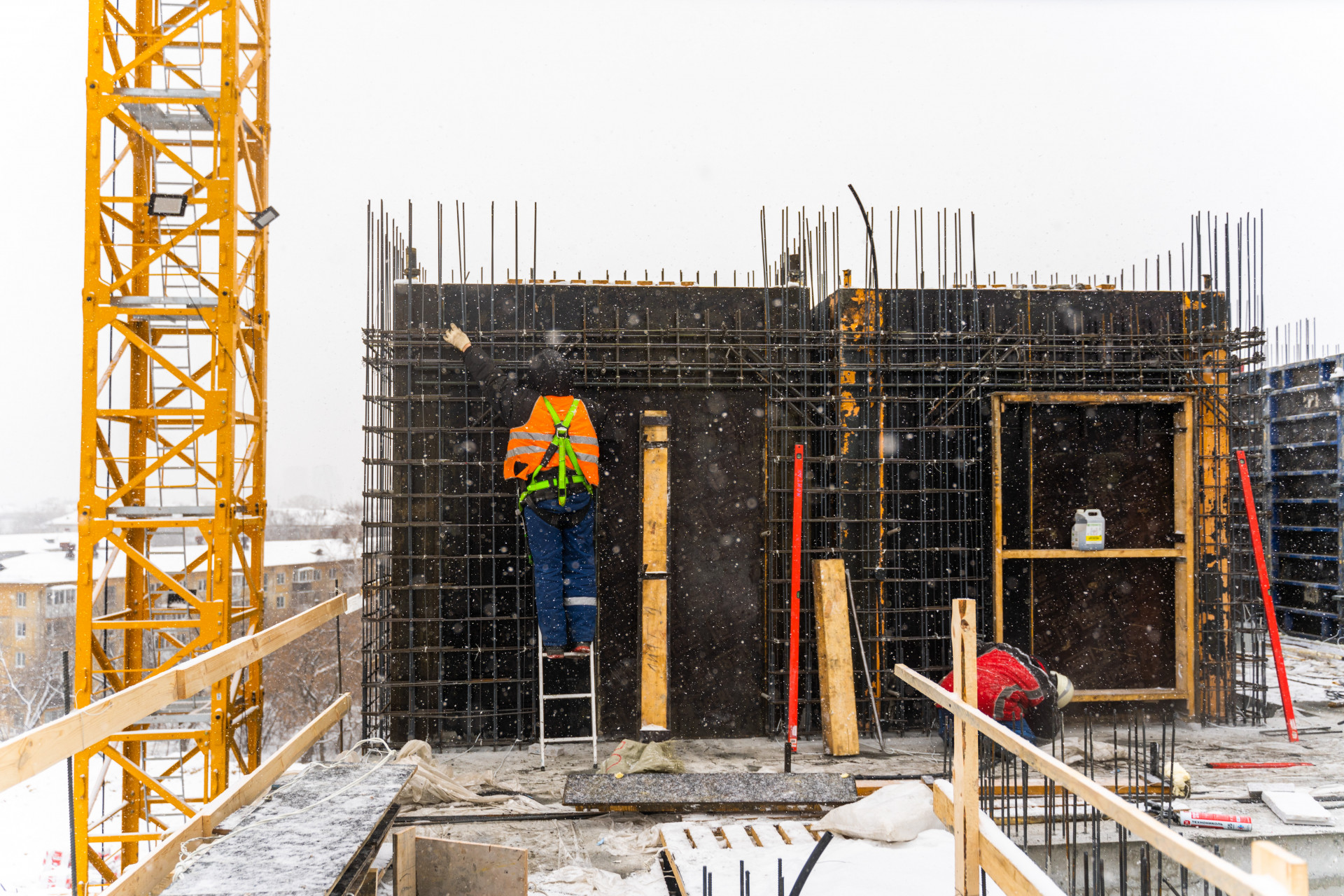

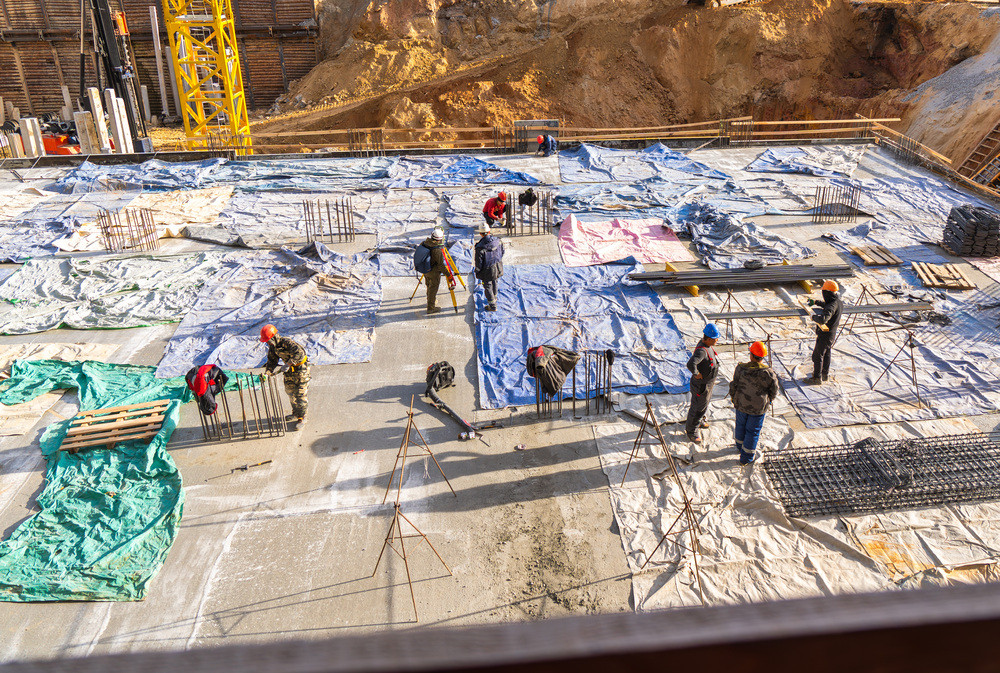

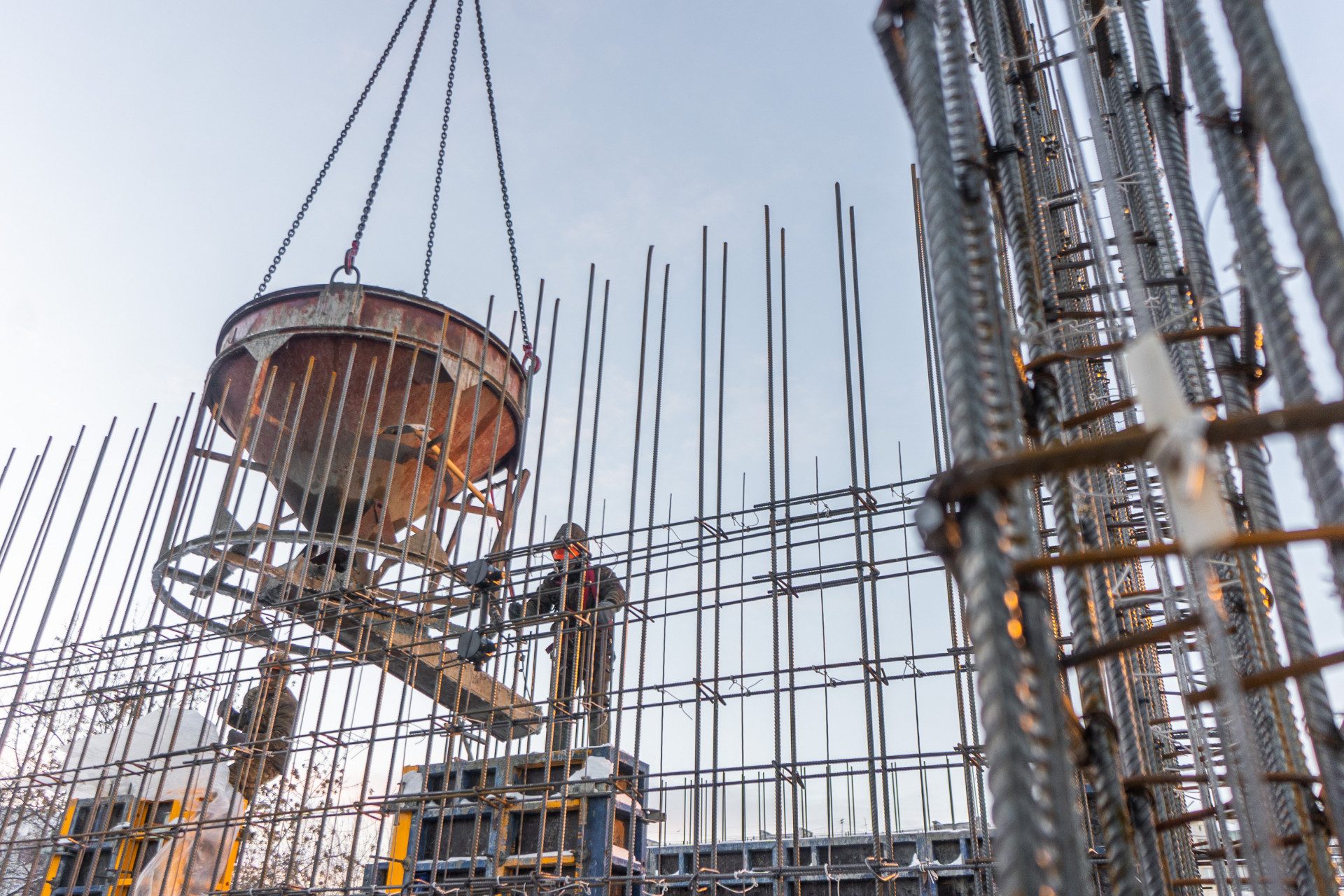

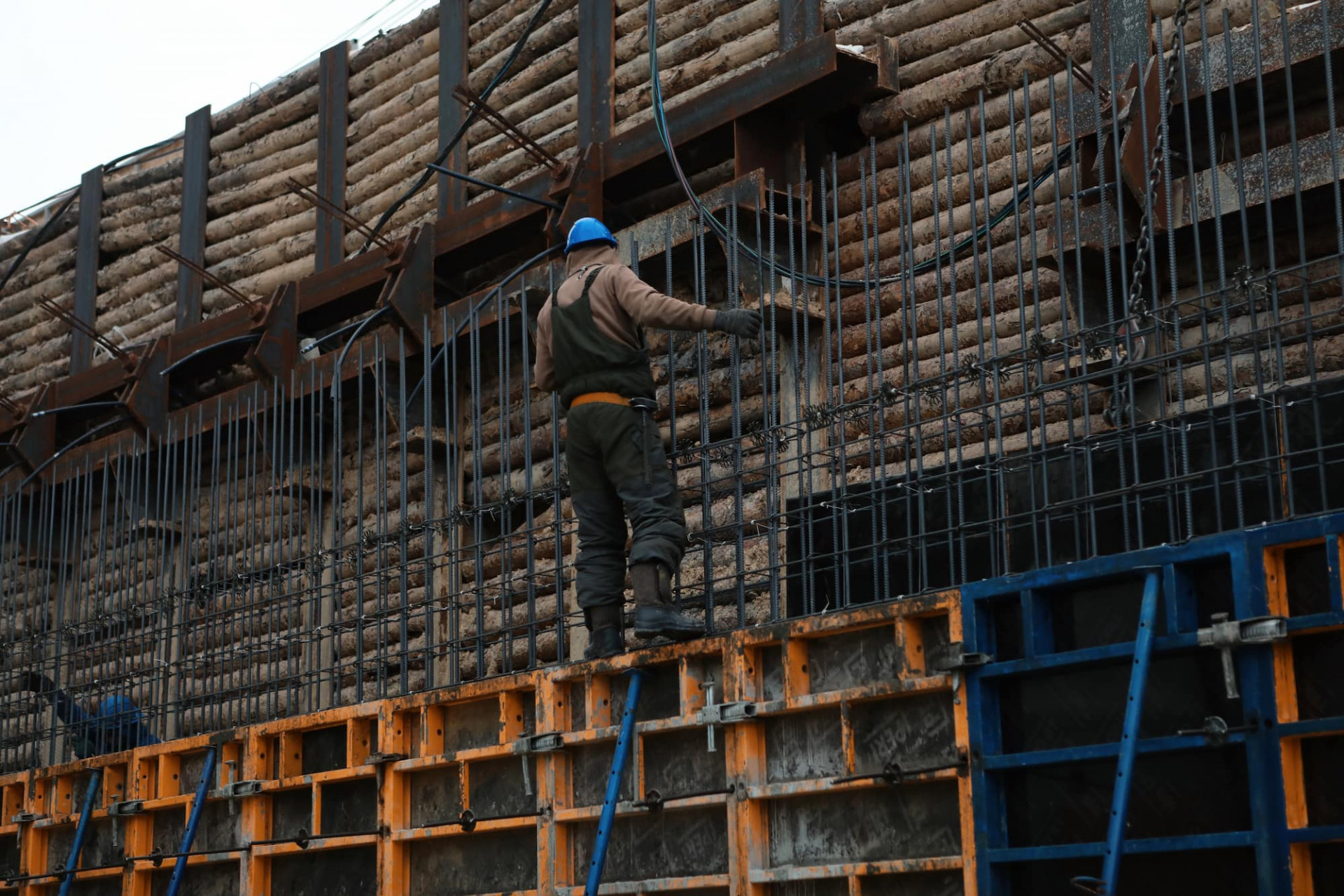

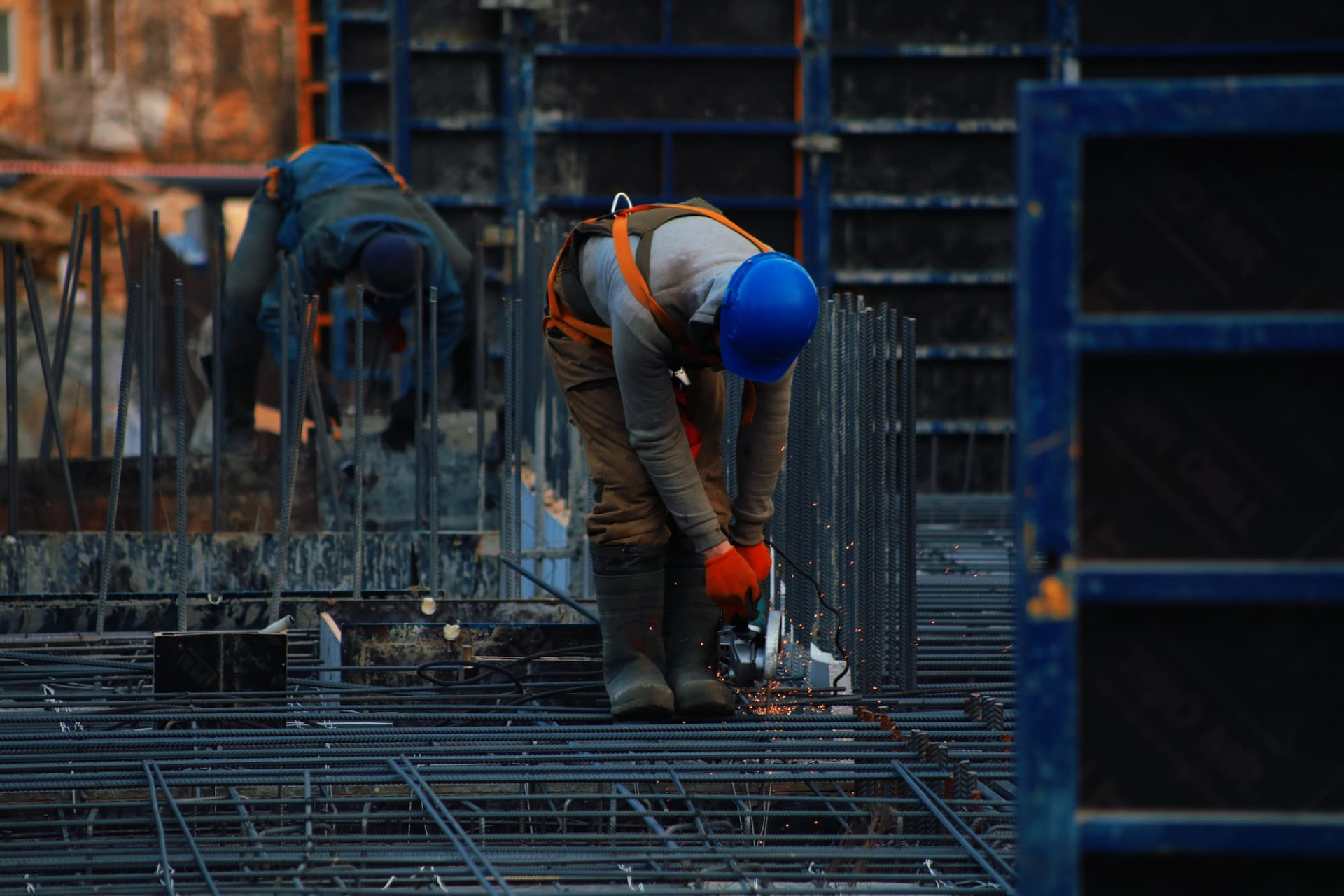

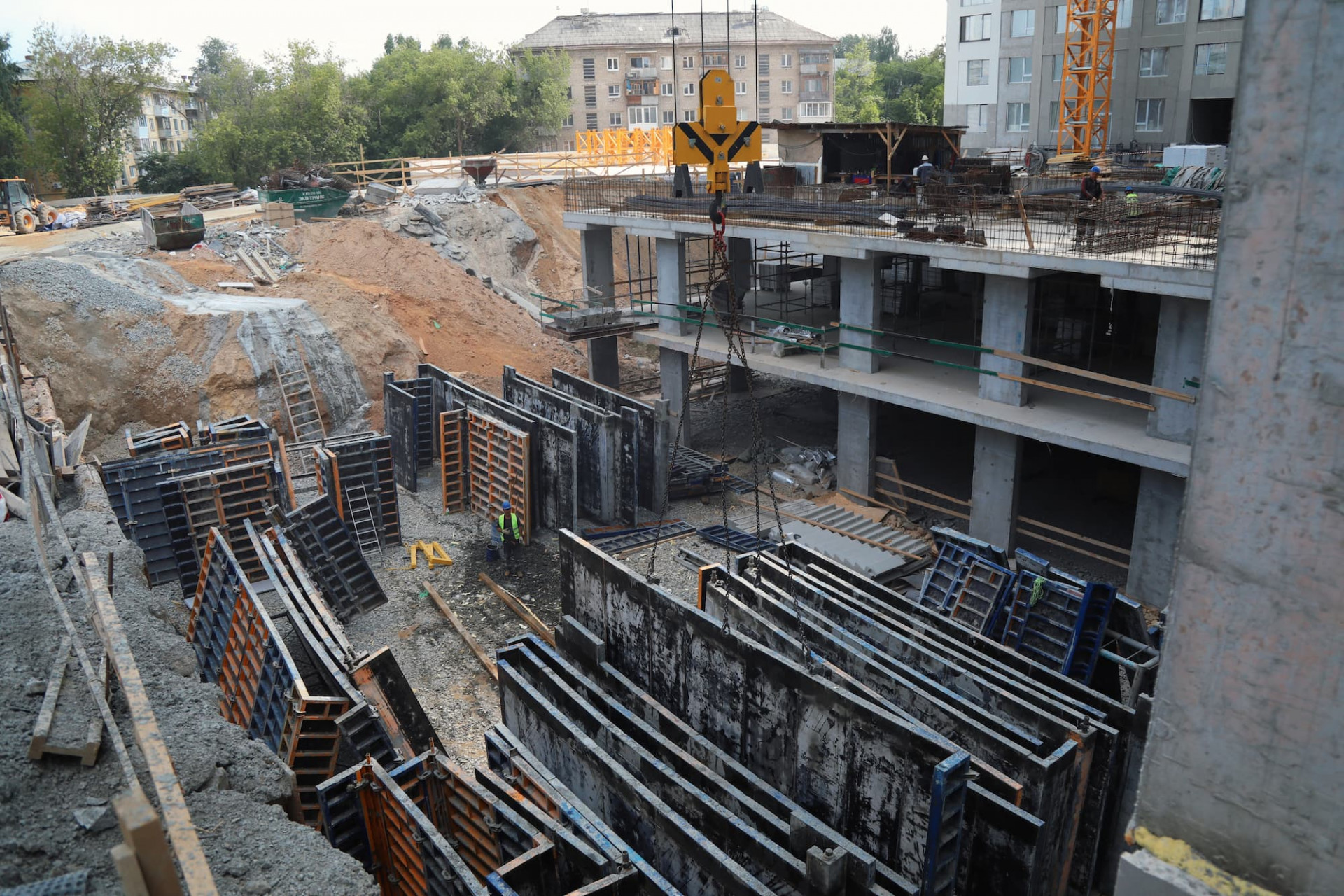

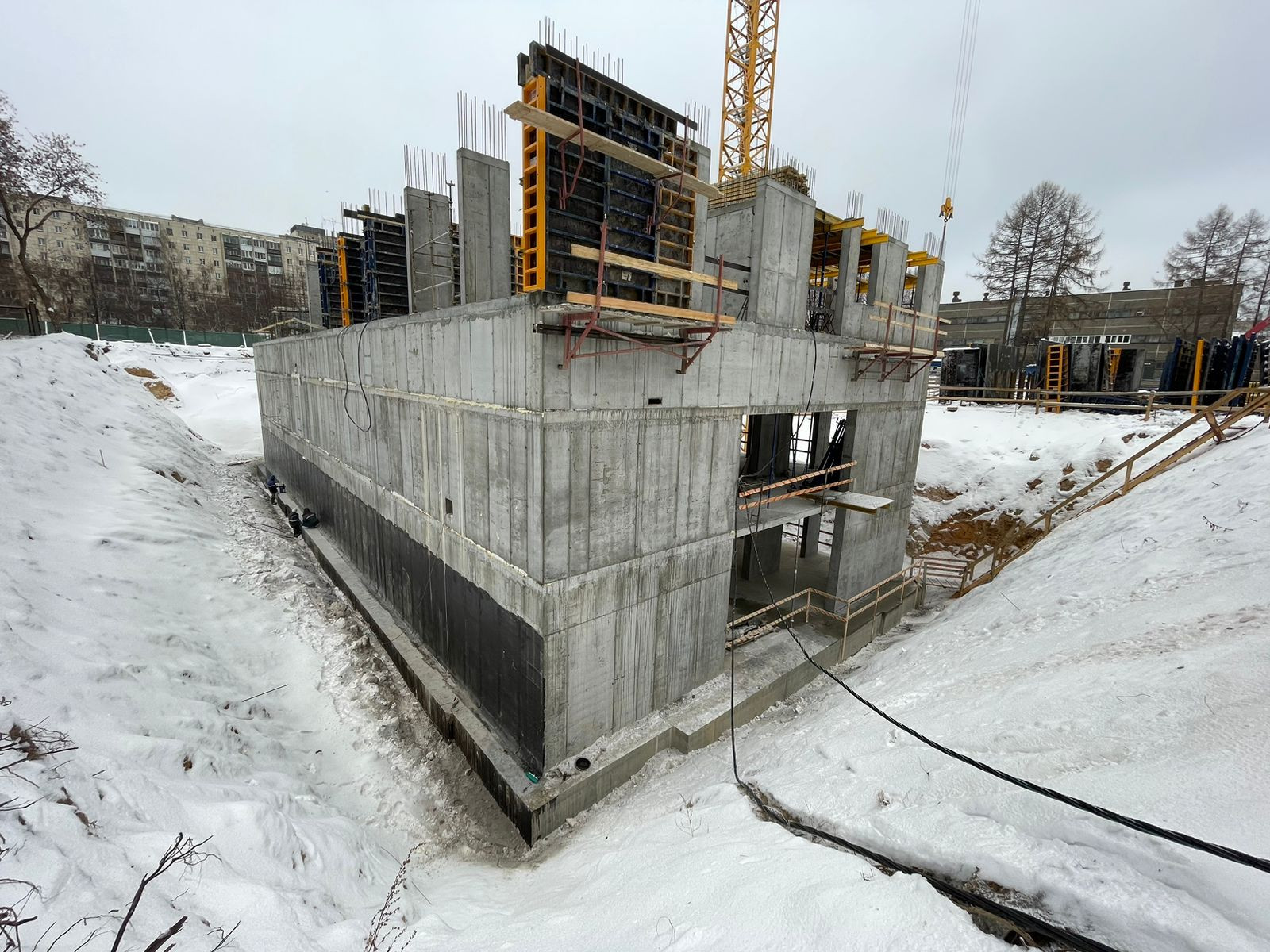

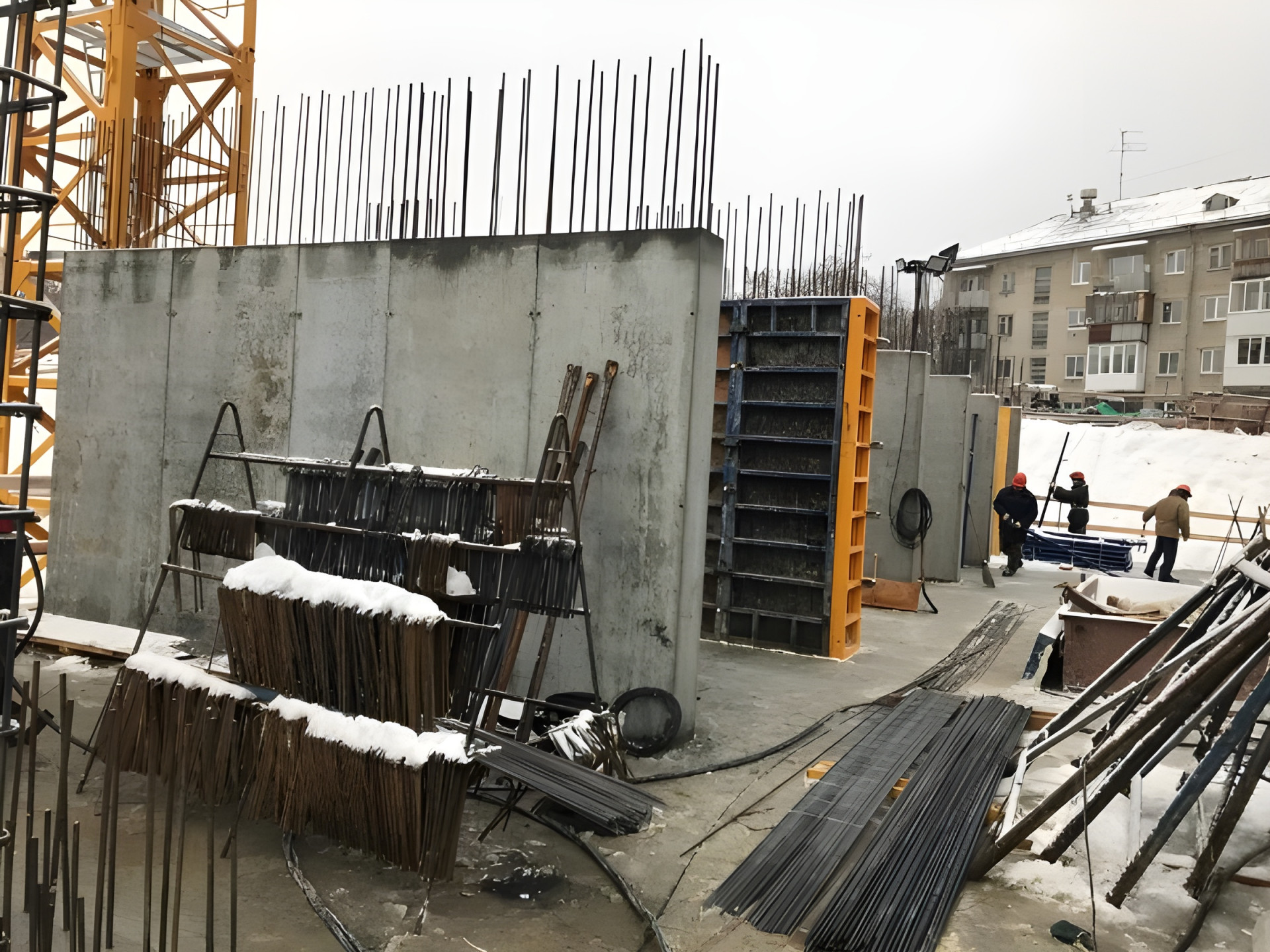

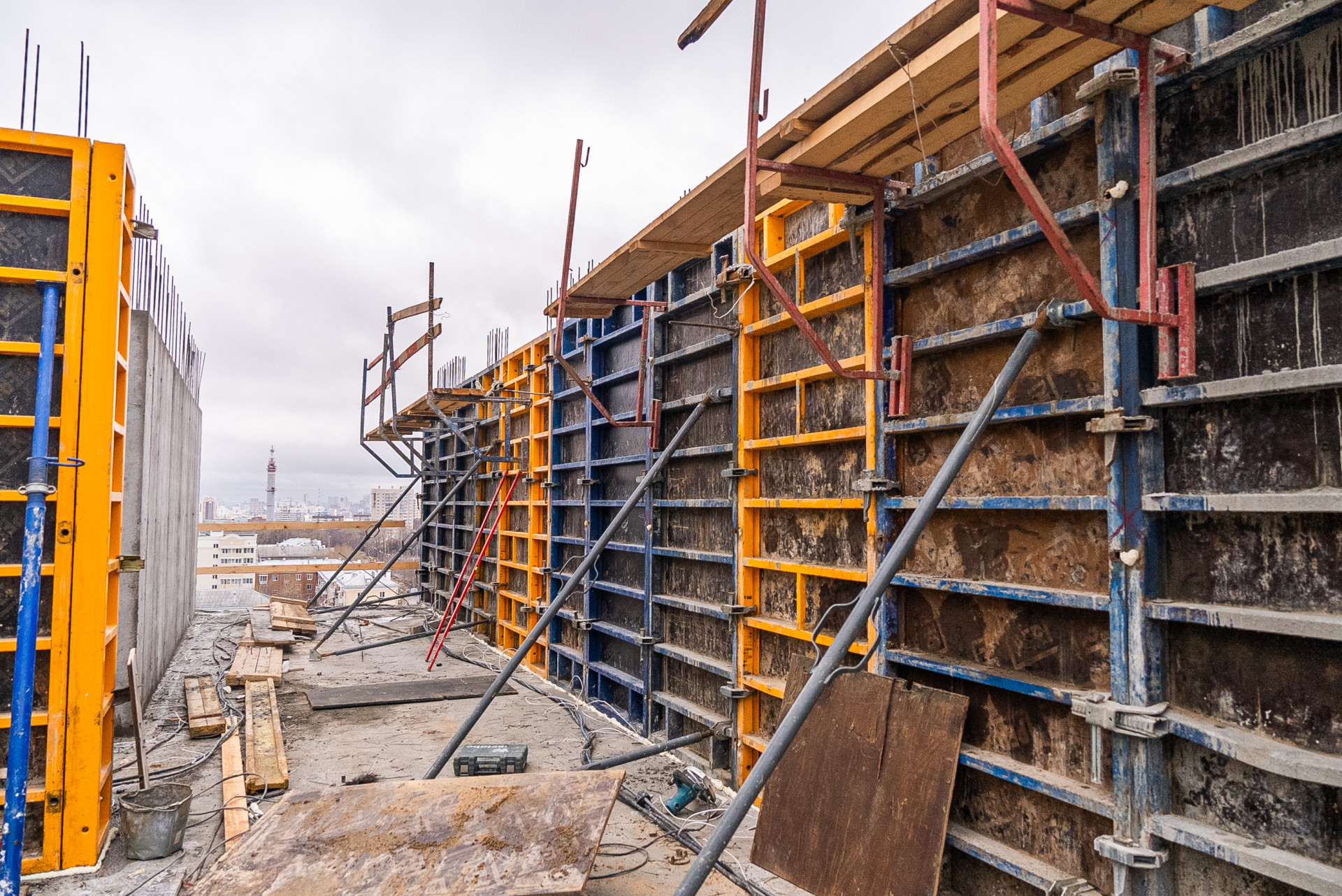

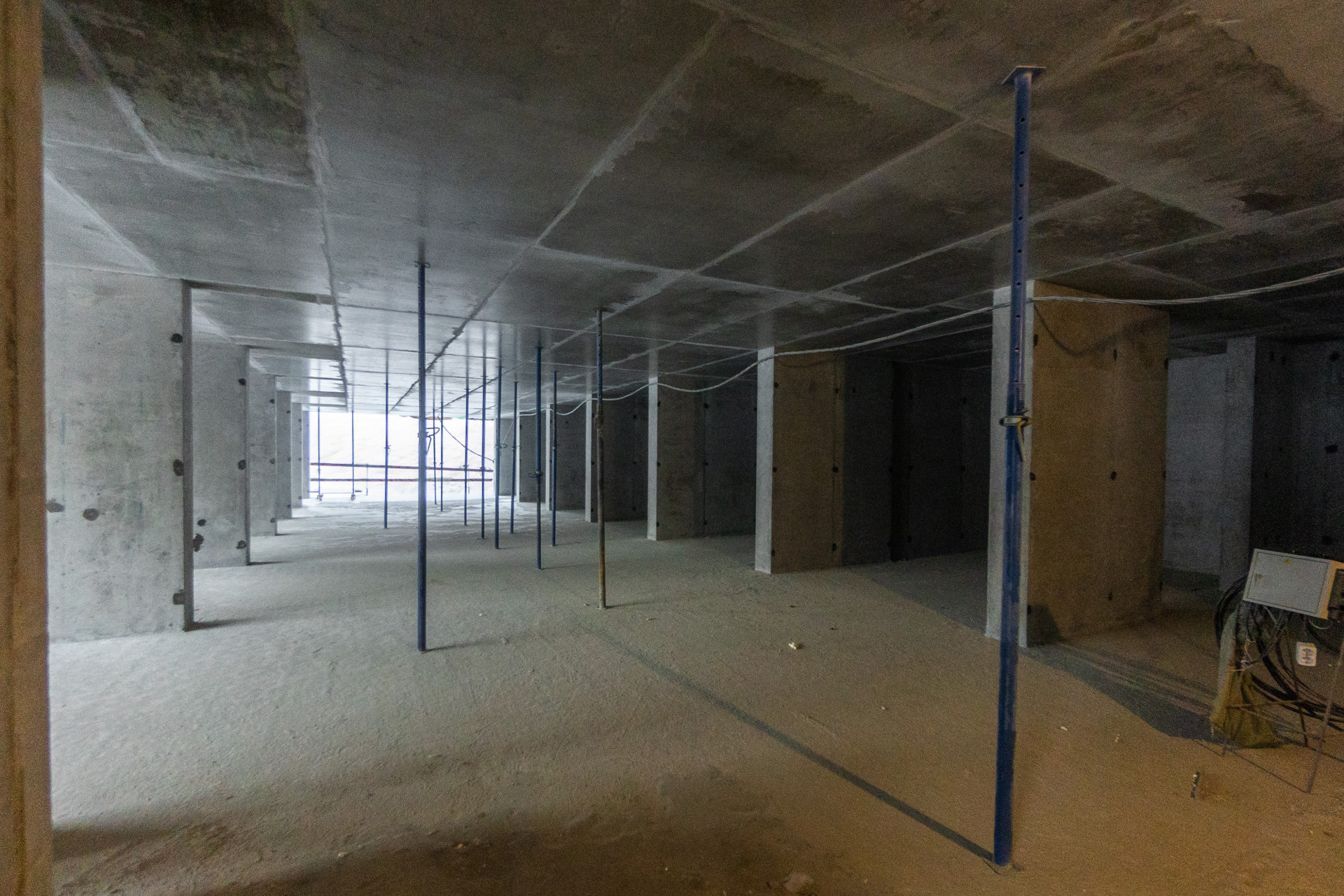

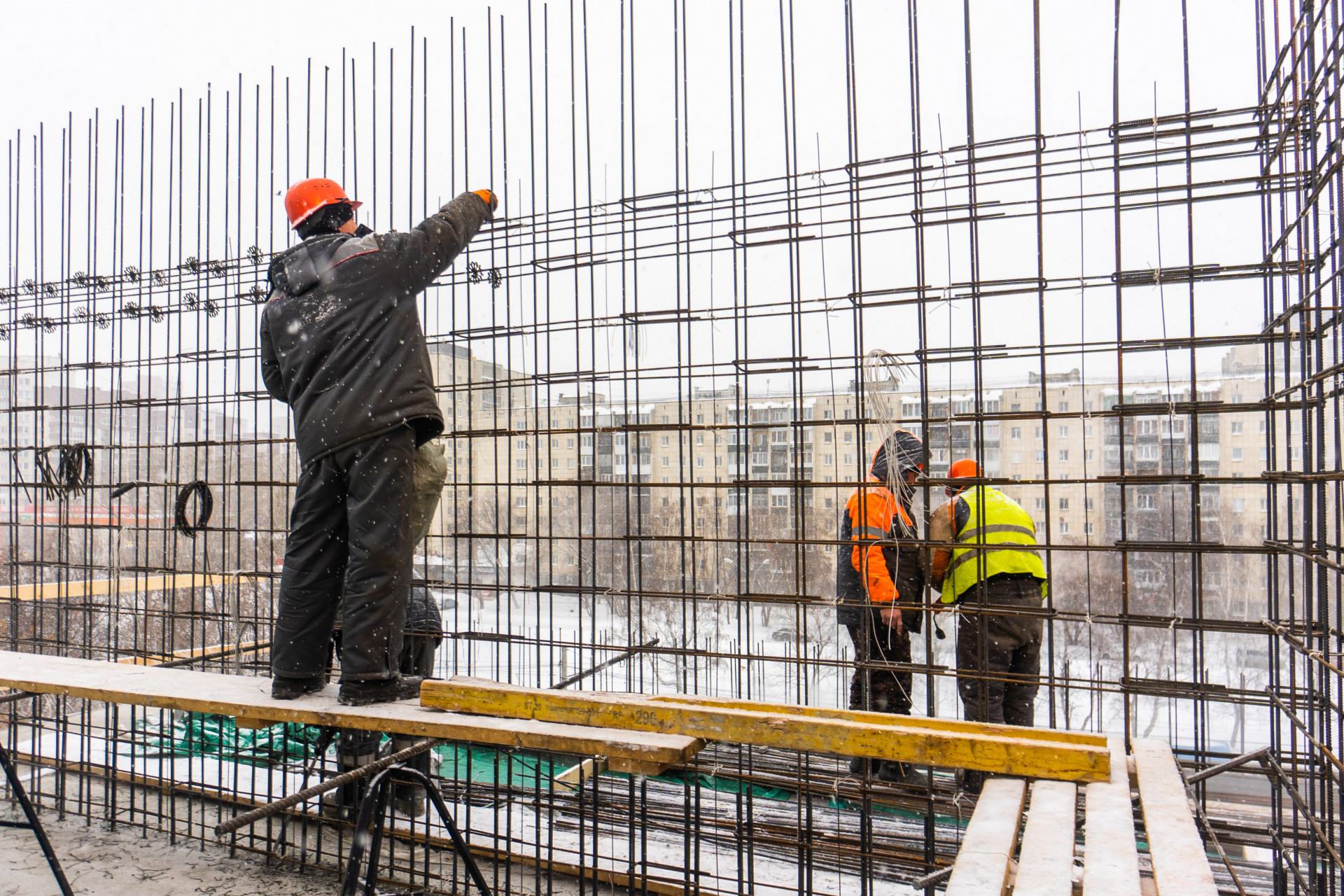

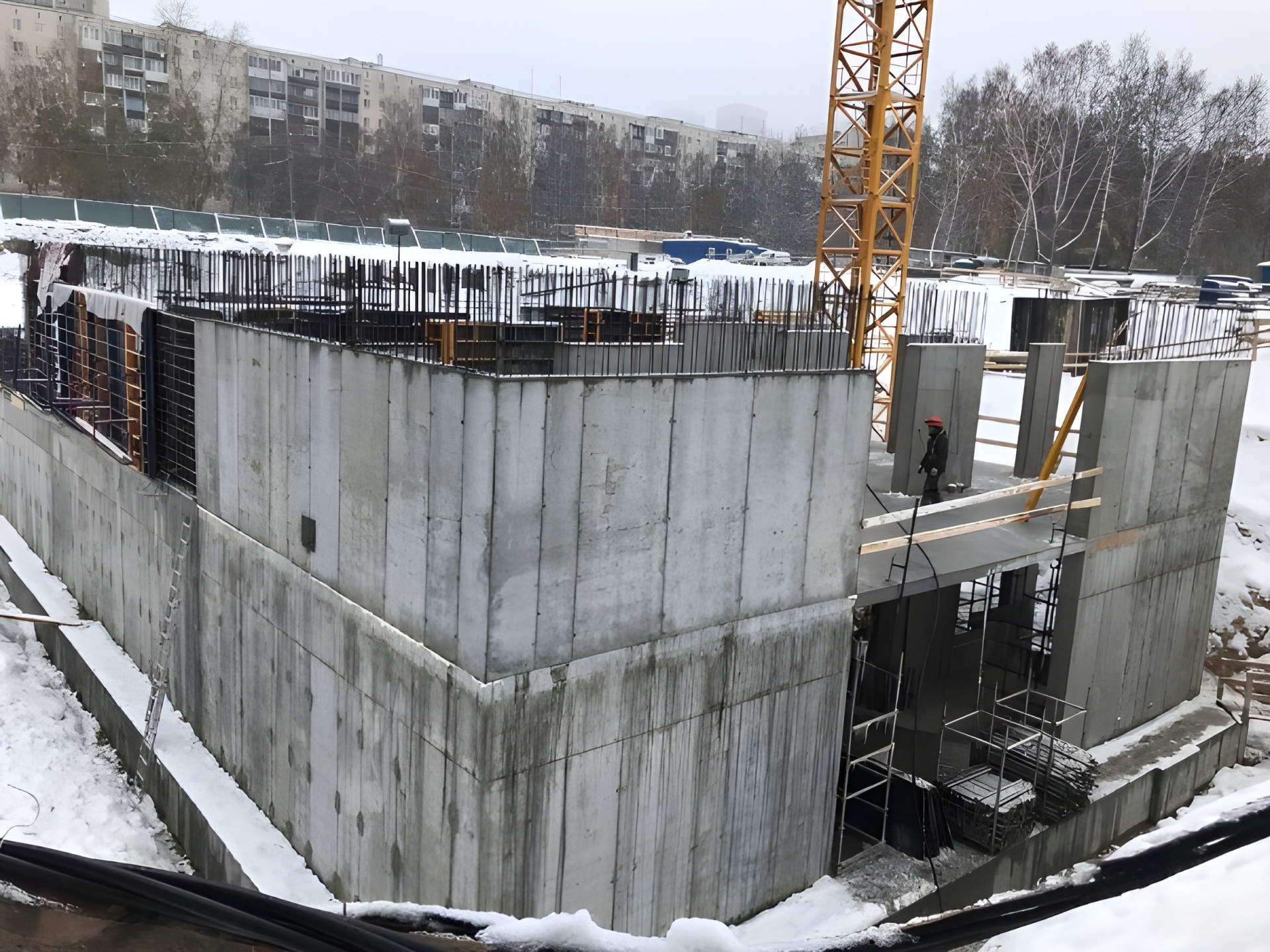

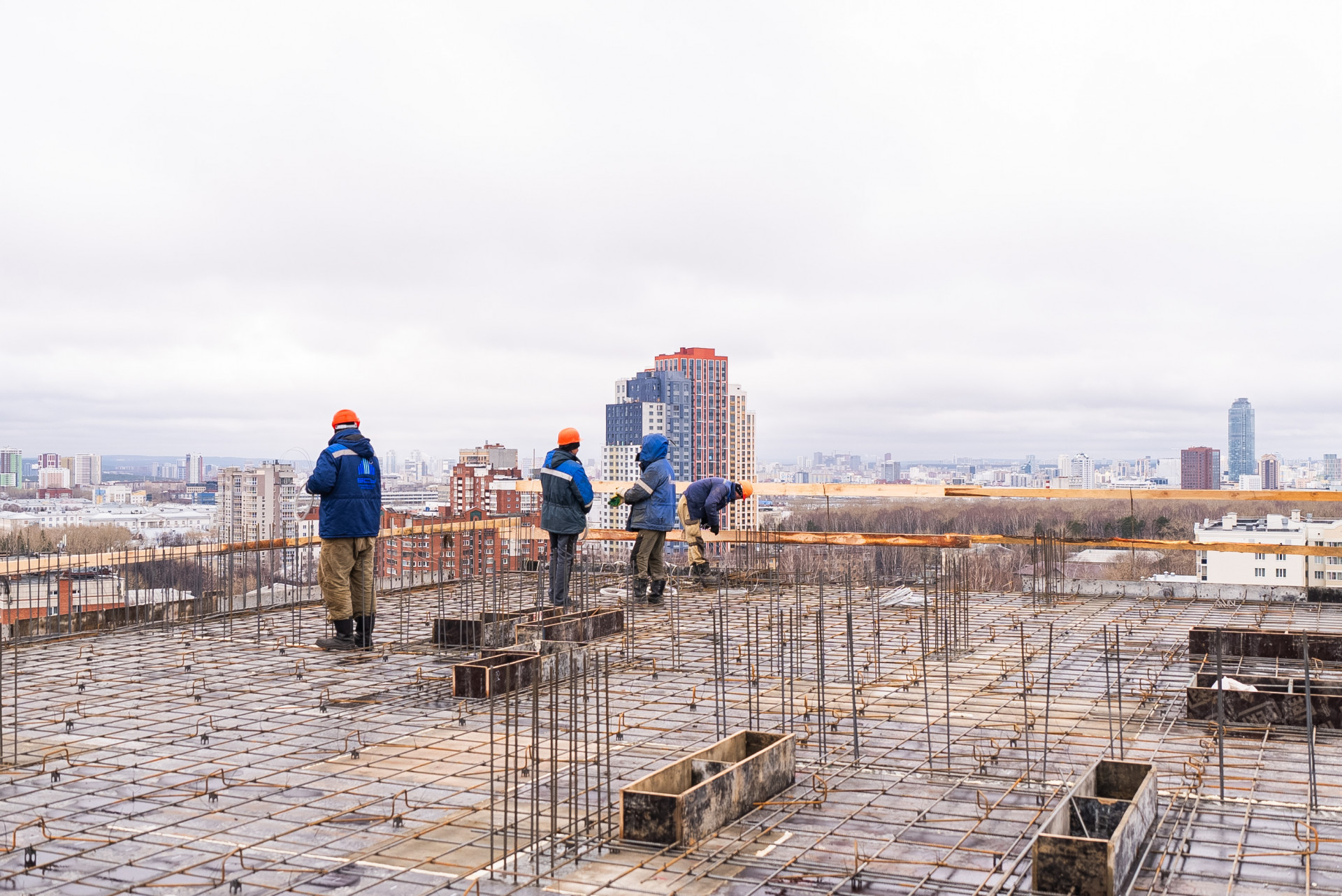

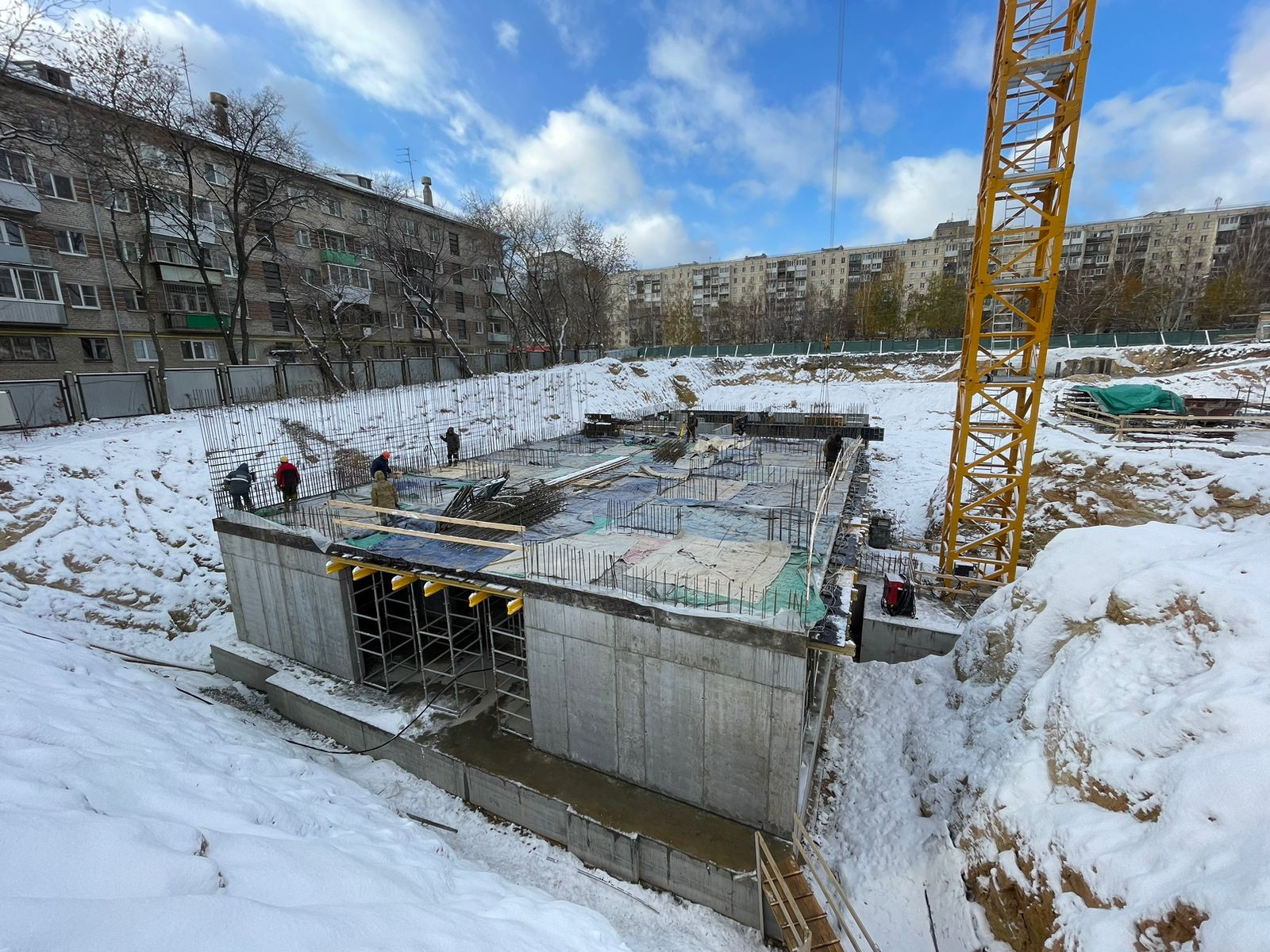

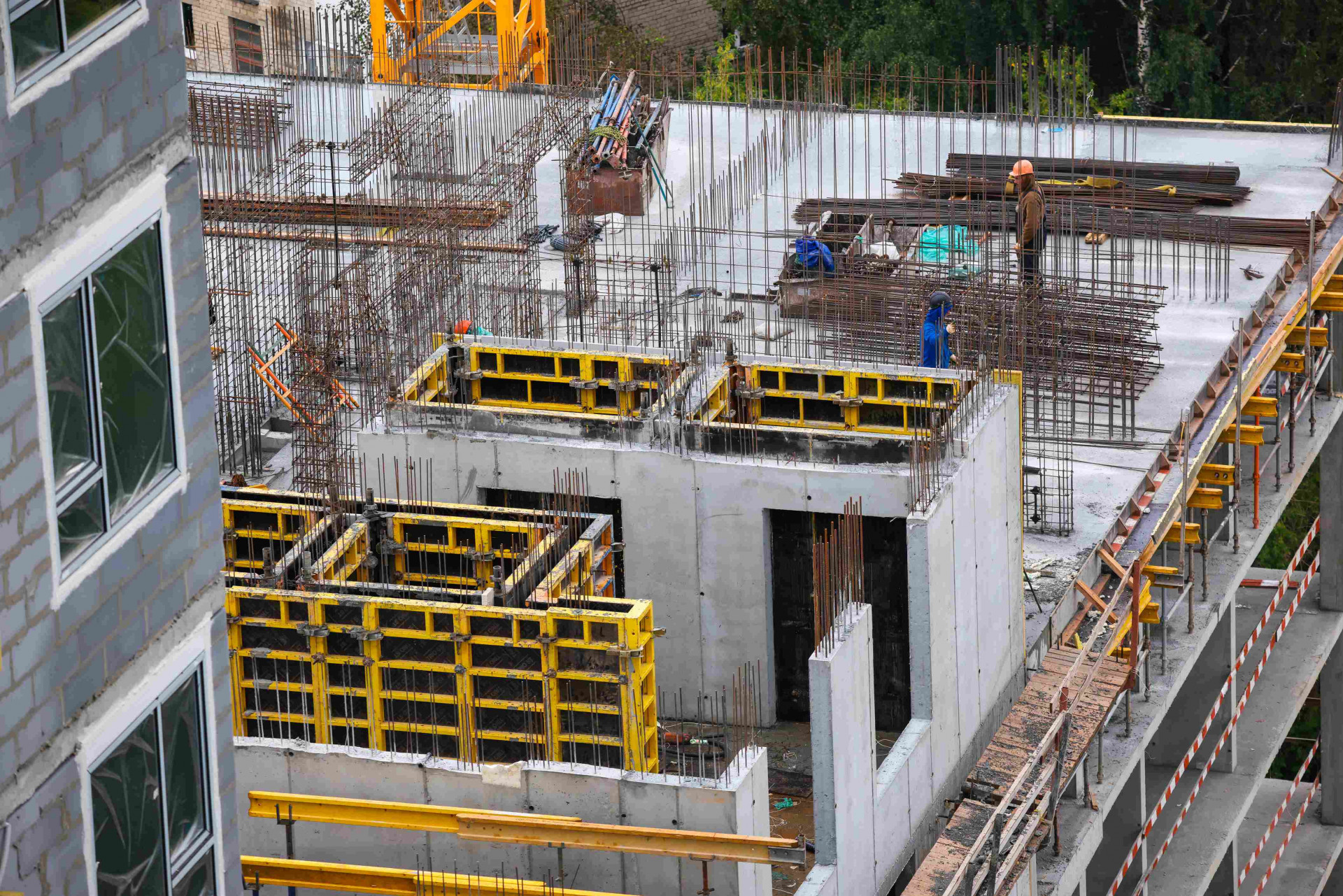

Секция 1: ведутся работы по устройству монолитных конструкций нулевого цикла, производится заливка фундаментной плиты.

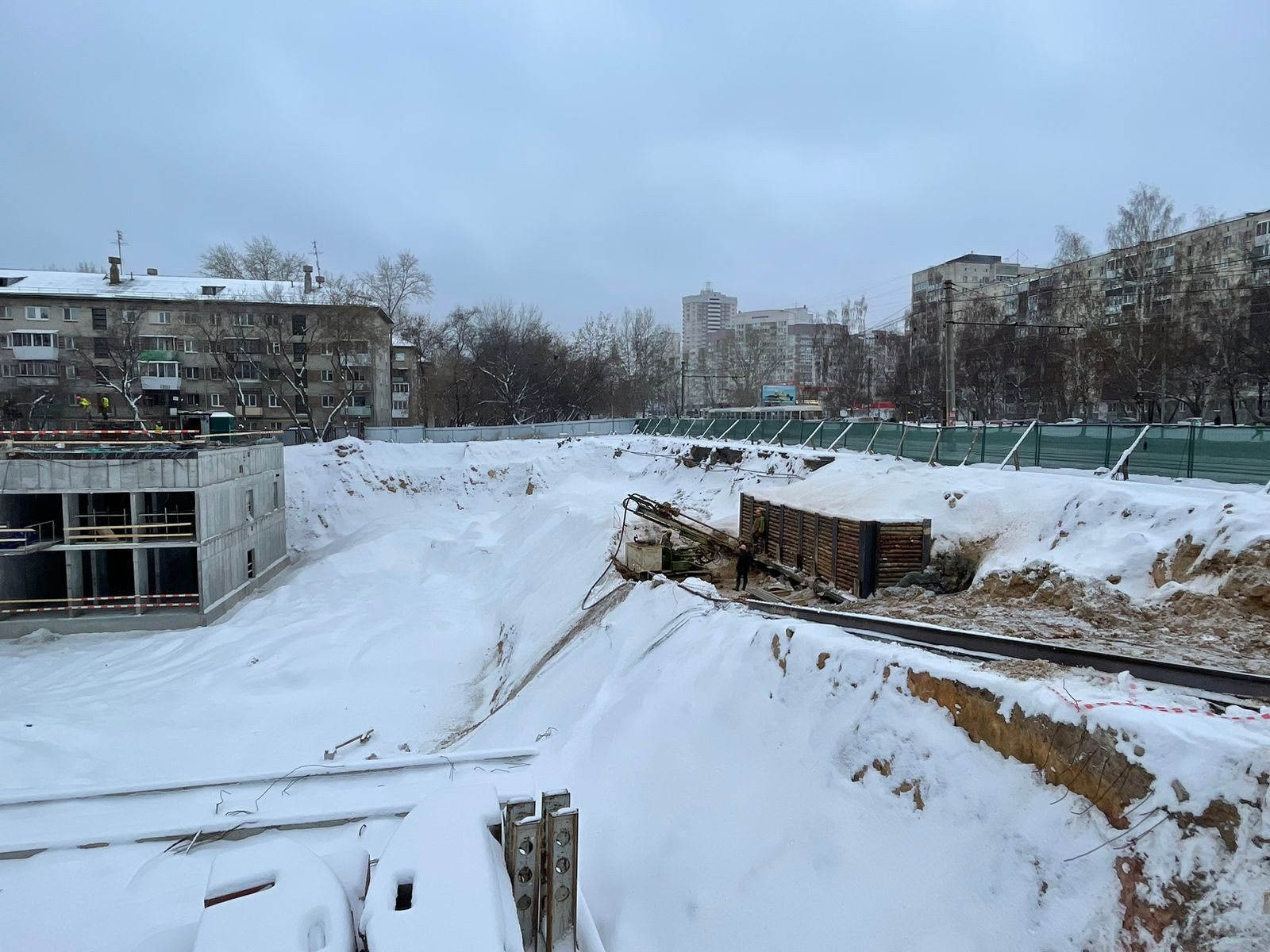

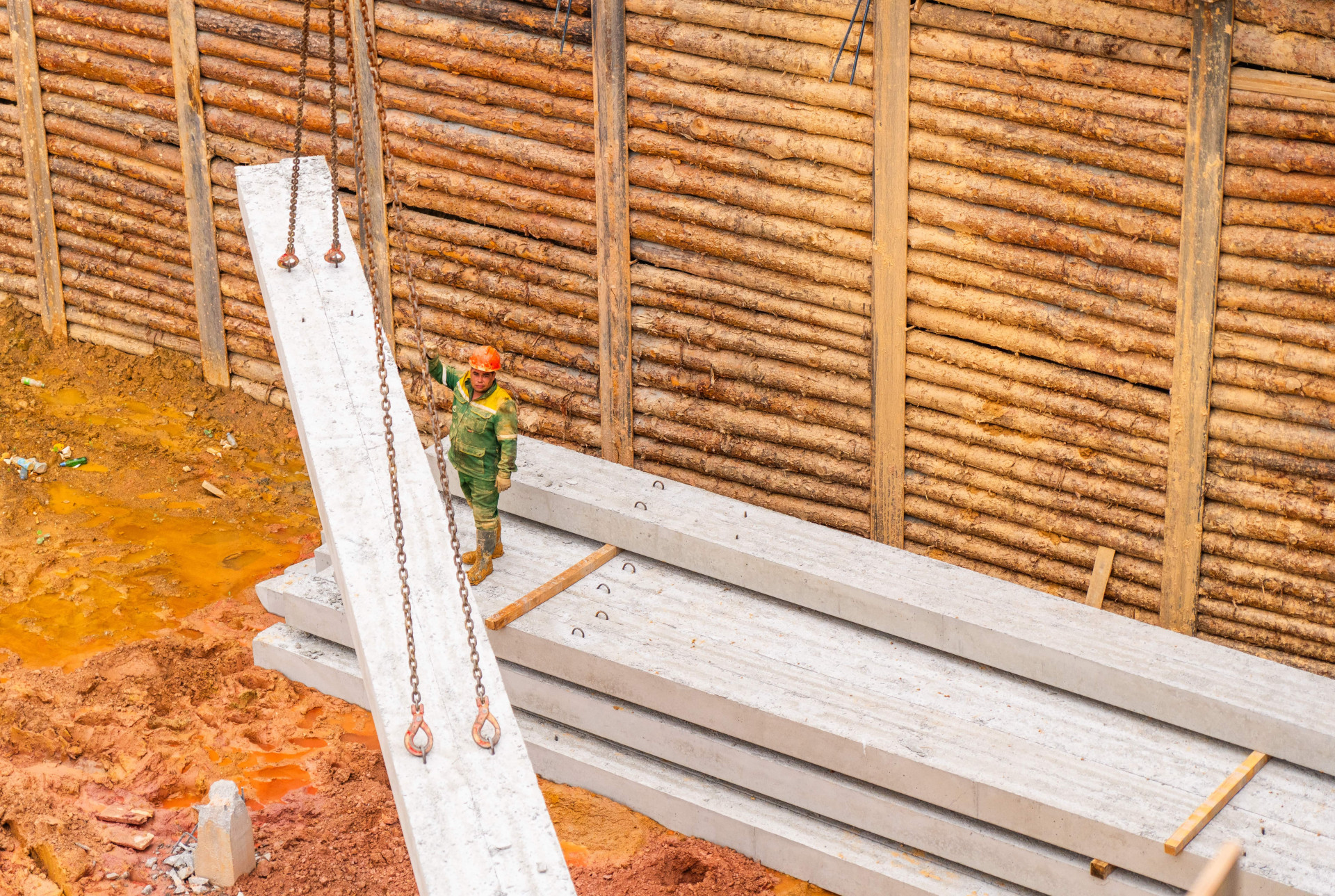

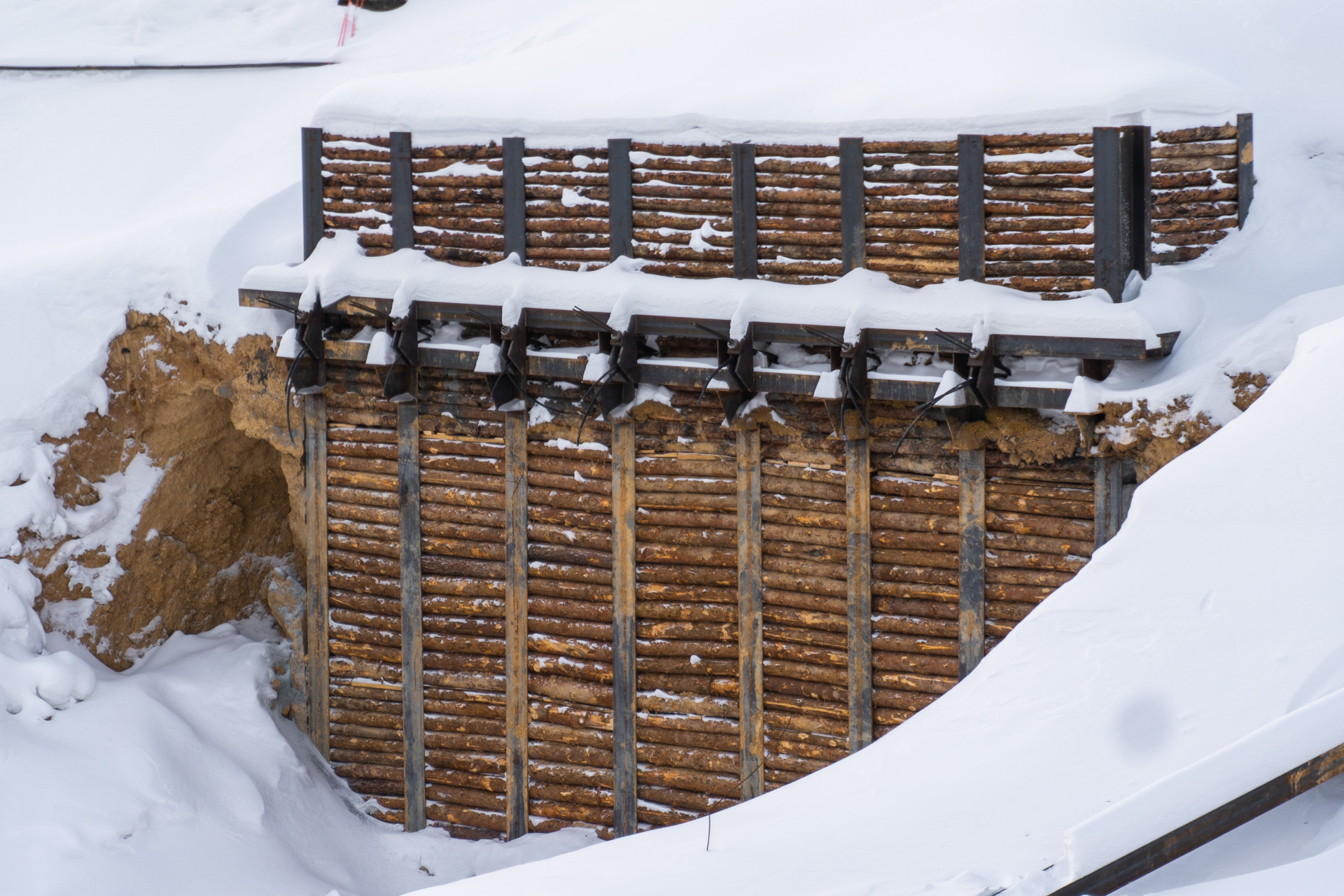

Секция 2 и паркинг: ведется устройство котлована - монтируется шпунтовое ограждение котлована, производится подготовка к монолитным работам.

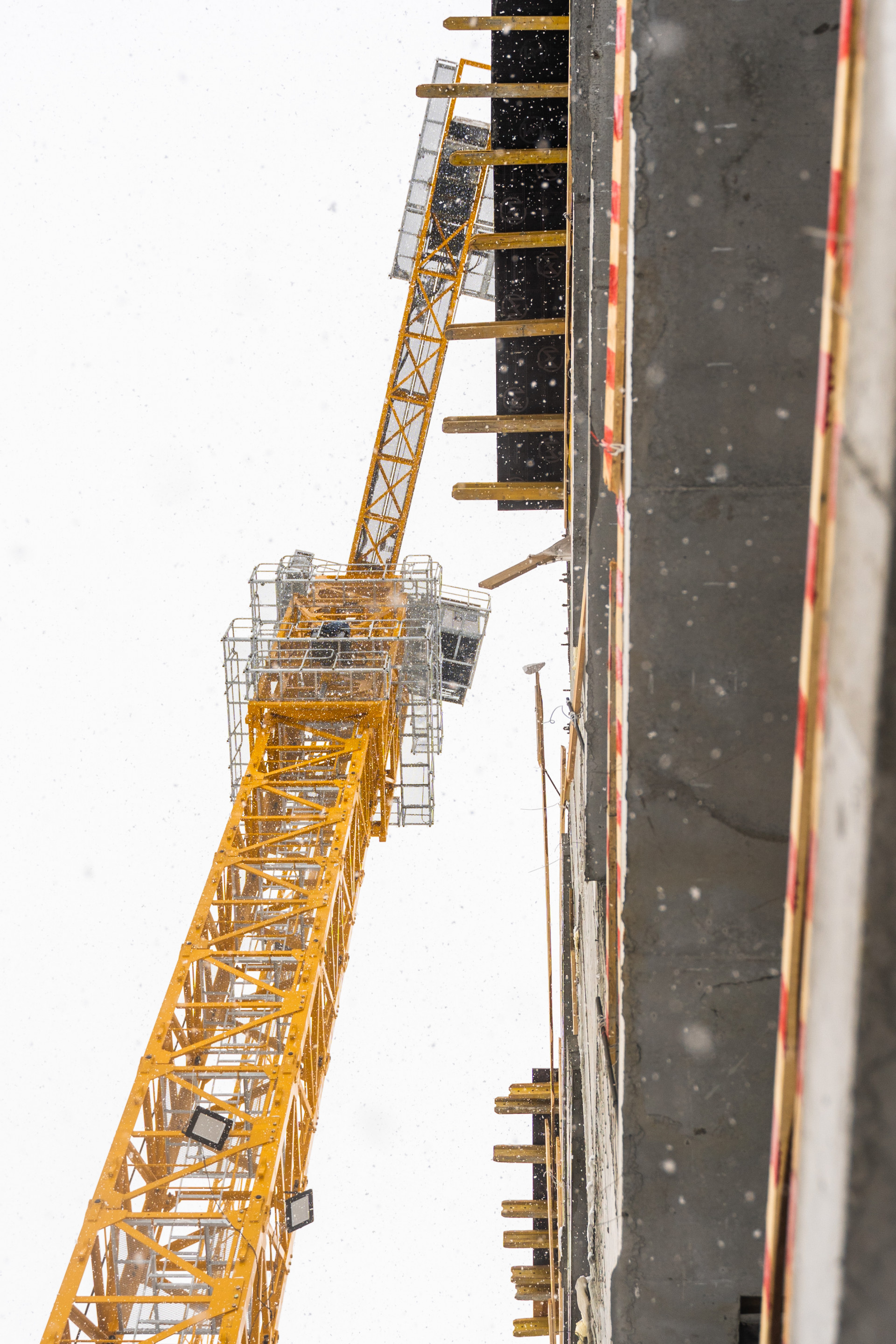

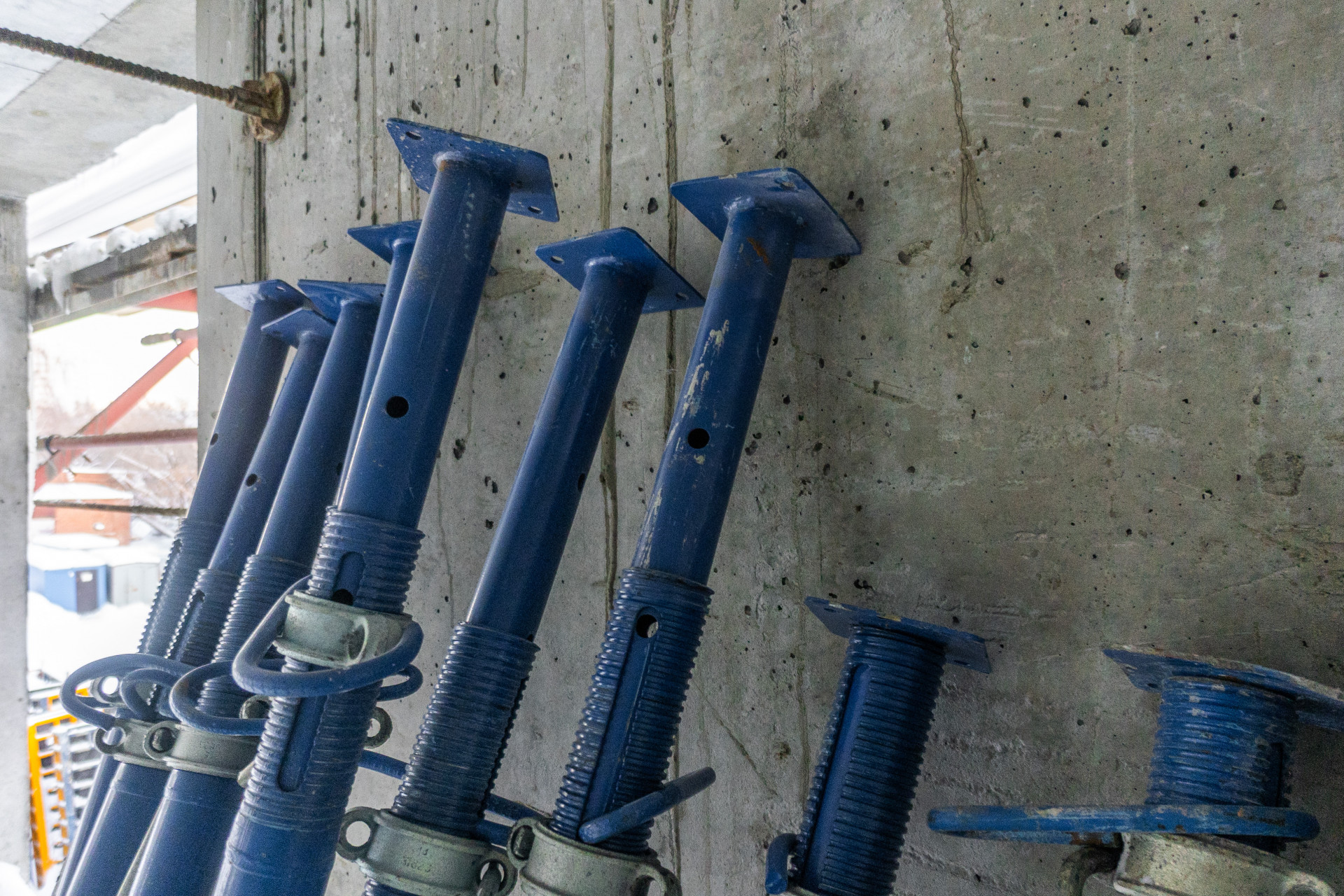

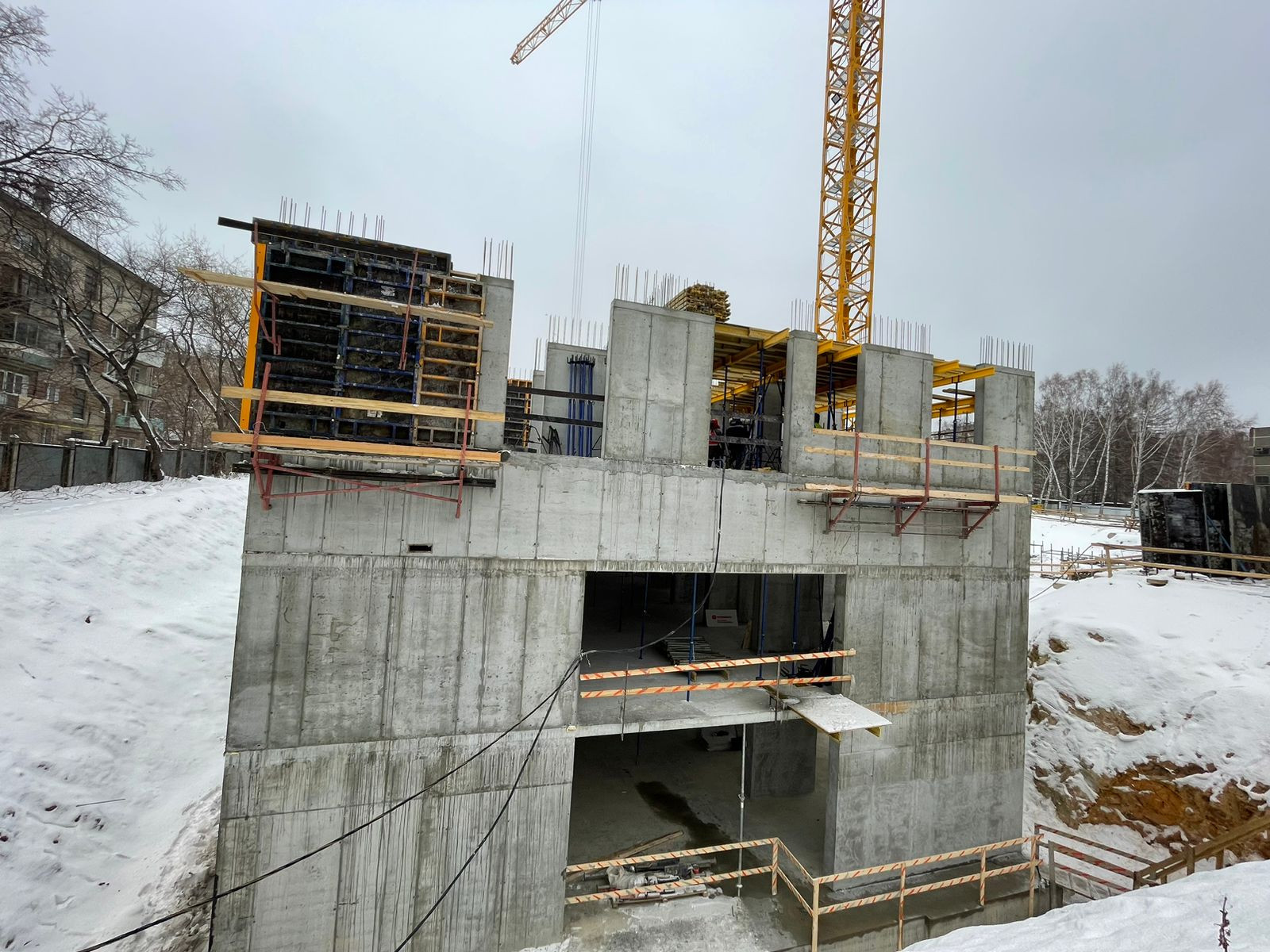

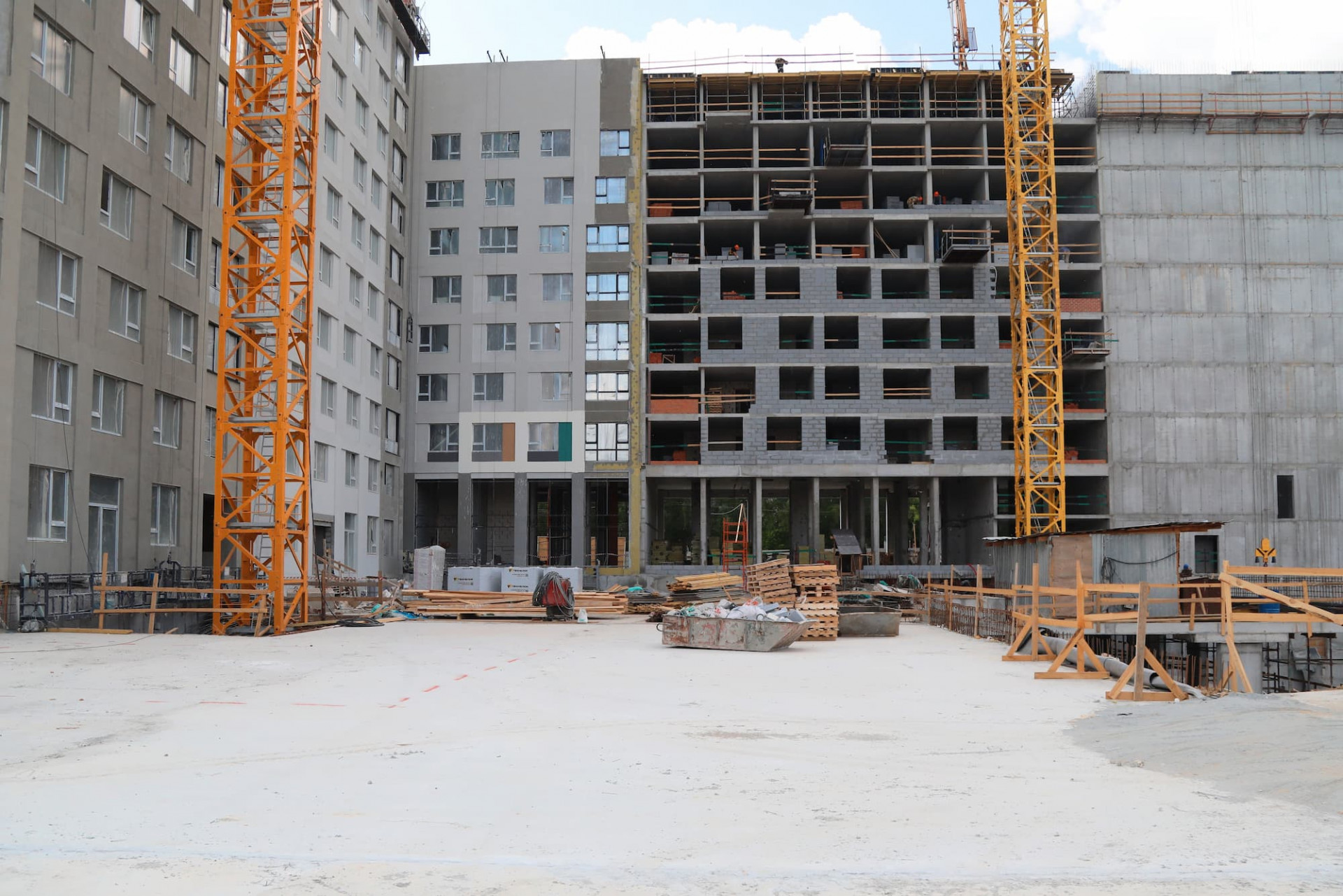

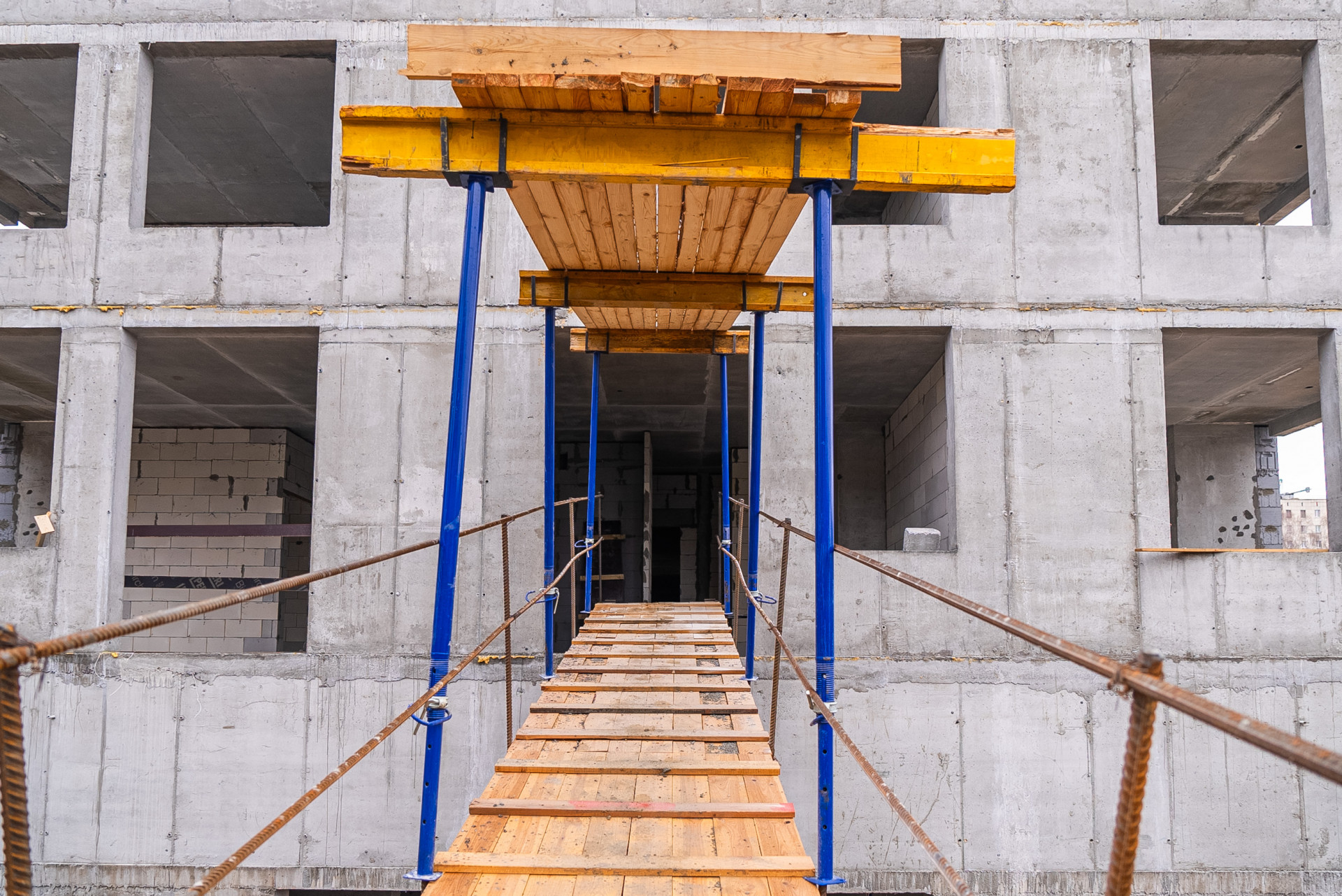

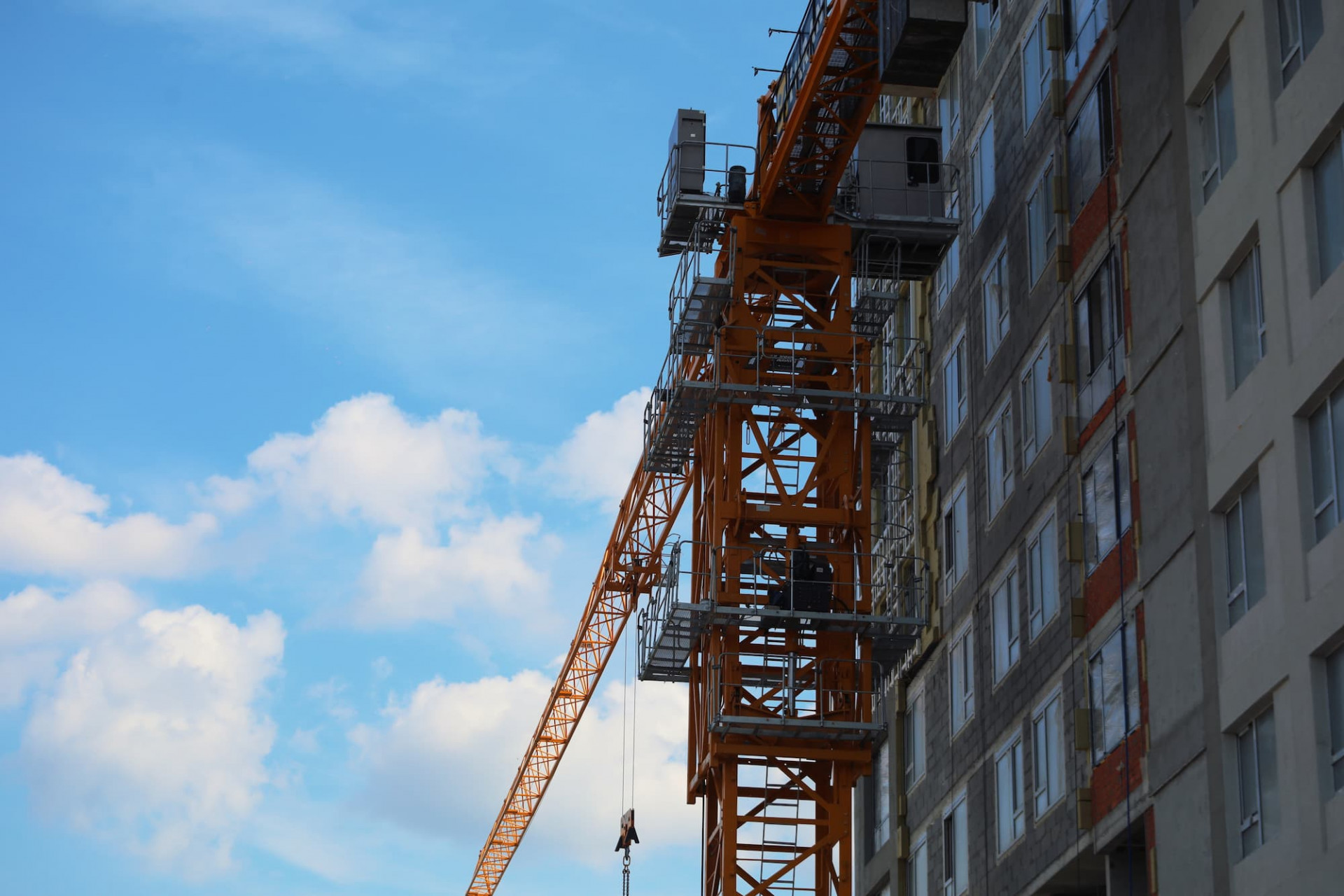

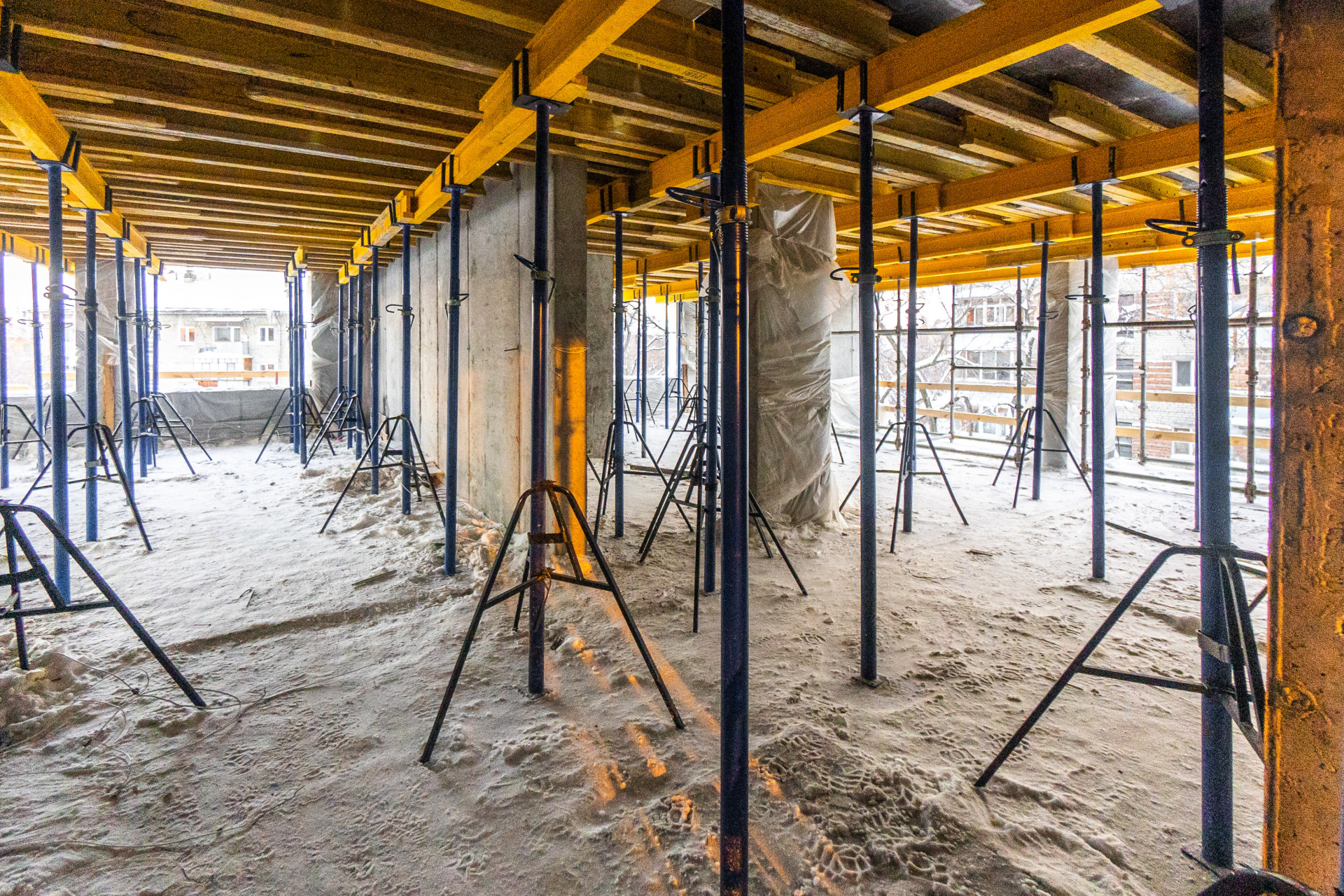

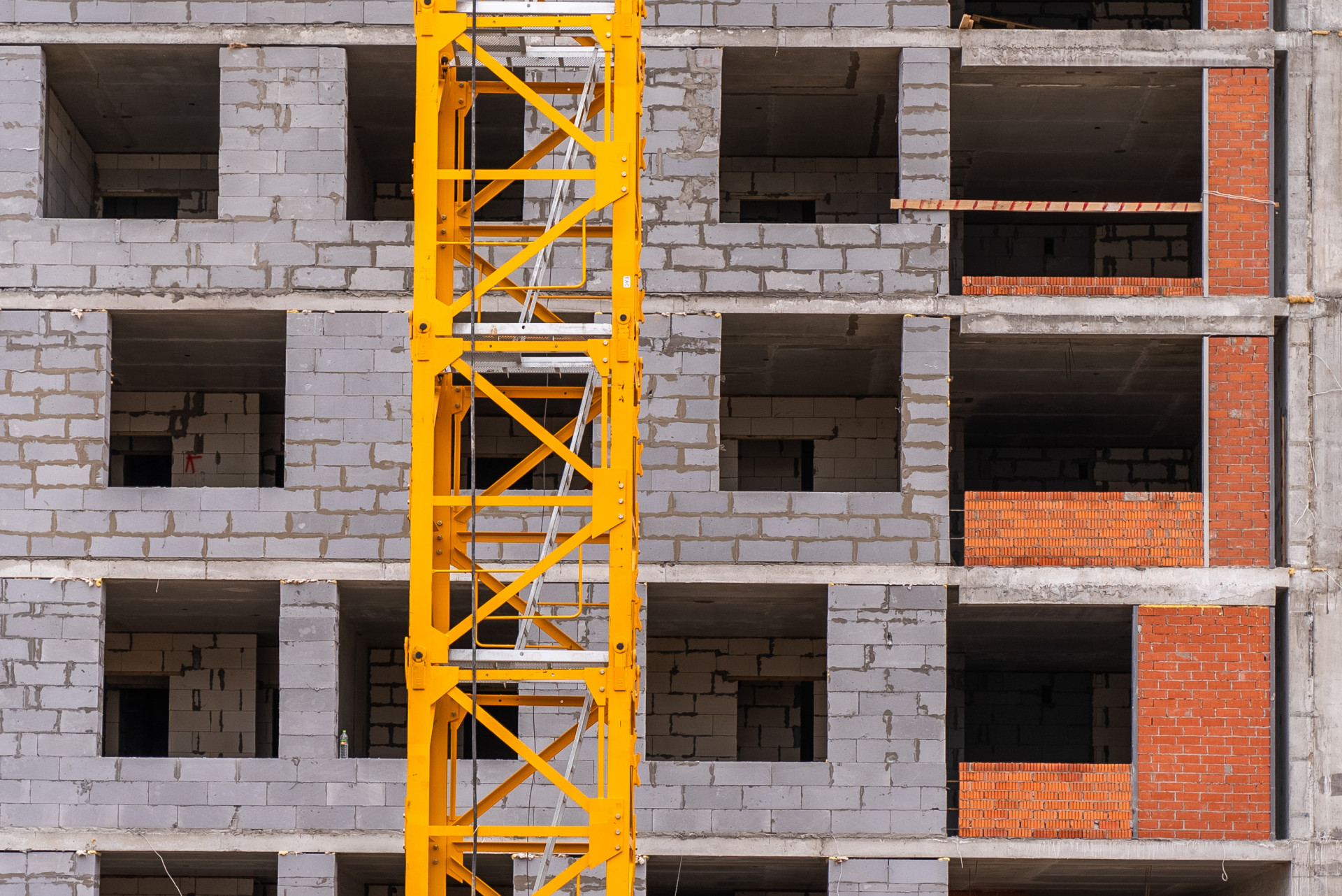

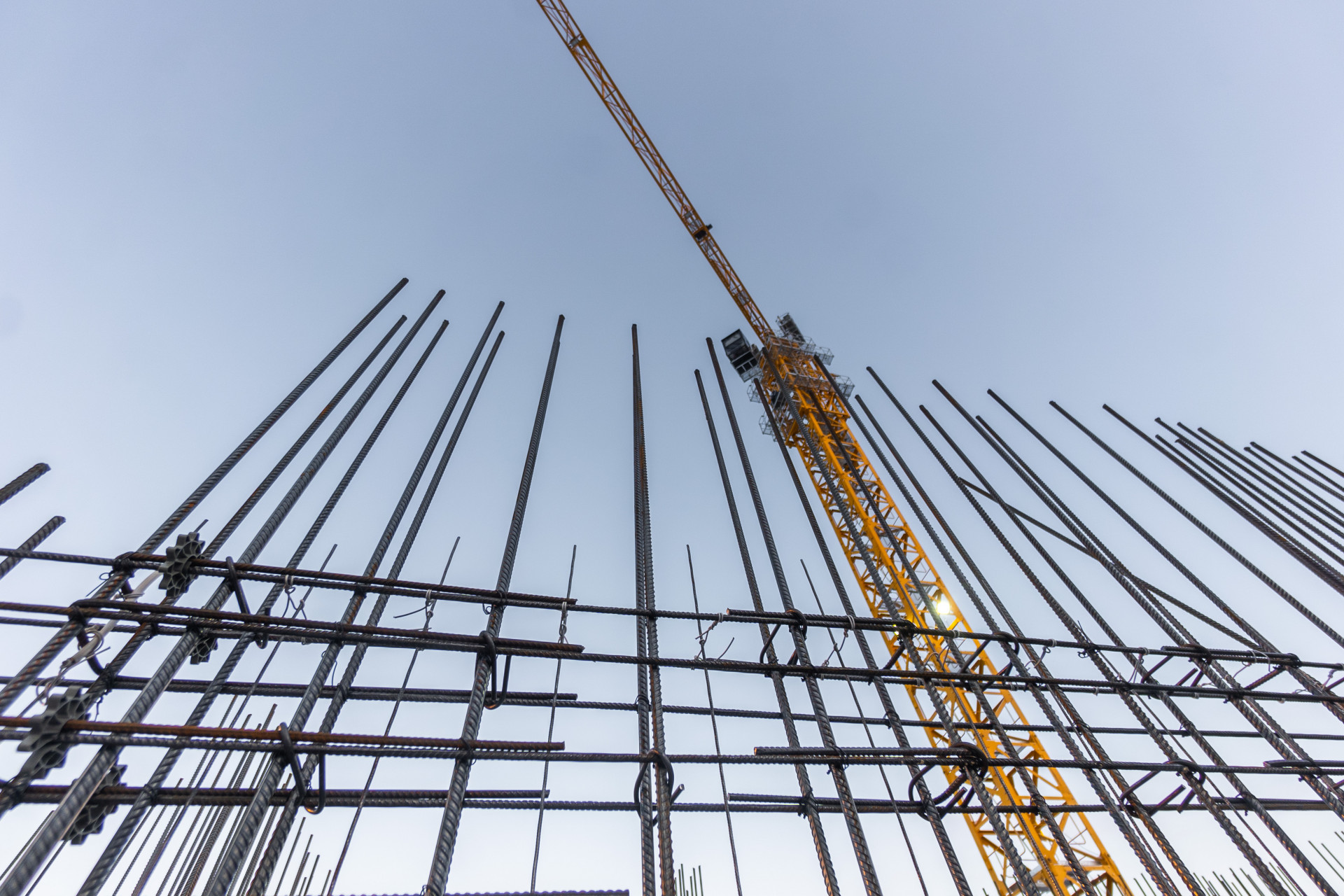

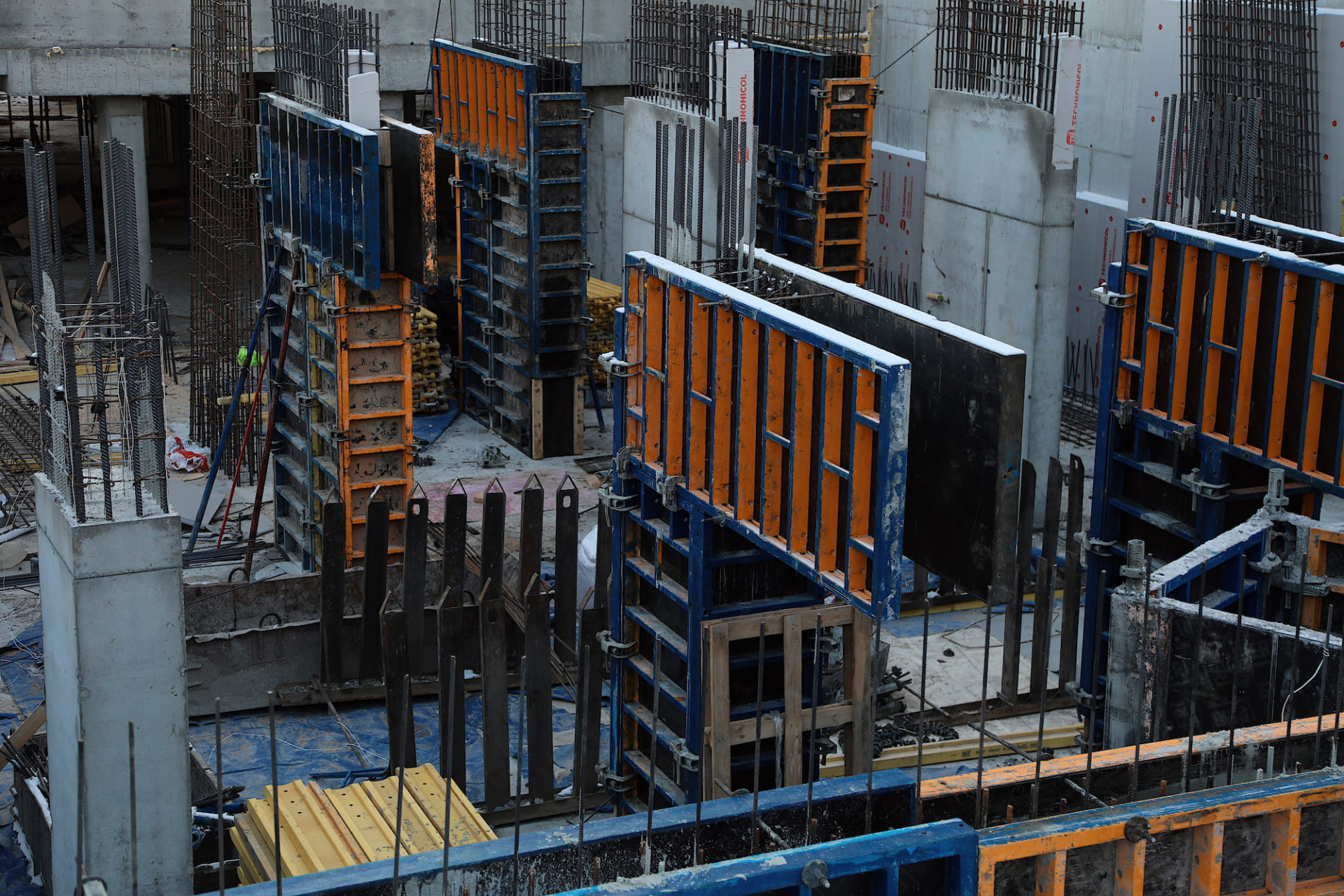

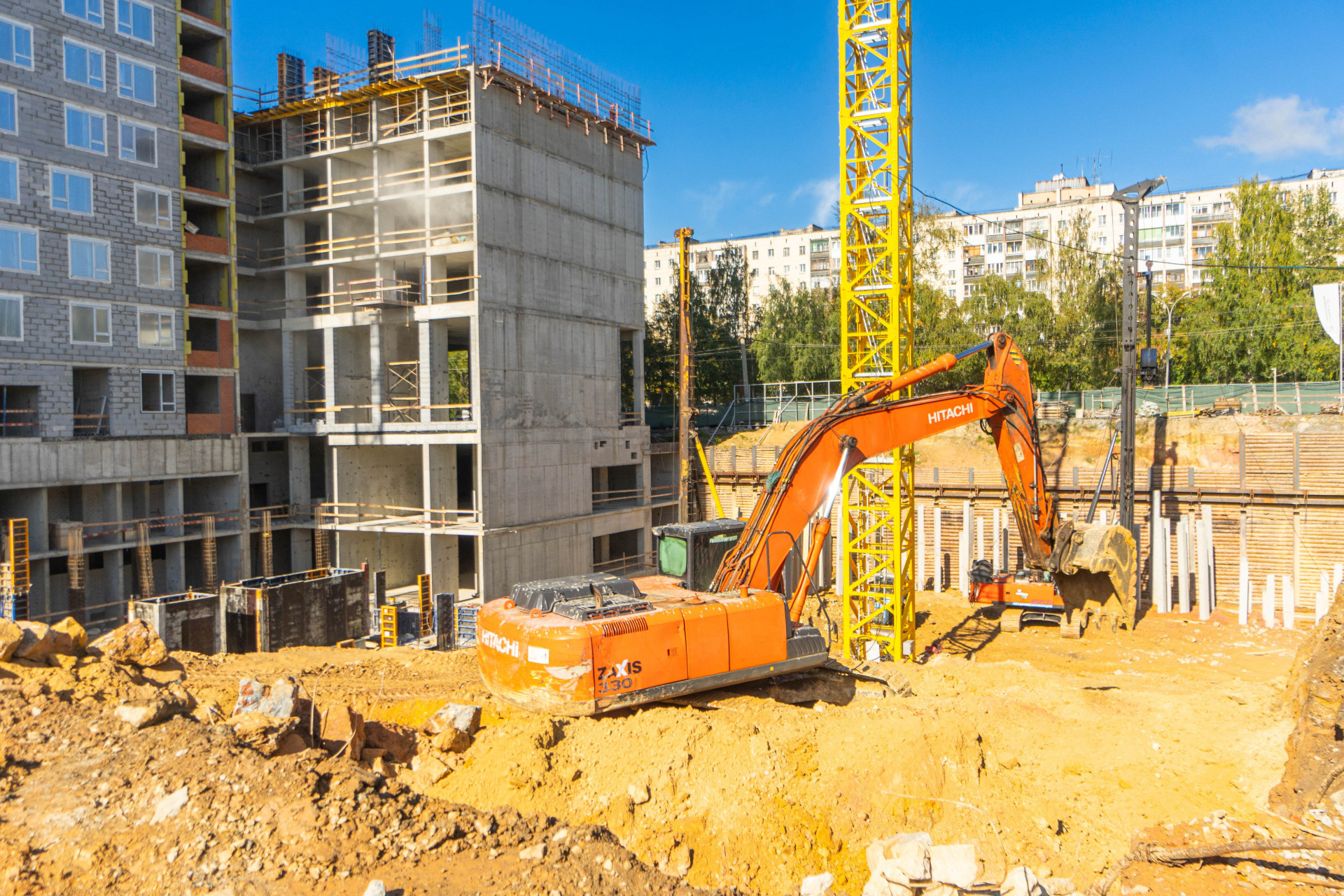

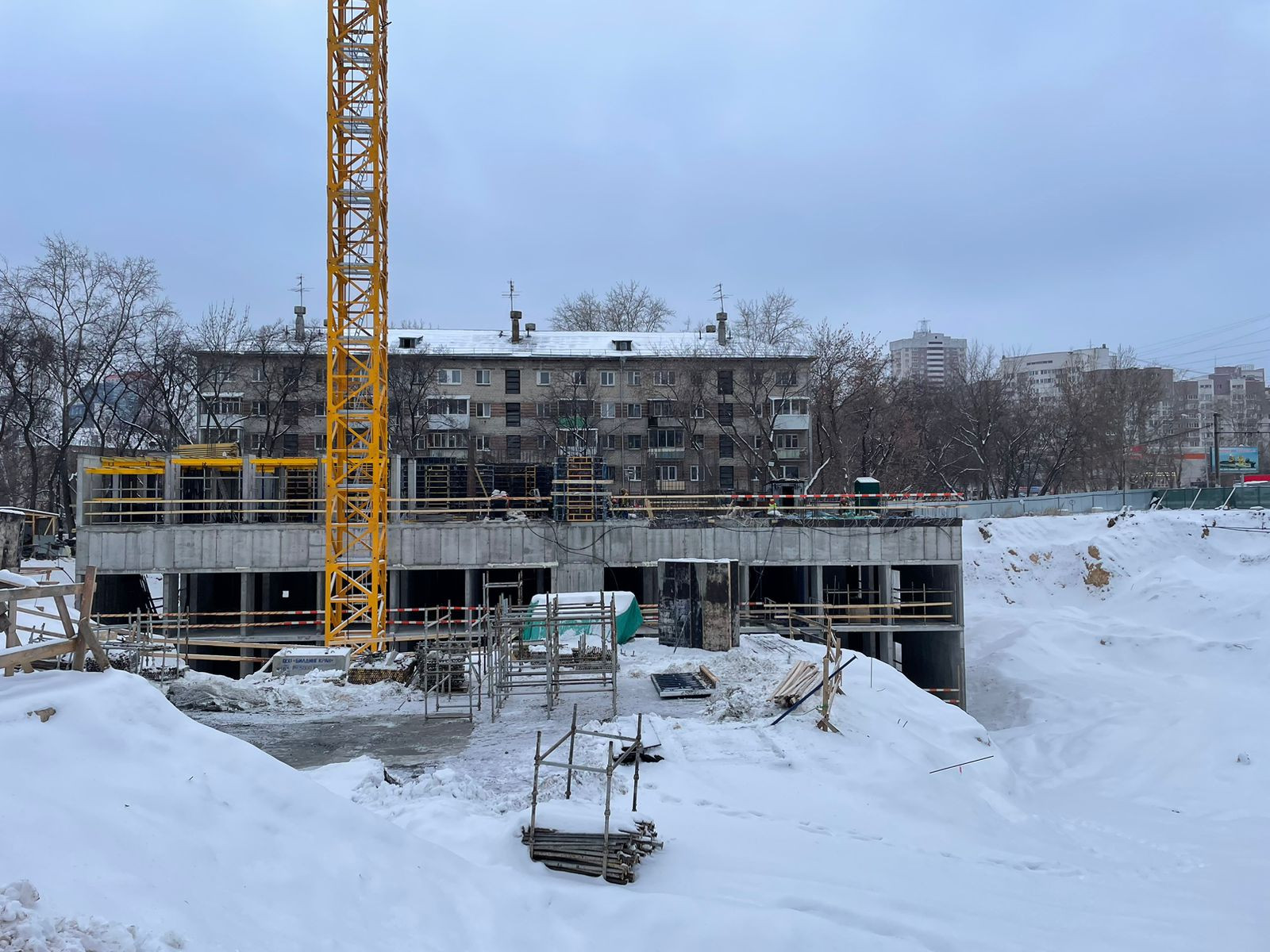

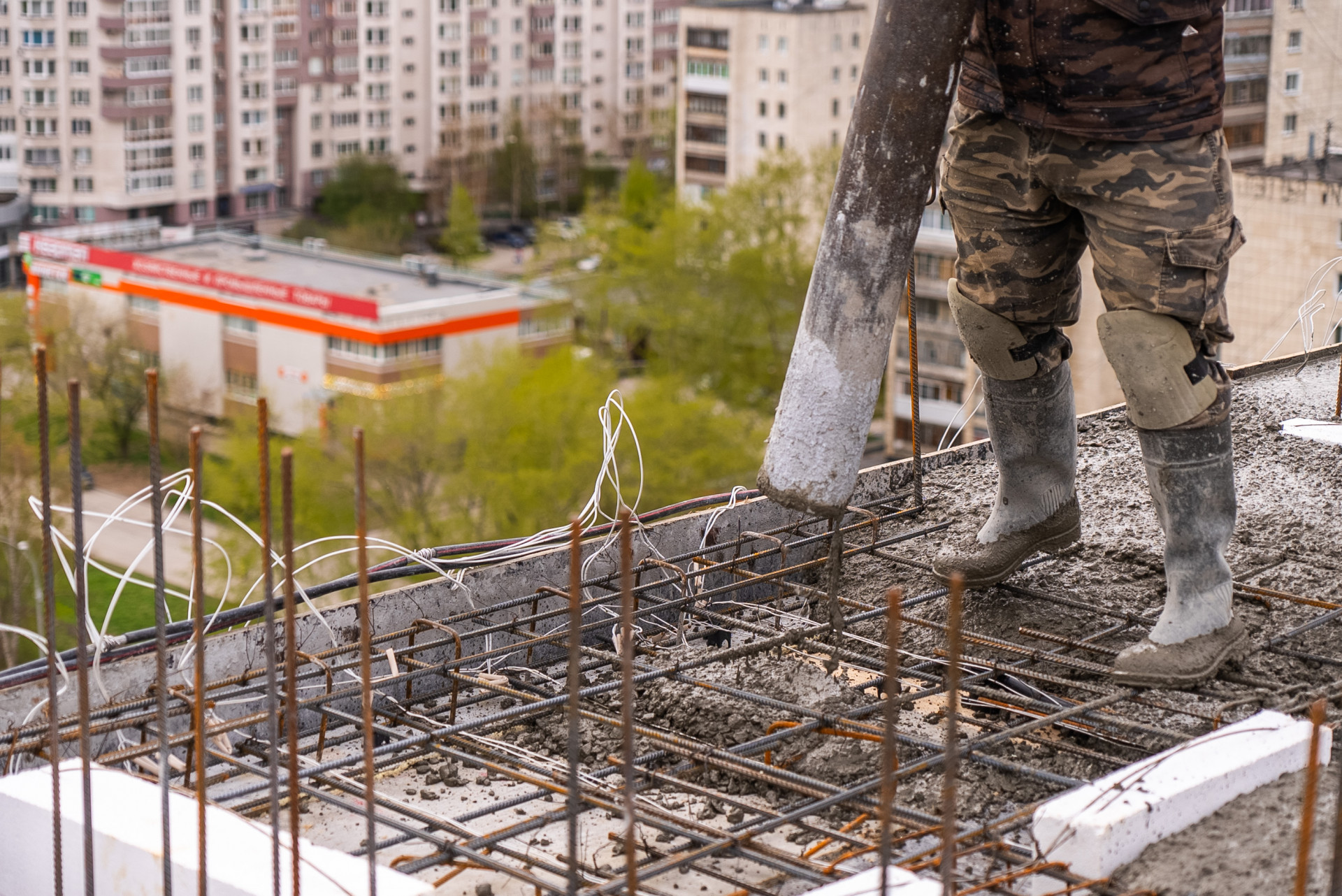

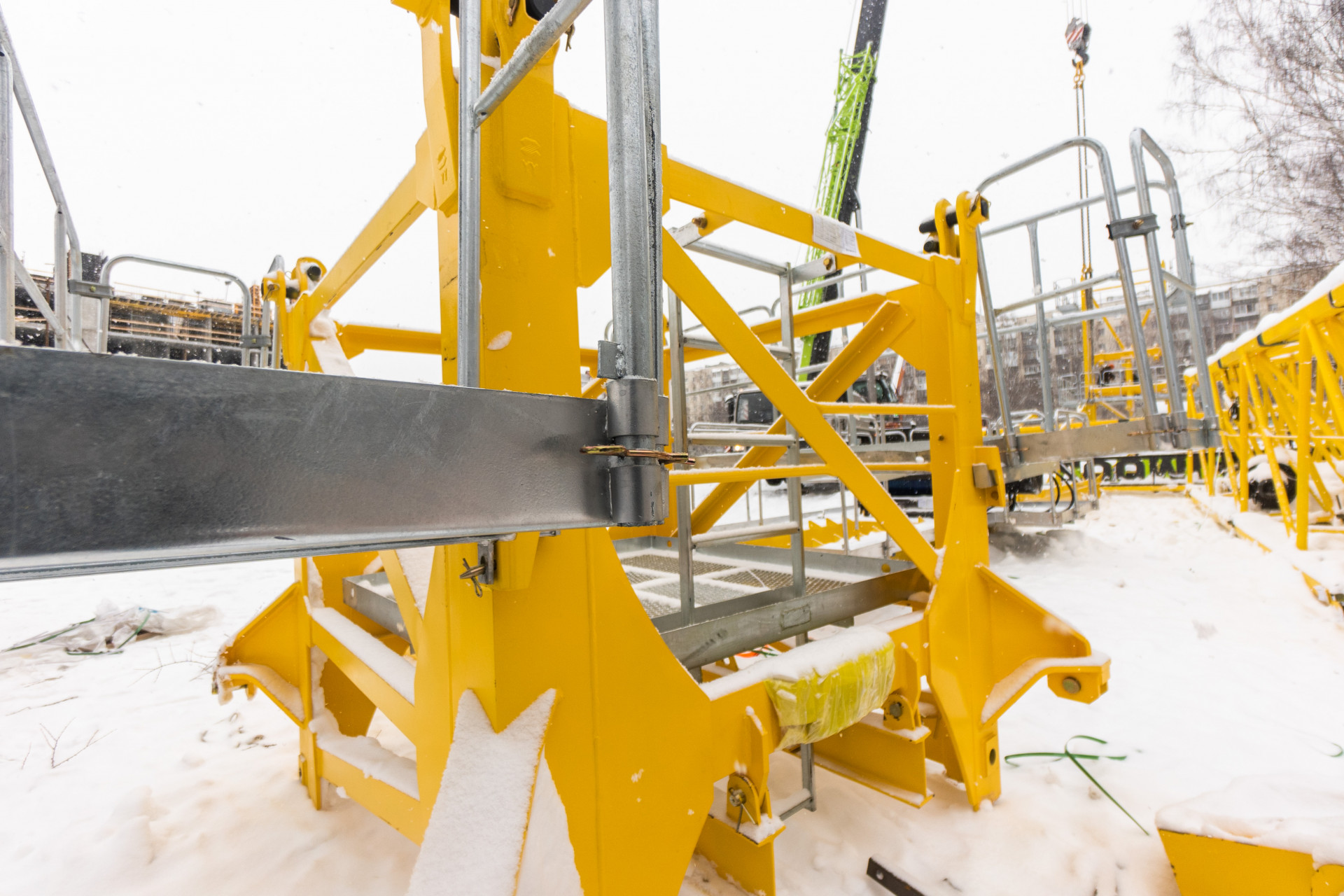

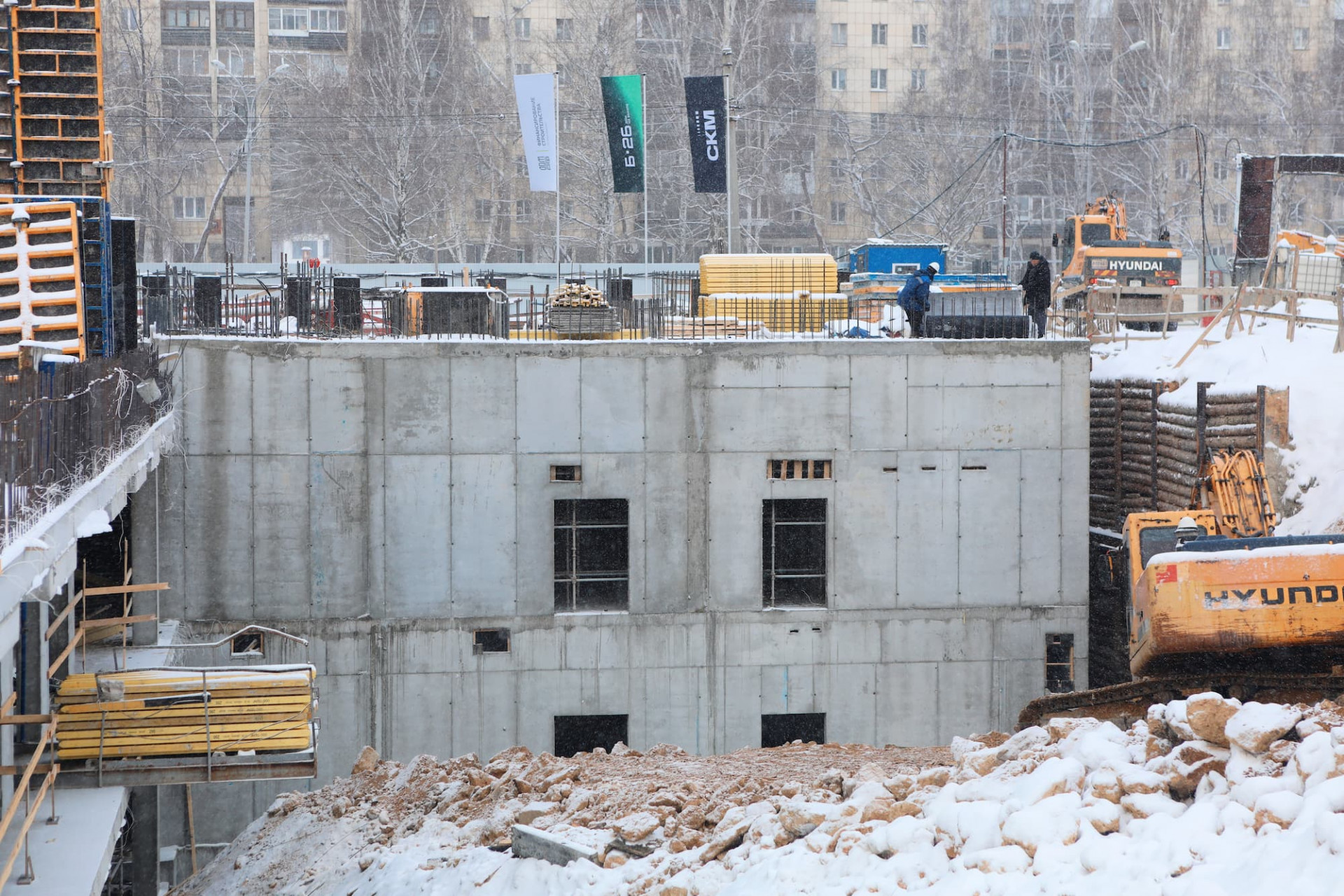

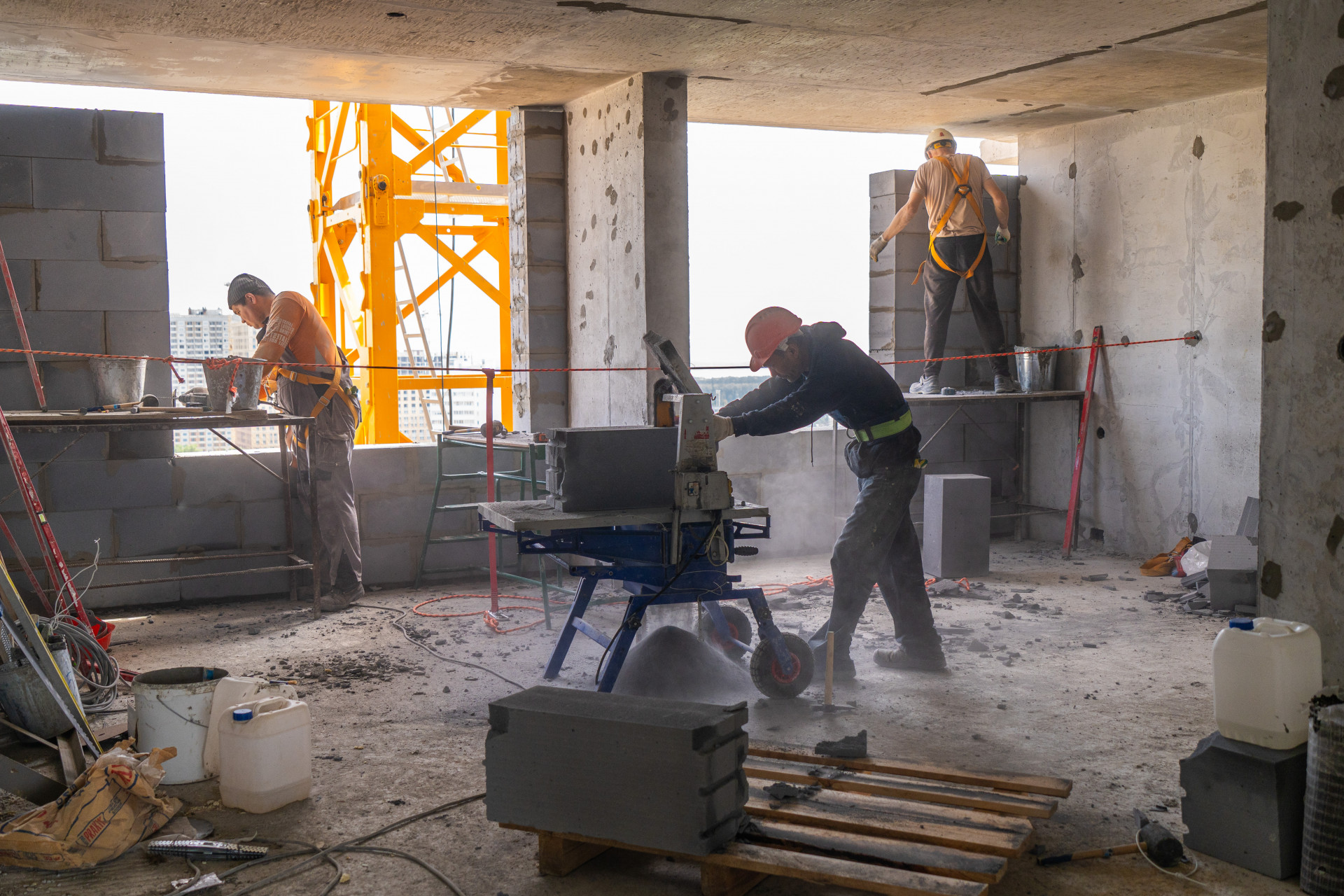

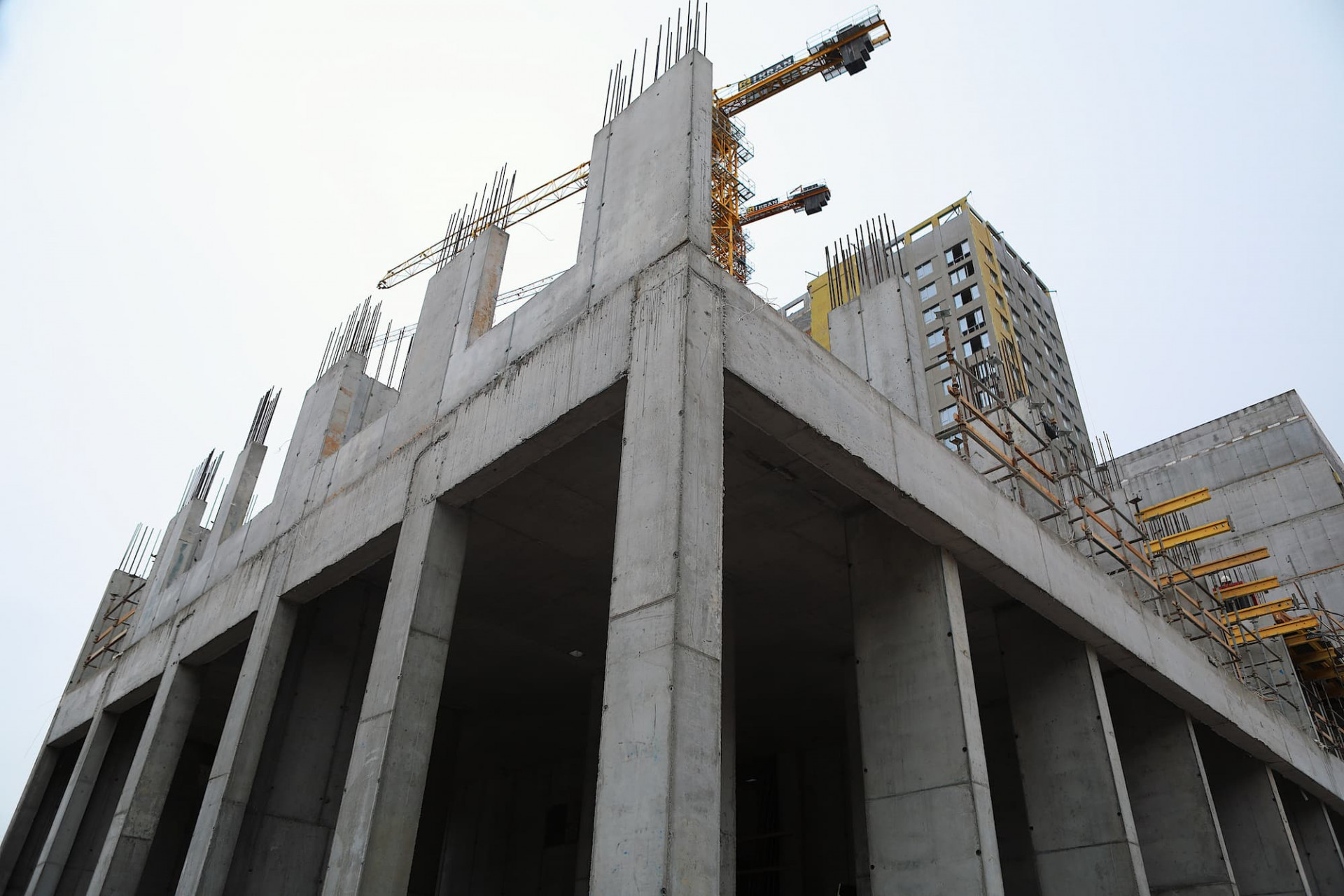

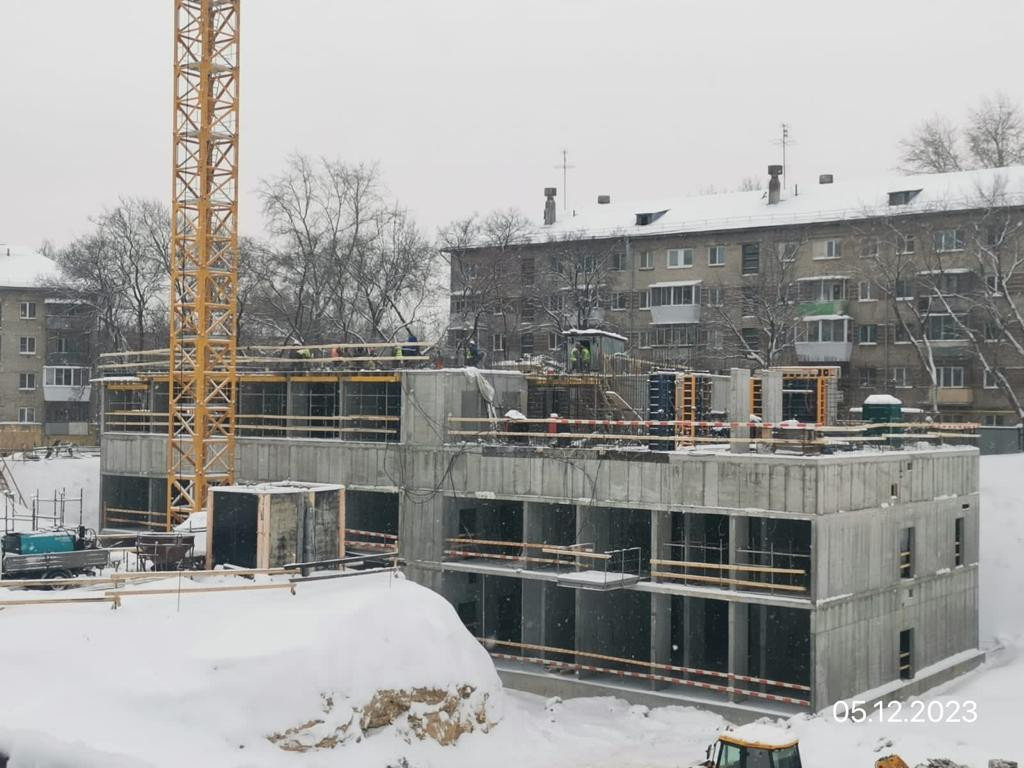

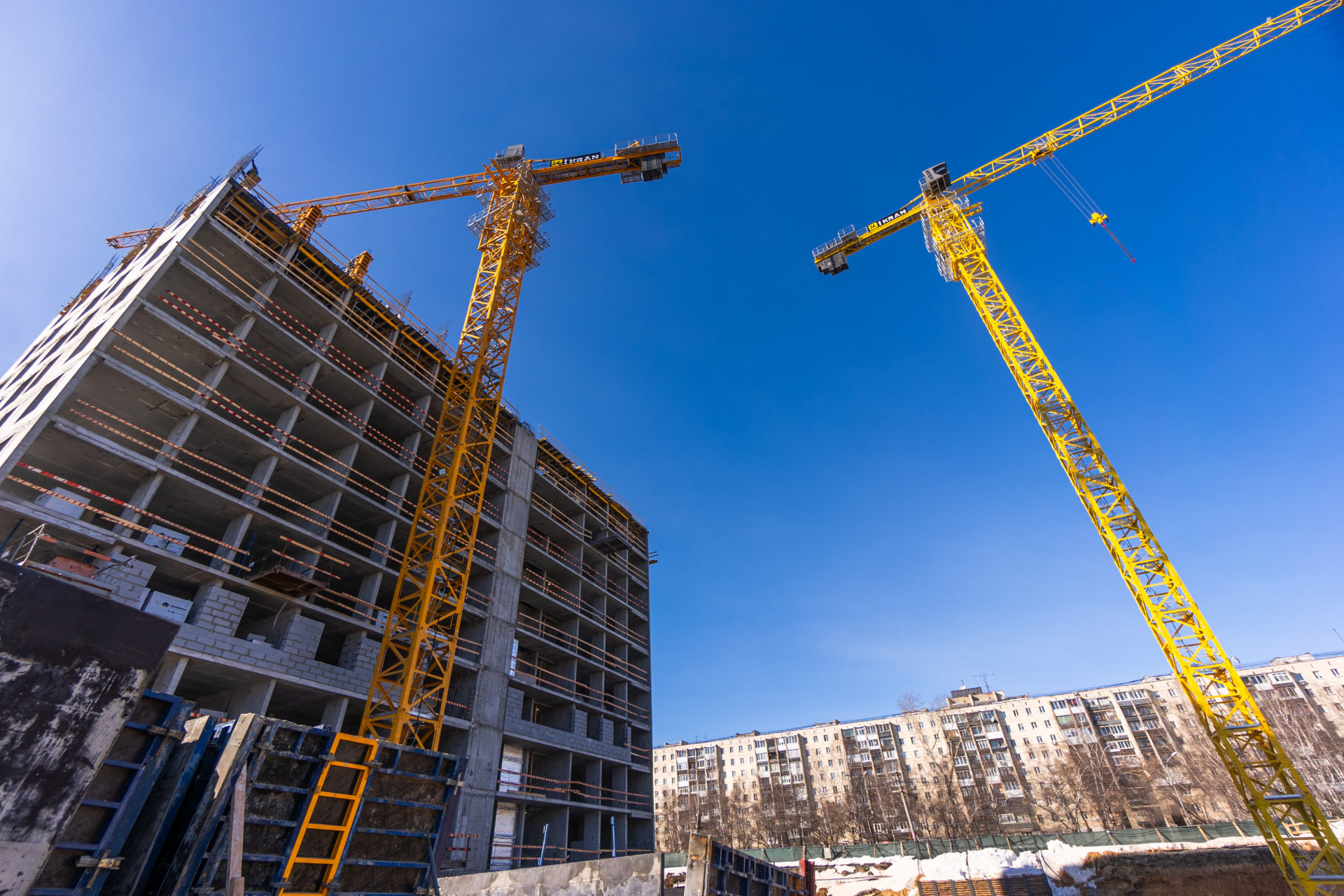

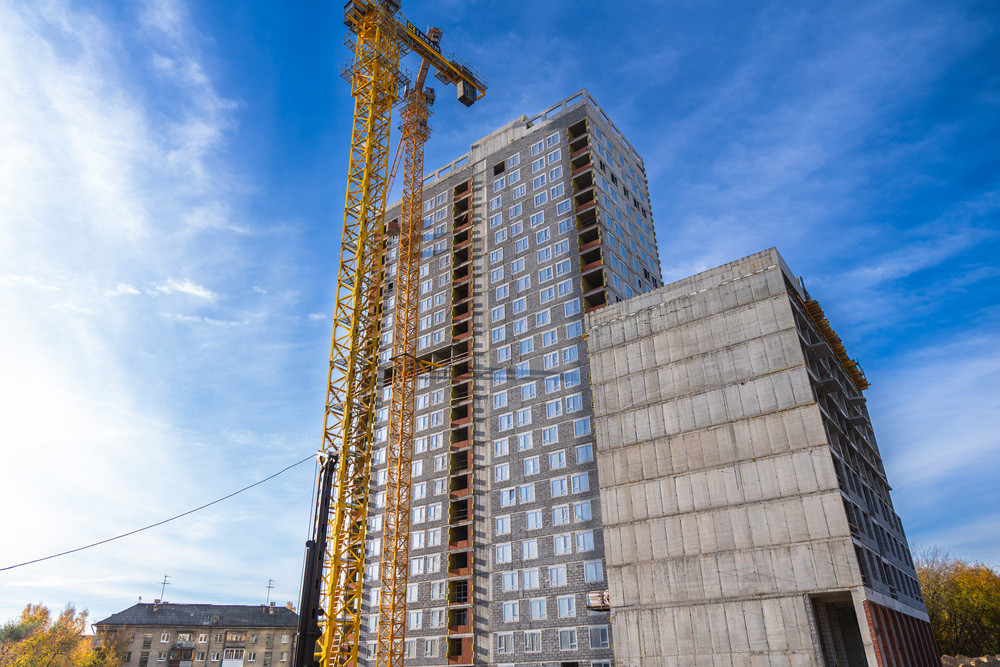

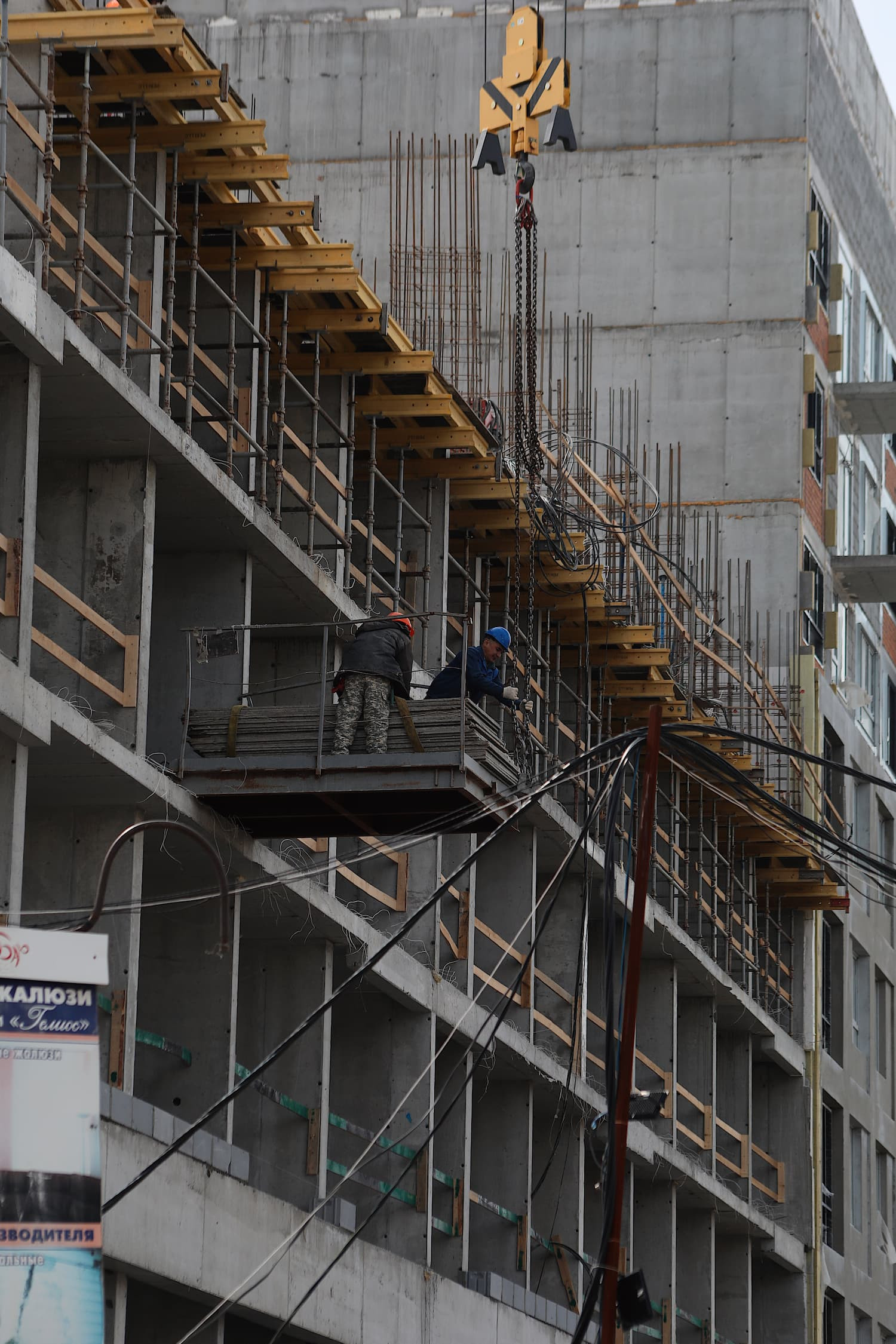

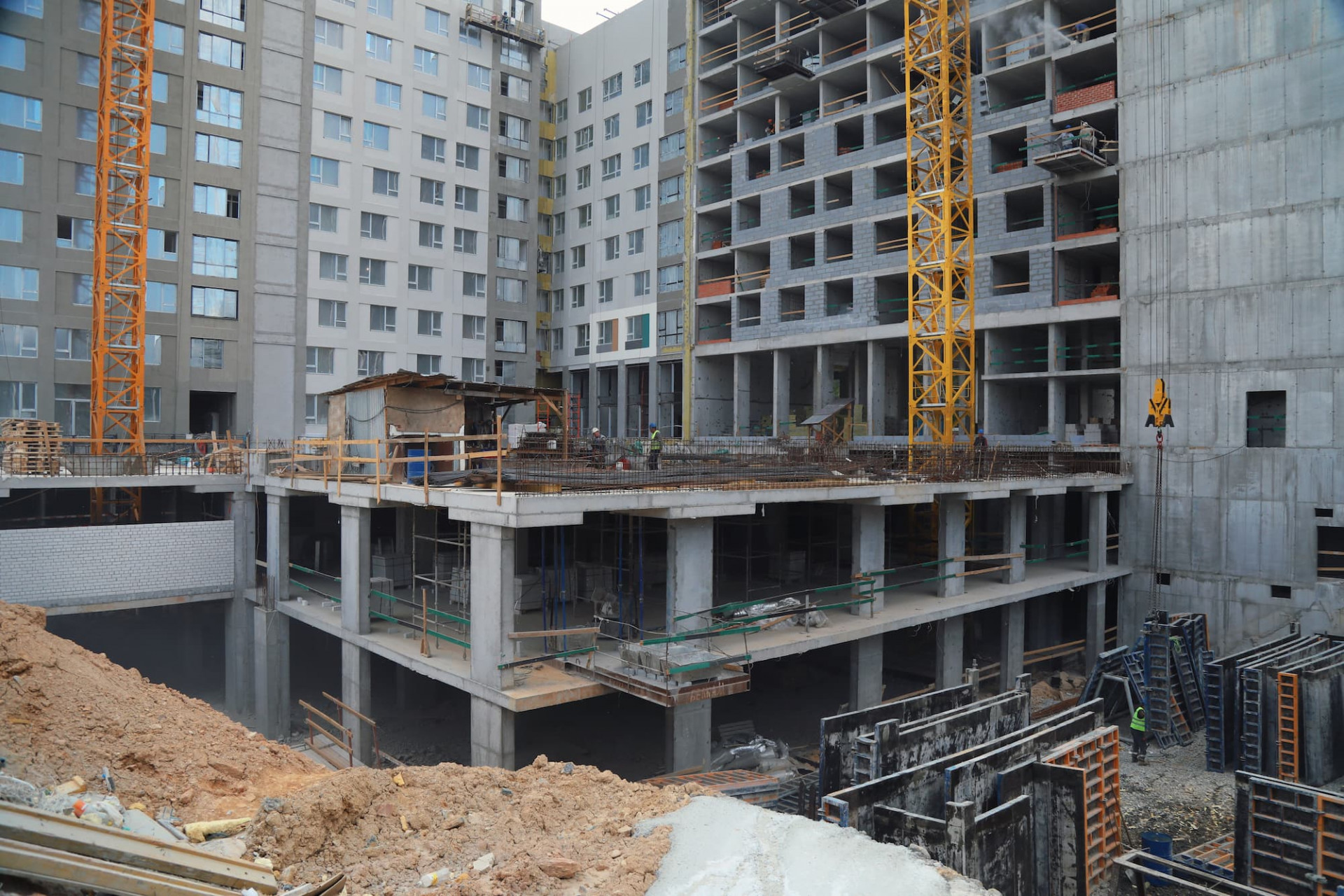

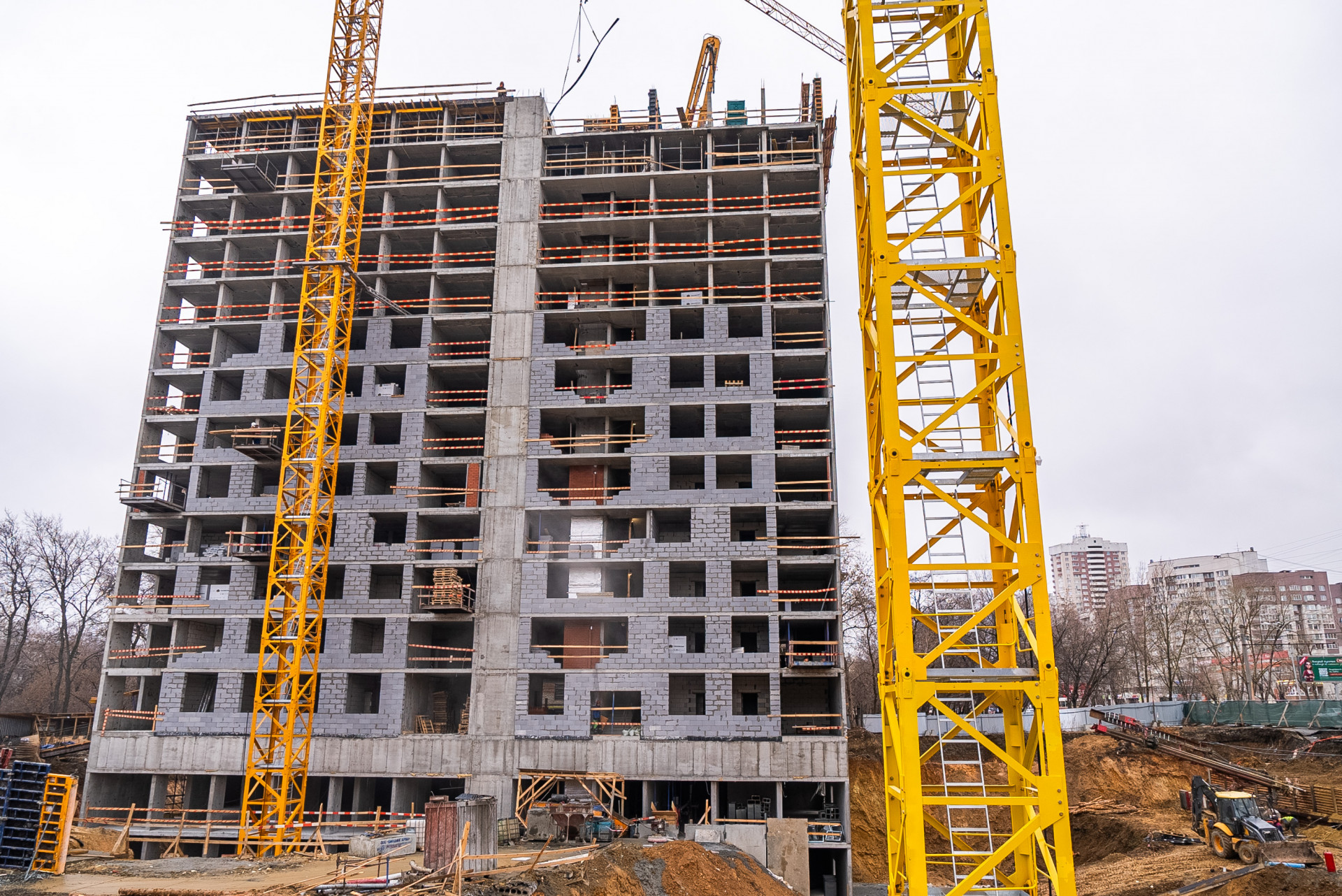

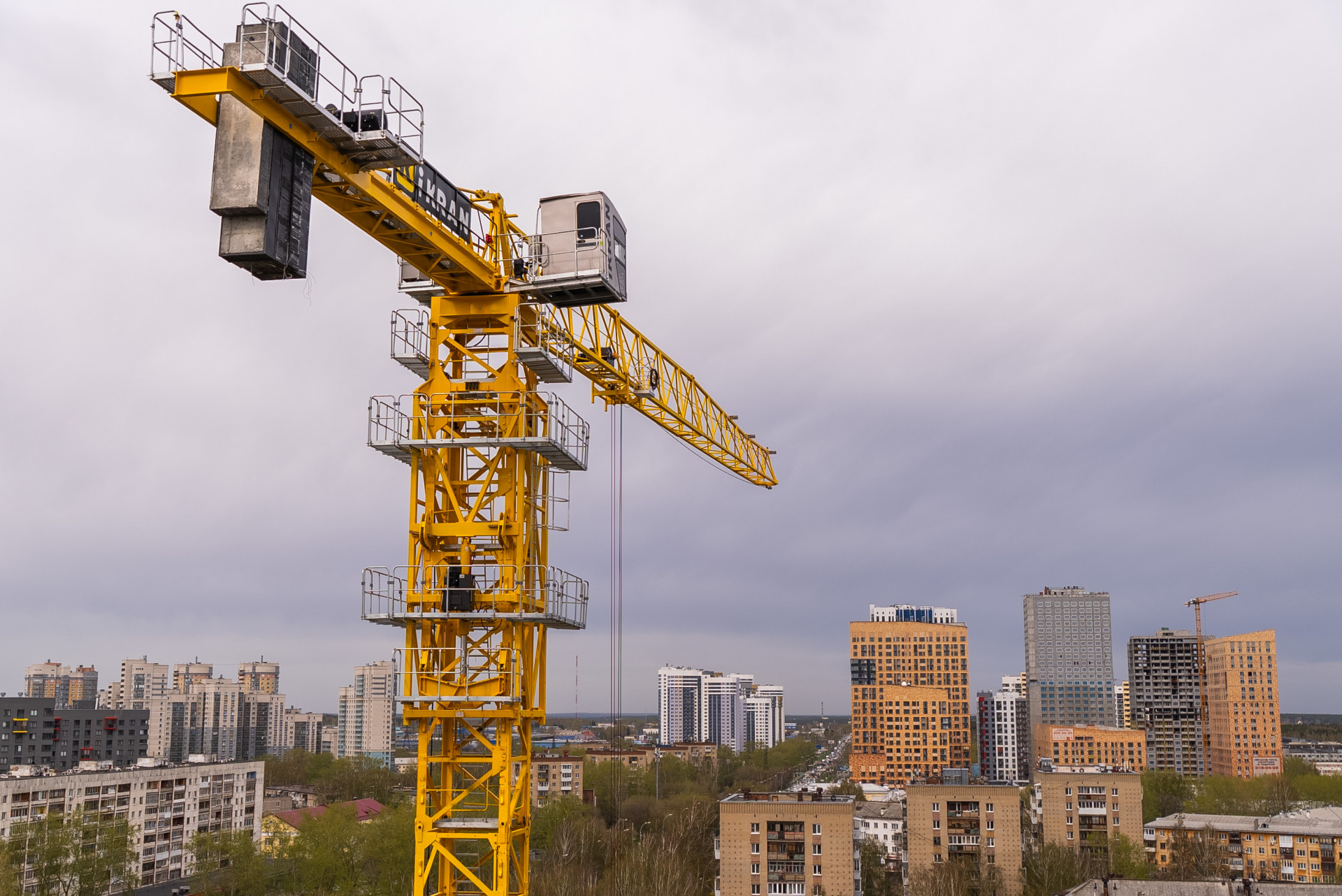

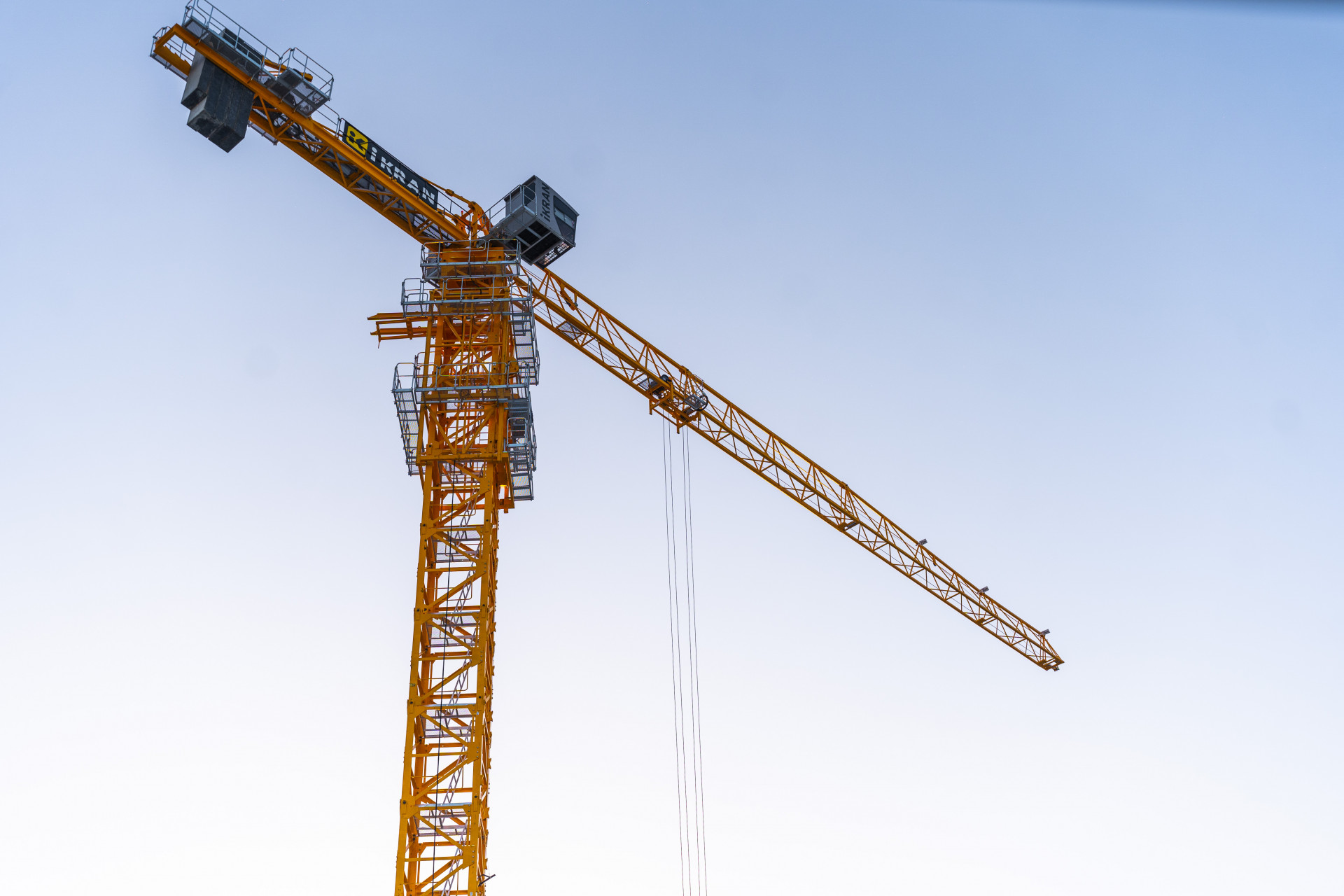

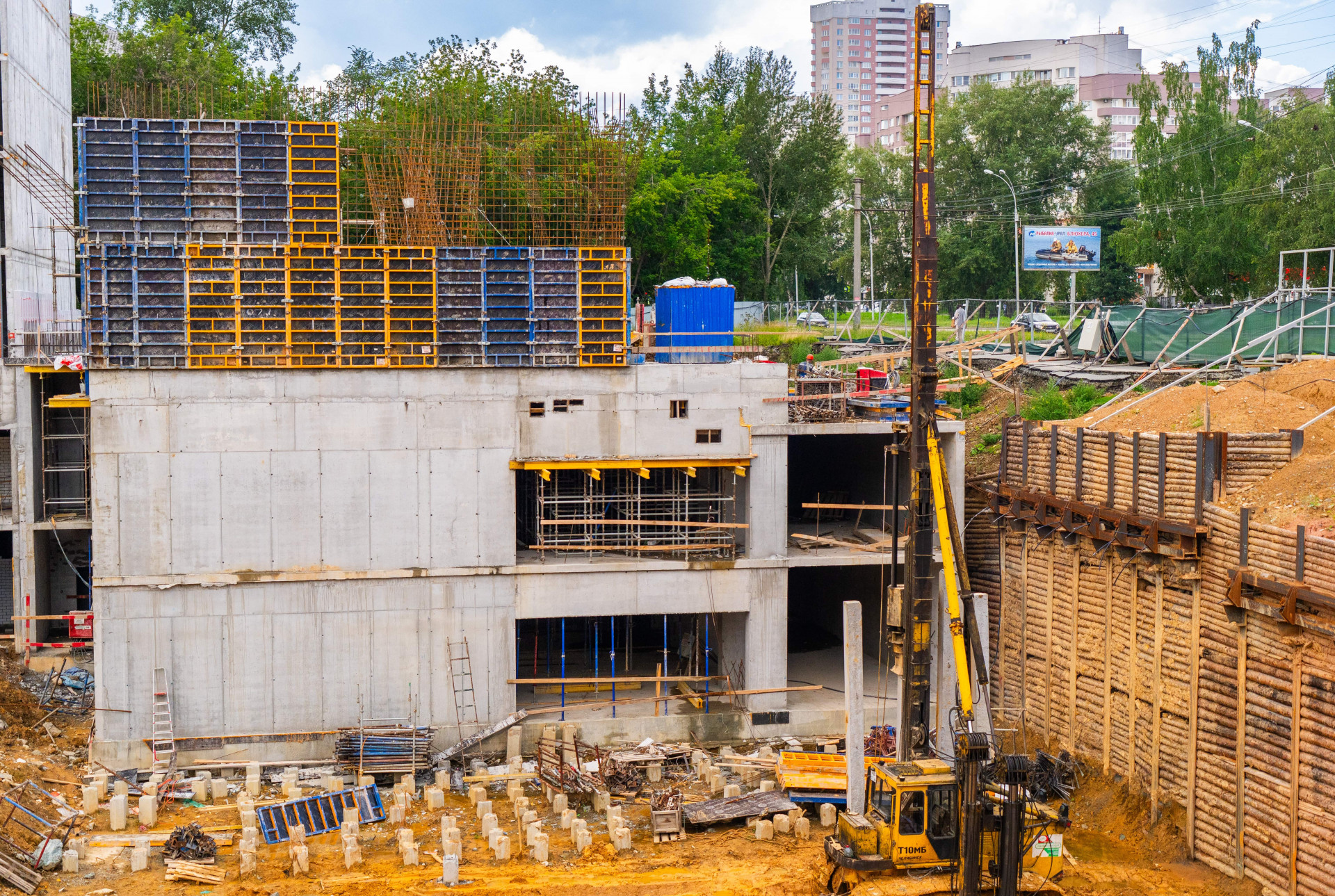

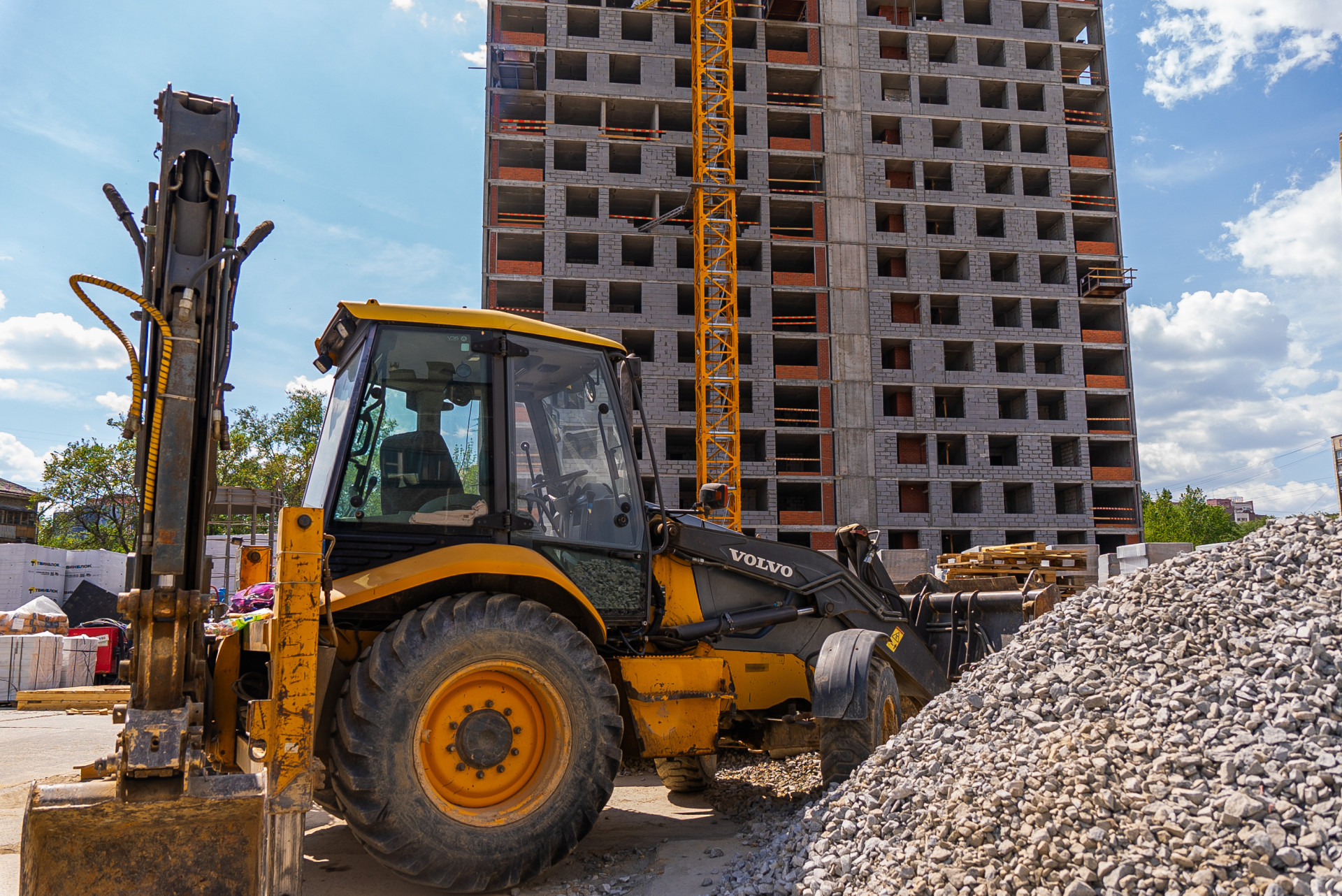

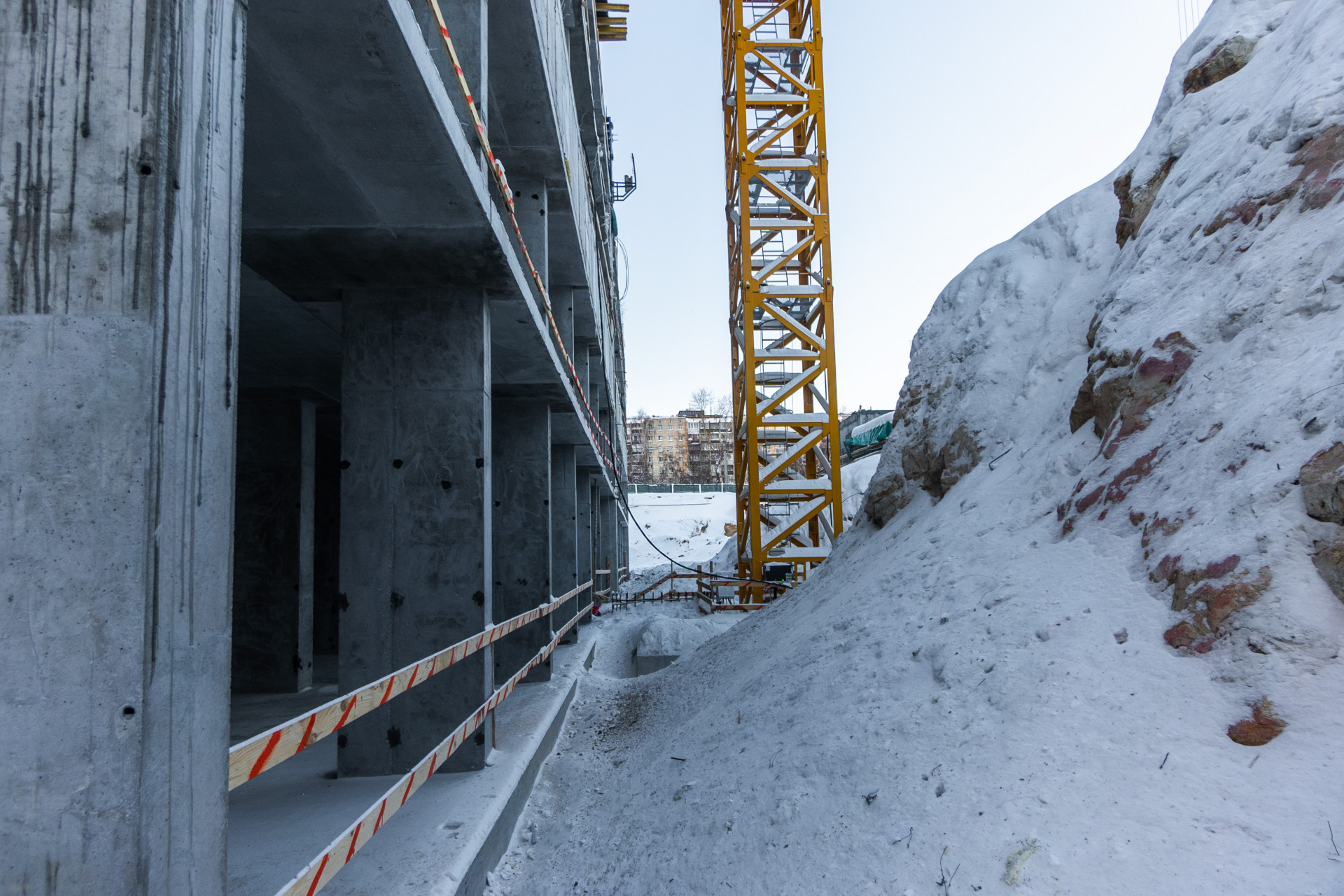

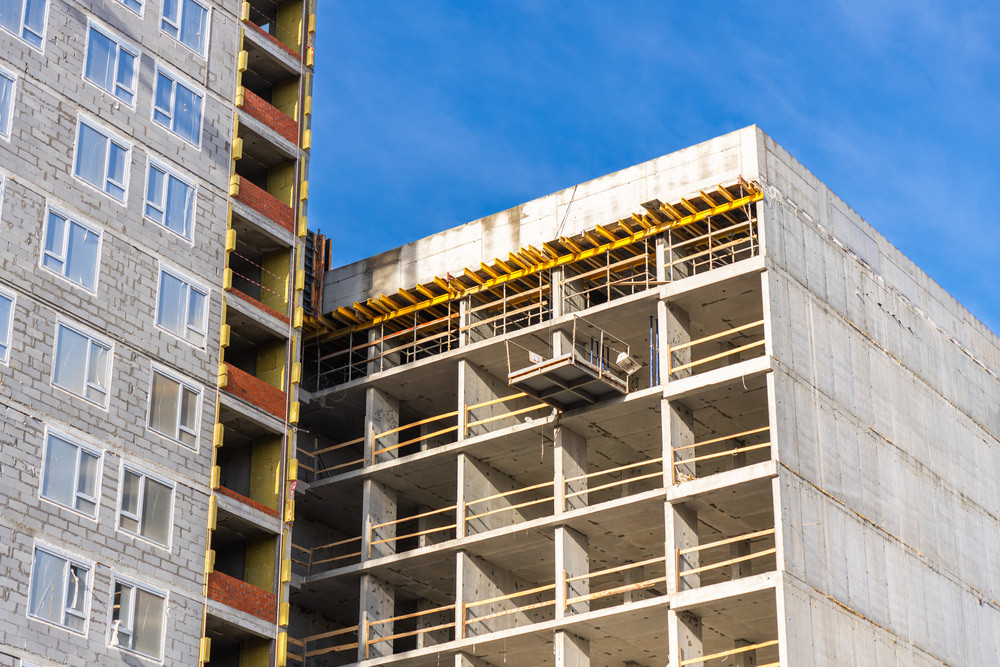

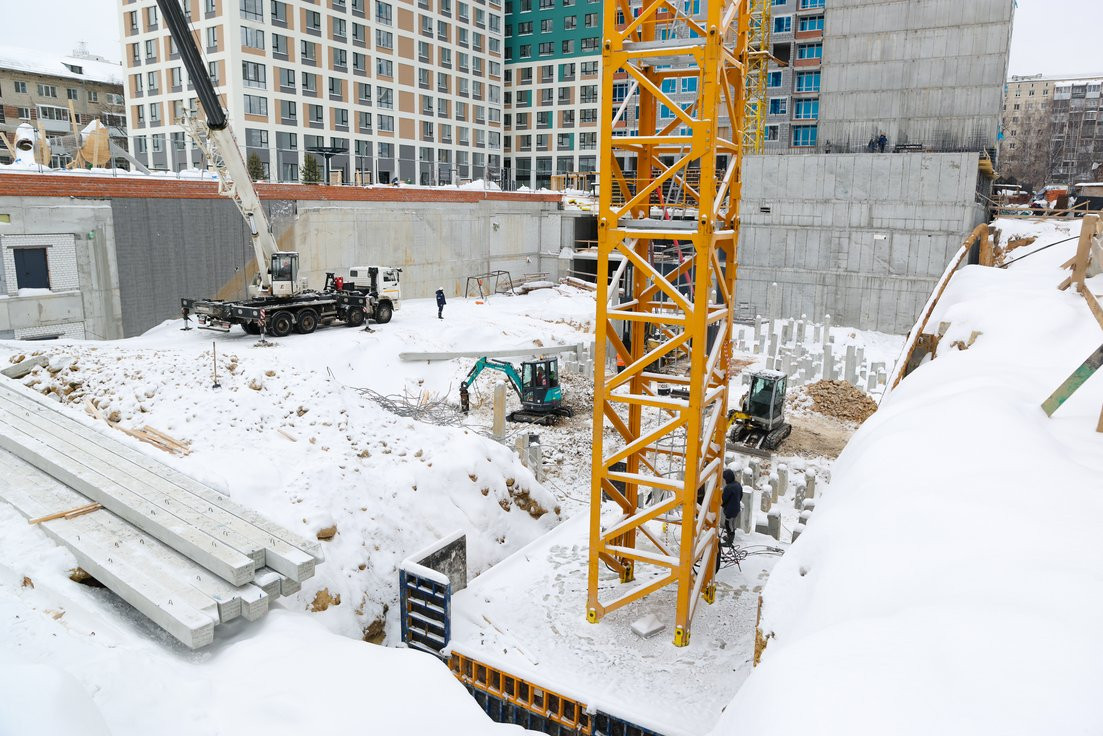

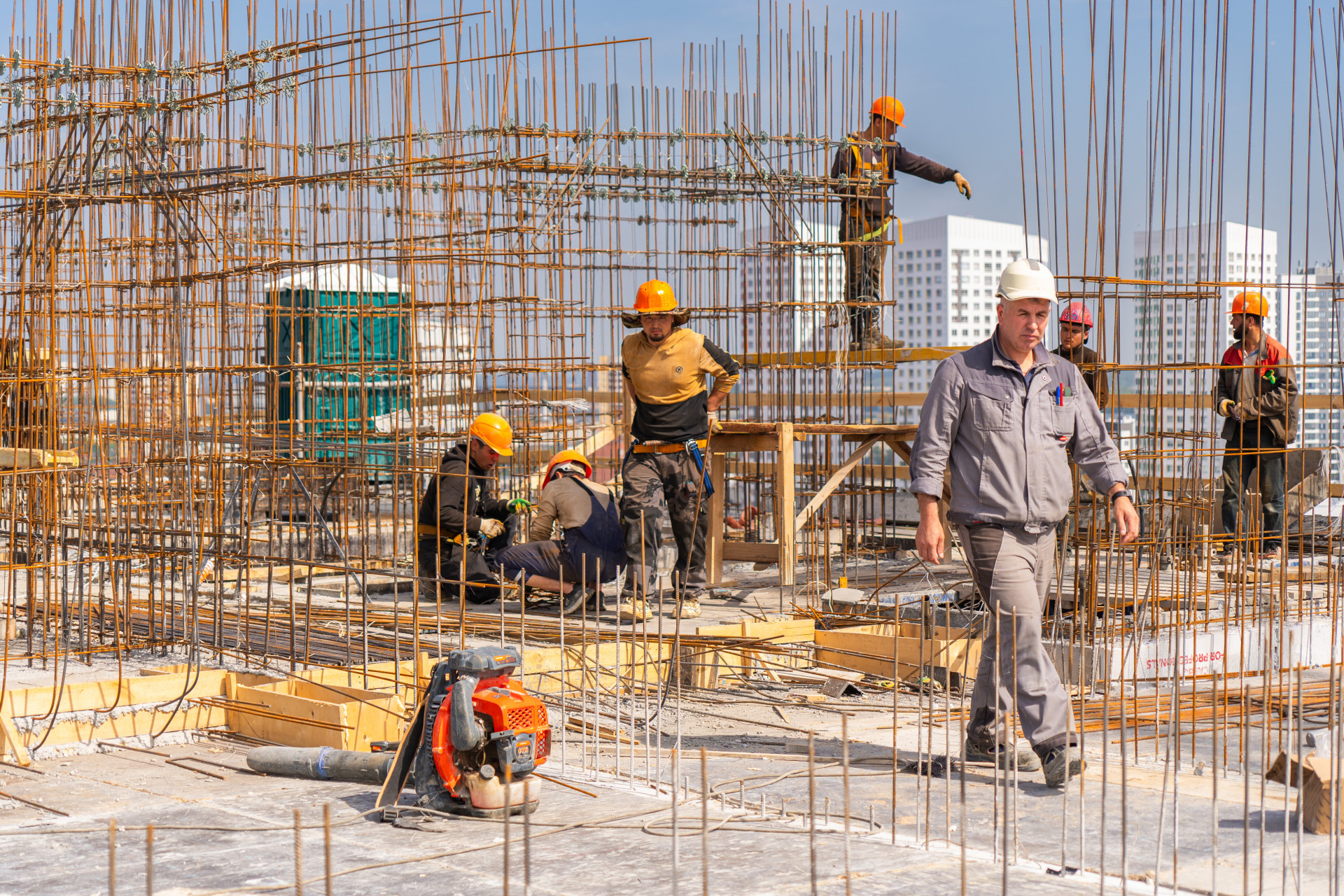

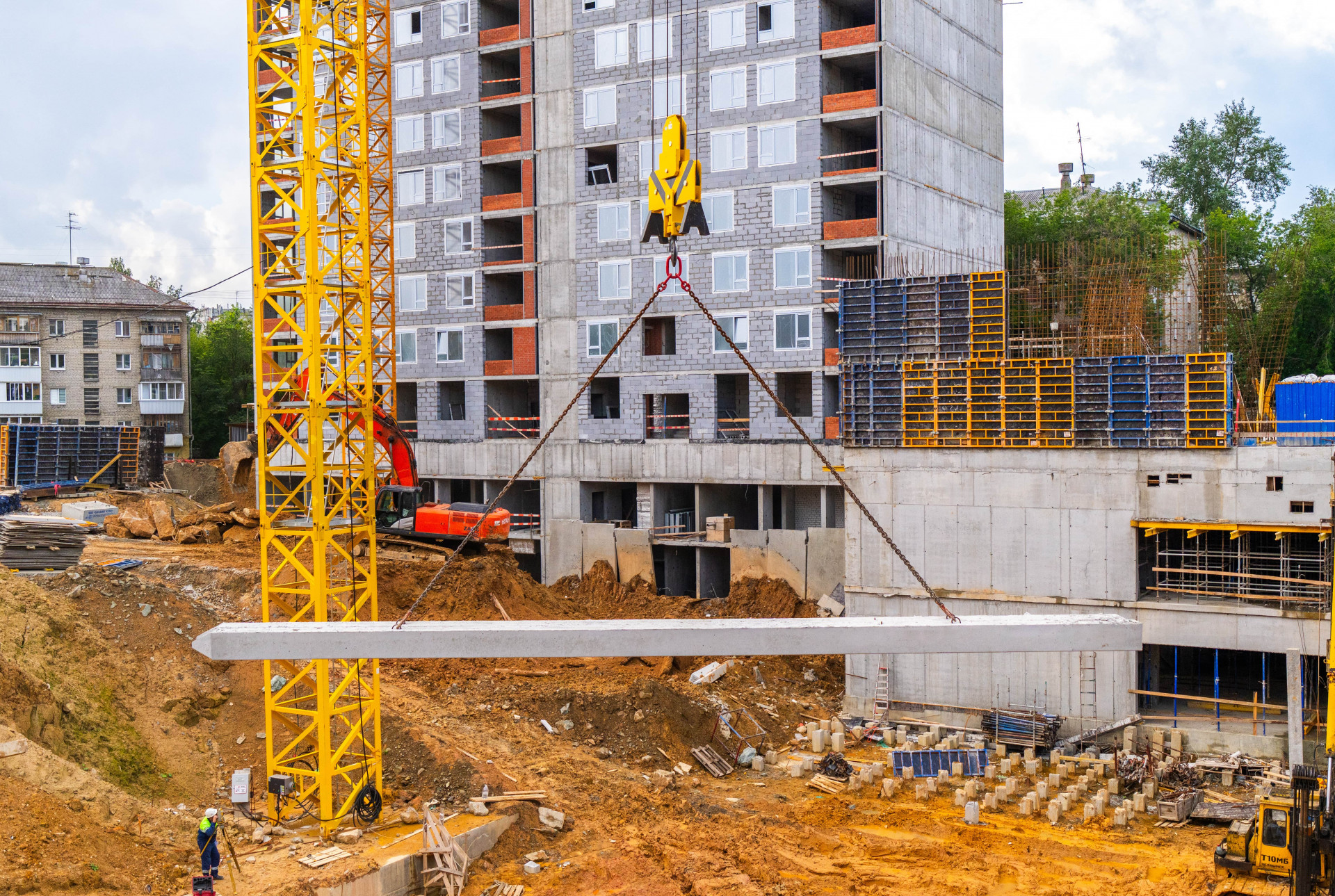

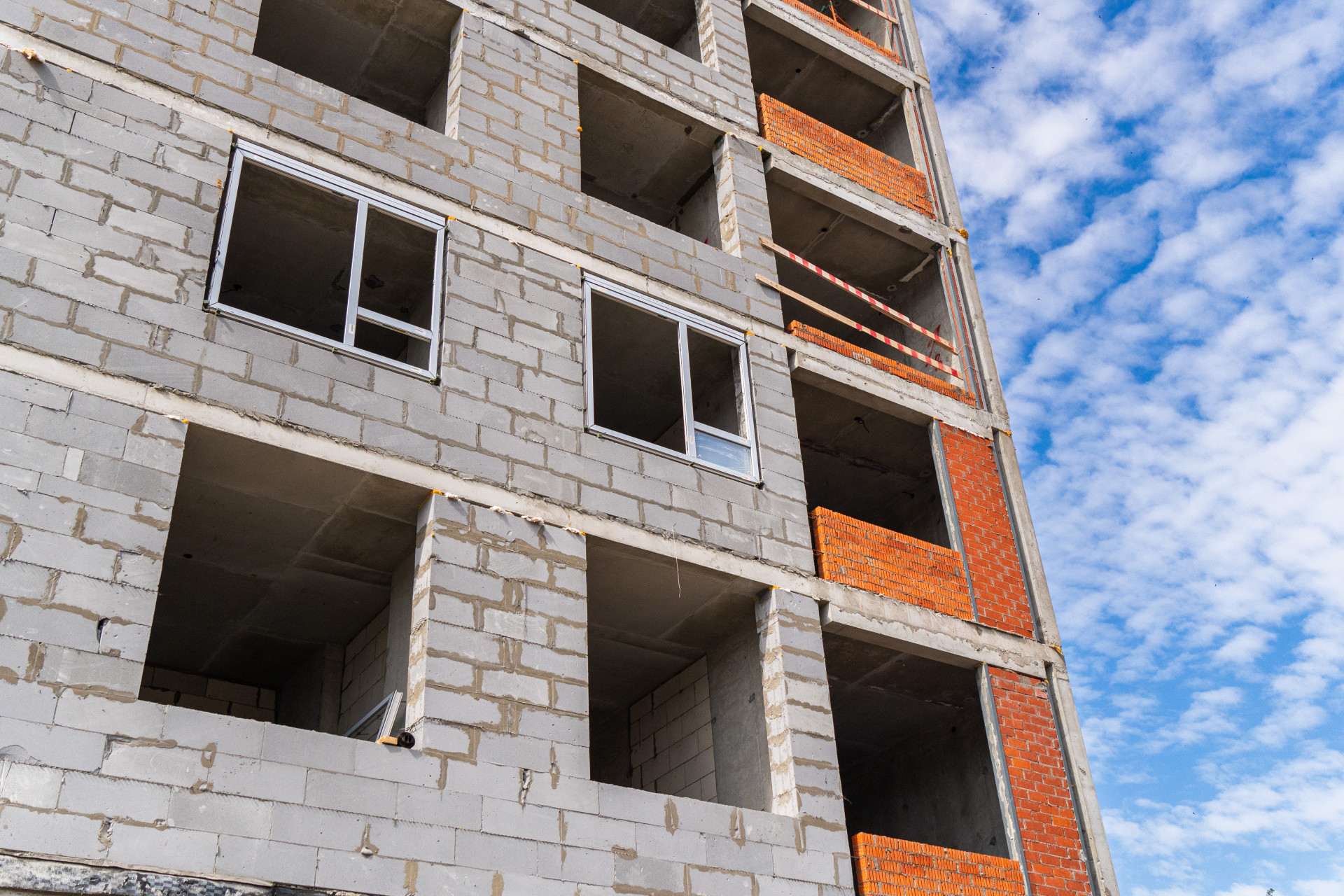

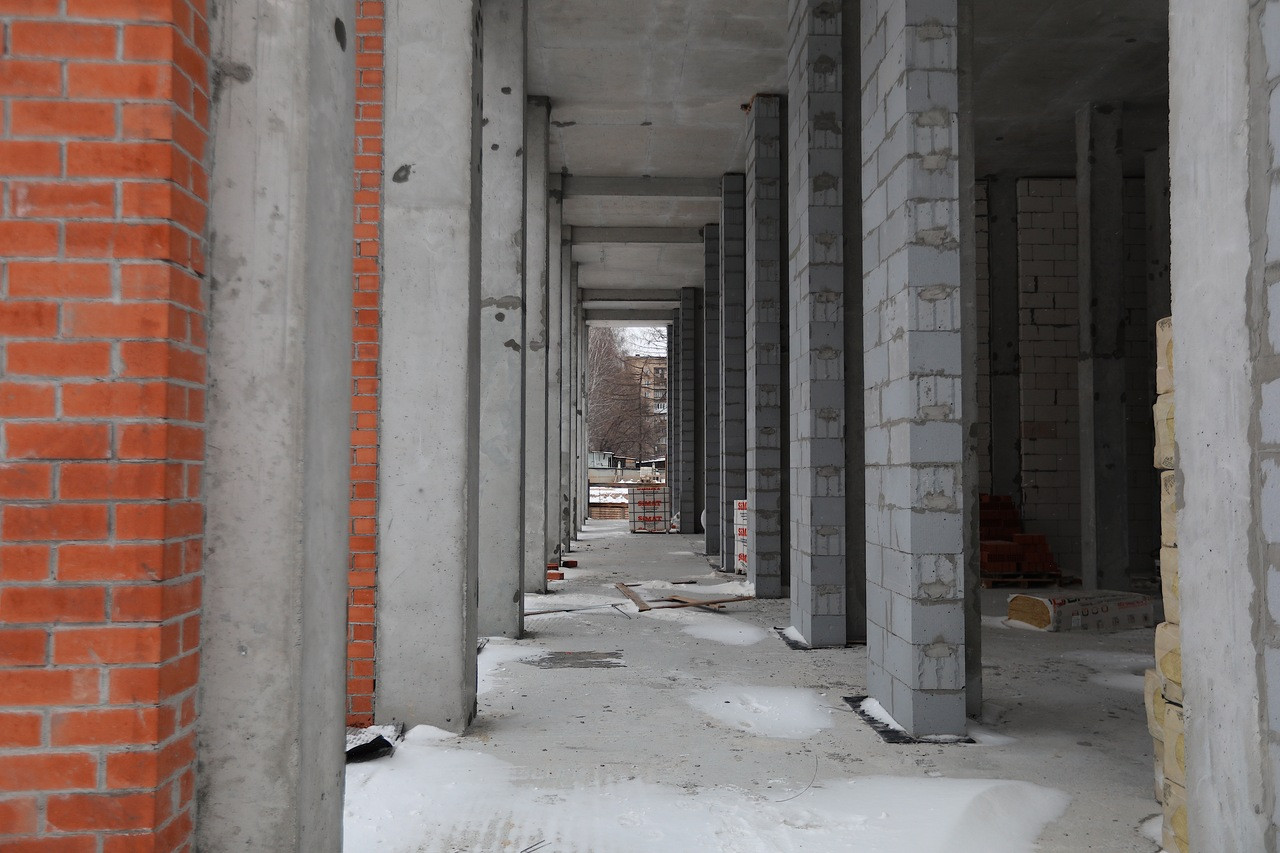

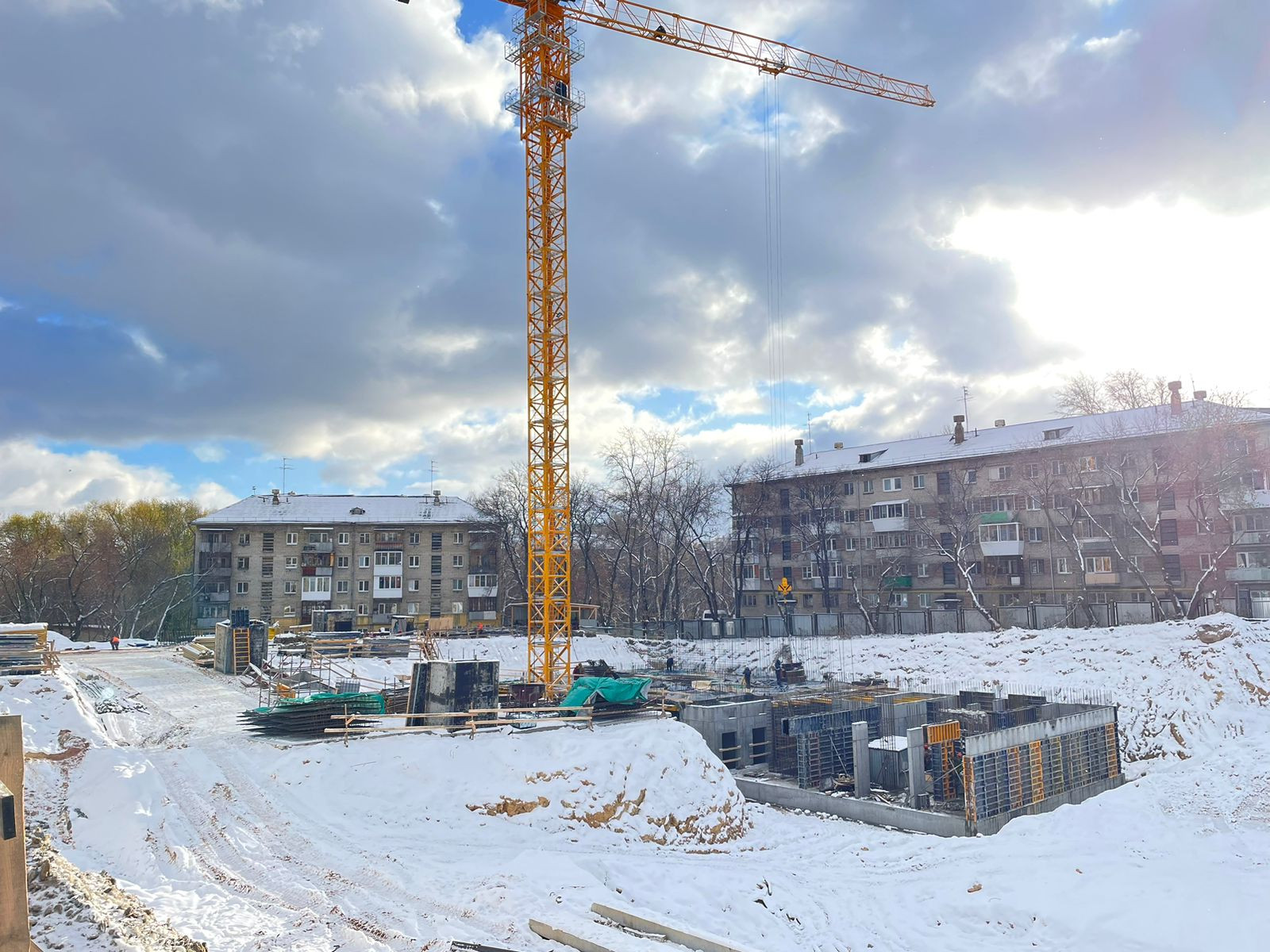

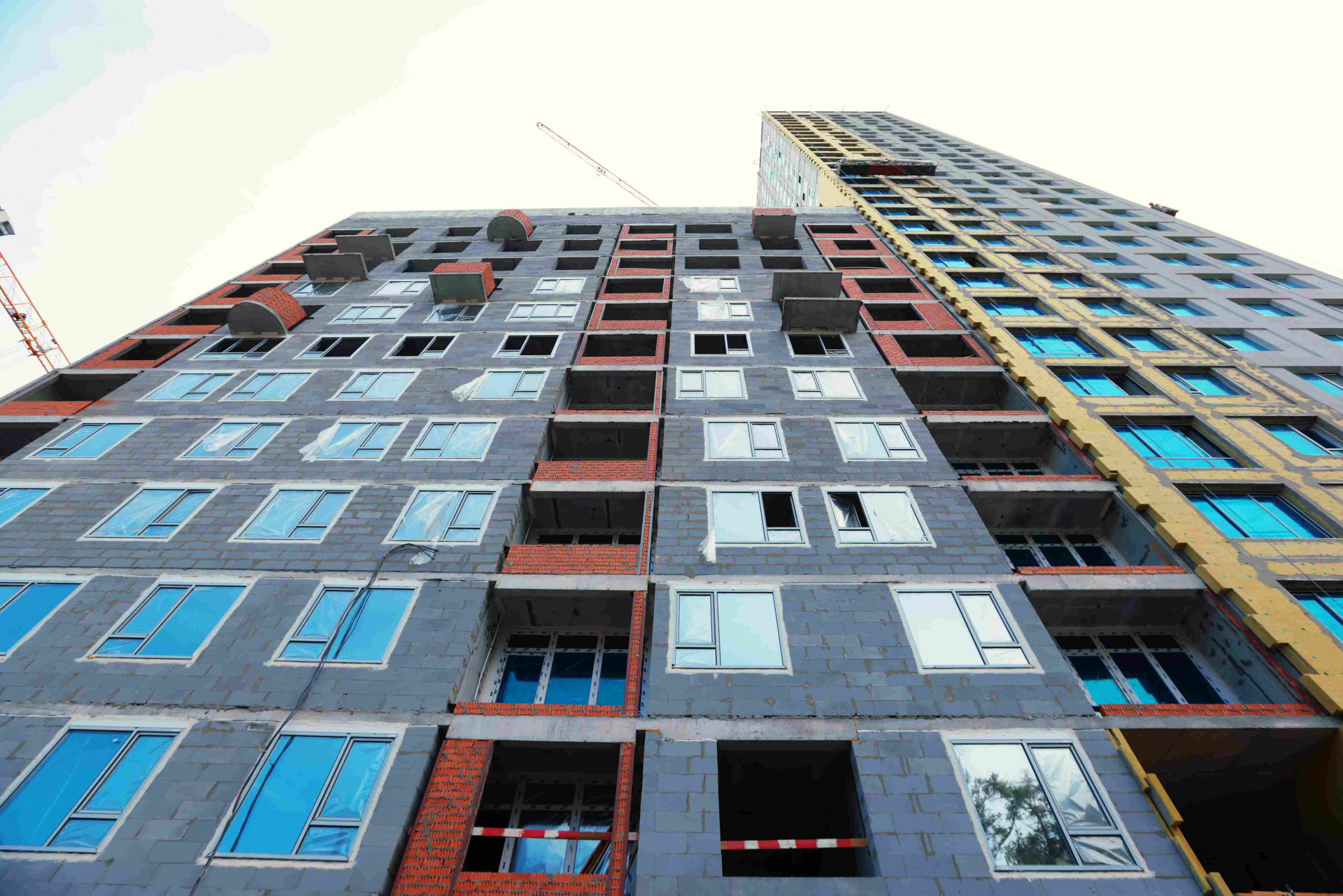

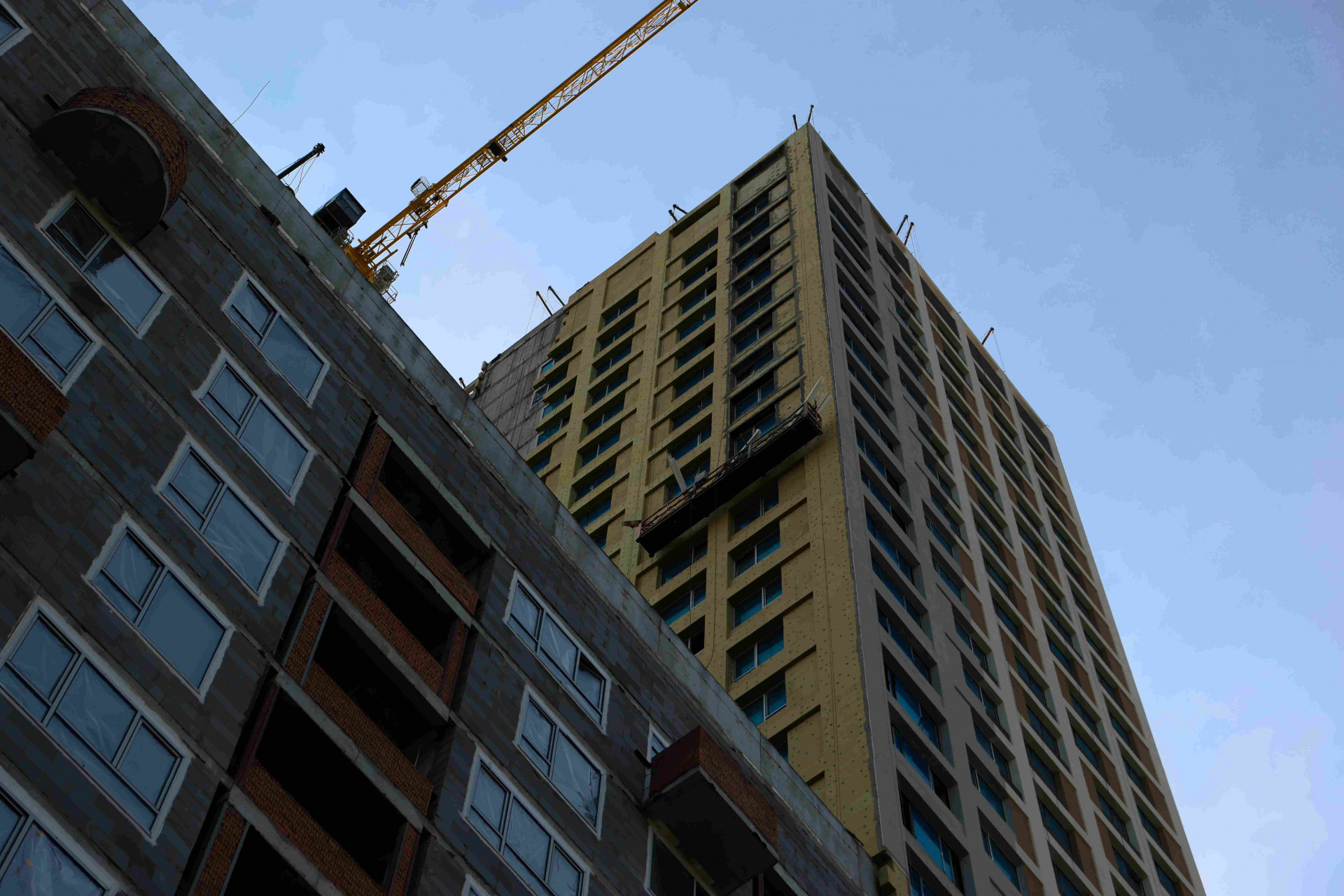

Секция 1. Установлен кран, ведутся монолитные работы на -1-ом этаже.
Секция 2. Монтируется шпунтовое ограждение котлована, производится подготовка к монолитным работам.
Секция 1: ведутся монолитные работы на -1 этаже
Секция 2: монтируется шпунтовое ограждение котлована, производится подготовка к монолитным работам;

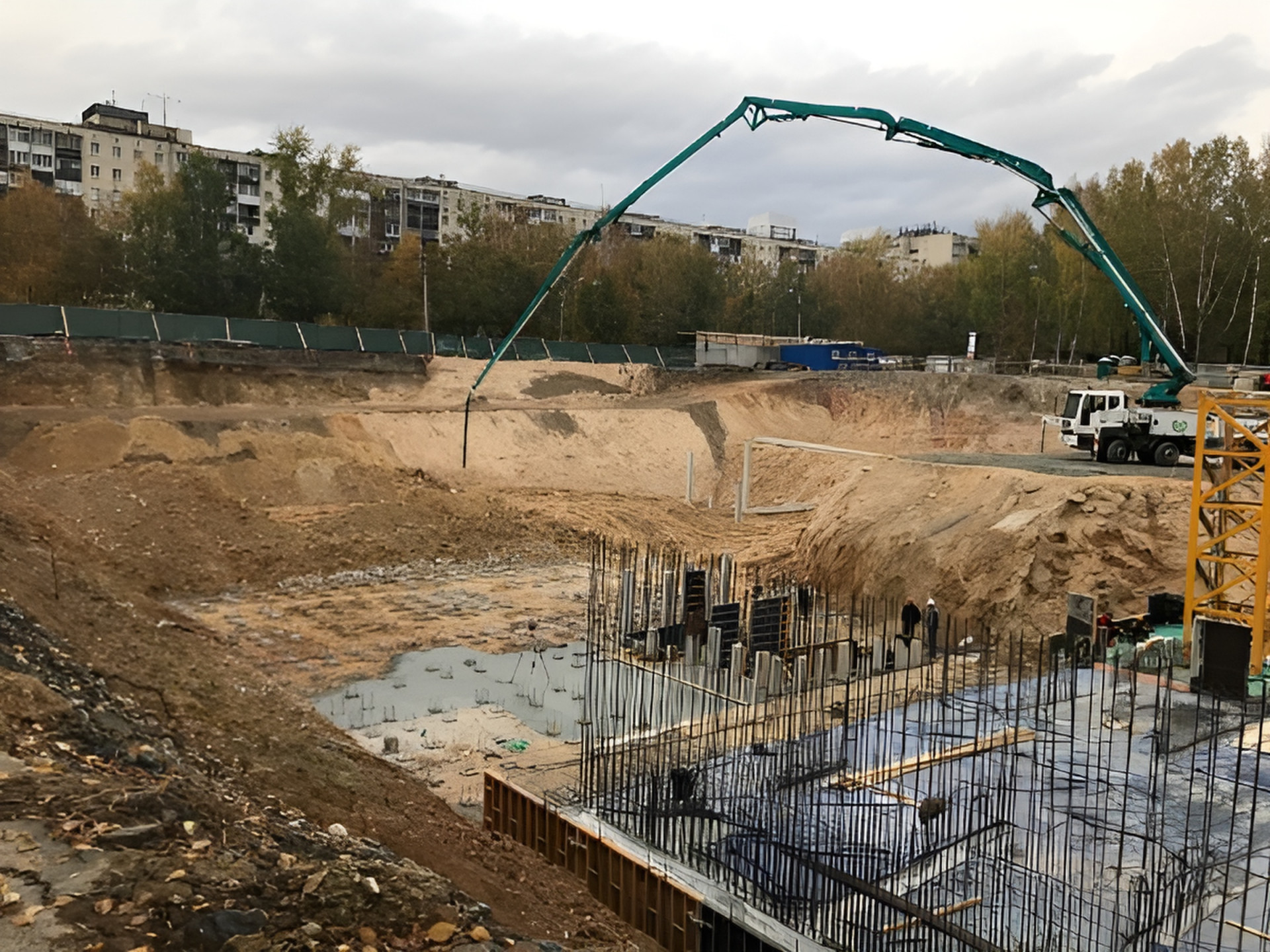

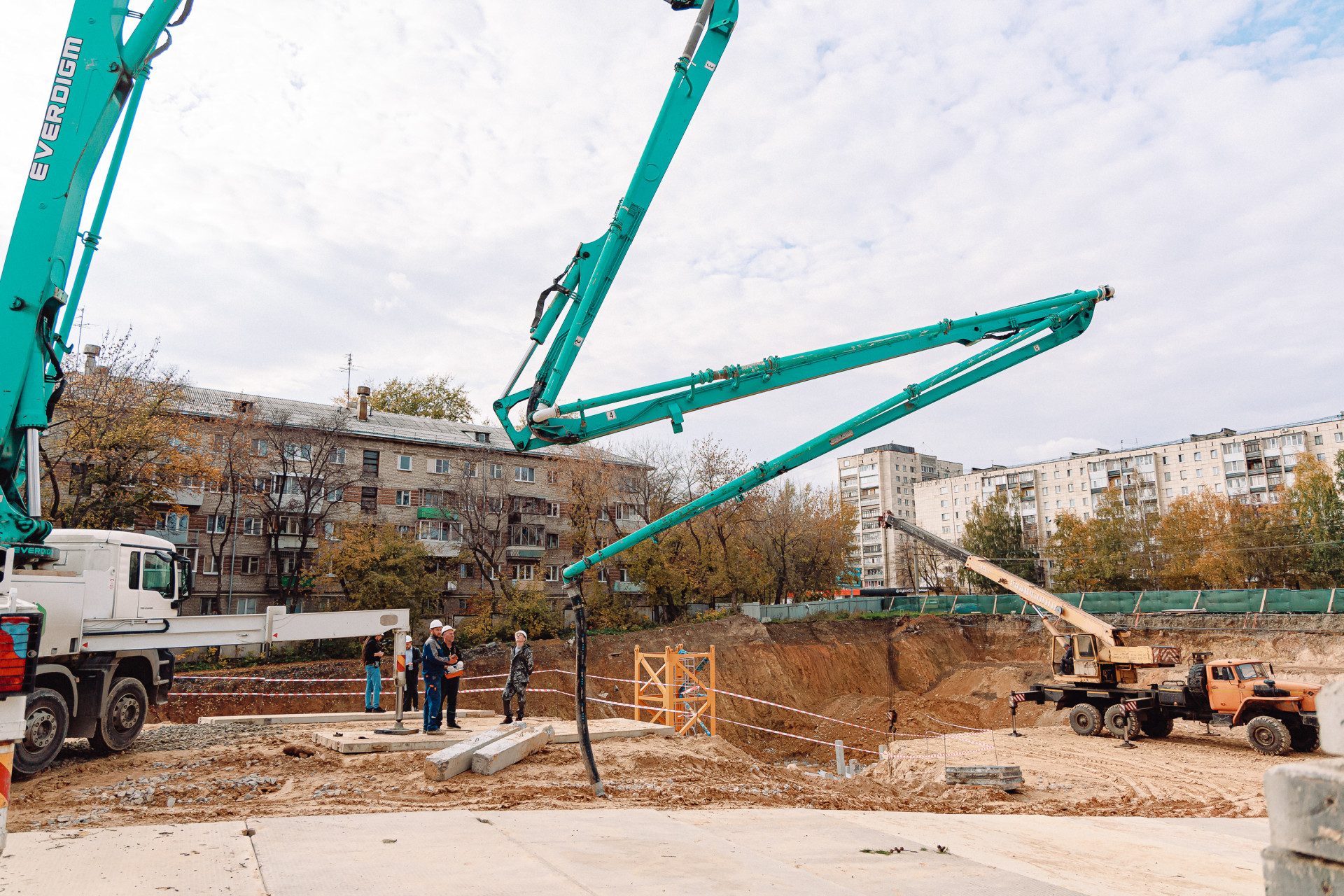

Выполнены работы по гидроизоляции подземной части С2
Секция 1:
- ведутся монолитные работы на 3 этаже
- выполняются работы по гидроизоляции подземной части
Секция 2:
- монтируется шпунтовое ограждение котлована, выполняются земляные работы, производится подготовка к монолитным работам;
Секция 3:
- производятся земляные работы по разработке котлована
- выполнена забивка и испытание пробных свай
- производится лидерное бурение под забивку свай
Секция 1:
- ведутся монолитные работы на 7 этаже
- выполняются работы по гидроизоляции подземной части
Секция 2:
- выполняются земляные работы, производится подготовка к монолитным работам;
Секция 3:
- производятся земляные работы по разработке котлована
- выполняется забивка свай

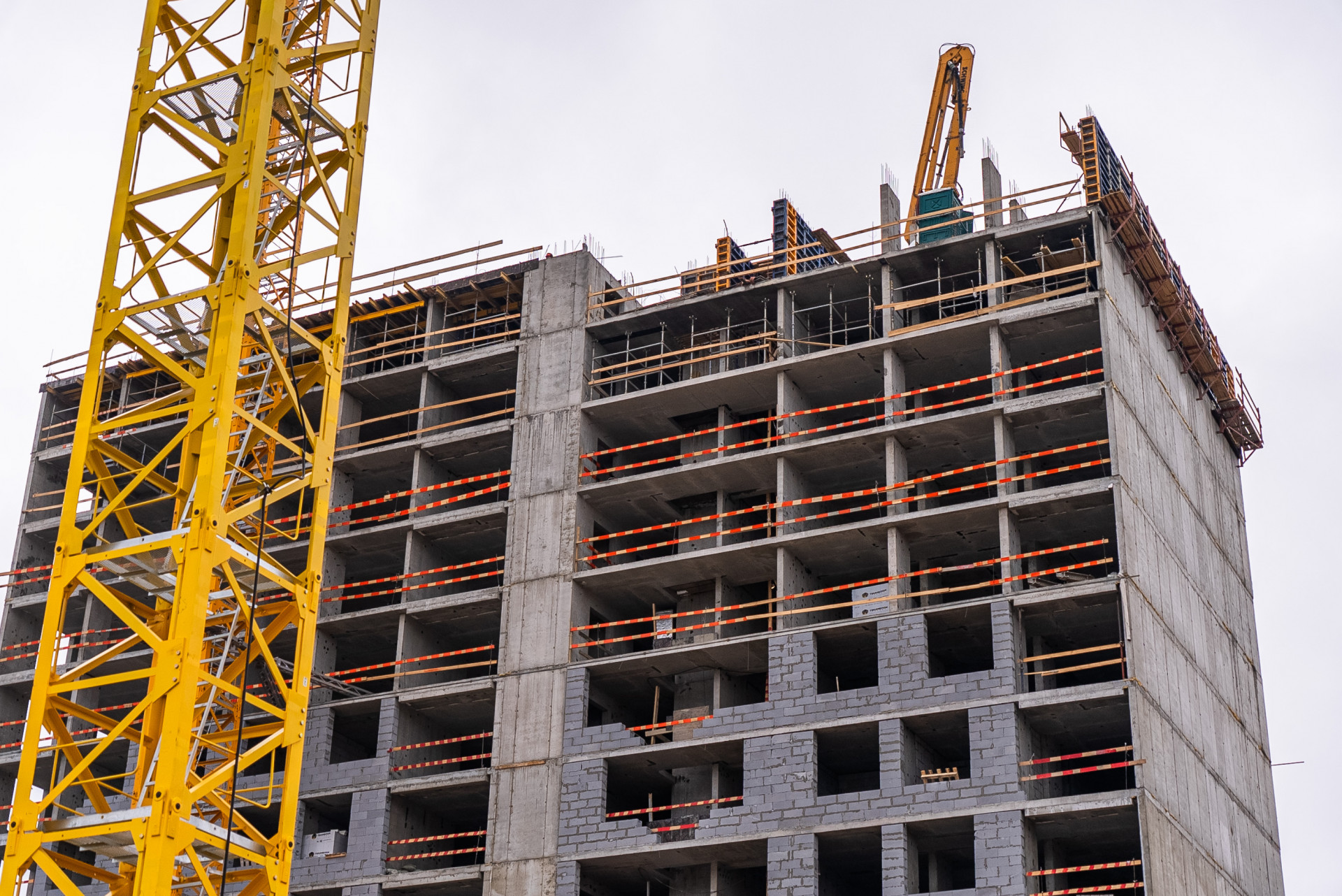

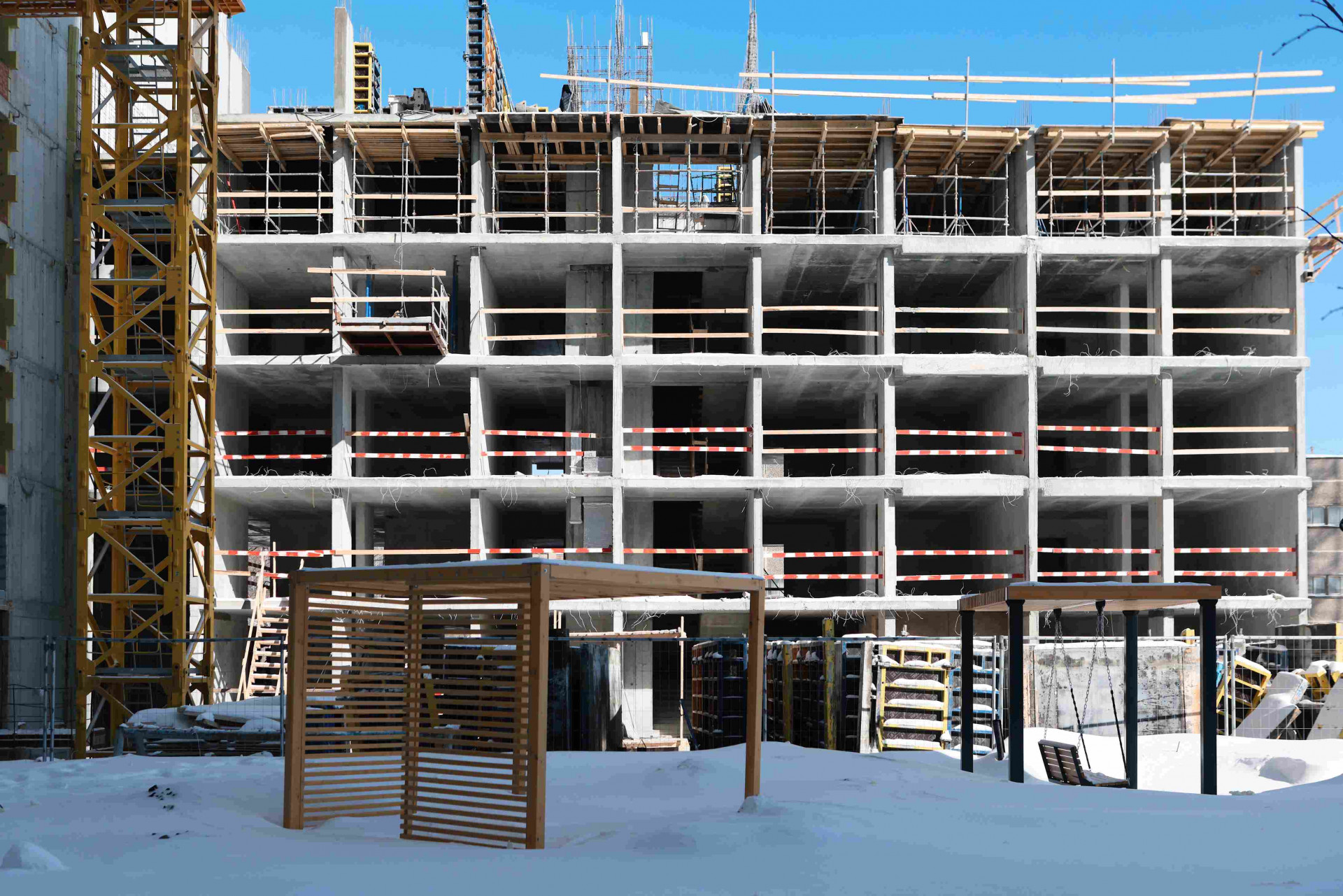

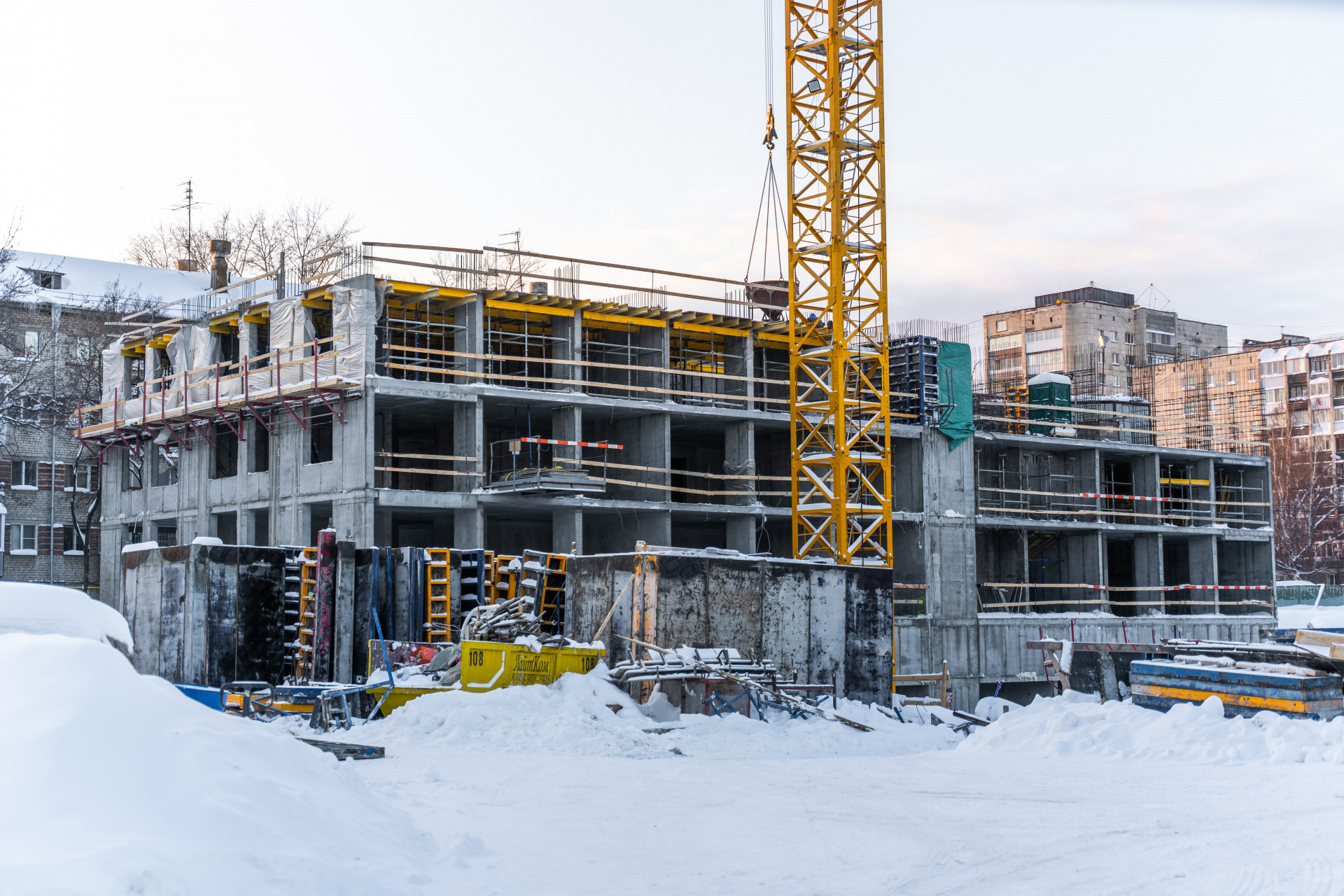

Секция 1:

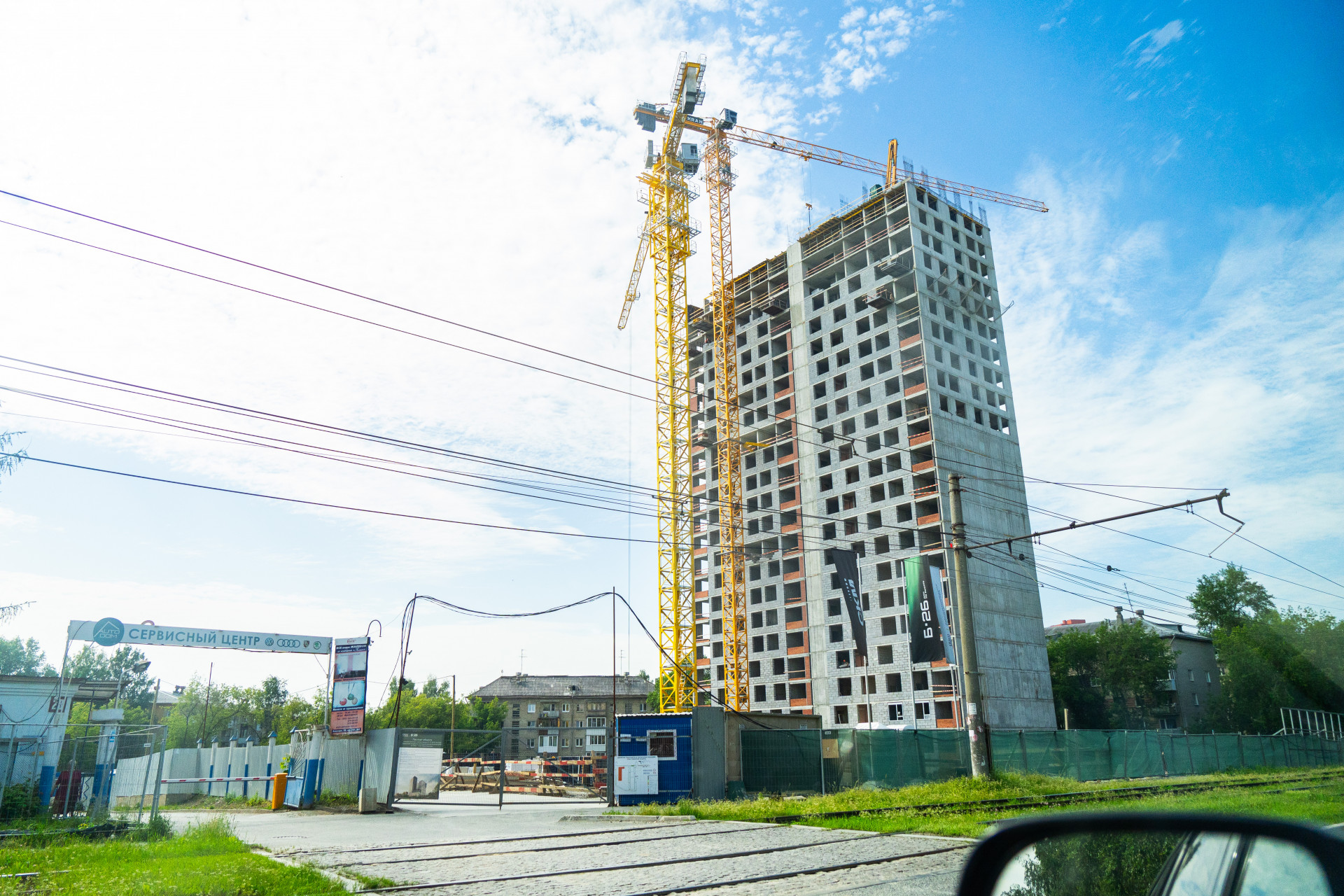

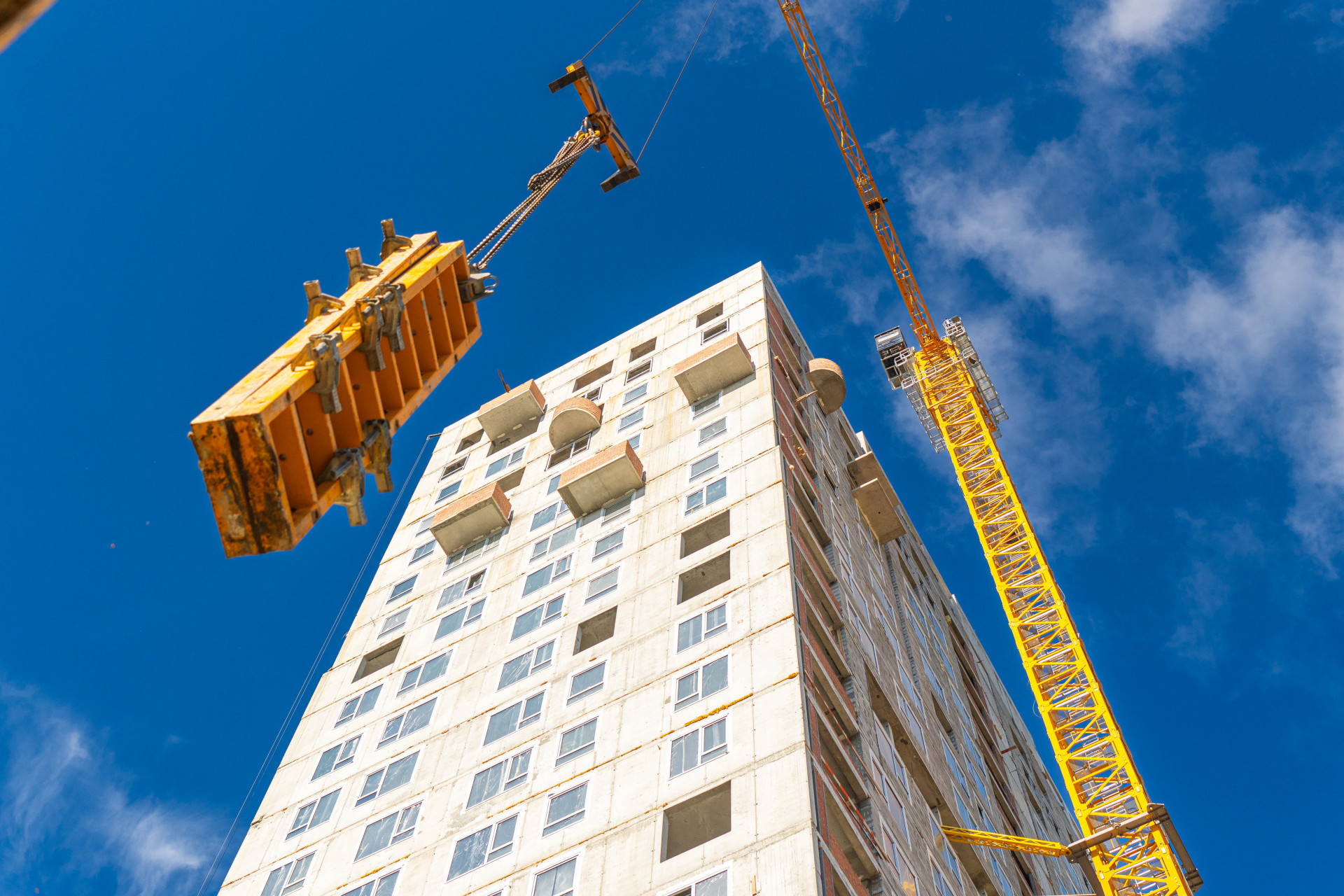

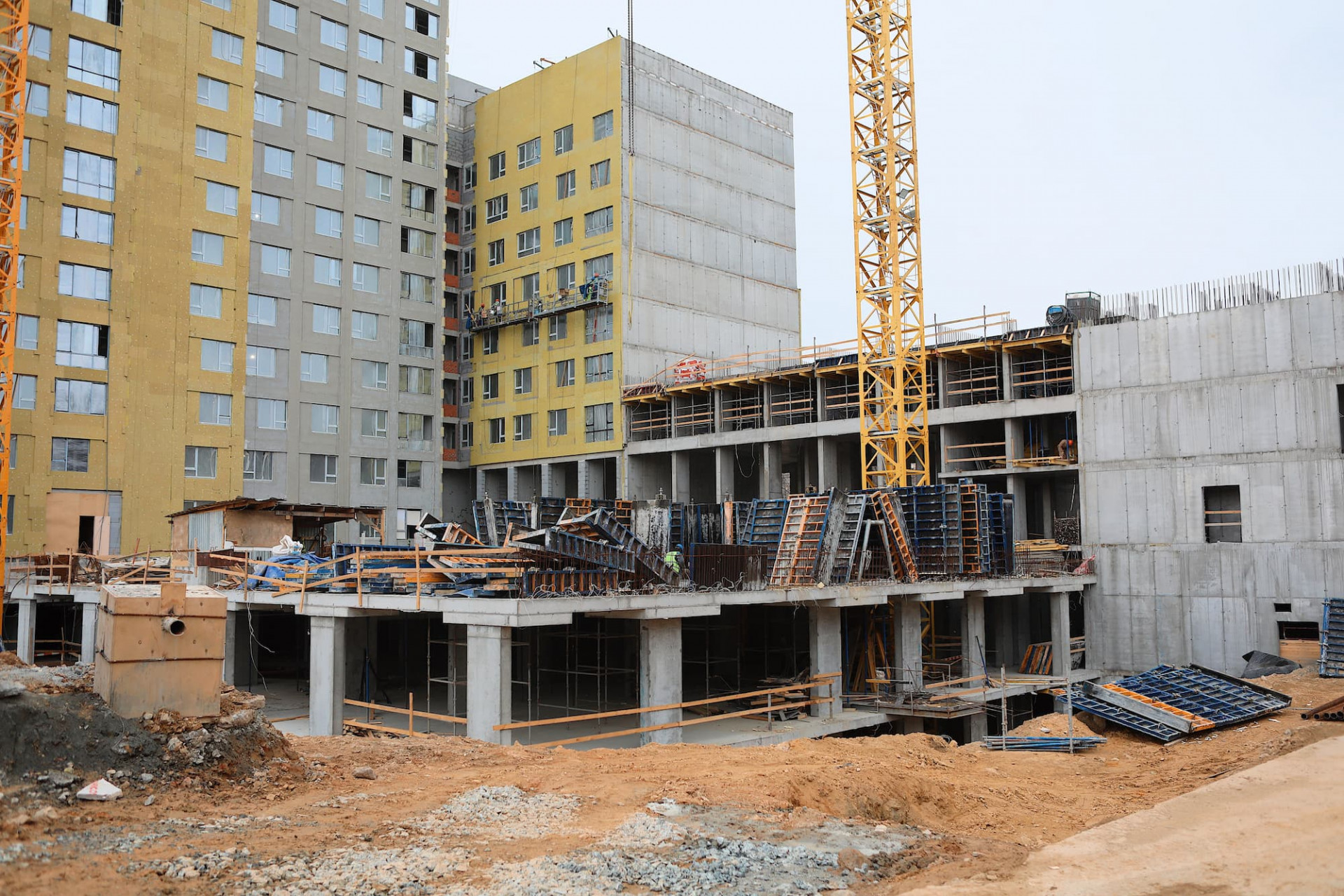

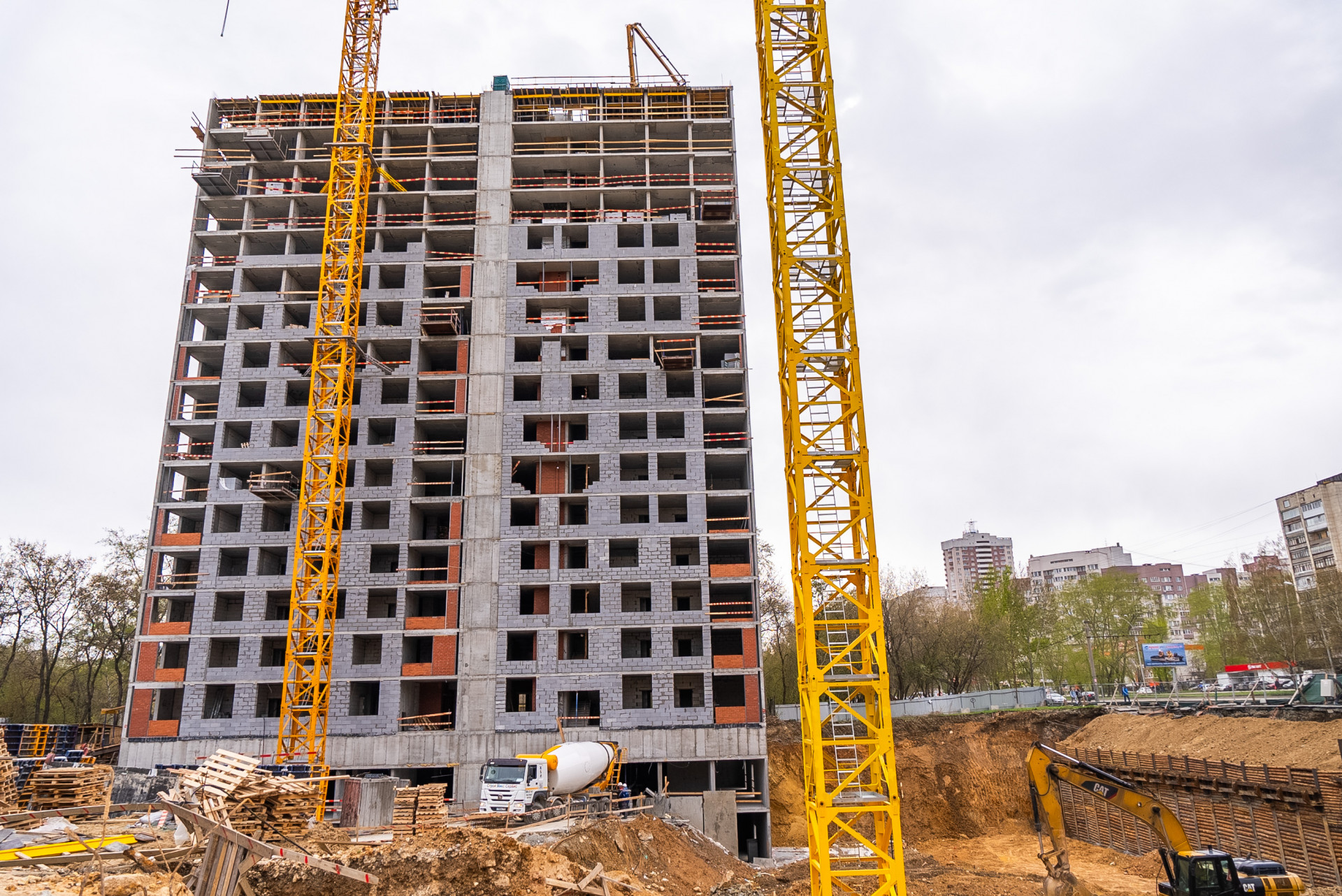

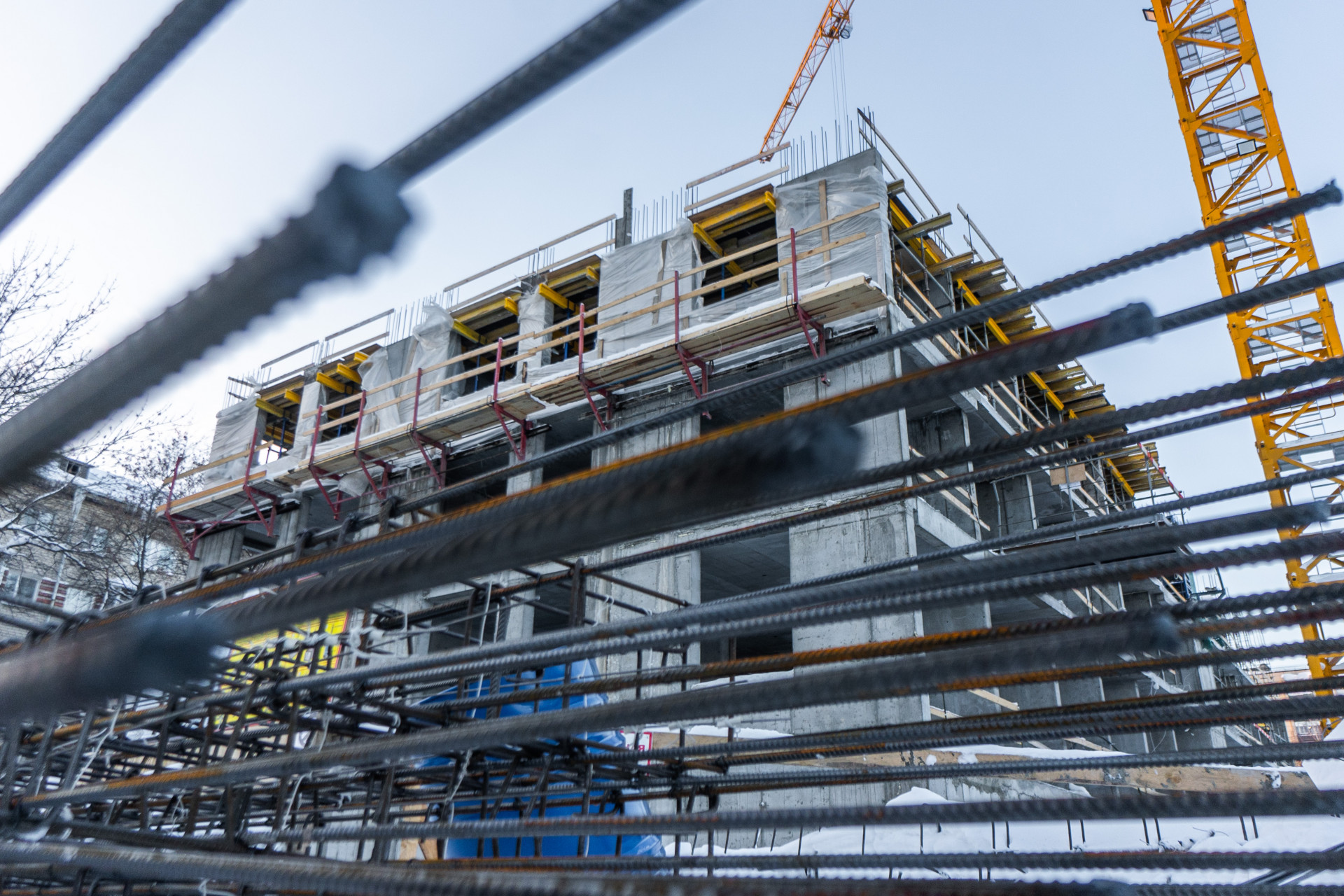

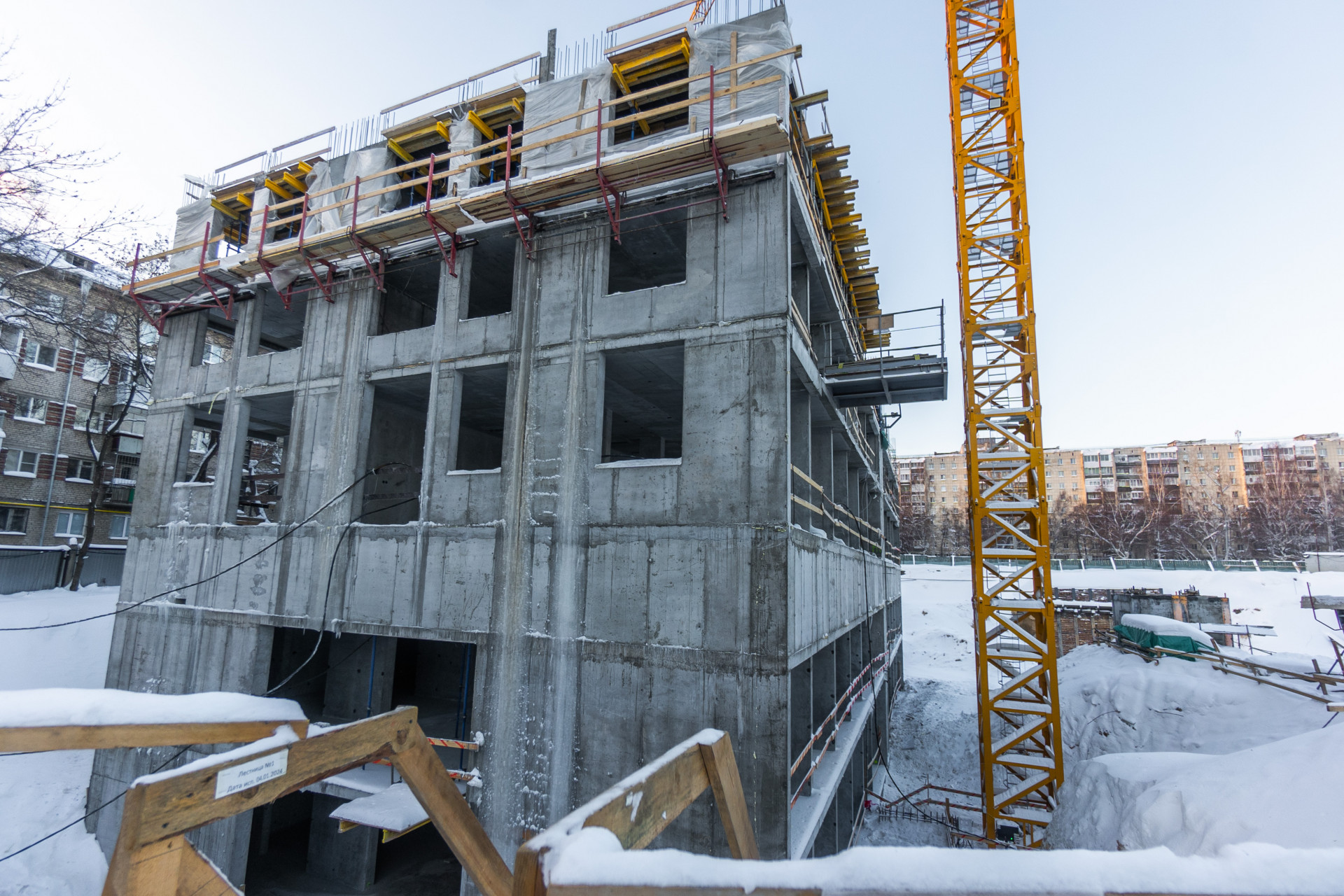

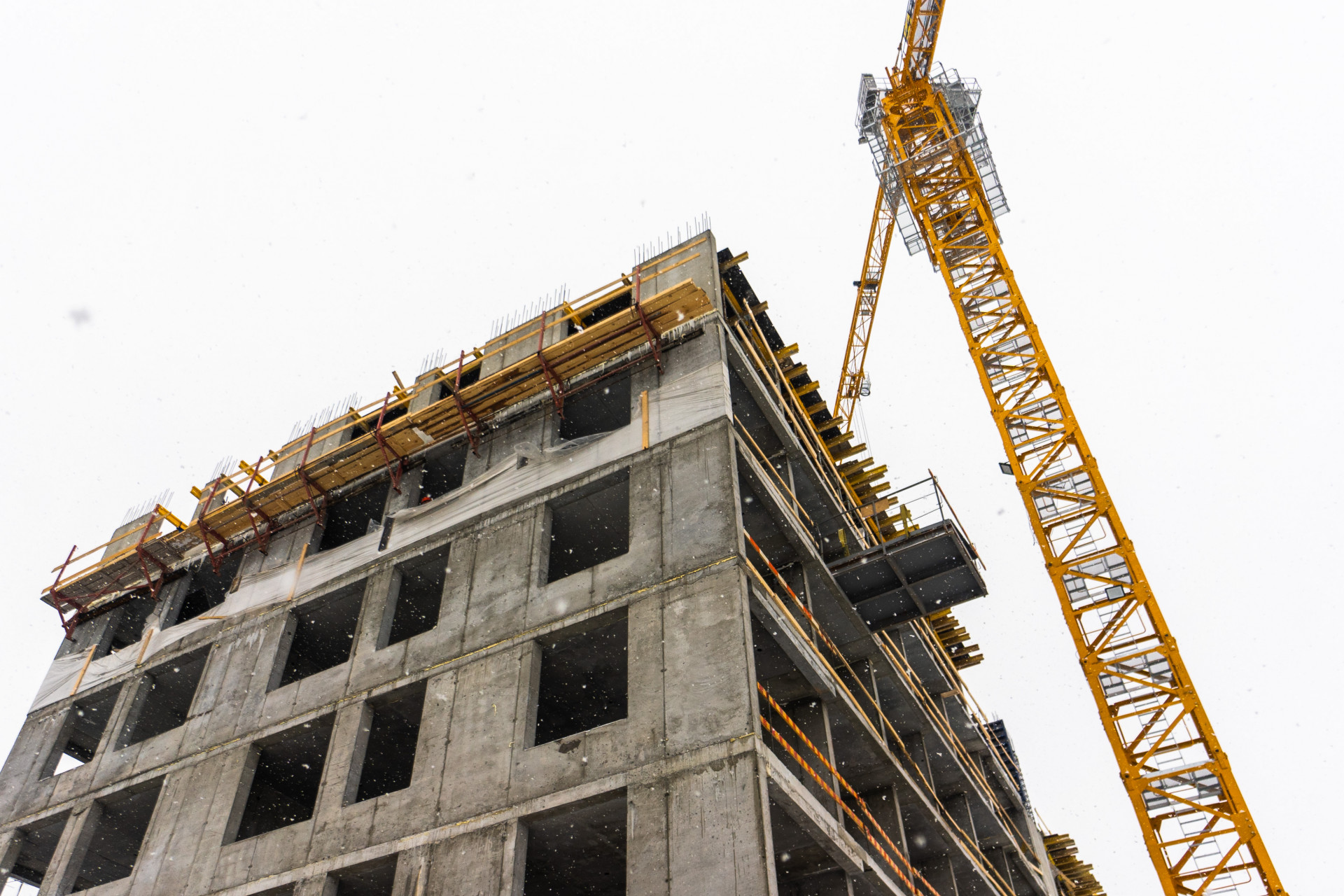

- ведутся монолитные работы на 10 этаже
- выполняются работы по гидроизоляции подземной части

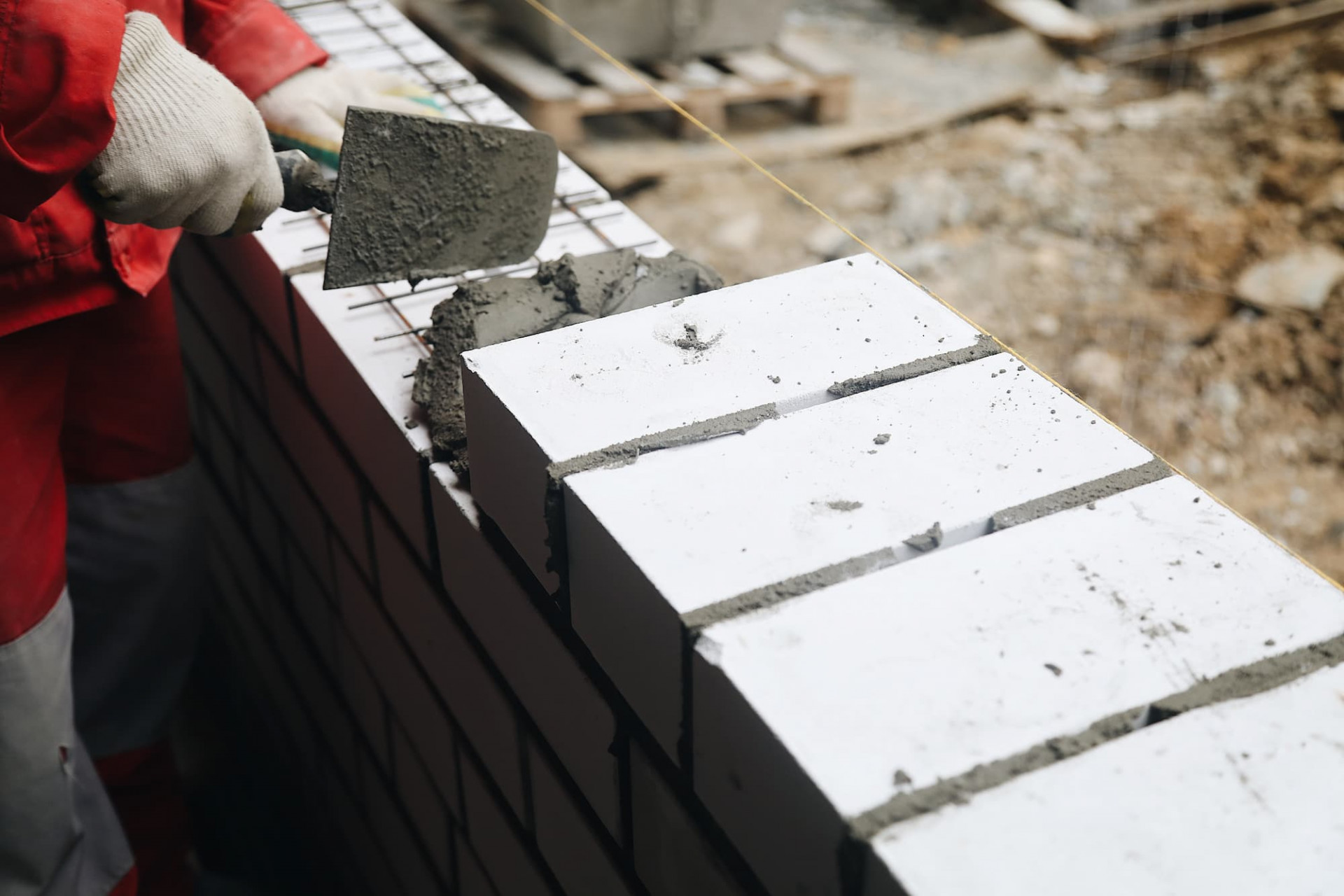

- выполняются работы по кладке наружных стен и внутренних перегородок

- выполняются работы по прокладке сетей вентиляции и дымоудаления
Секция 2:
- выполняются земляные работы, производится подготовка к монолитным работам;
- выполняются подготовительные работы по устройству шпунтовочного ограждения котлована
Секция 3:
- производятся земляные работы по разработке котлована
- выполняются подготовительные работы по устройству шпунтовочного ограждения котлована
Секция 1:
- ведутся монолитные работы на 13 этаже
- выполняются работы по гидроизоляции подземной части
- выполняются работы по кладке наружных стен и внутренних перегородок
- выполняются работы по прокладке сетей вентиляции и дымоудаления
Секция 2:
- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована
Секция 3:
- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована

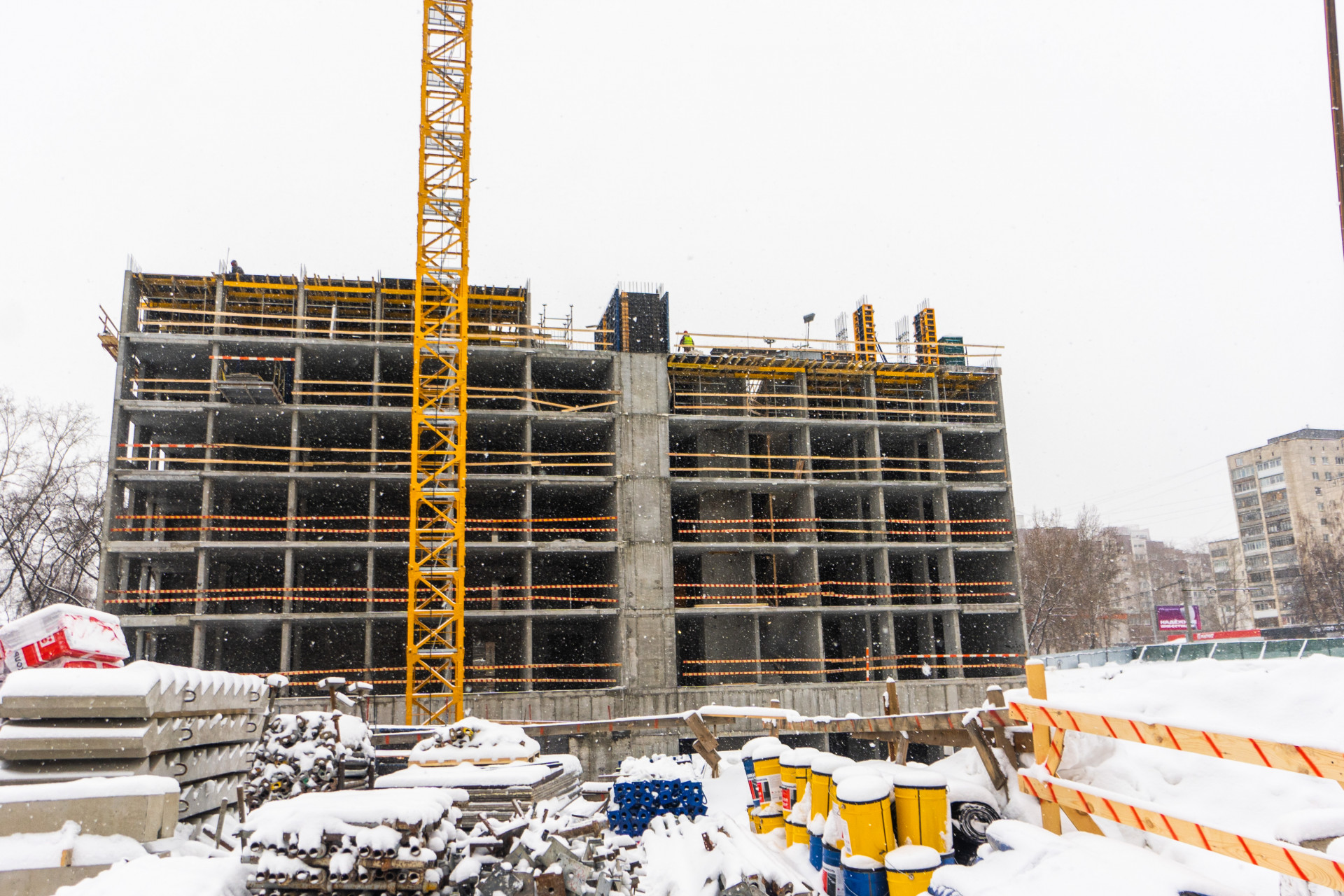

Секция 1:

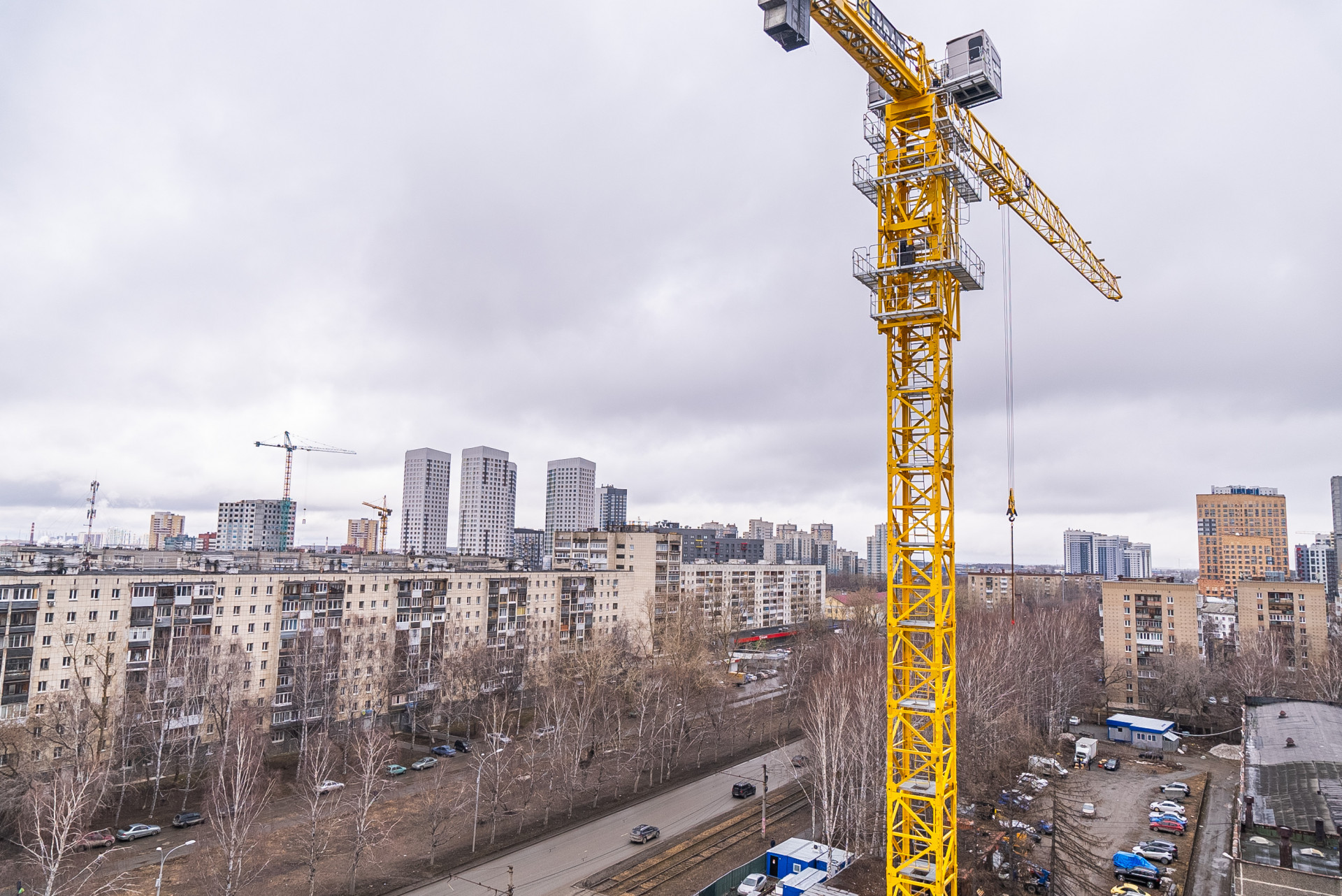

- ведутся монолитные работы на 16 этаже
- выполняются работы по гидроизоляции подземной части
- выполняются работы по кладке наружных стен и внутренних перегородок
- выполняются работы по прокладке сетей вентиляции и дымоудаления
Секция 2:
- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована
Секция 3:
- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована
Секция 1:
- ведутся монолитные работы на 19 этаже
- выполняются работы по гидроизоляции подземной части
- выполняются работы по кладке наружных стен и внутренних перегородок на 16 этаже
- выполняются работы по прокладке сетей вентиляции и дымоудаления
Секция 2:
- выполнены работы по устройству шпунтовочного ограждения котлована

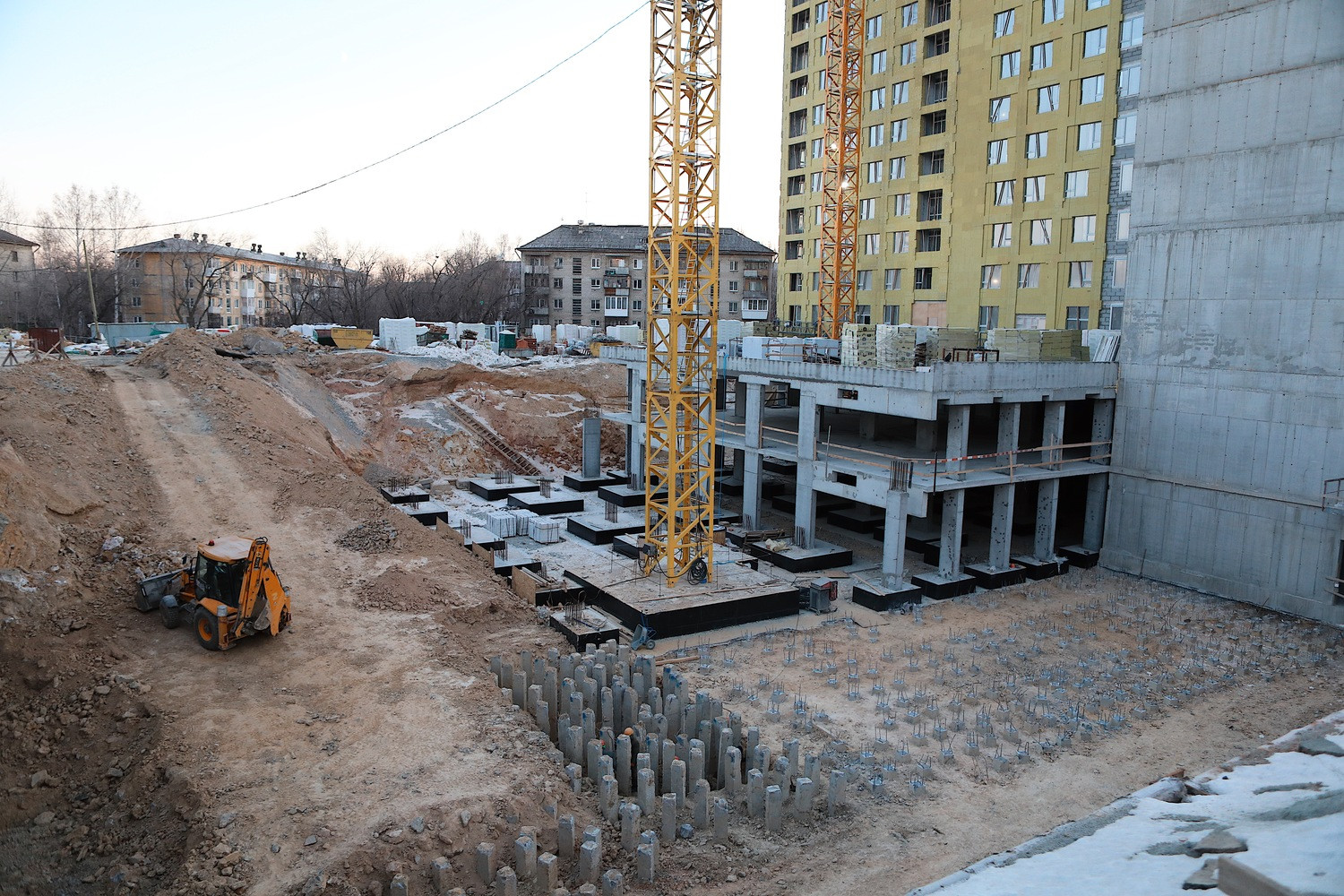

- выполнена бетонная подготовка под устройство фундаментной плиты
Секция 3:
- выполняются работы по устройству шпунтовочного ограждения котлована
- производятся земляные работы по разработке котлована
- ведутся подготовительные работы к забивке свай
Секция 1:

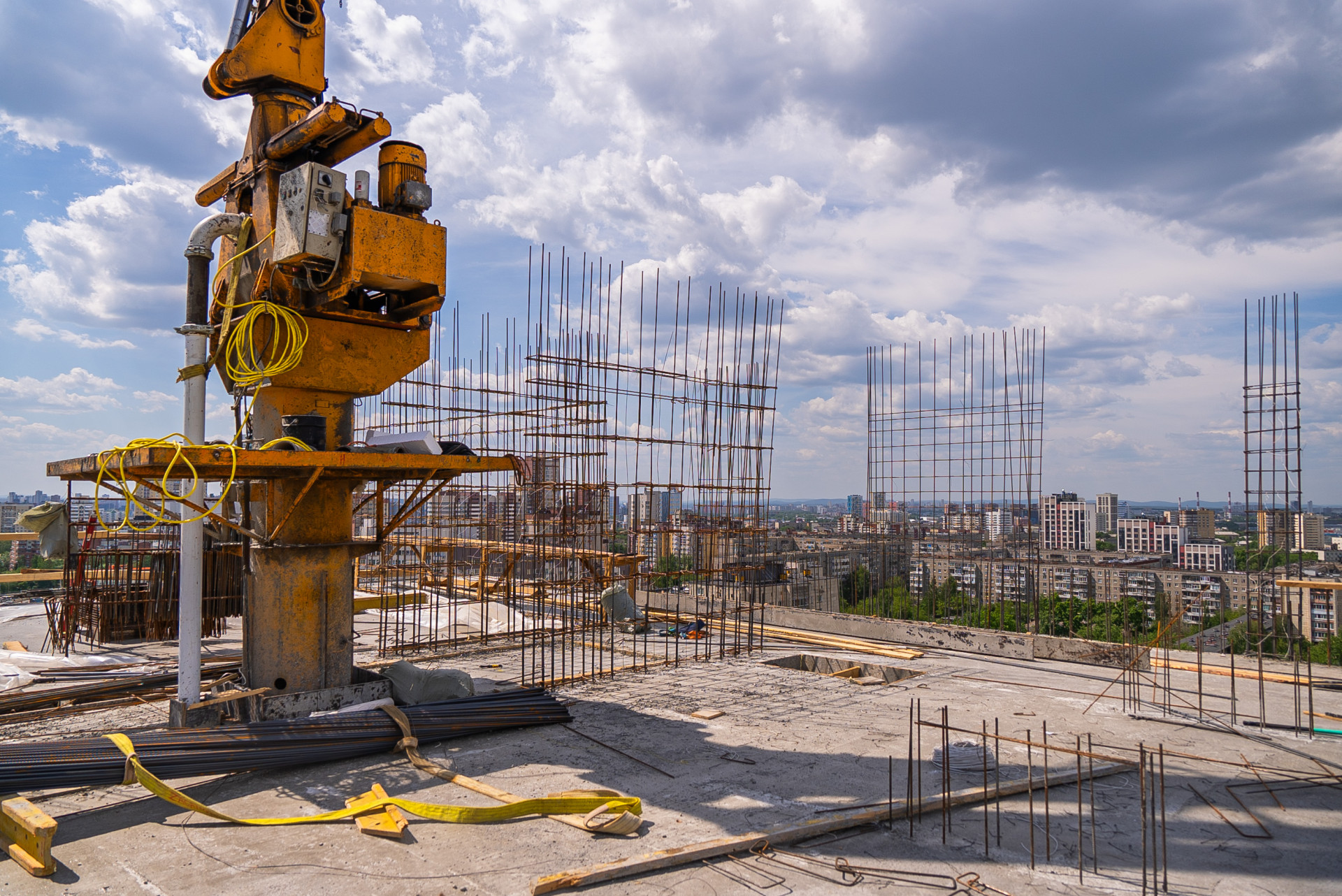

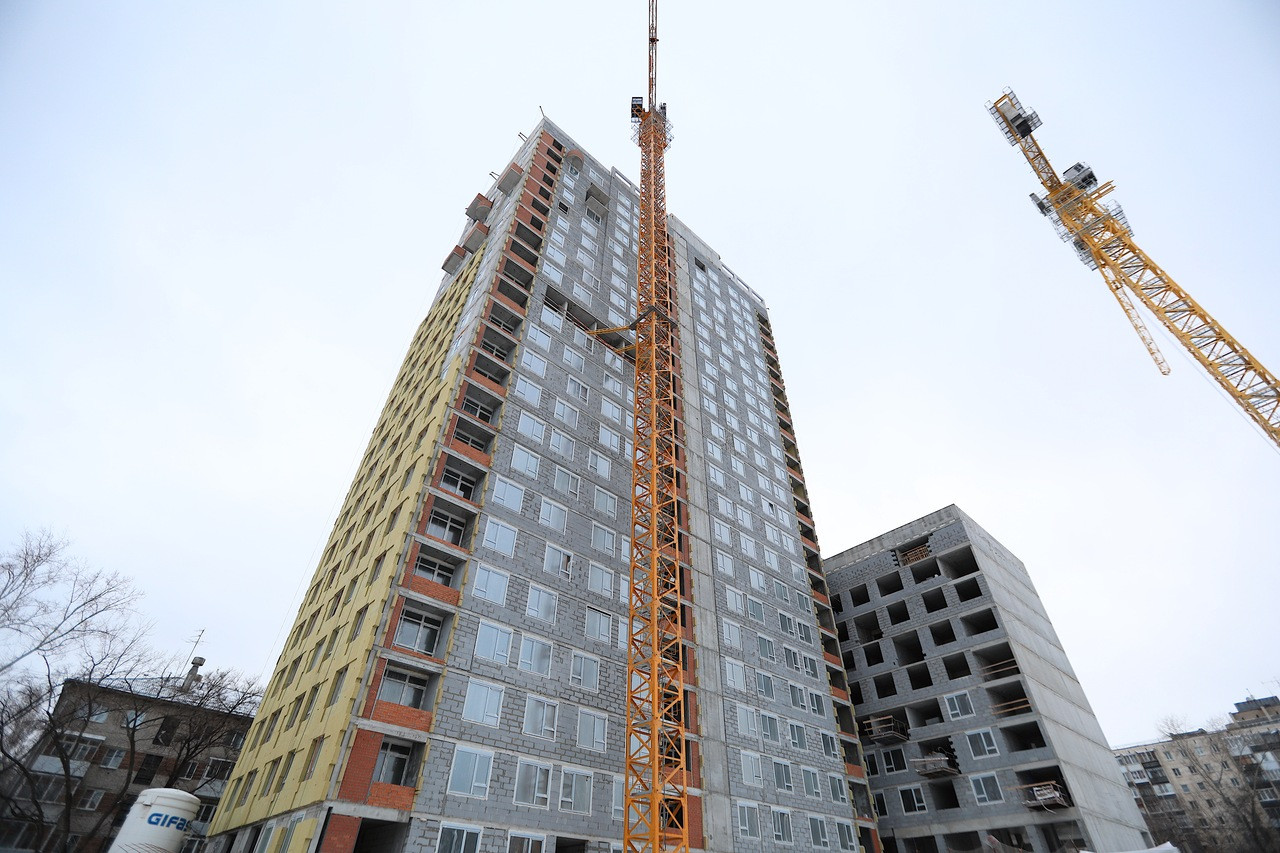

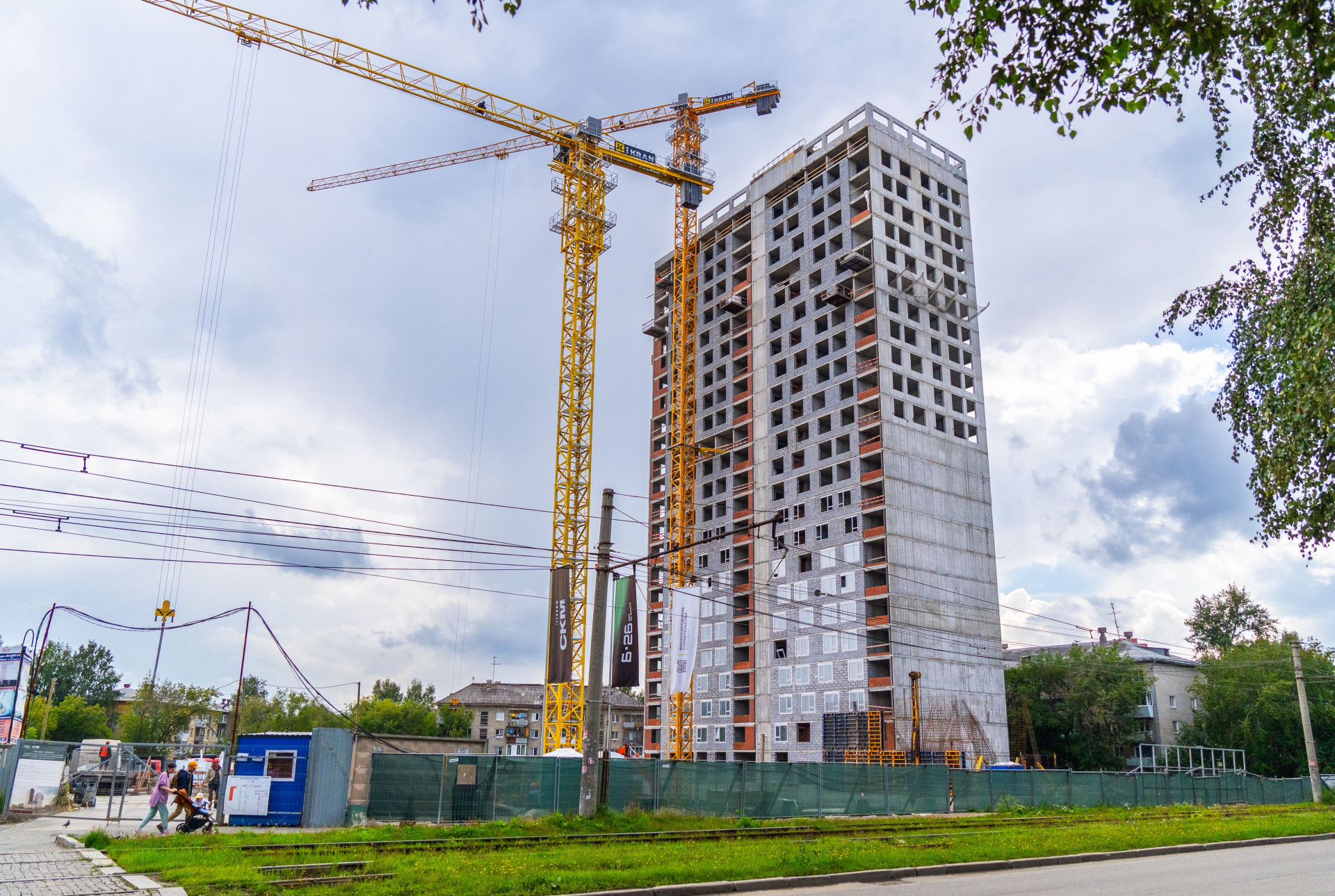

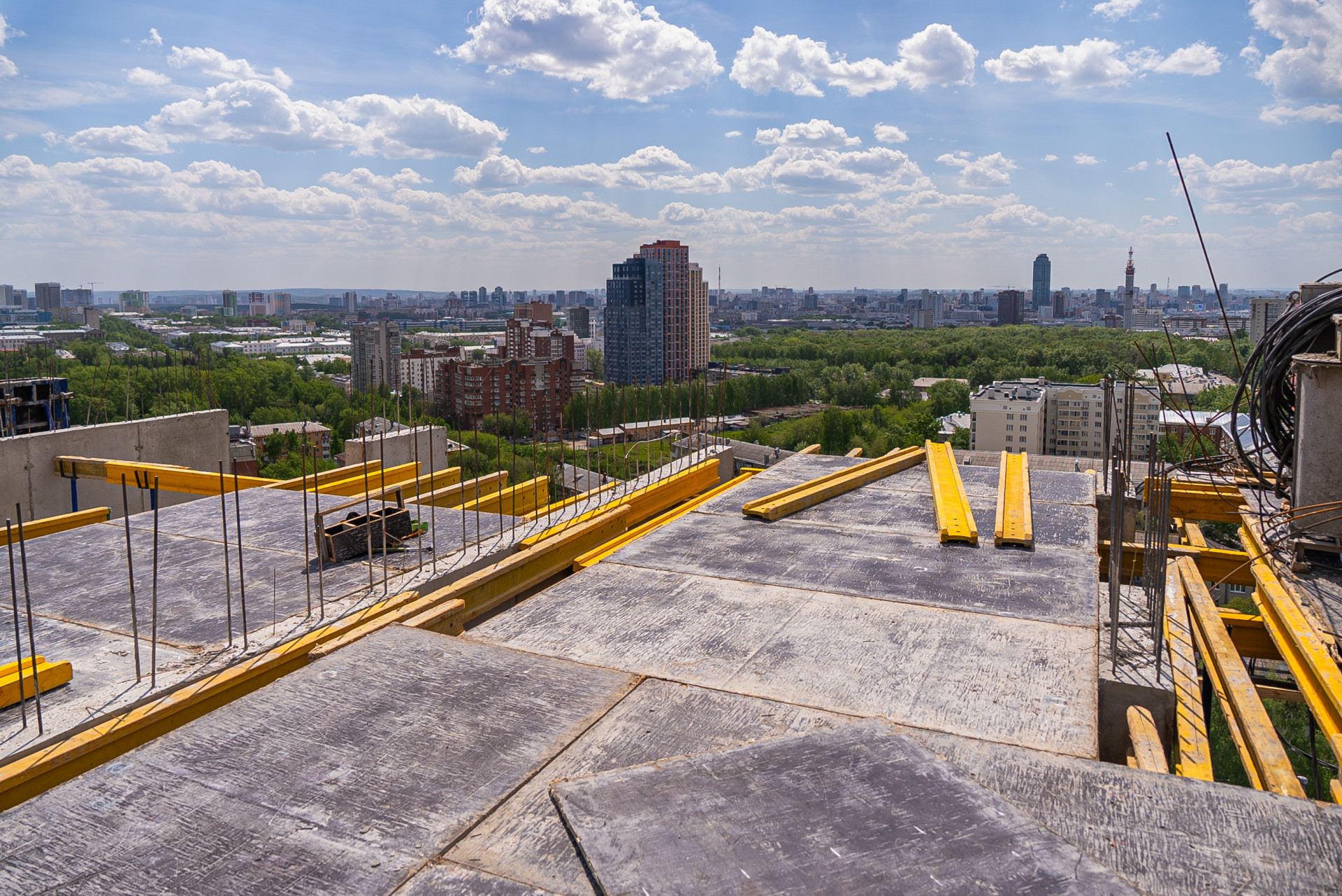

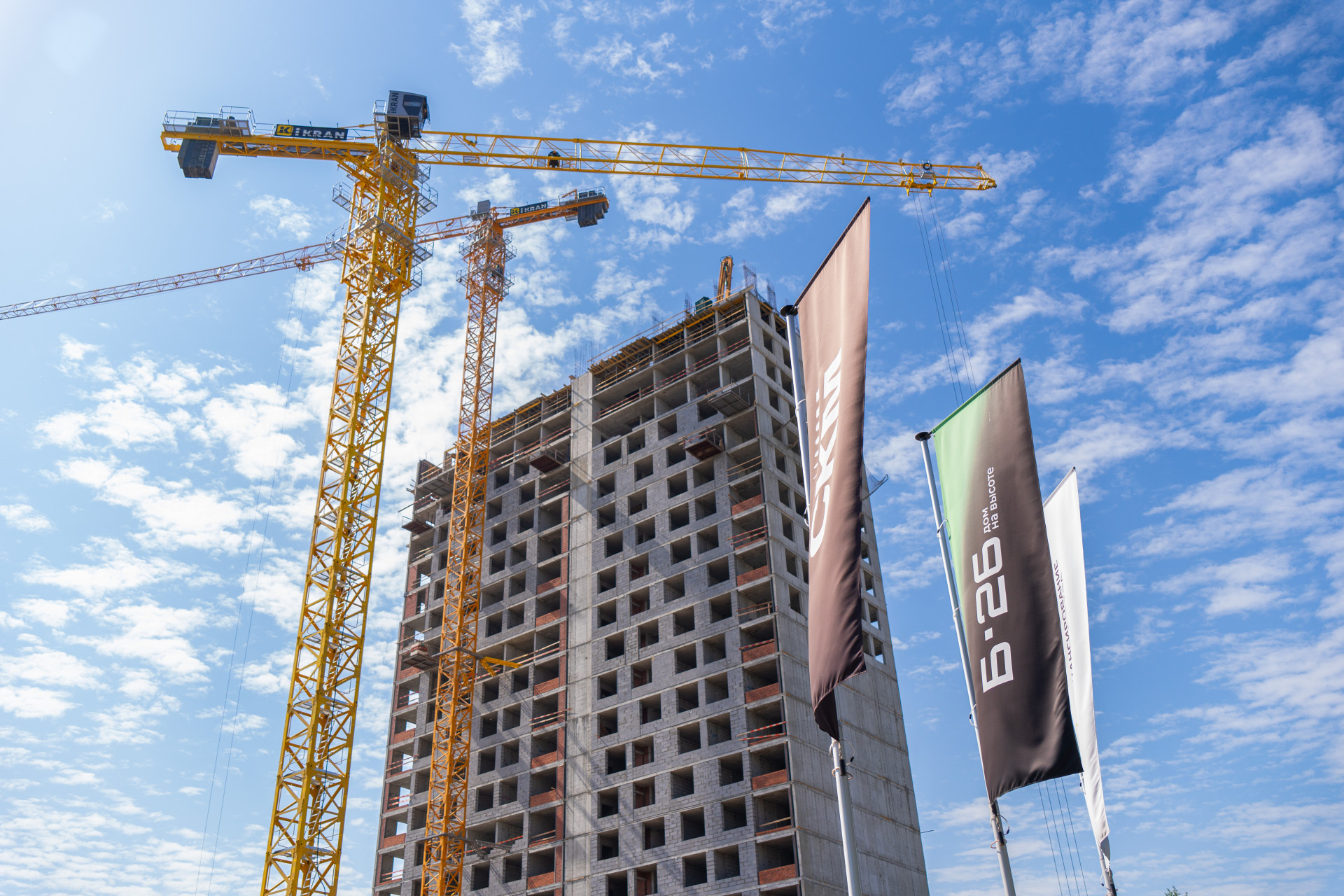

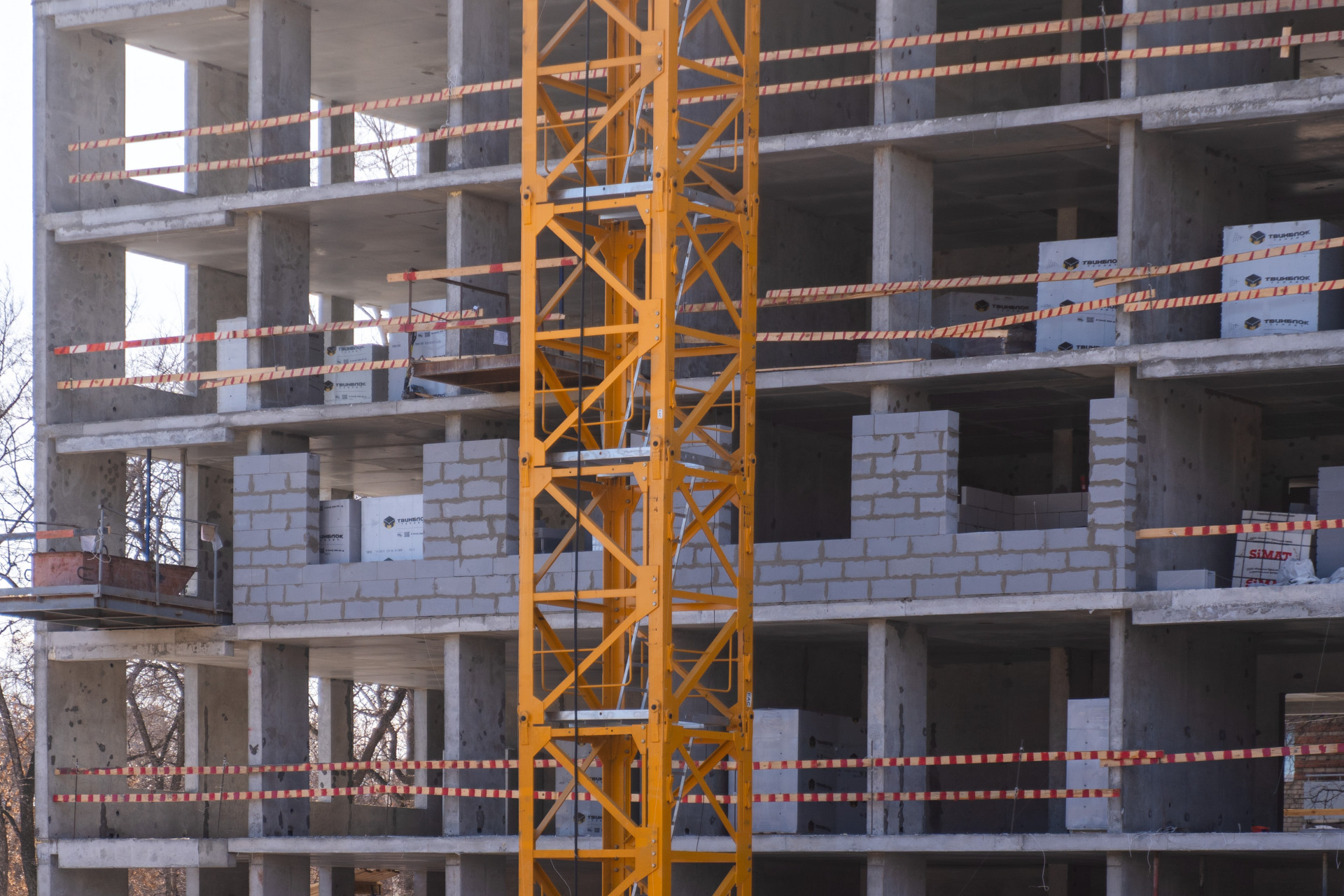

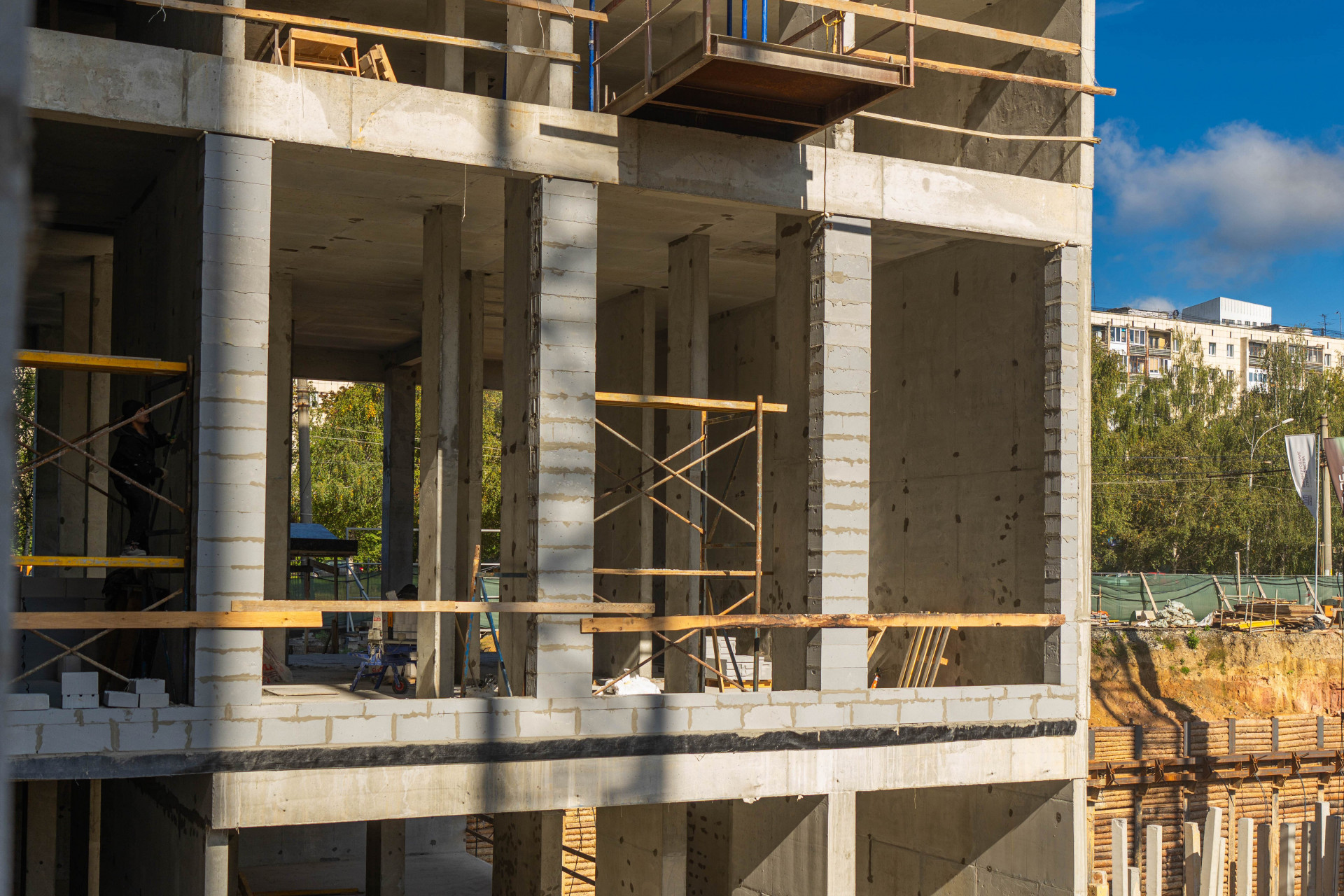

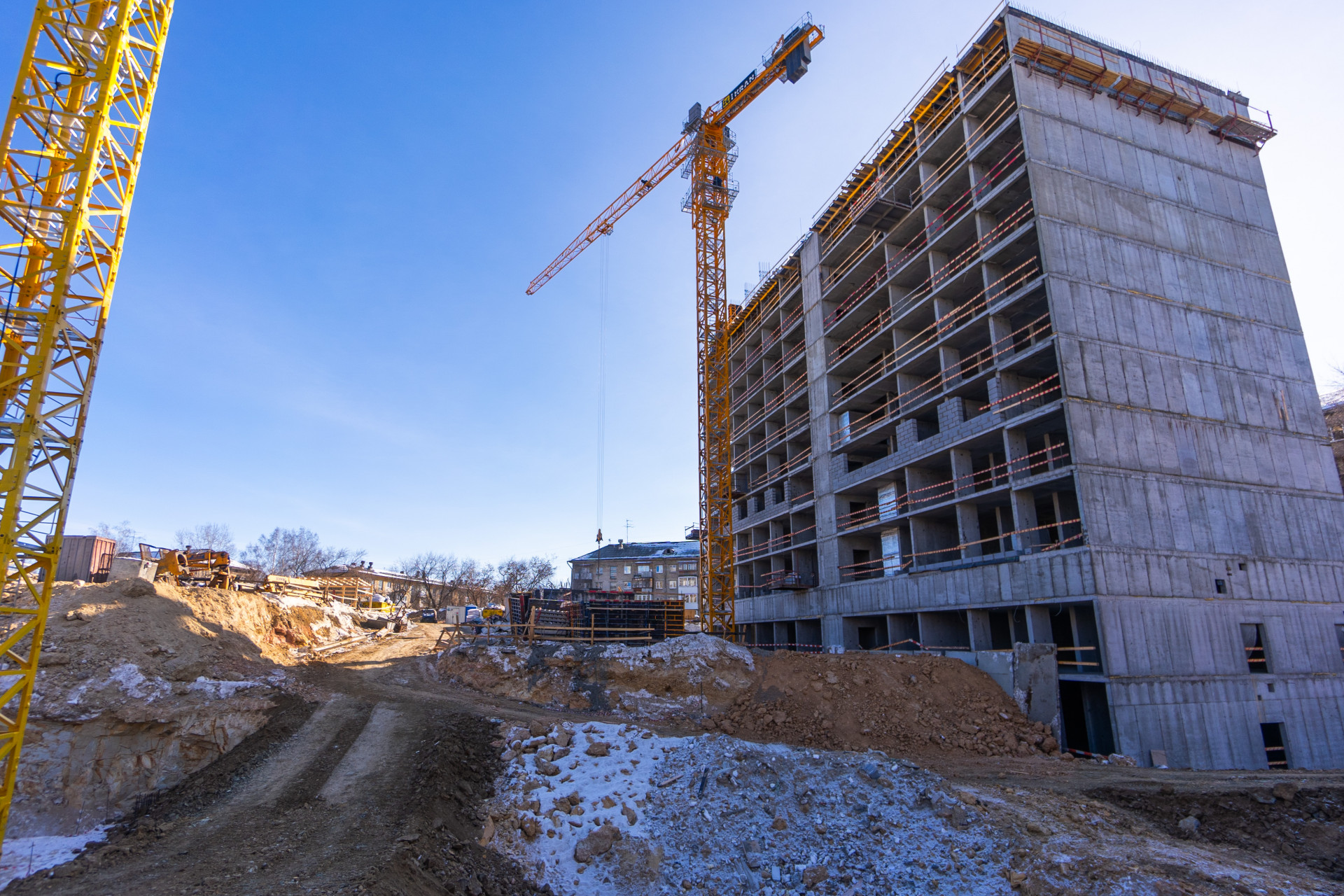

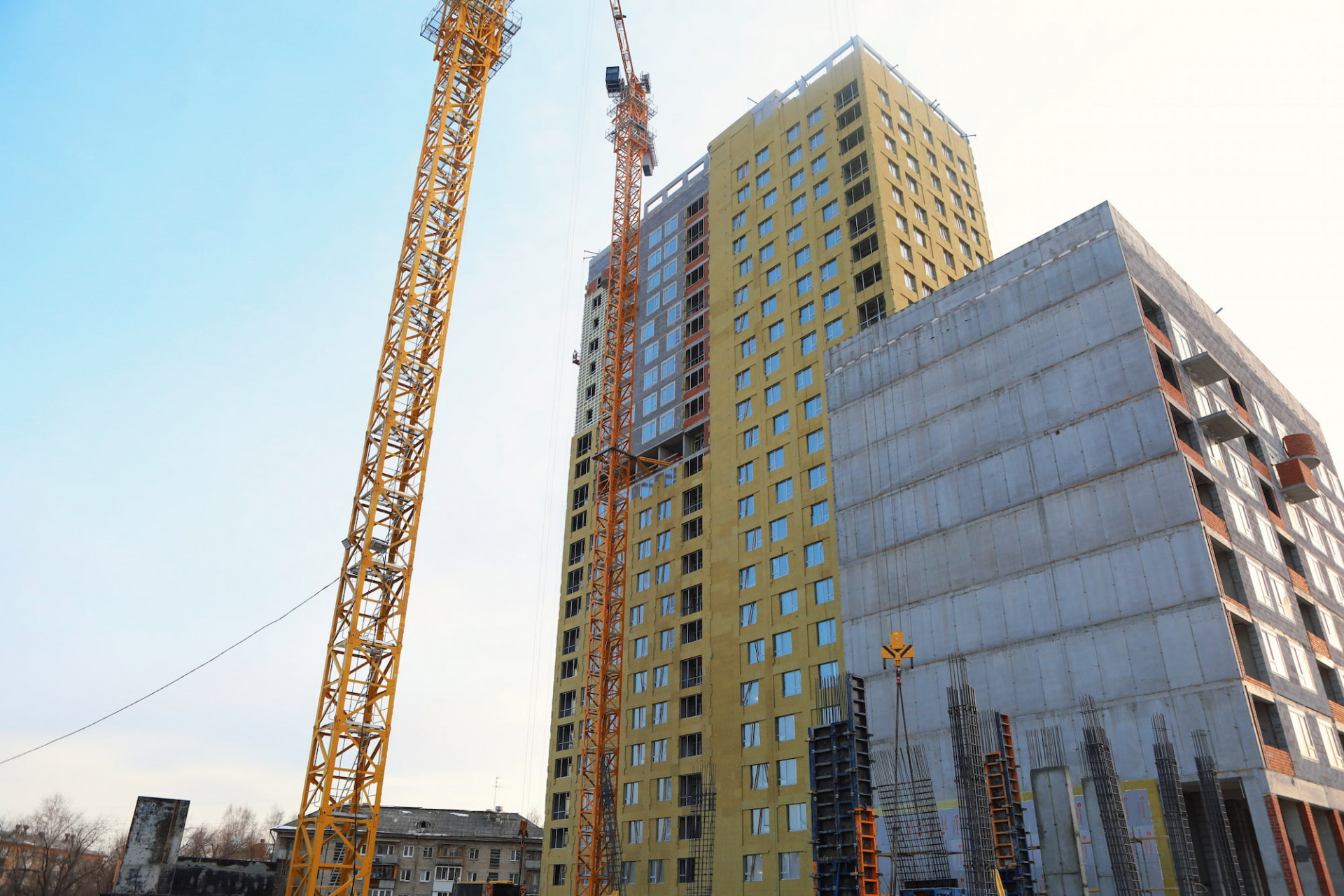

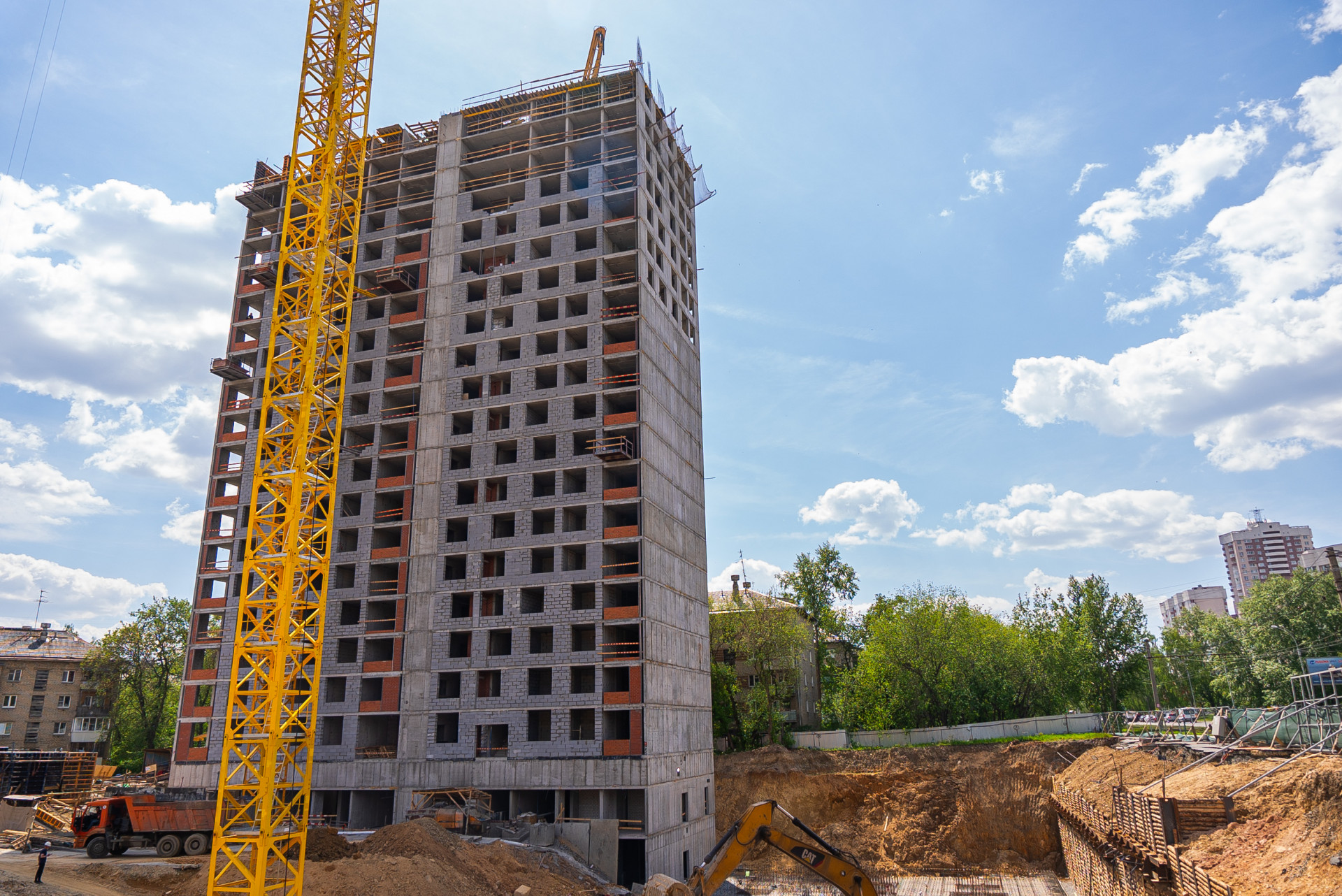

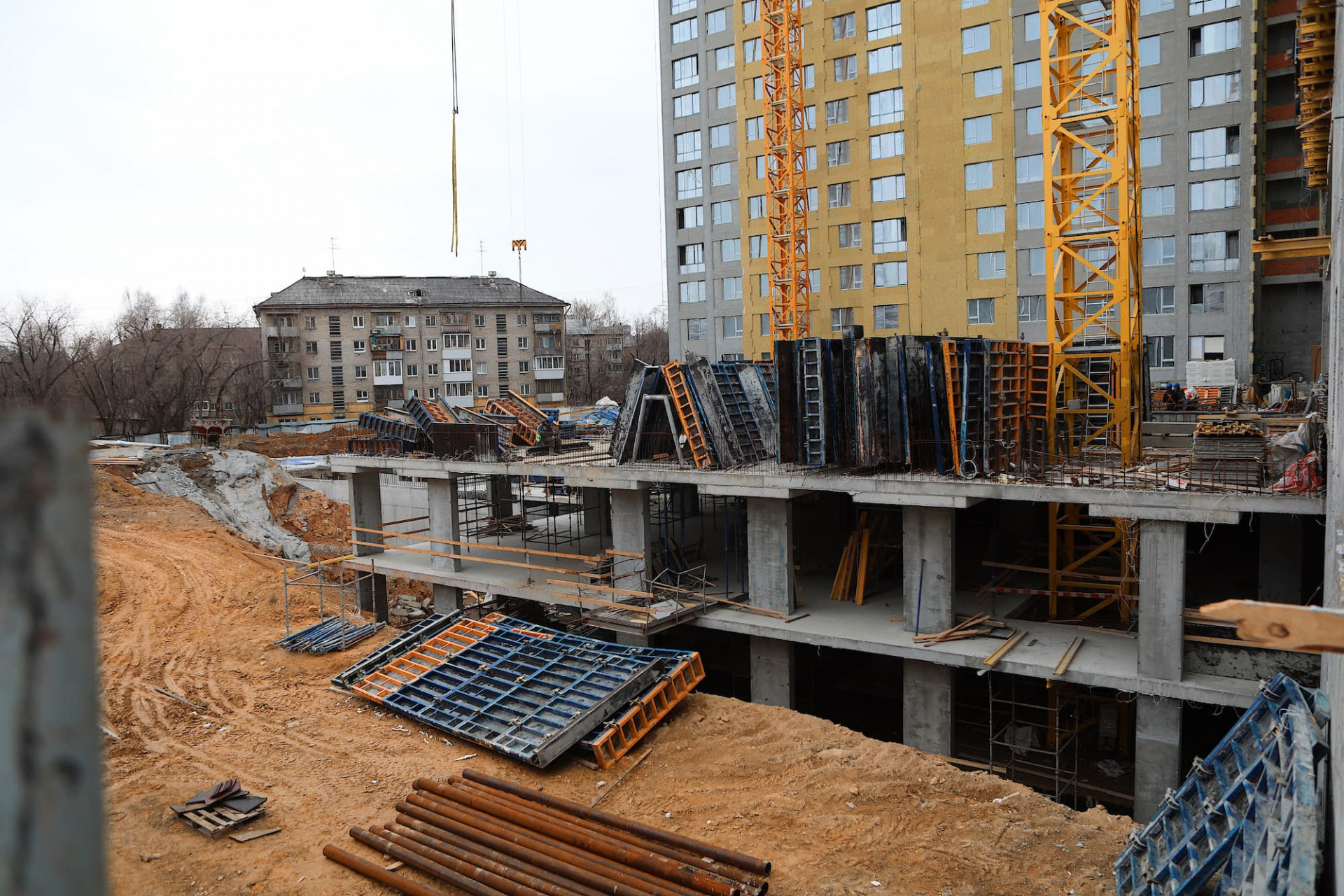

- ведутся монолитные работы на 22 этаже
- выполняются работы по кладке наружных стен и внутренних перегородок на 19 этаже
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 2-10 этаже
- выполняются работы по прокладке внутренних сетей электроснабжения на 2 этаже
- начаты работы по монтажу окон ПВХ
Секция 2:

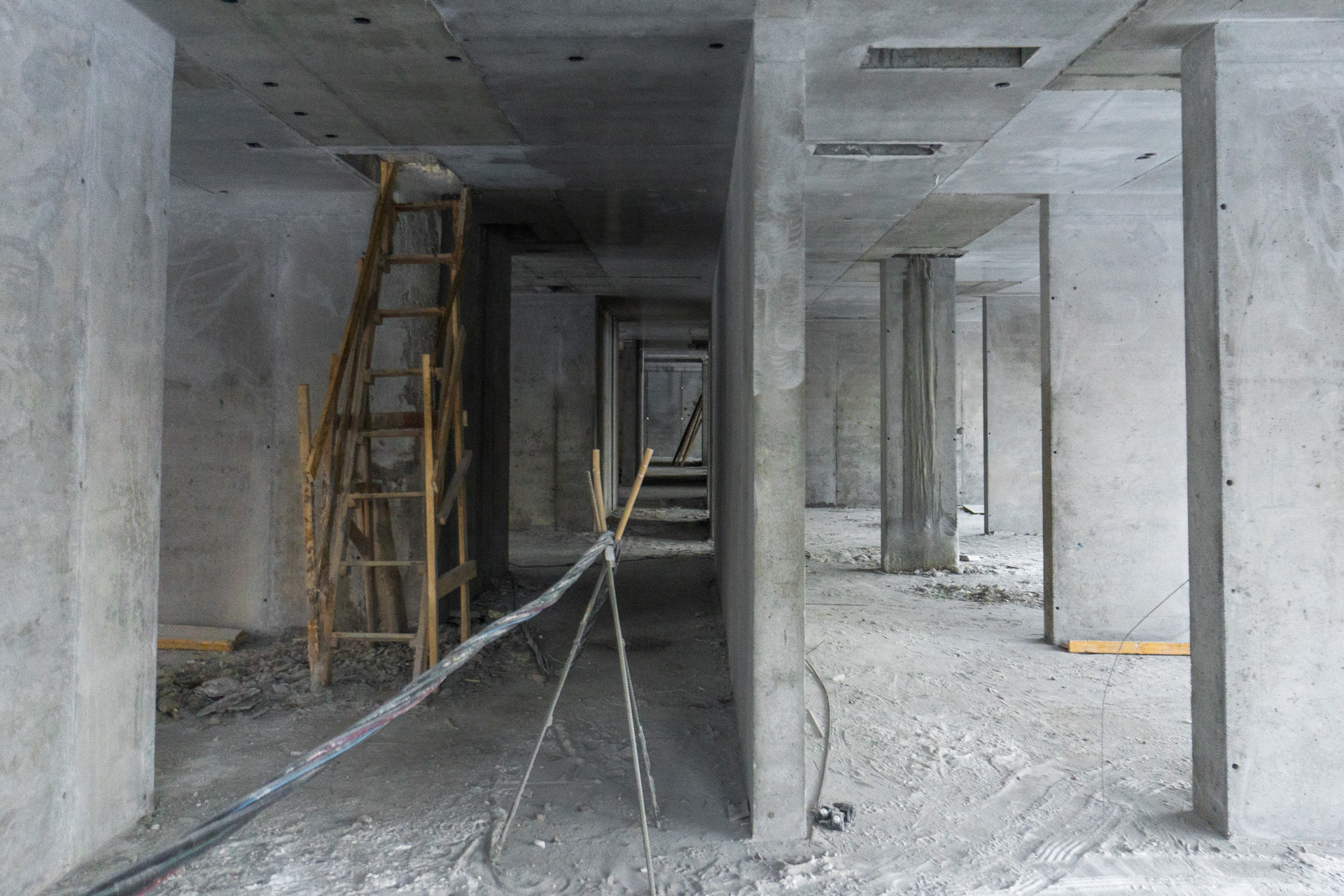

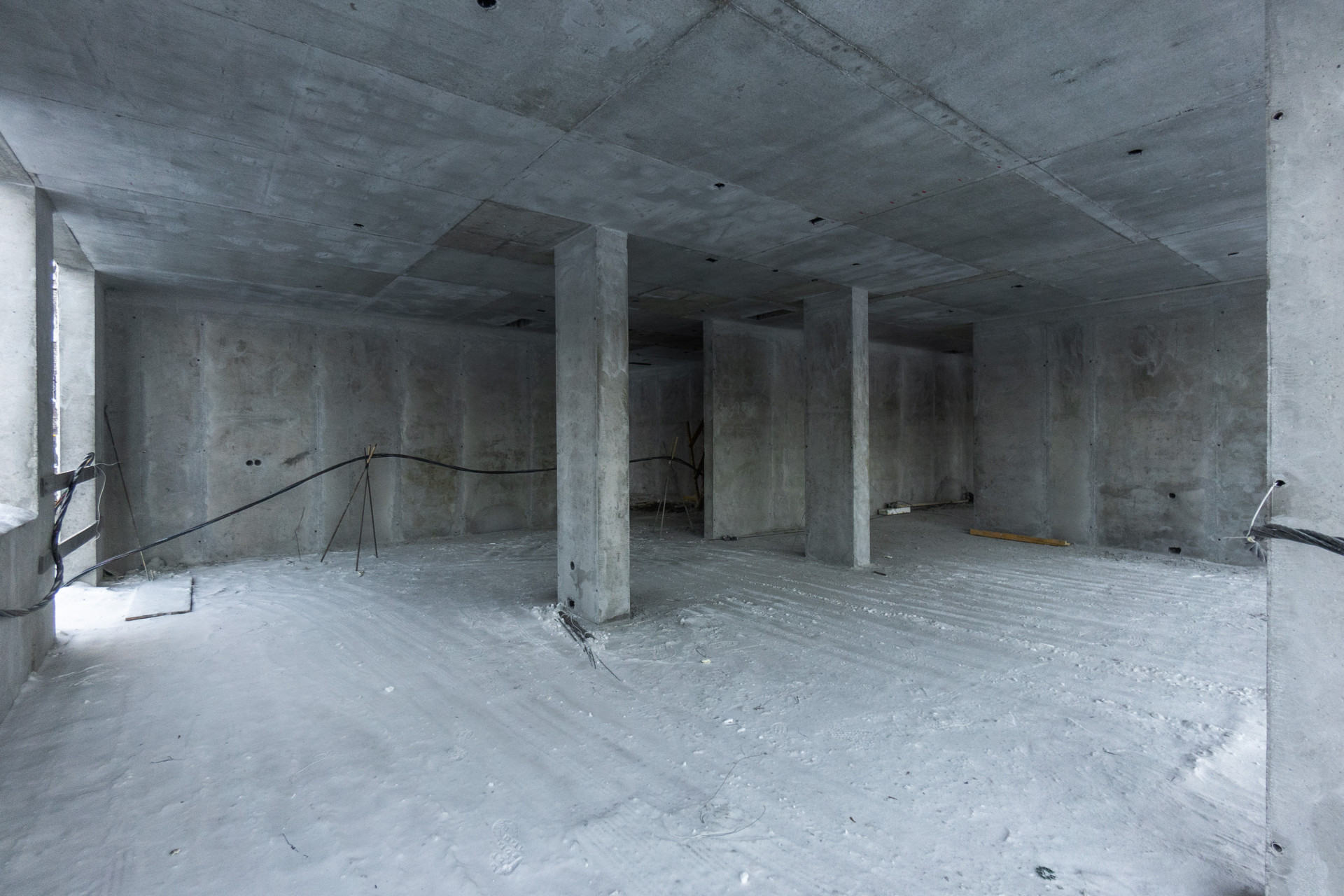

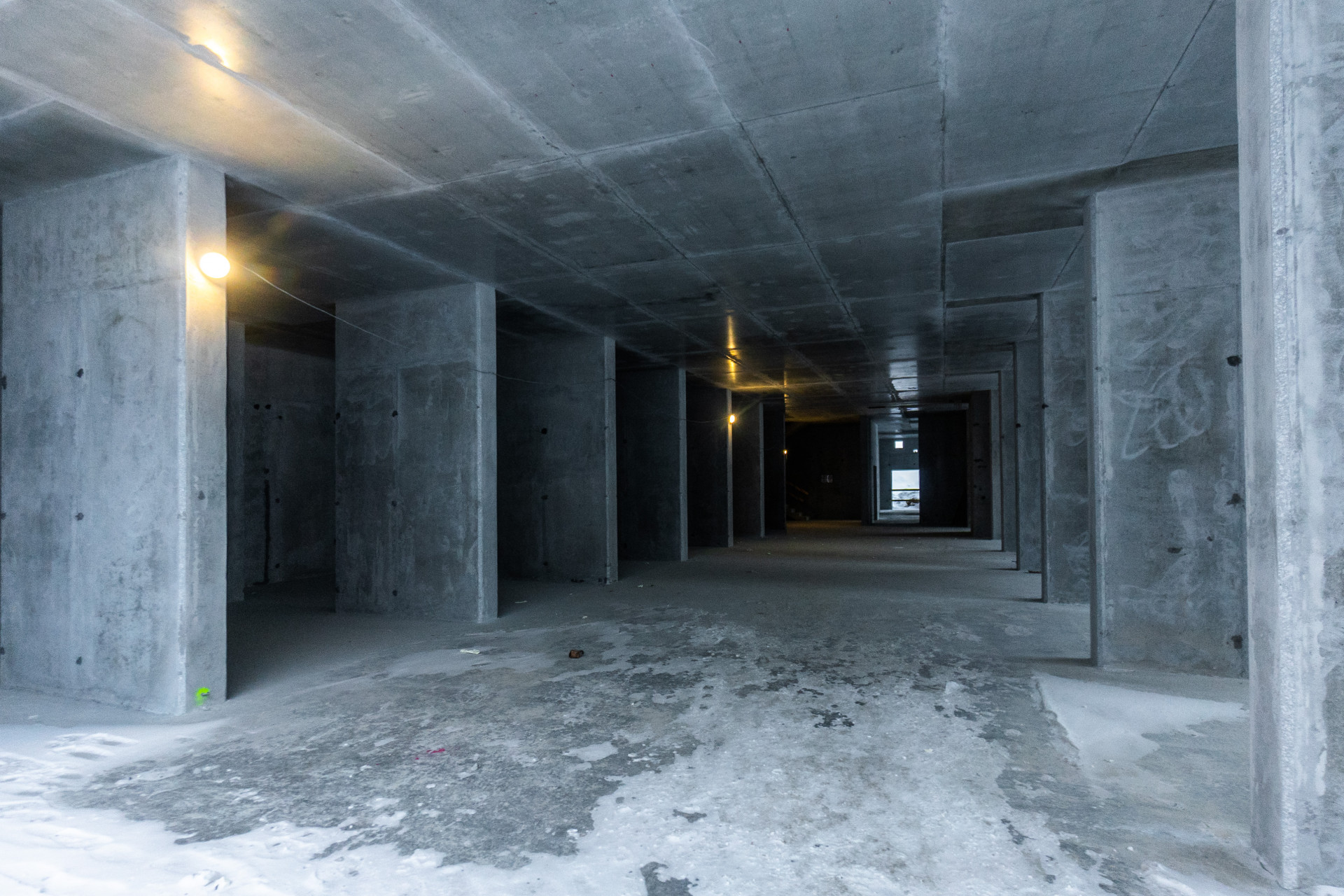

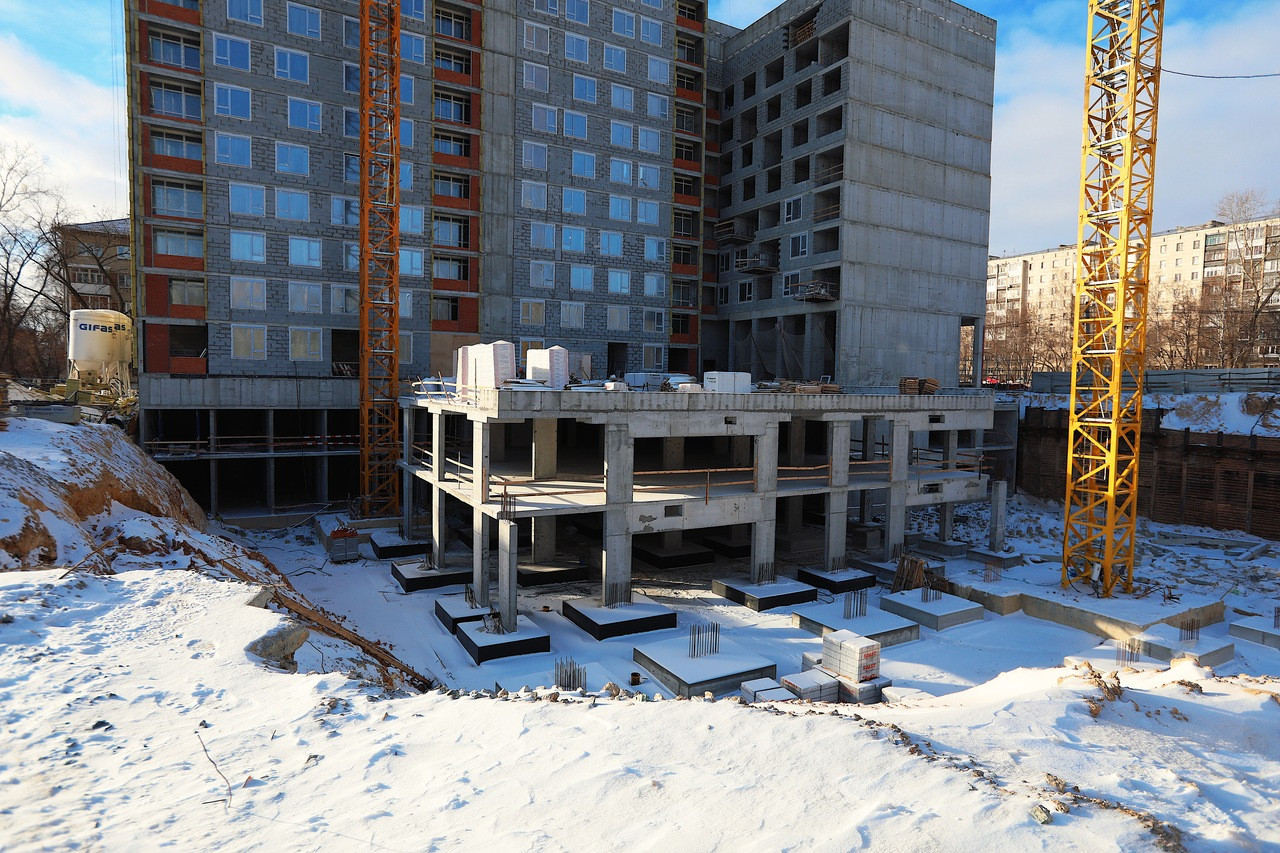

- выполняются работы по устройству подземной части здания, устройство вертикальных конструкций -1 этажа
Секция 3:
- производятся земляные работы по разработке котлована
- ведутся подготовительные работы к забивке свай

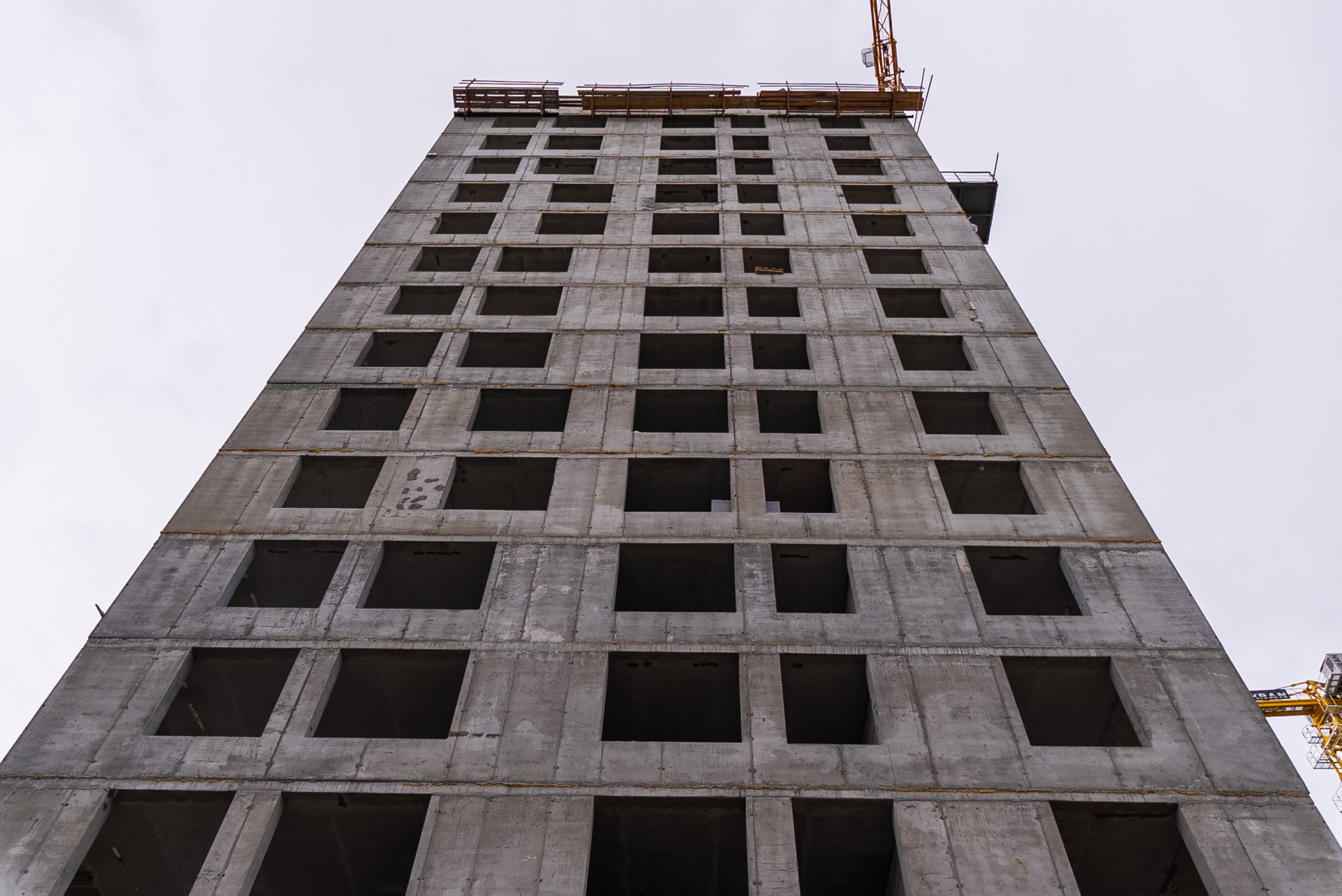

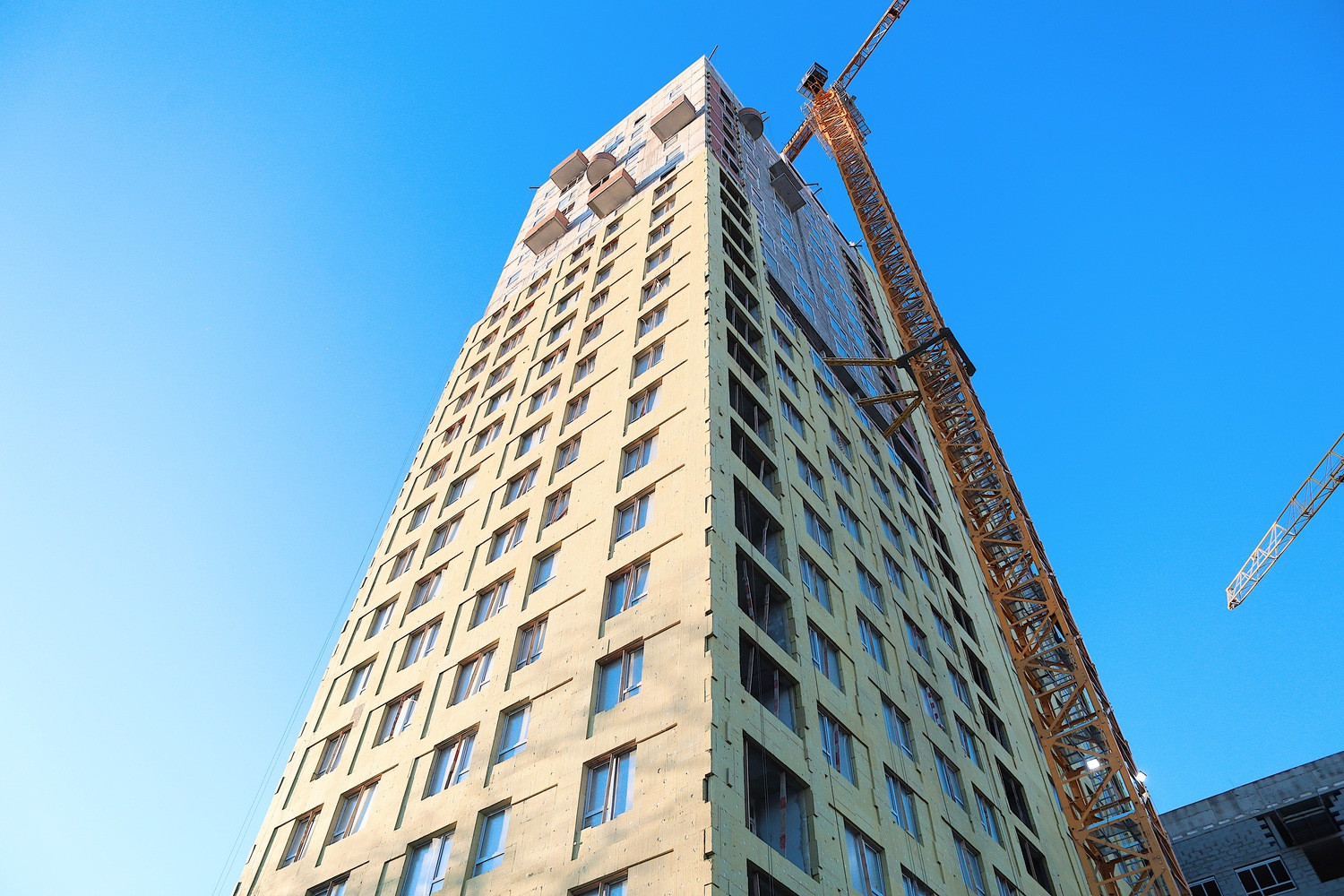

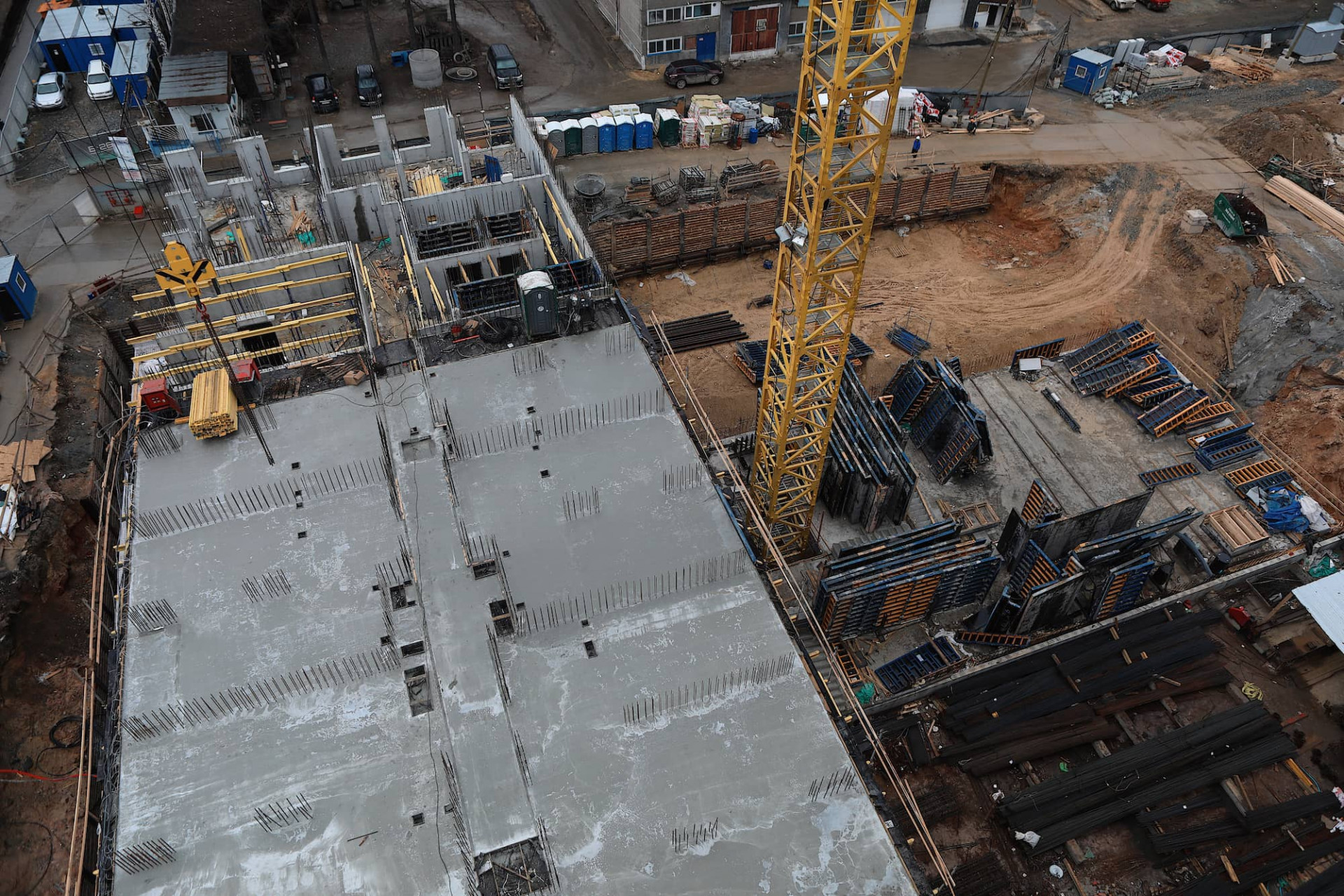

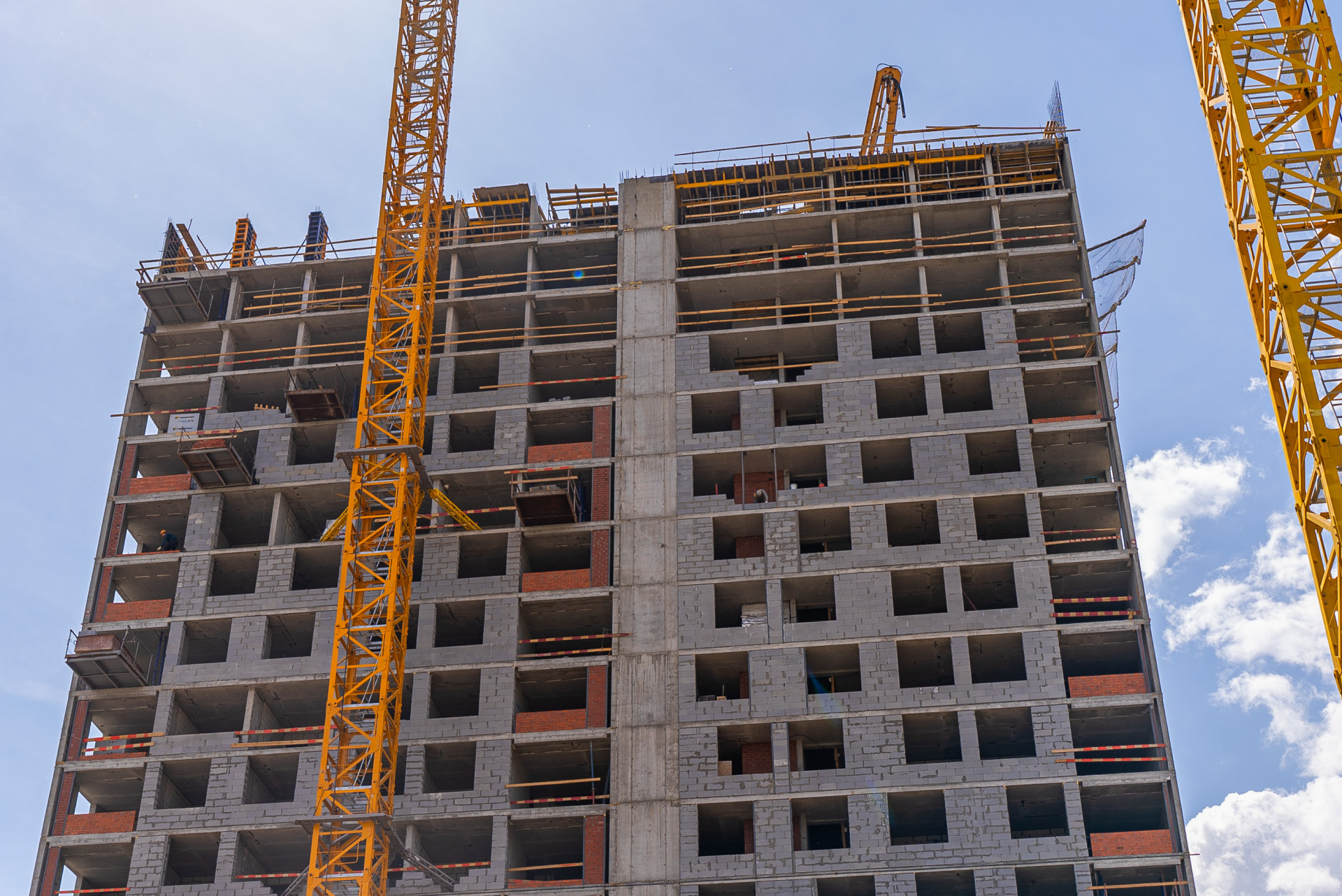

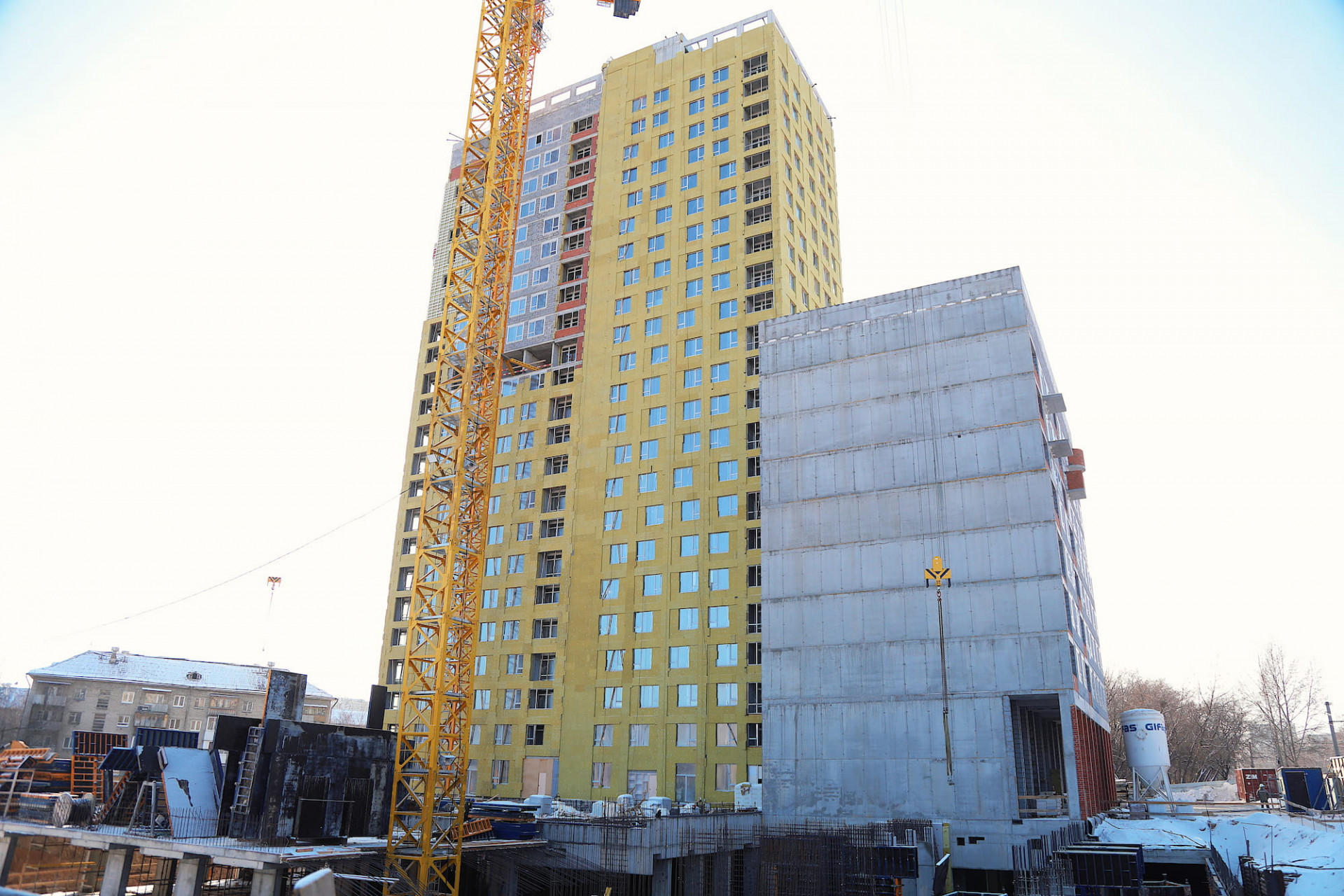

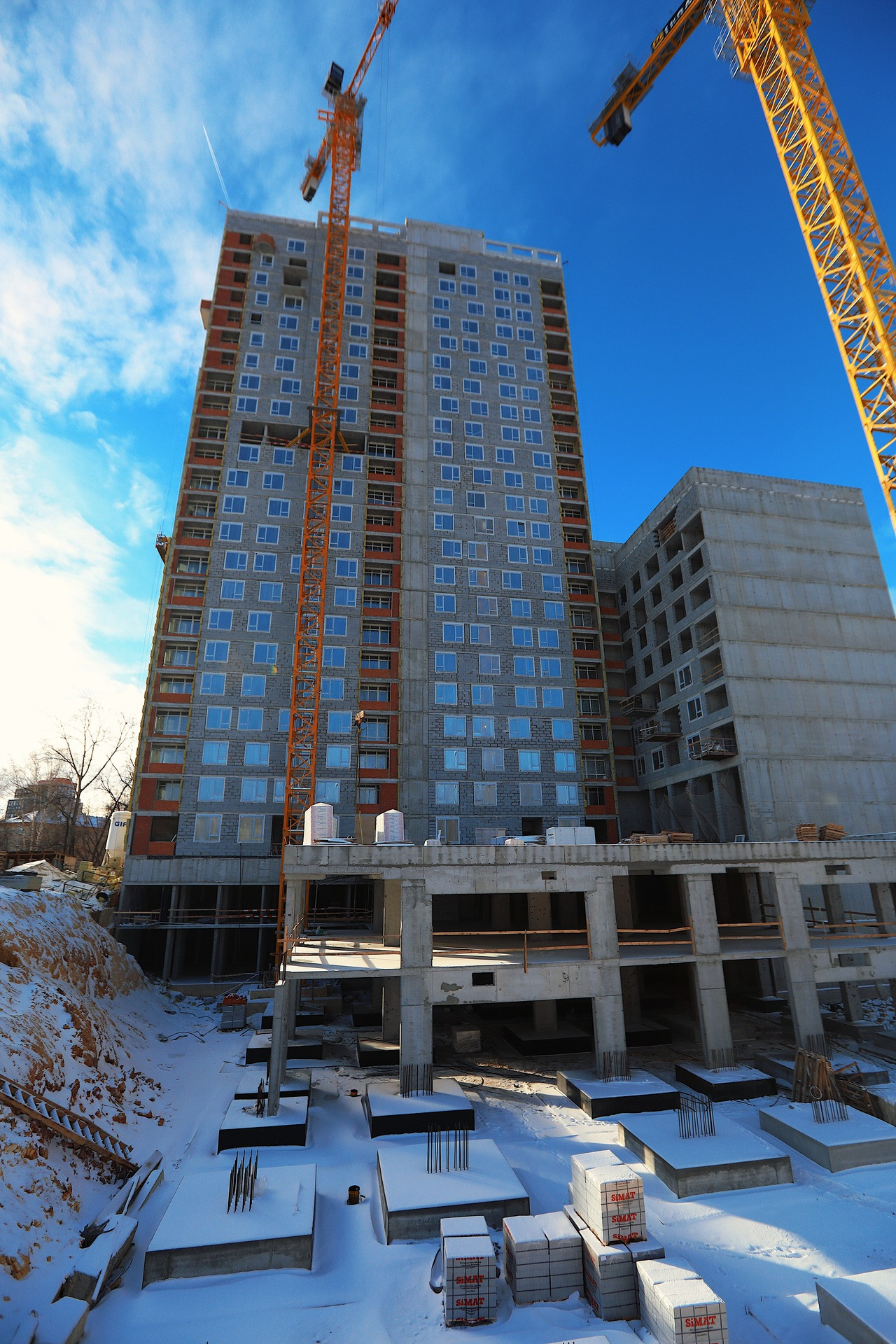

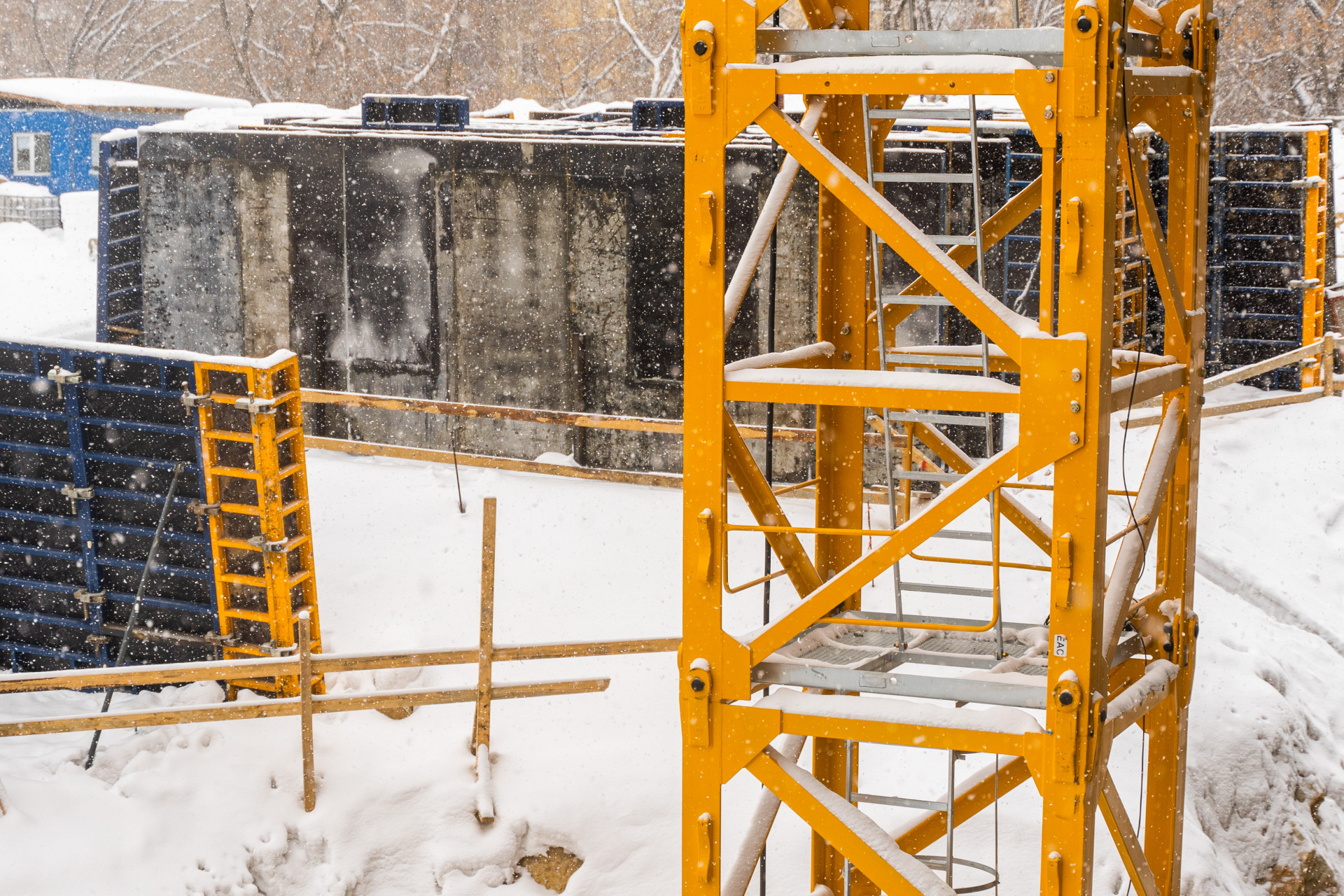

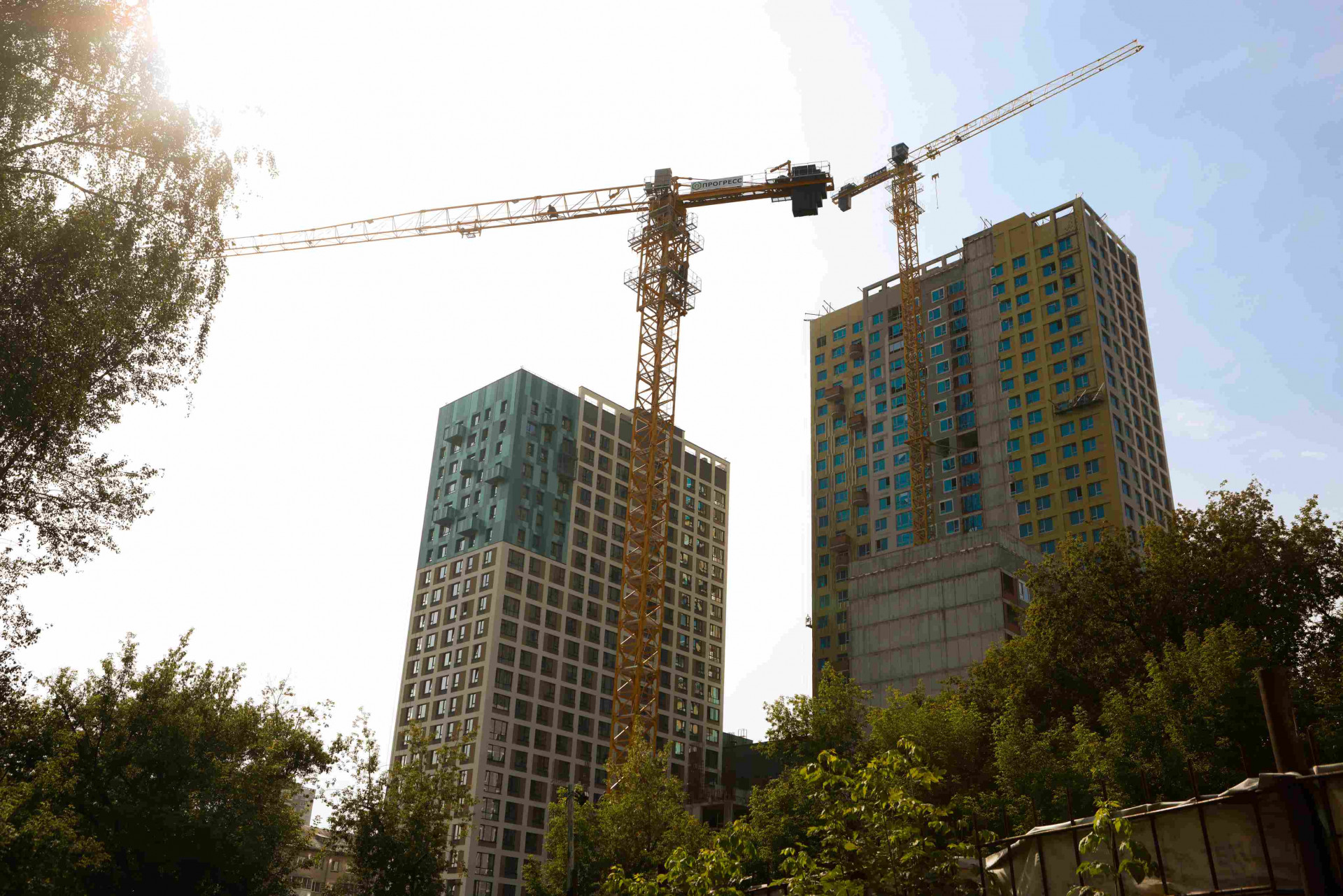

Секция 1:

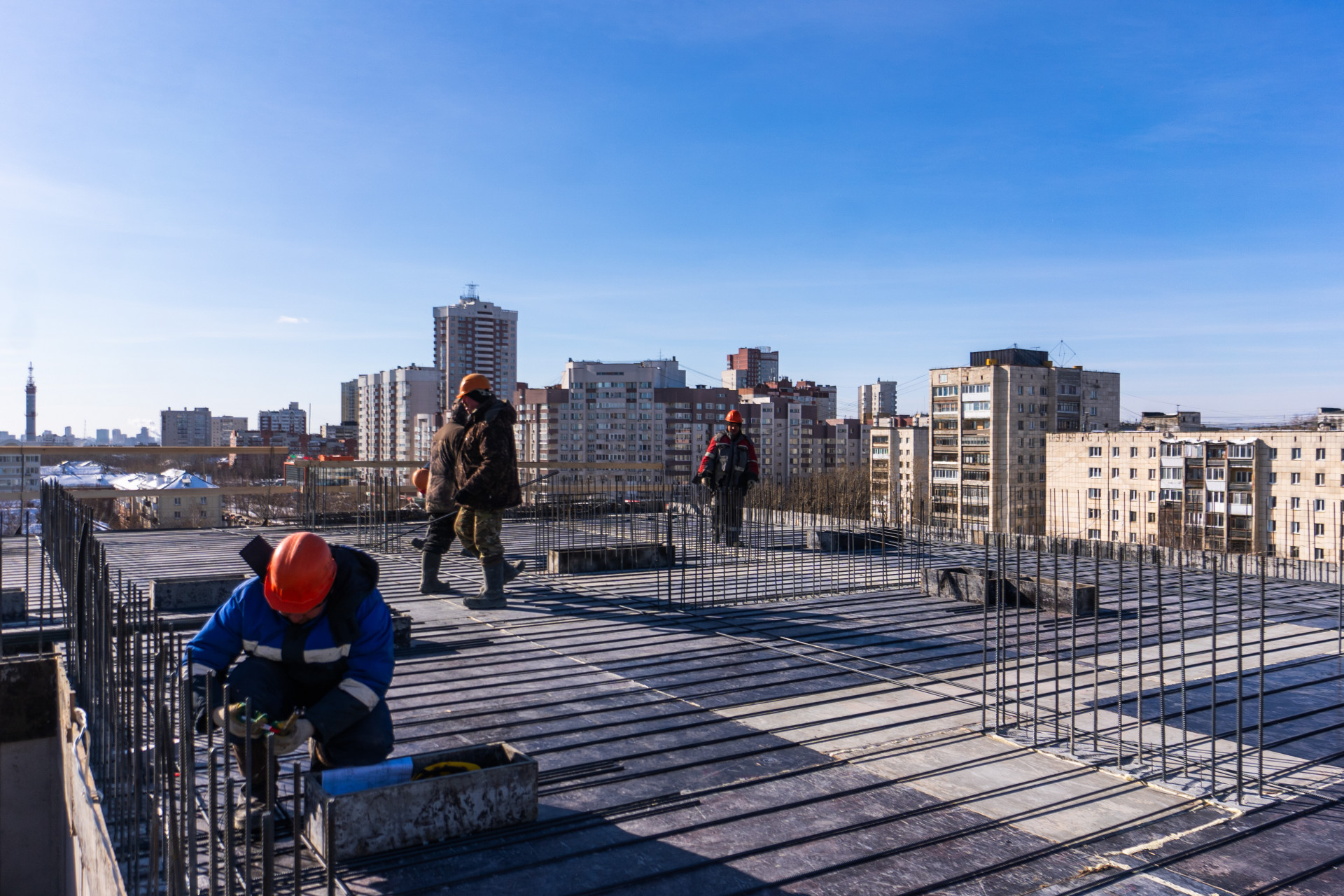

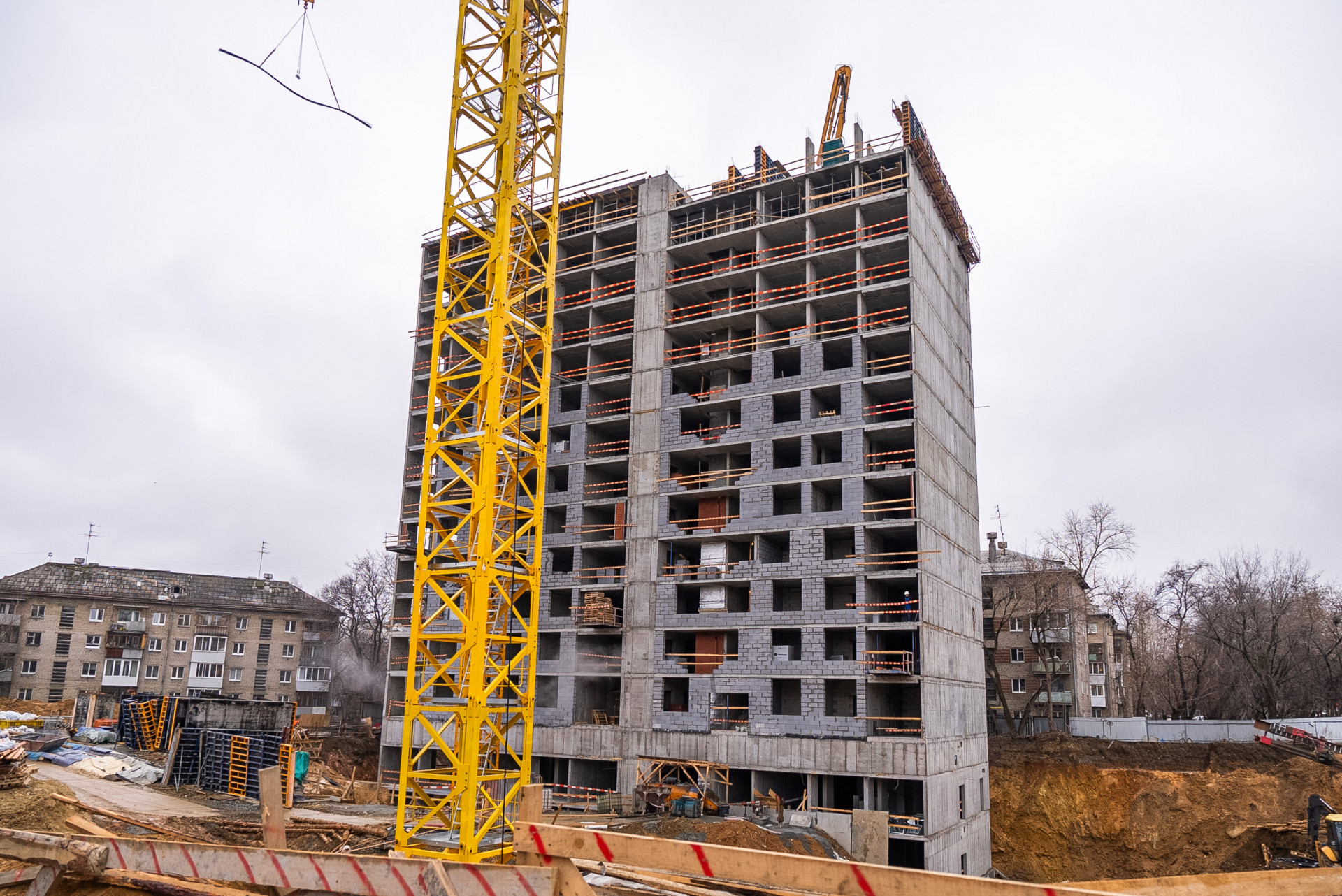

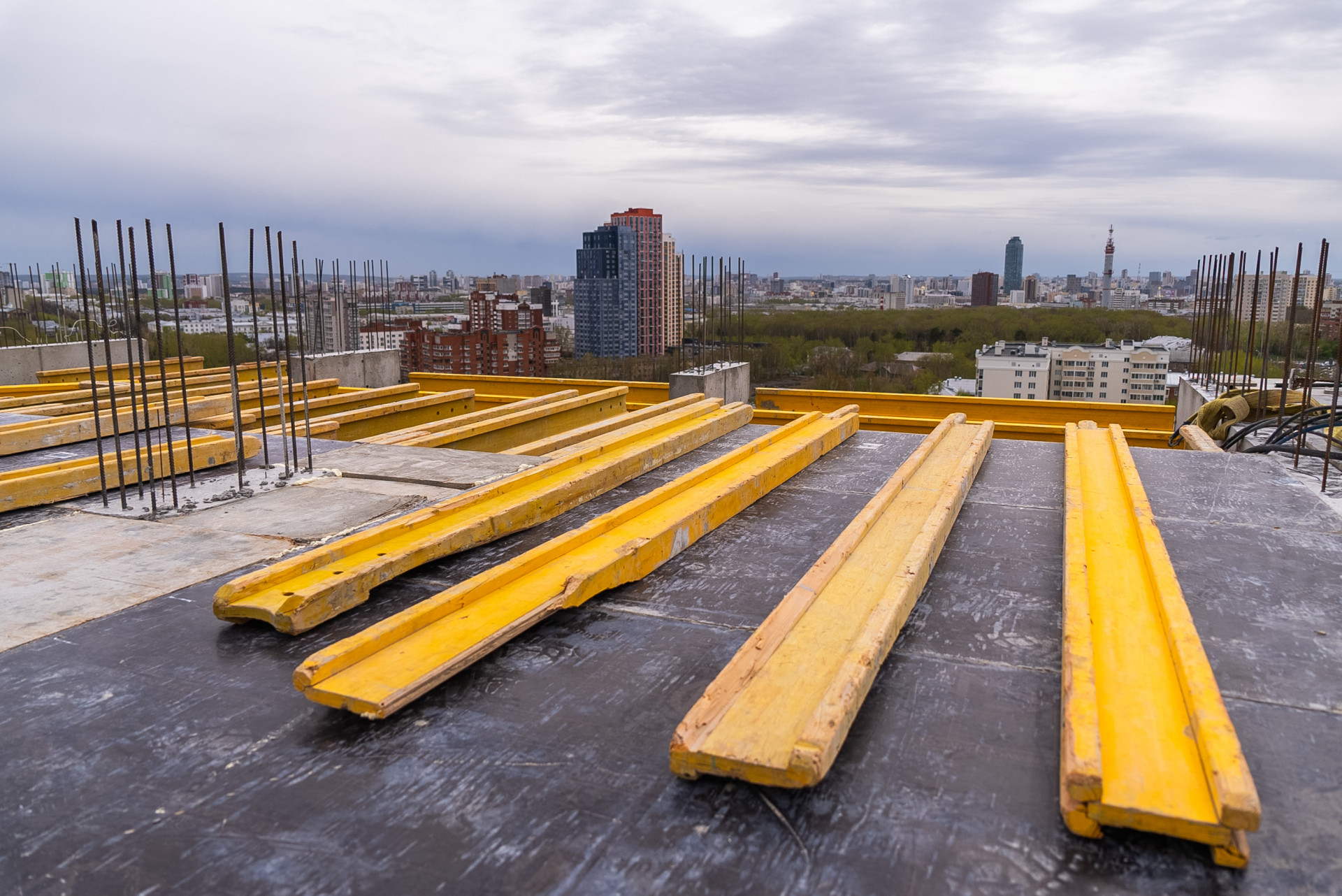

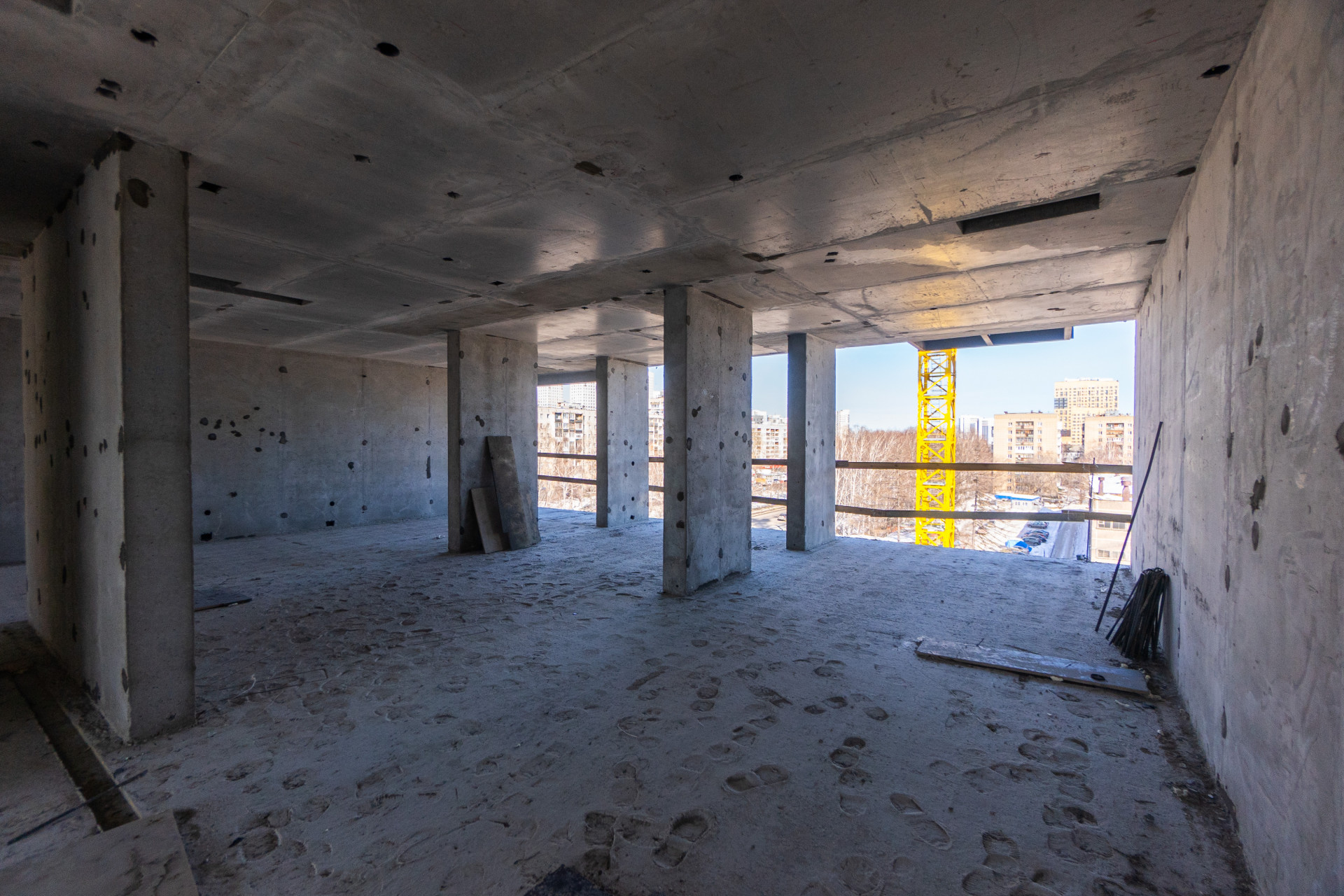

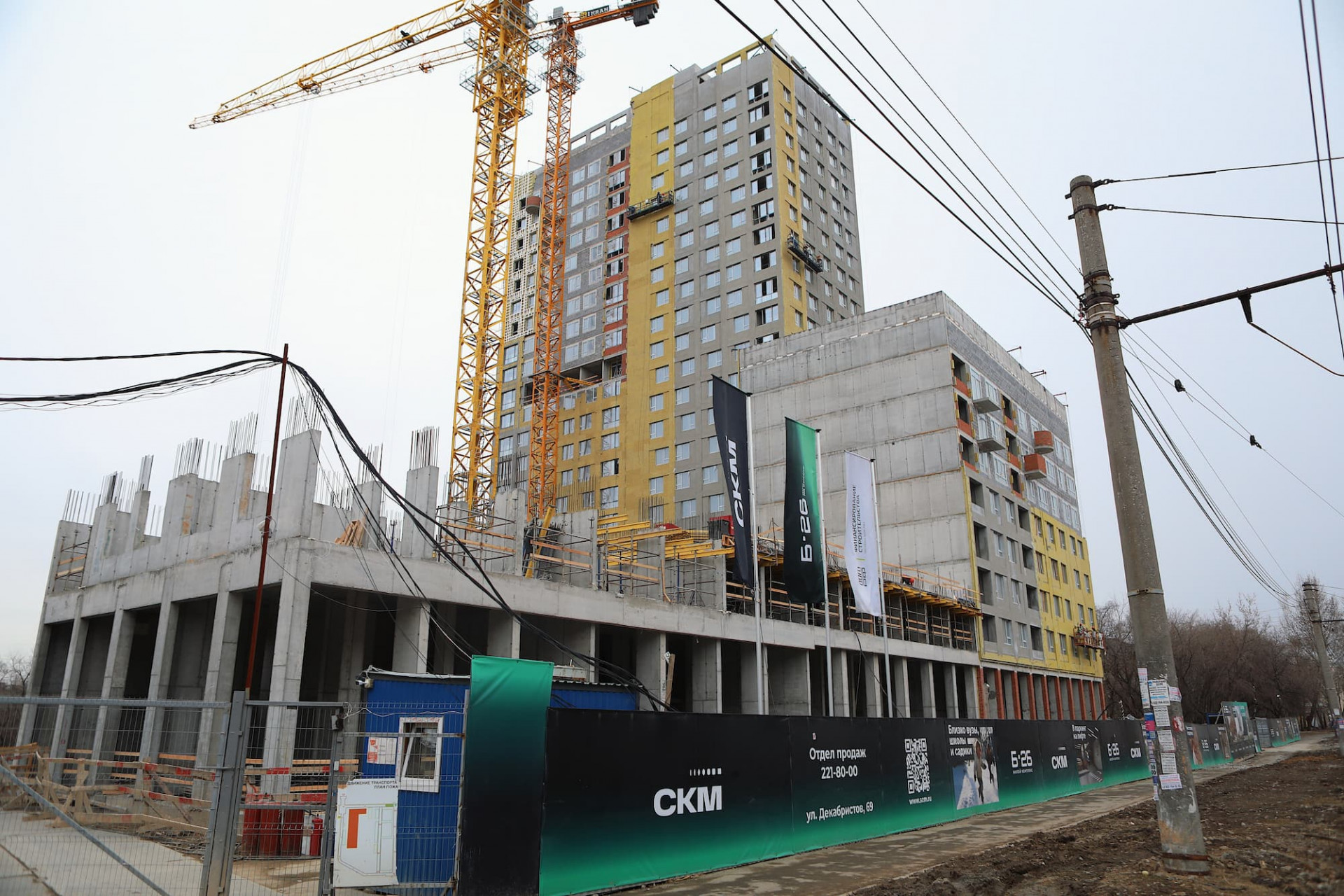

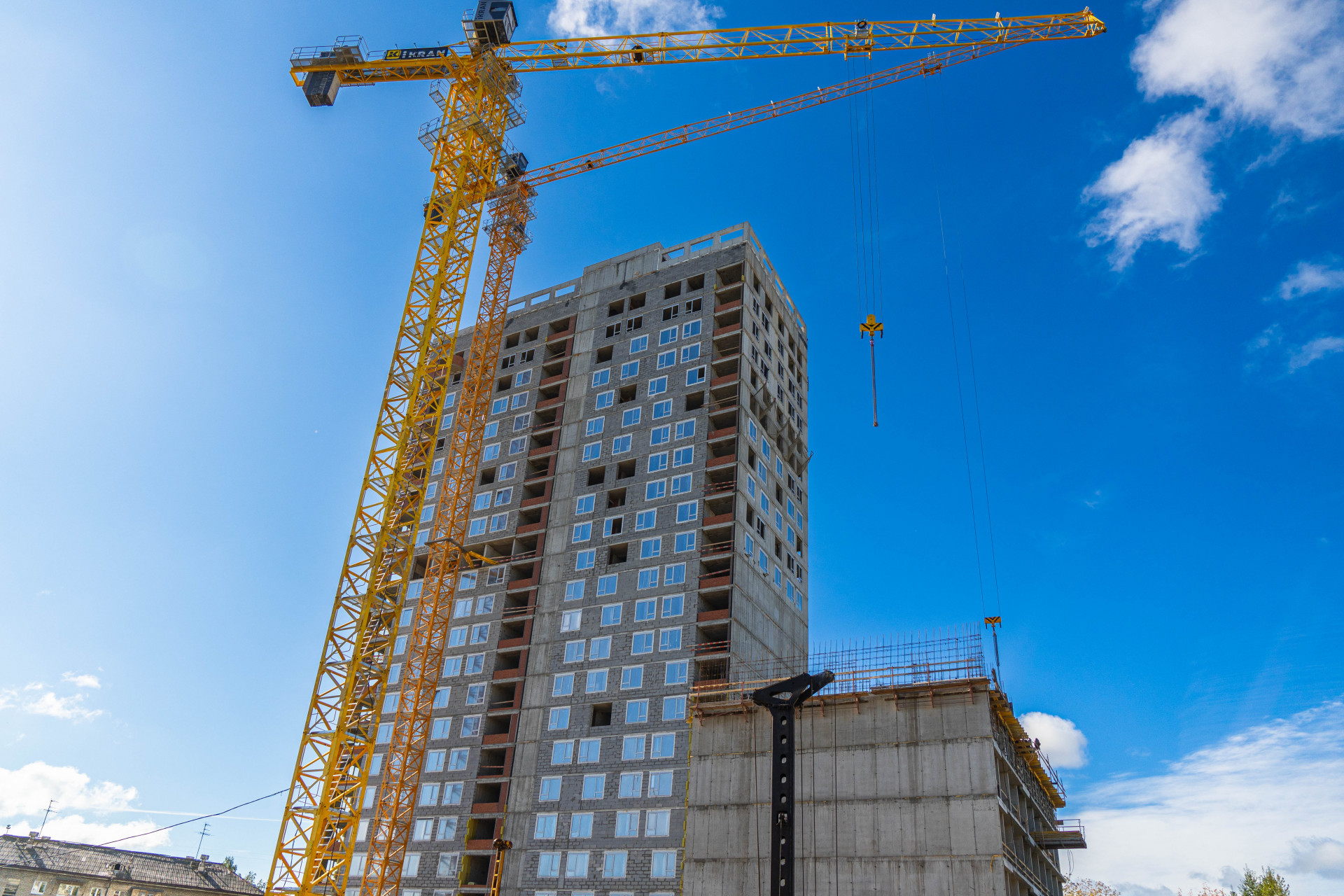

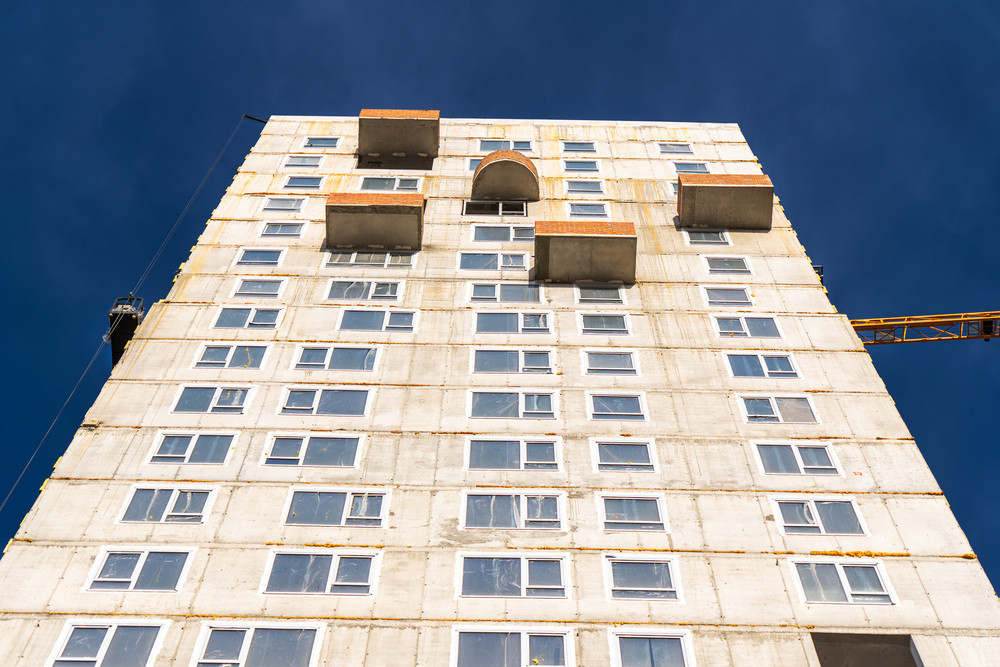

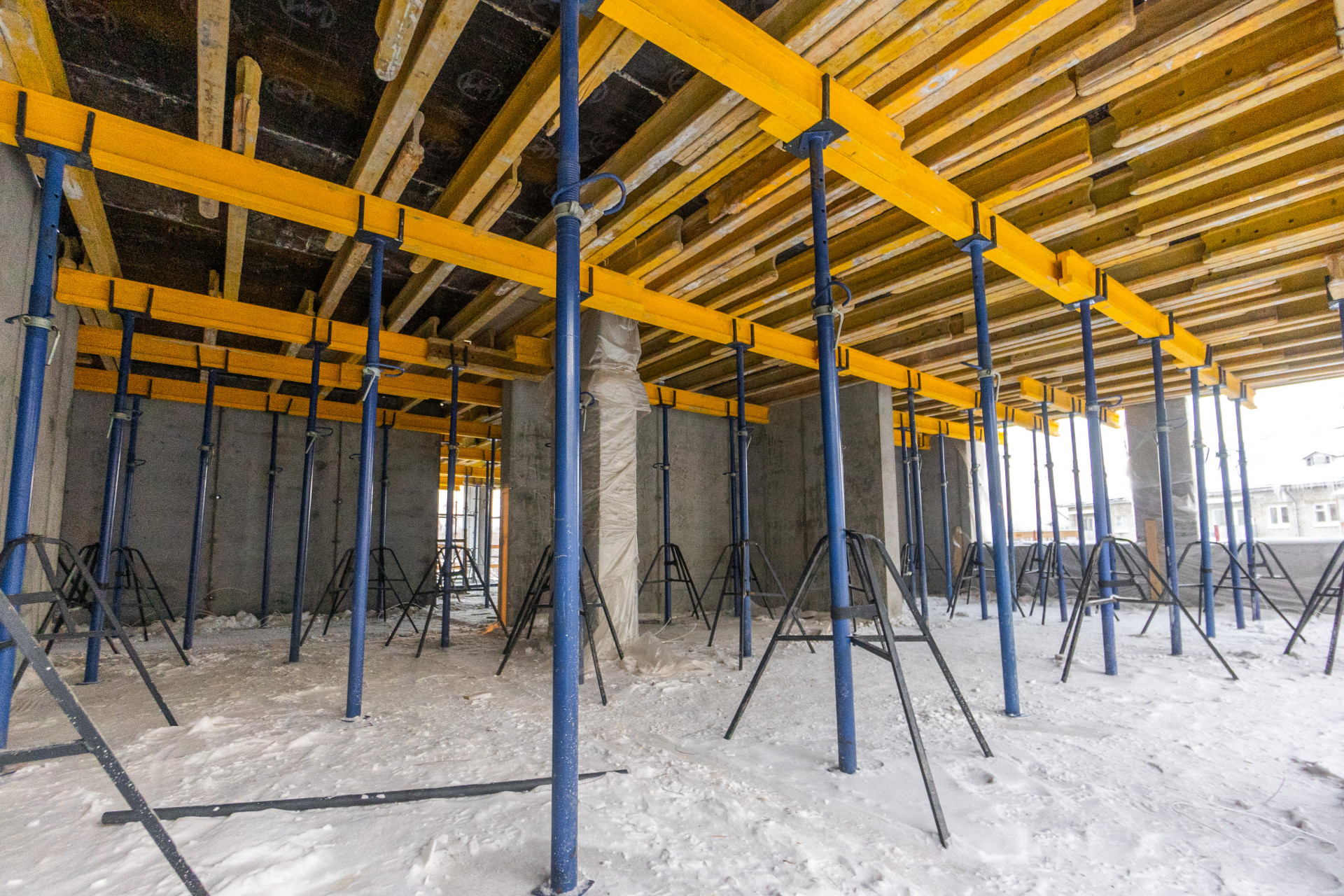

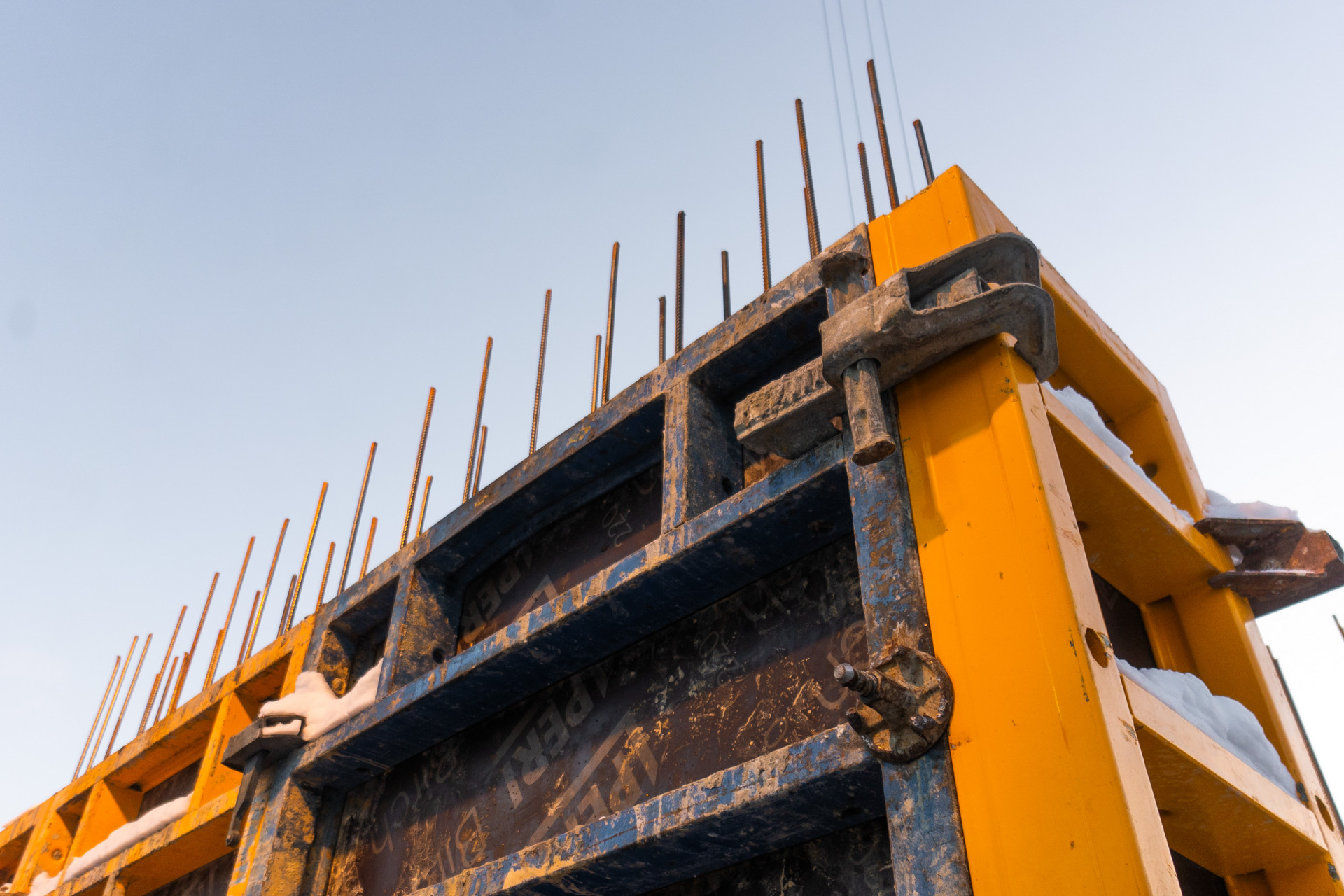

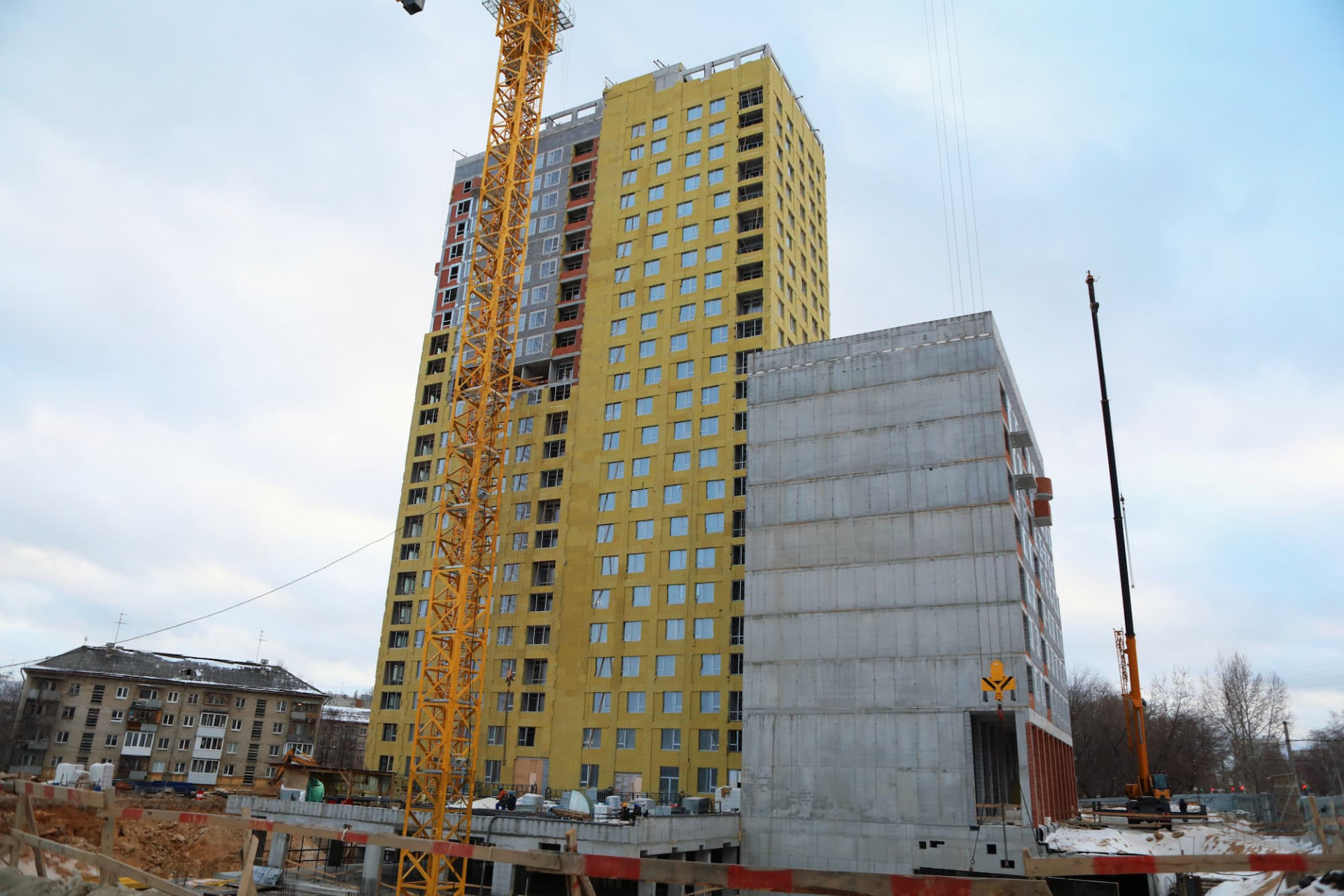

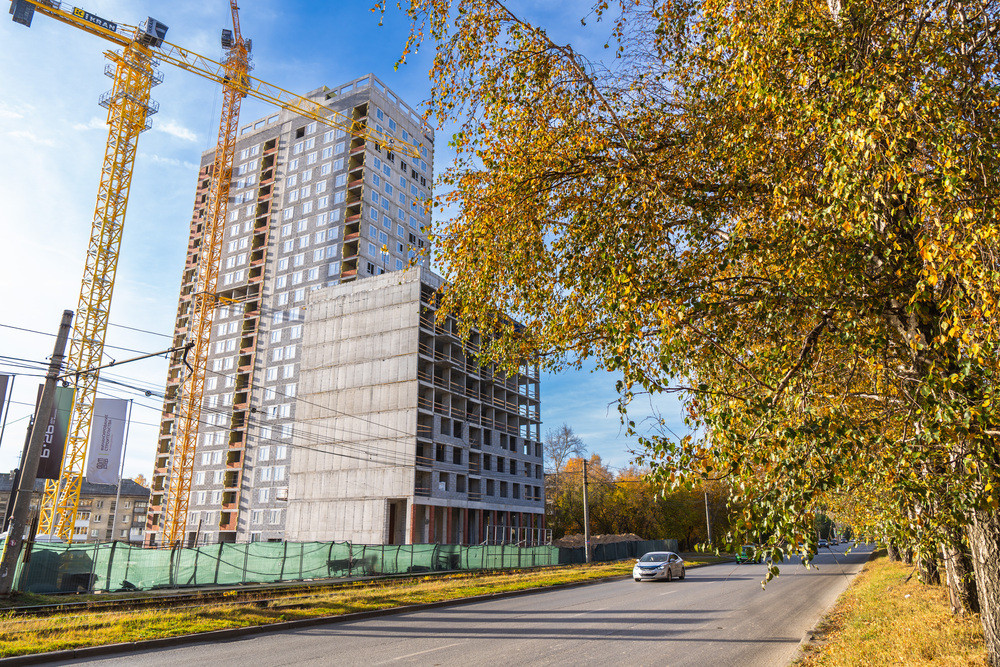

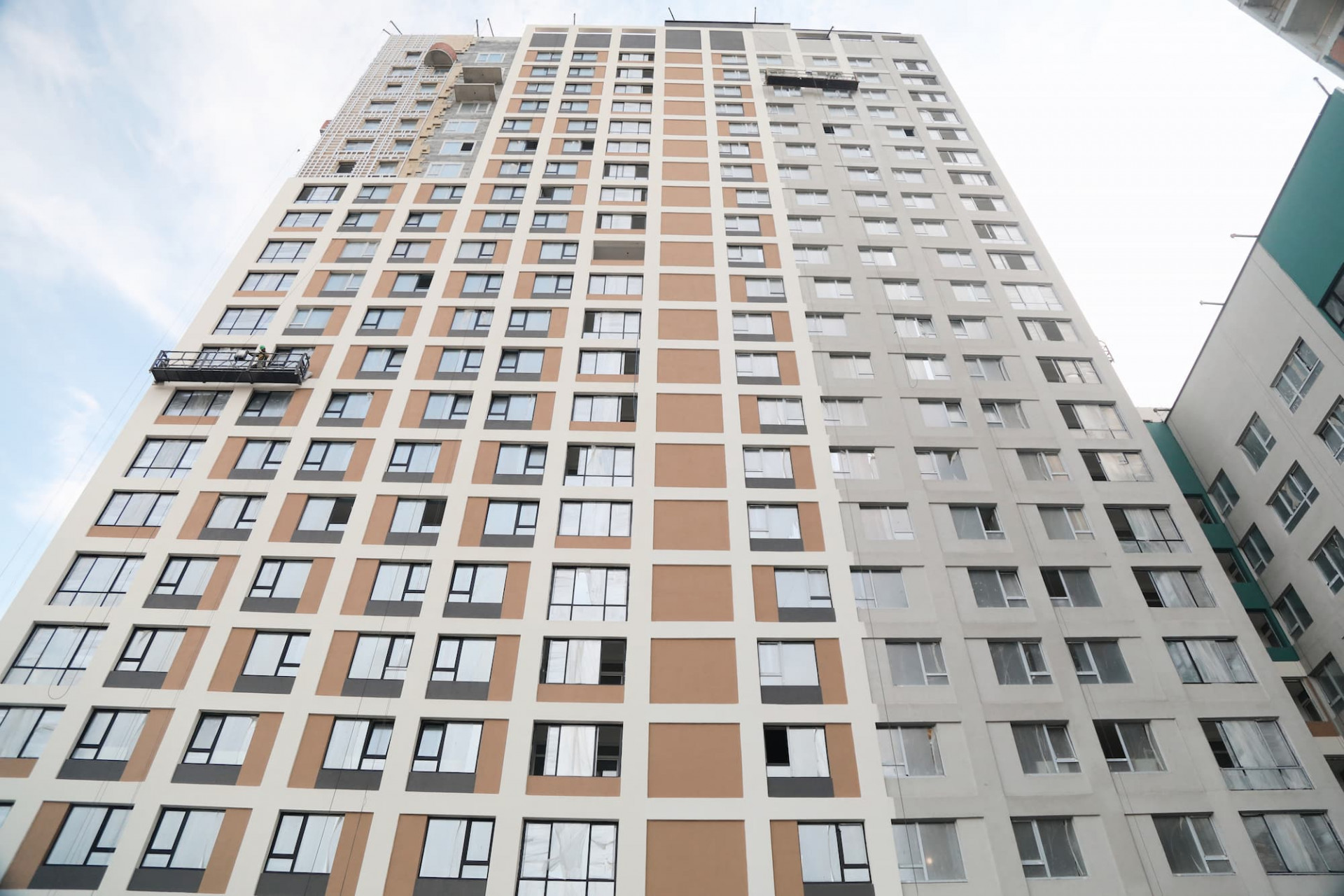

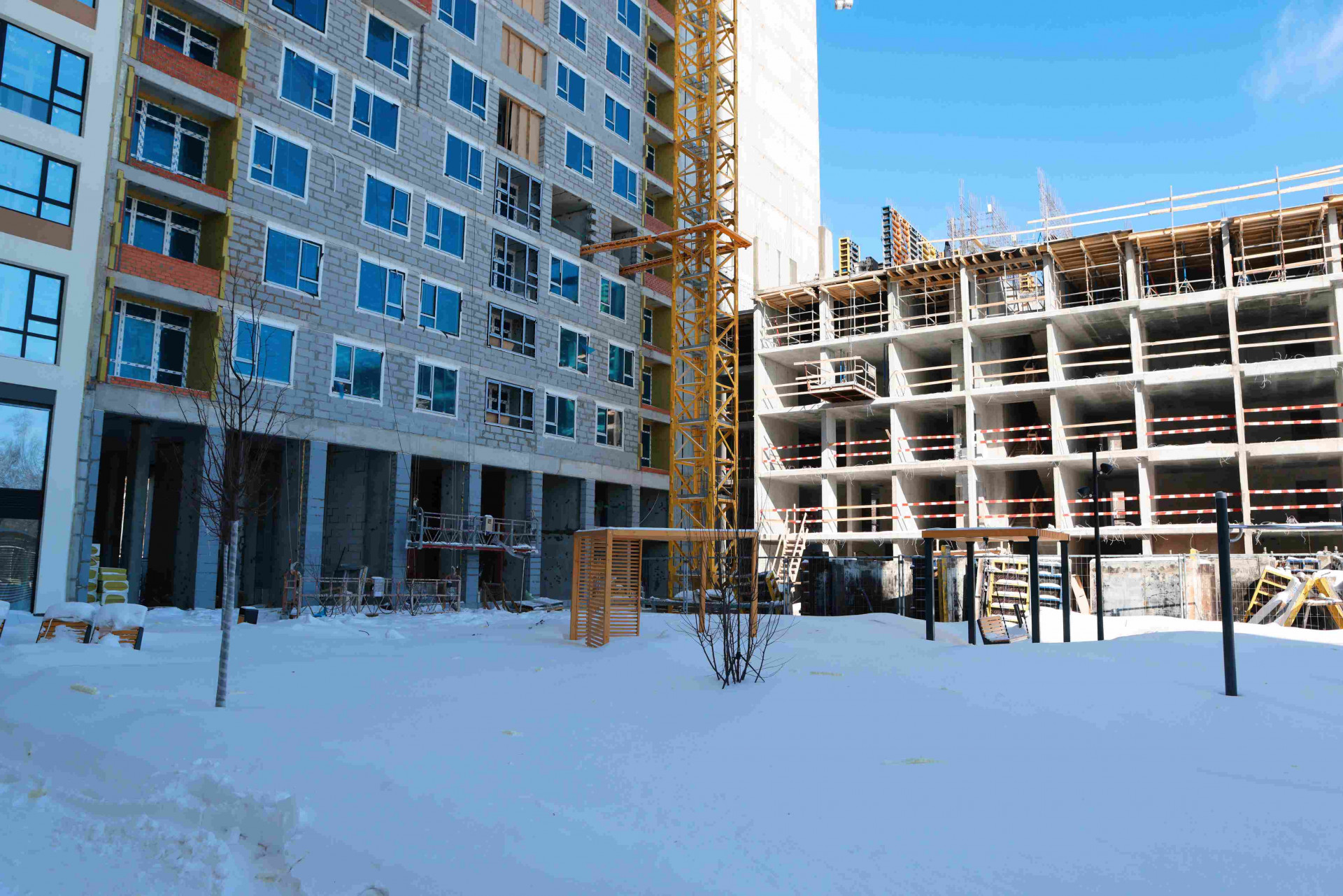

- монолитные работы выполнены 100%

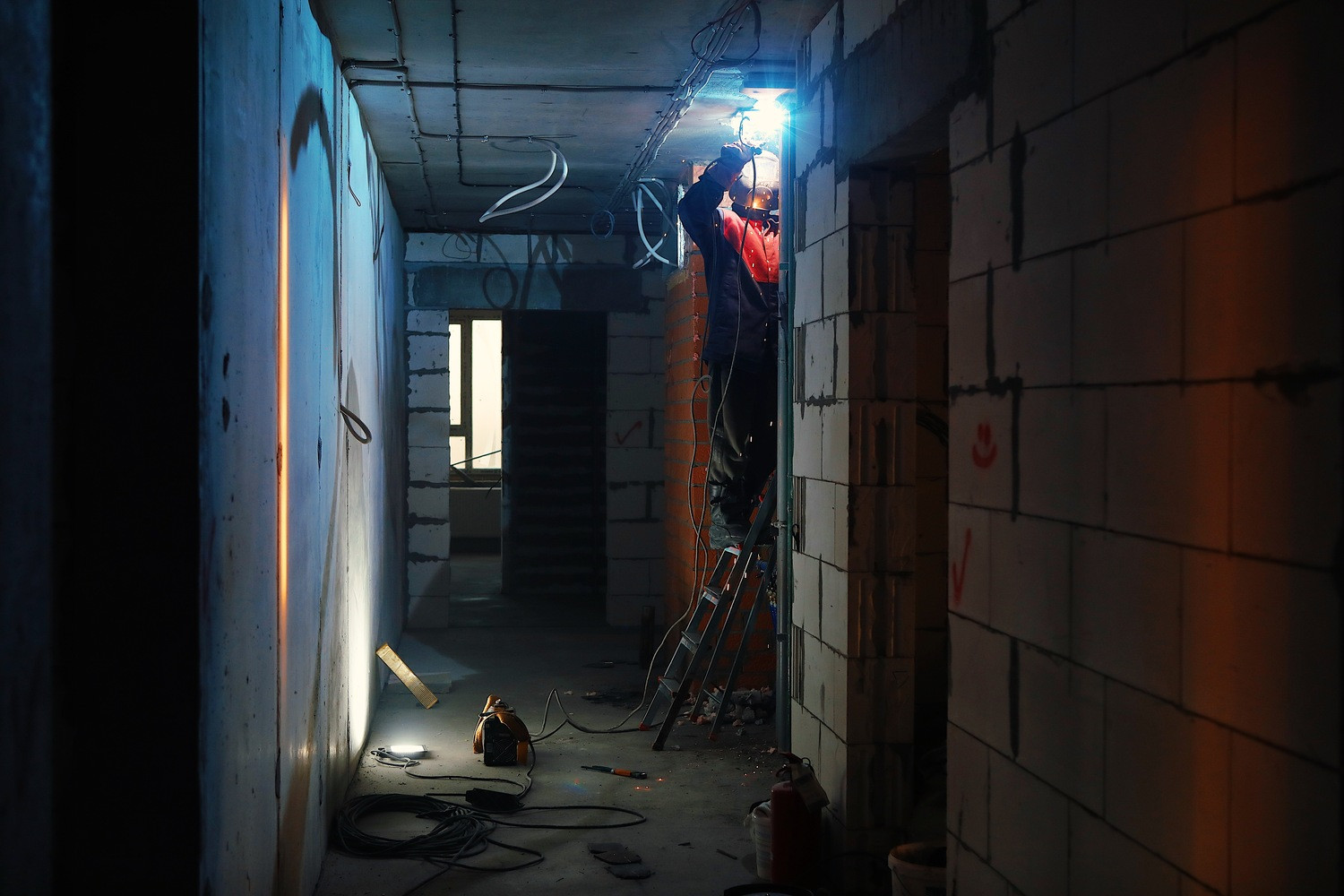

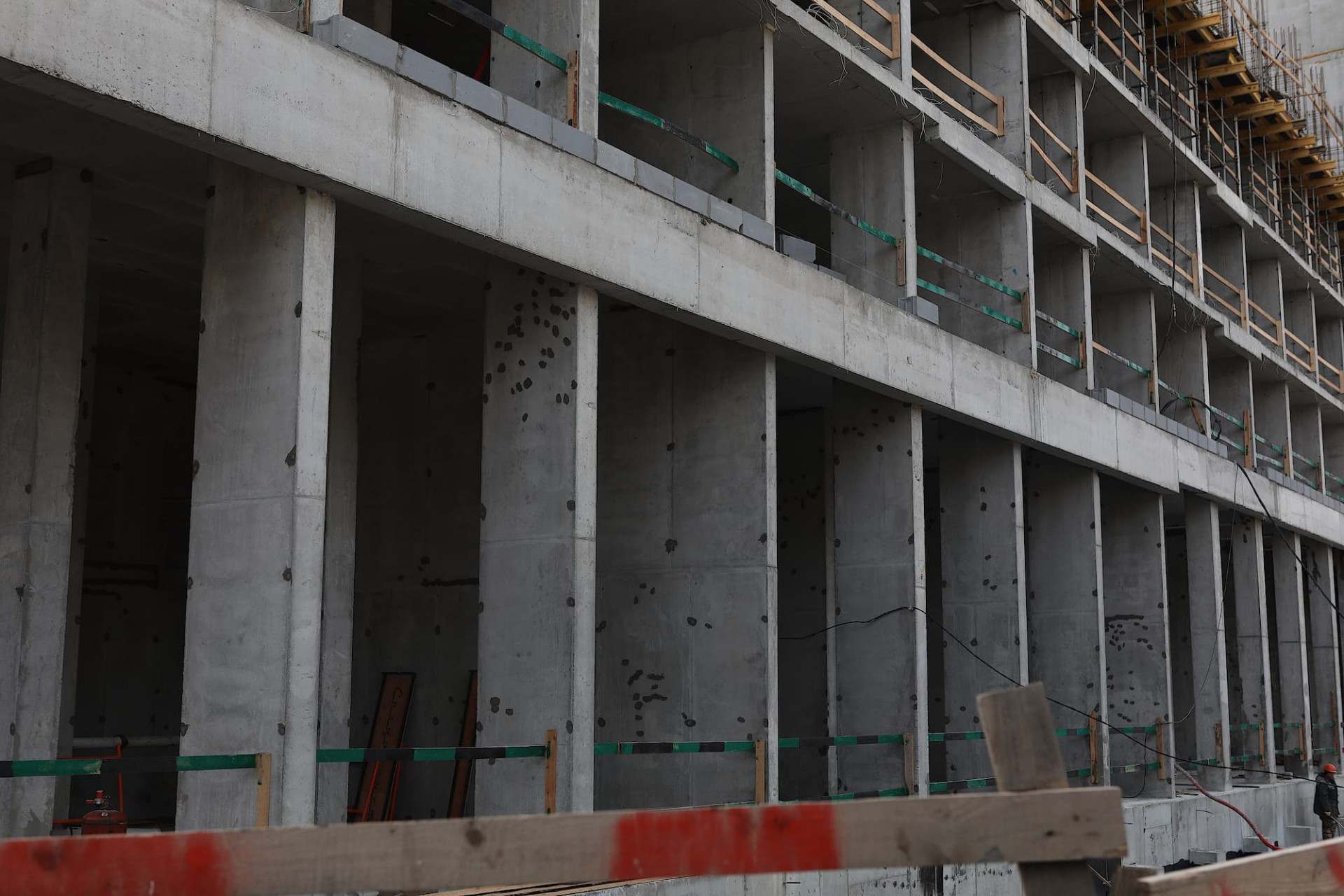

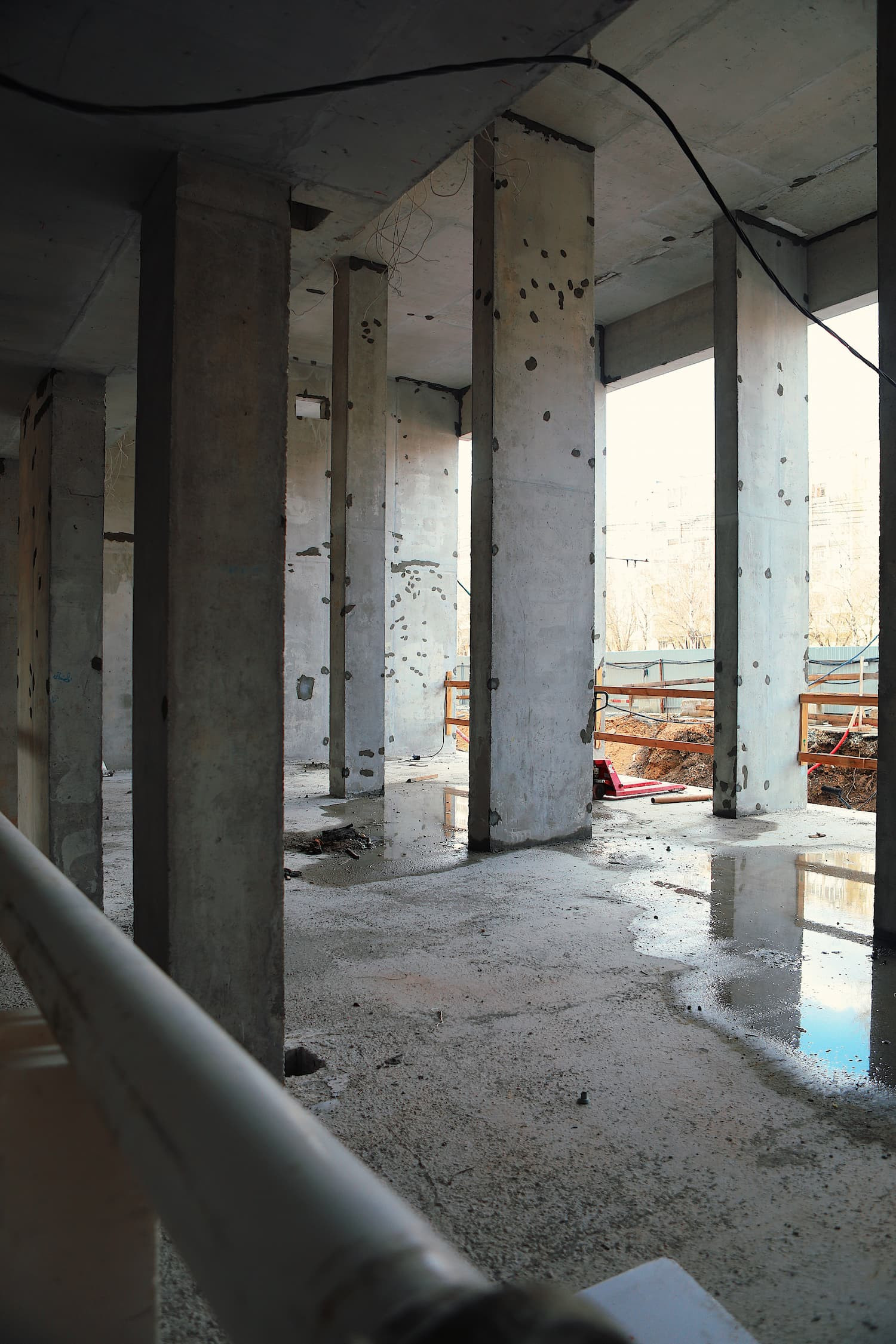

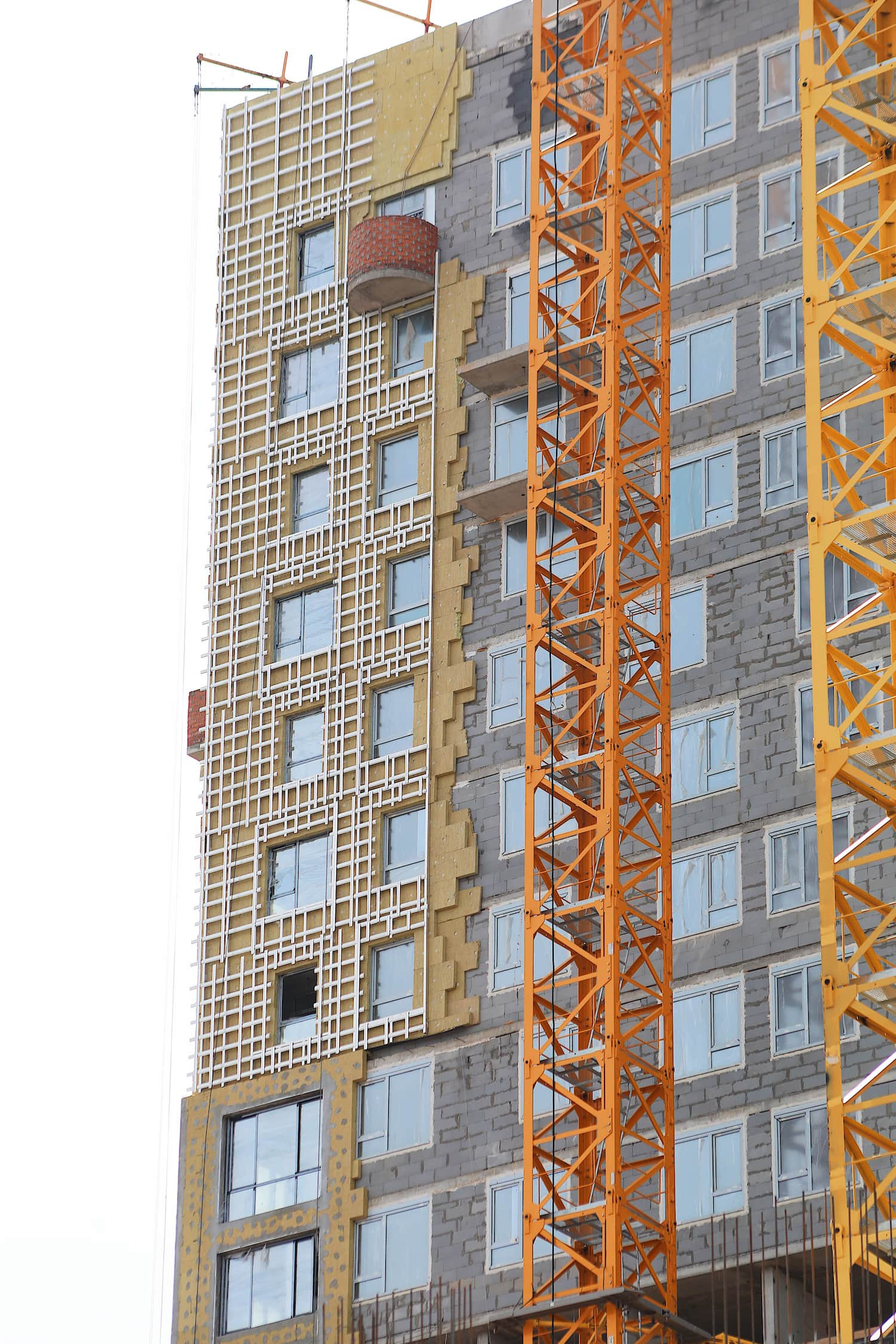

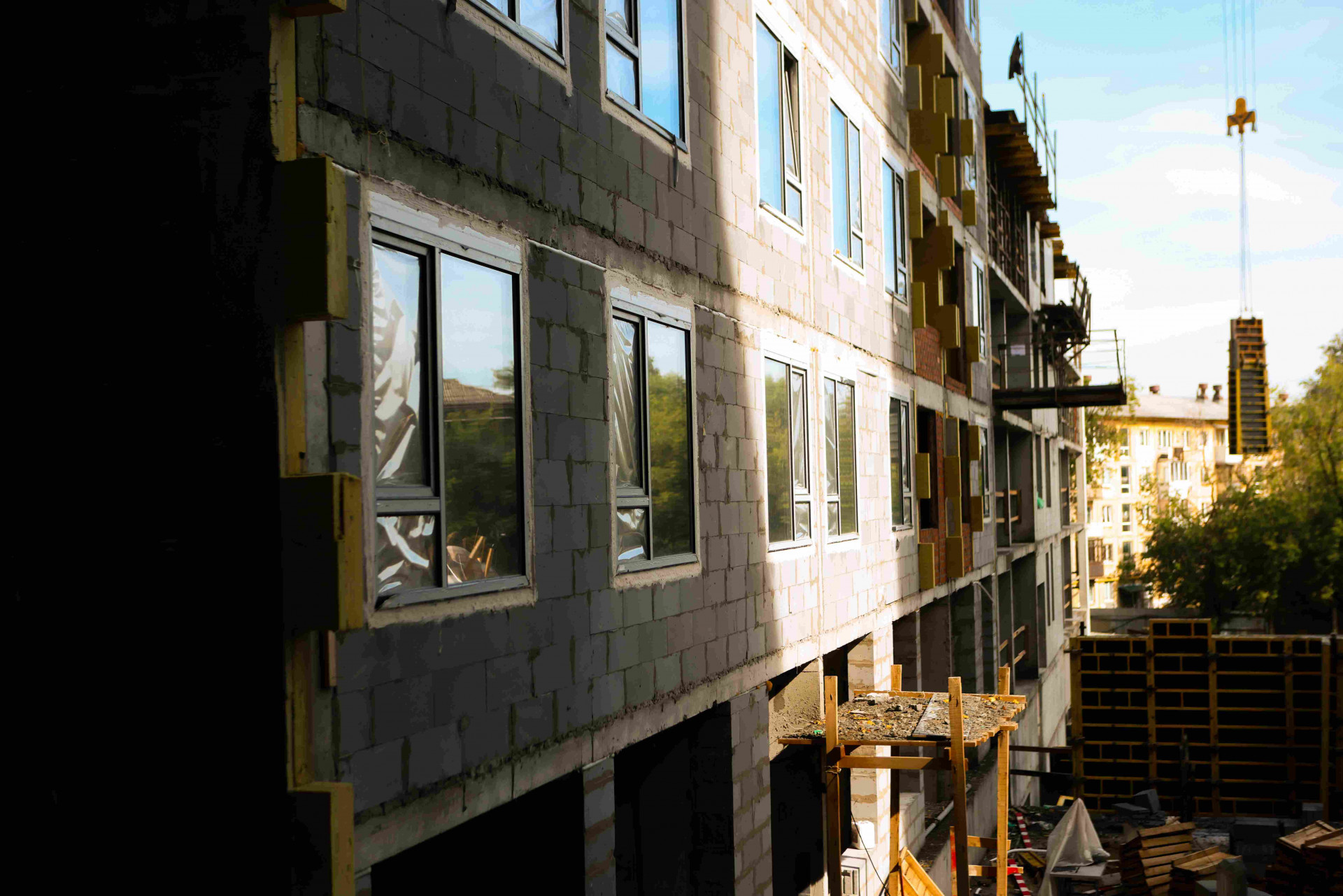

- выполняются работы по кладке наружных стен и внутренних перегородок на 22 этаже
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 10-15 этажах
- выполняются работы по прокладке внутренних сетей электроснабжения на 3 этаже

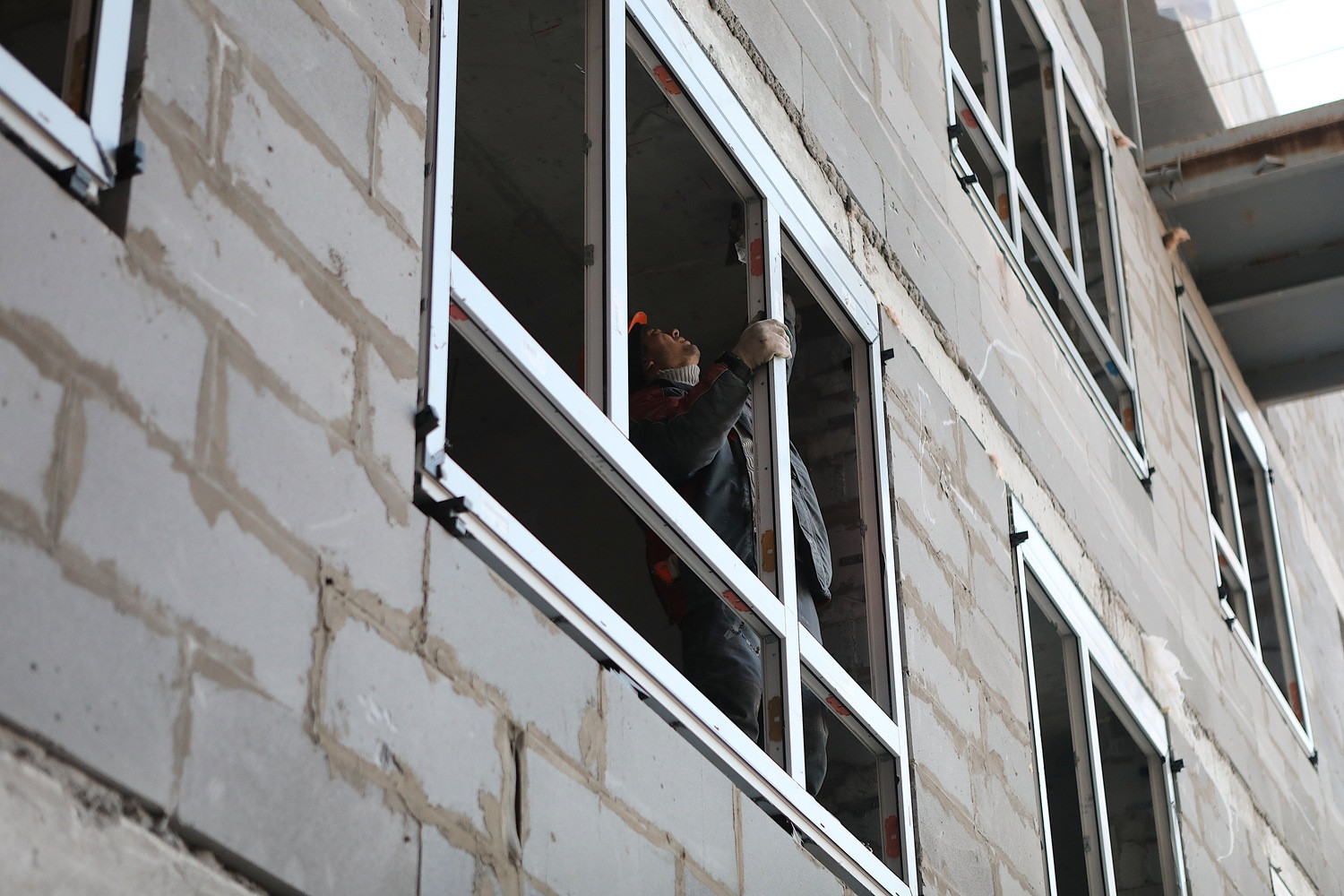

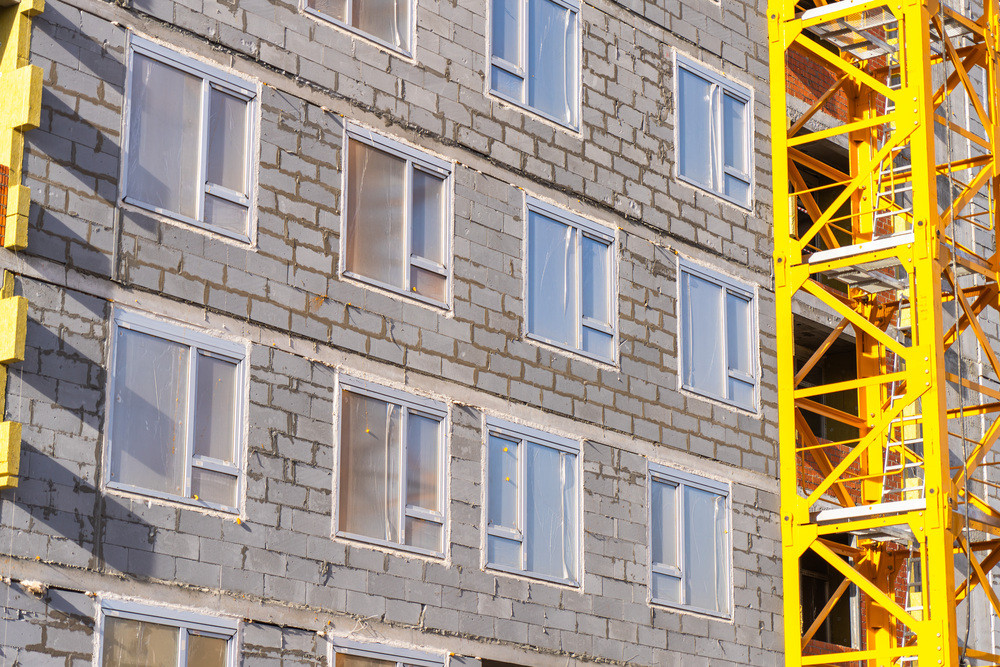

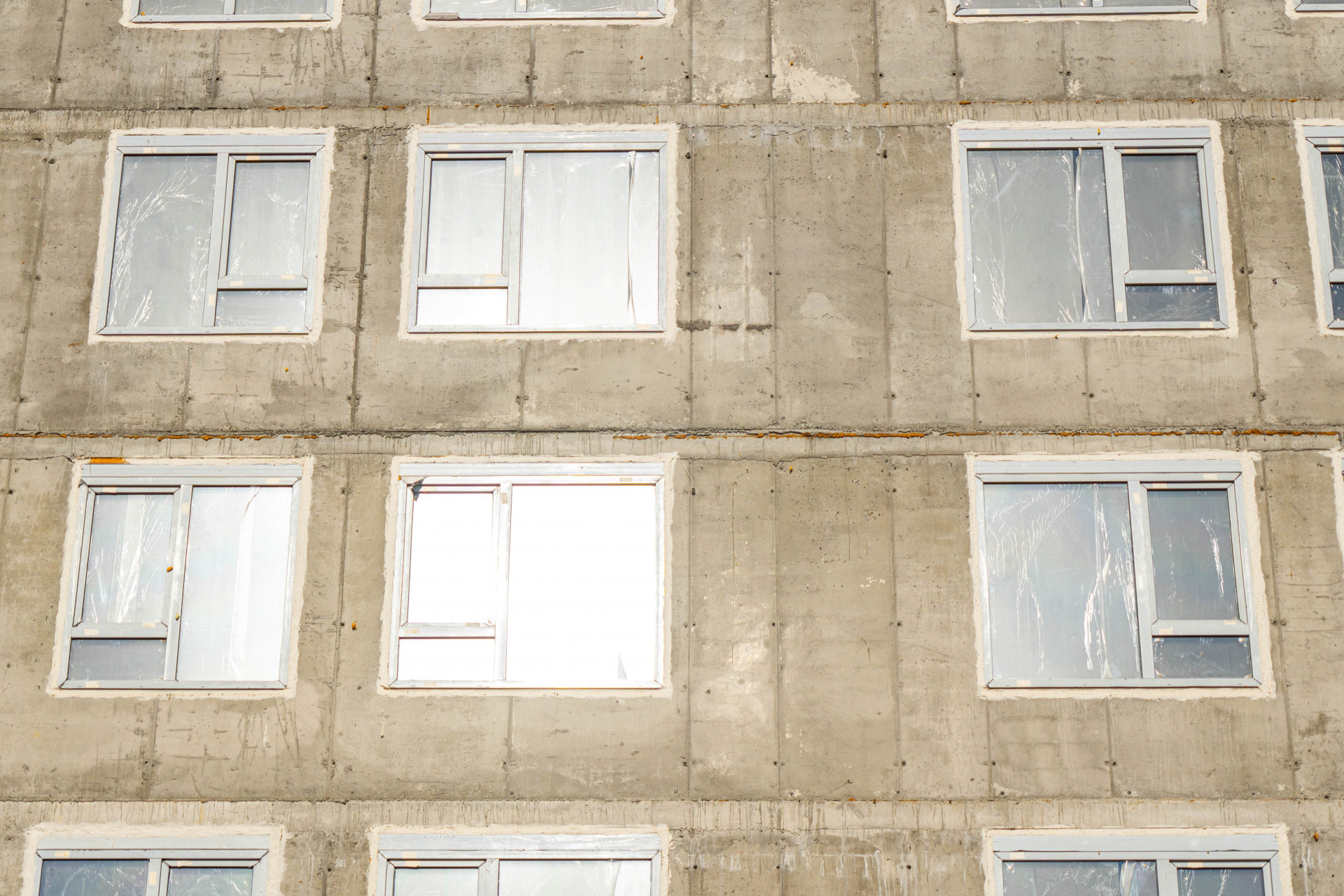

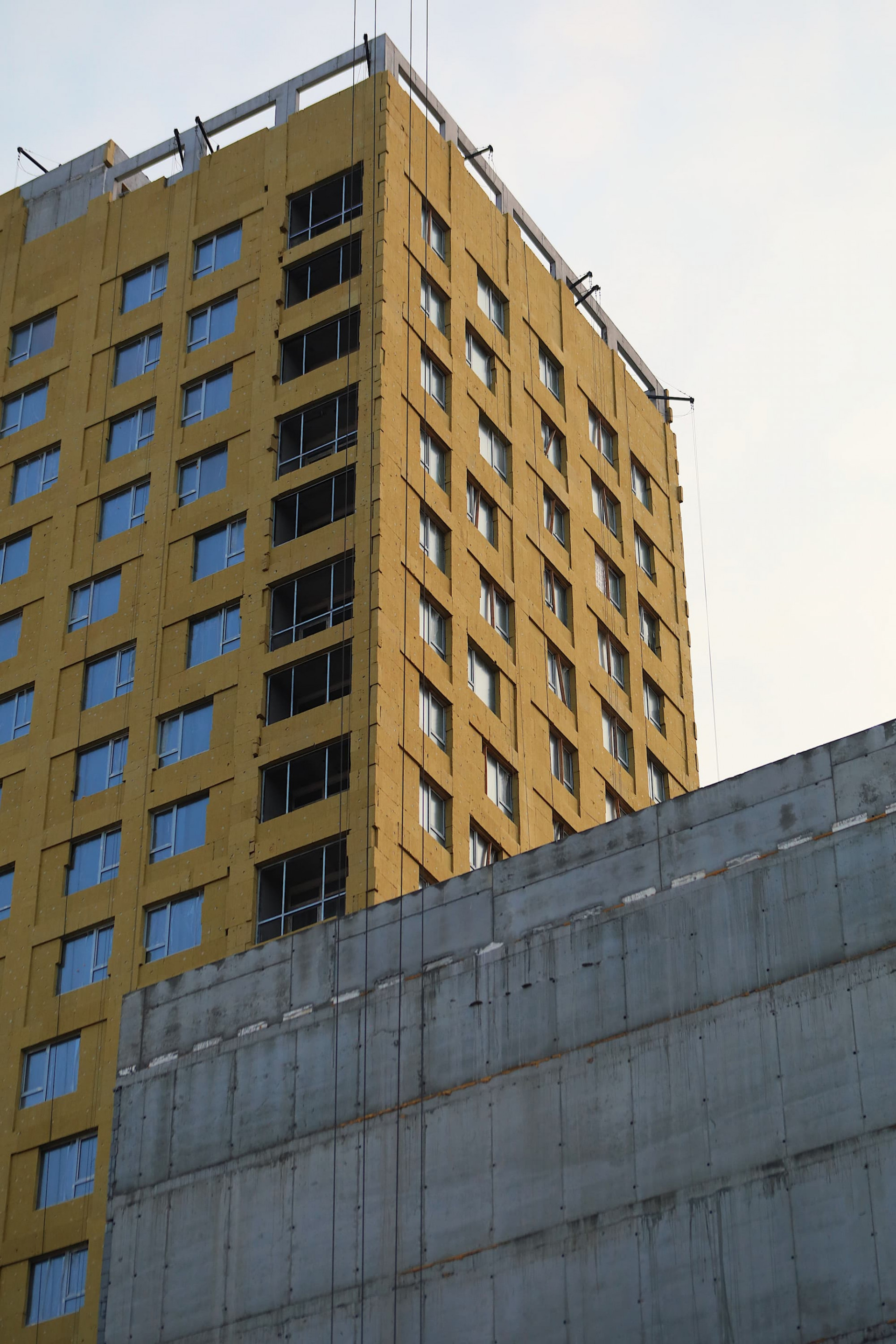

- монтаж окон ПВХ 2-10этажи
Секция 2:
- завершены работы по устройству подземной части здания

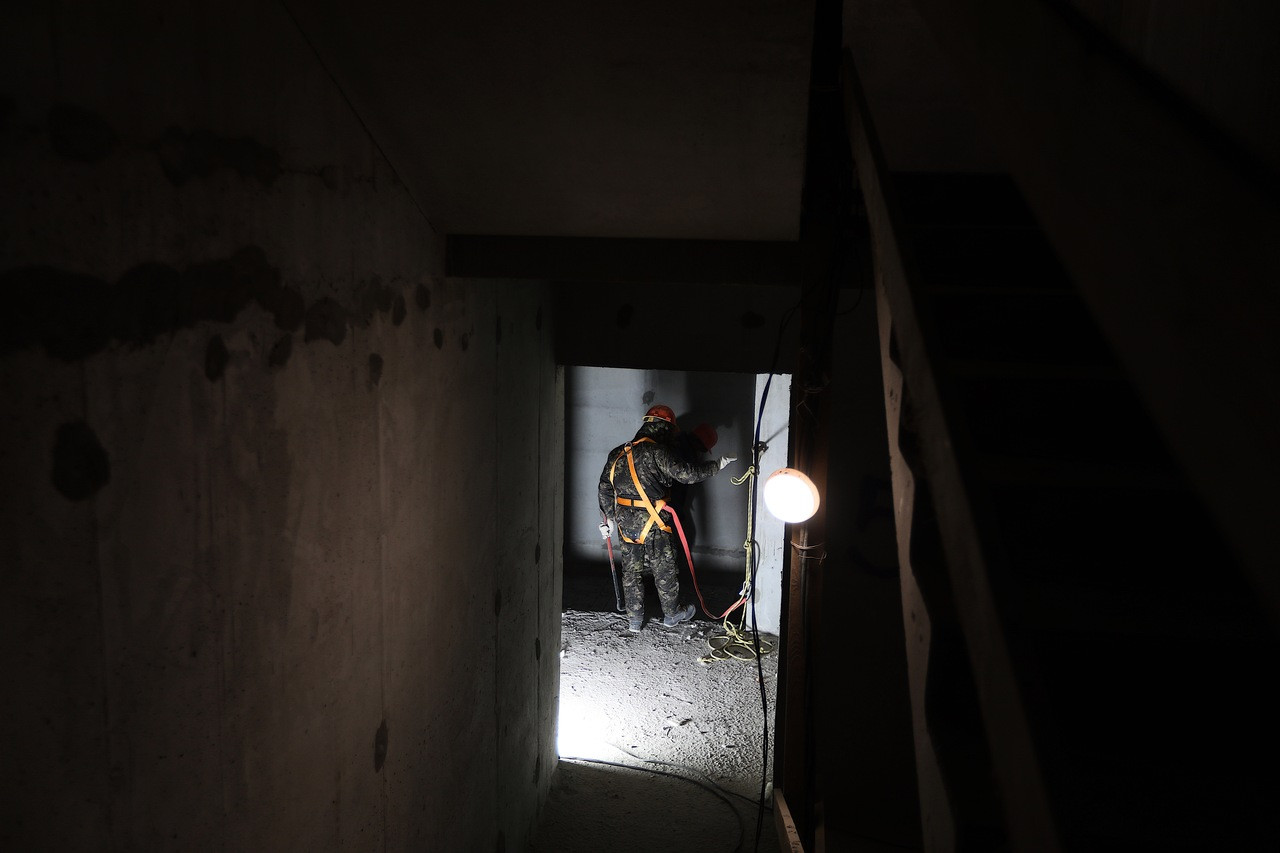

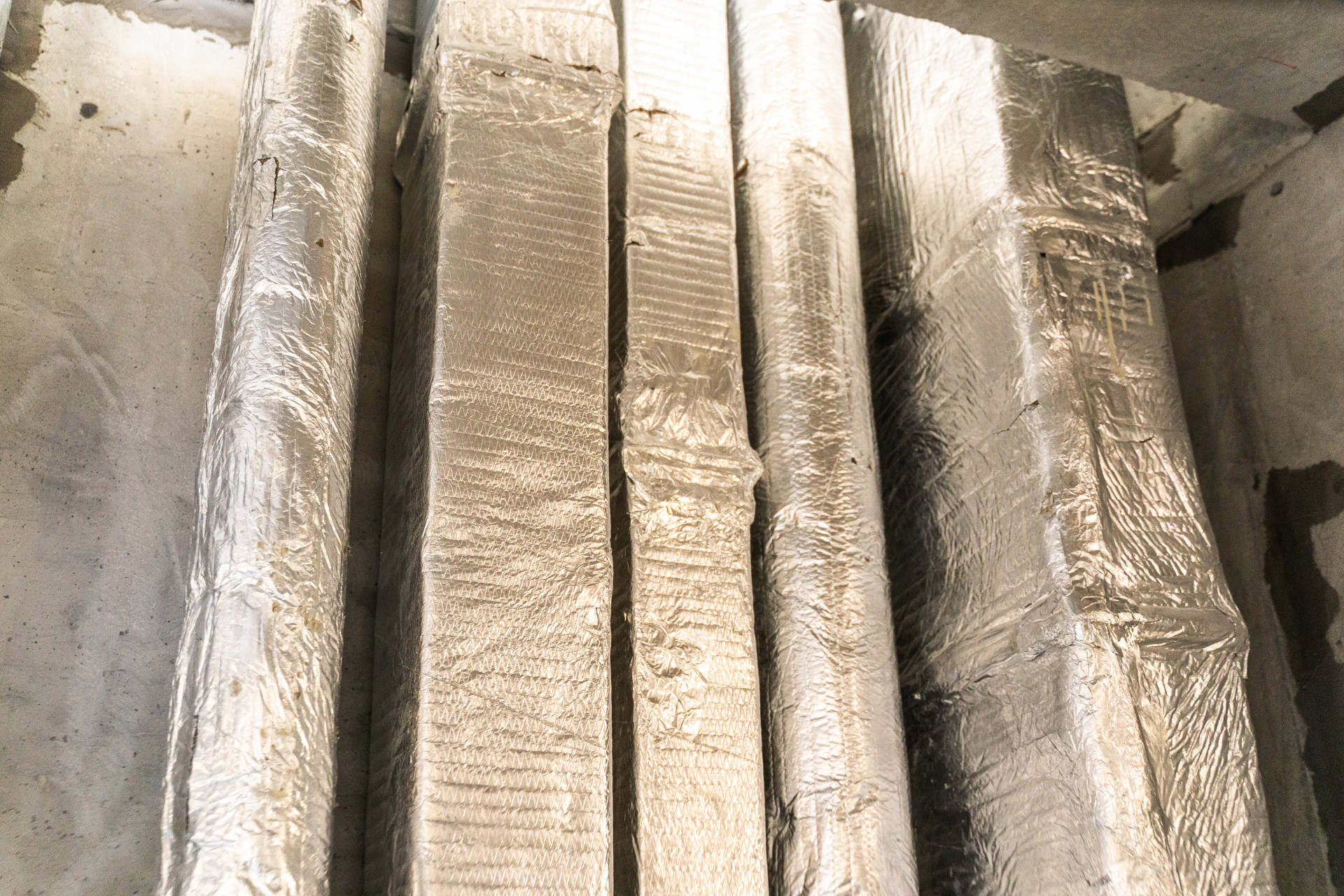

- выполняются работы по гидроизоляции и утеплению подземной части здания

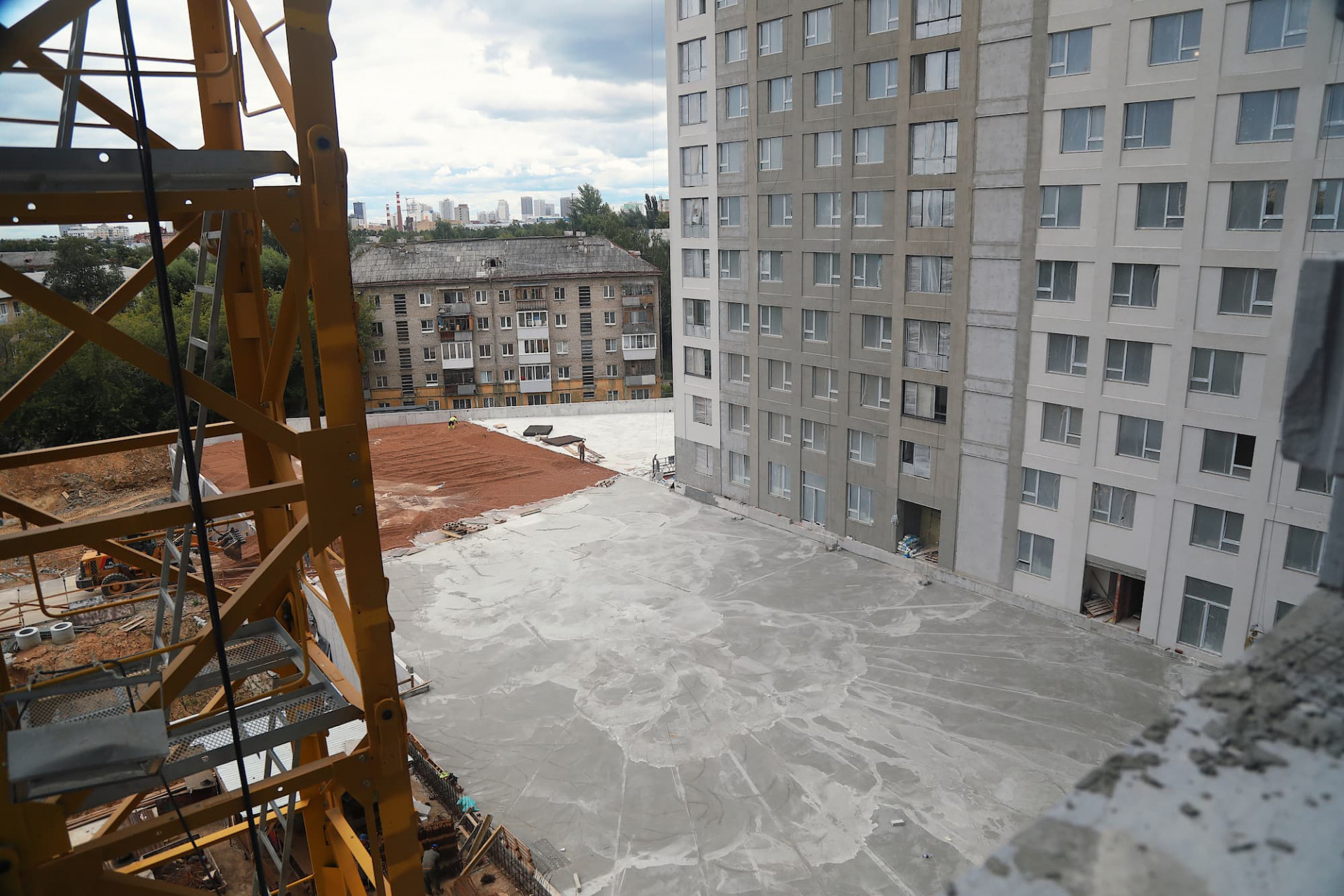

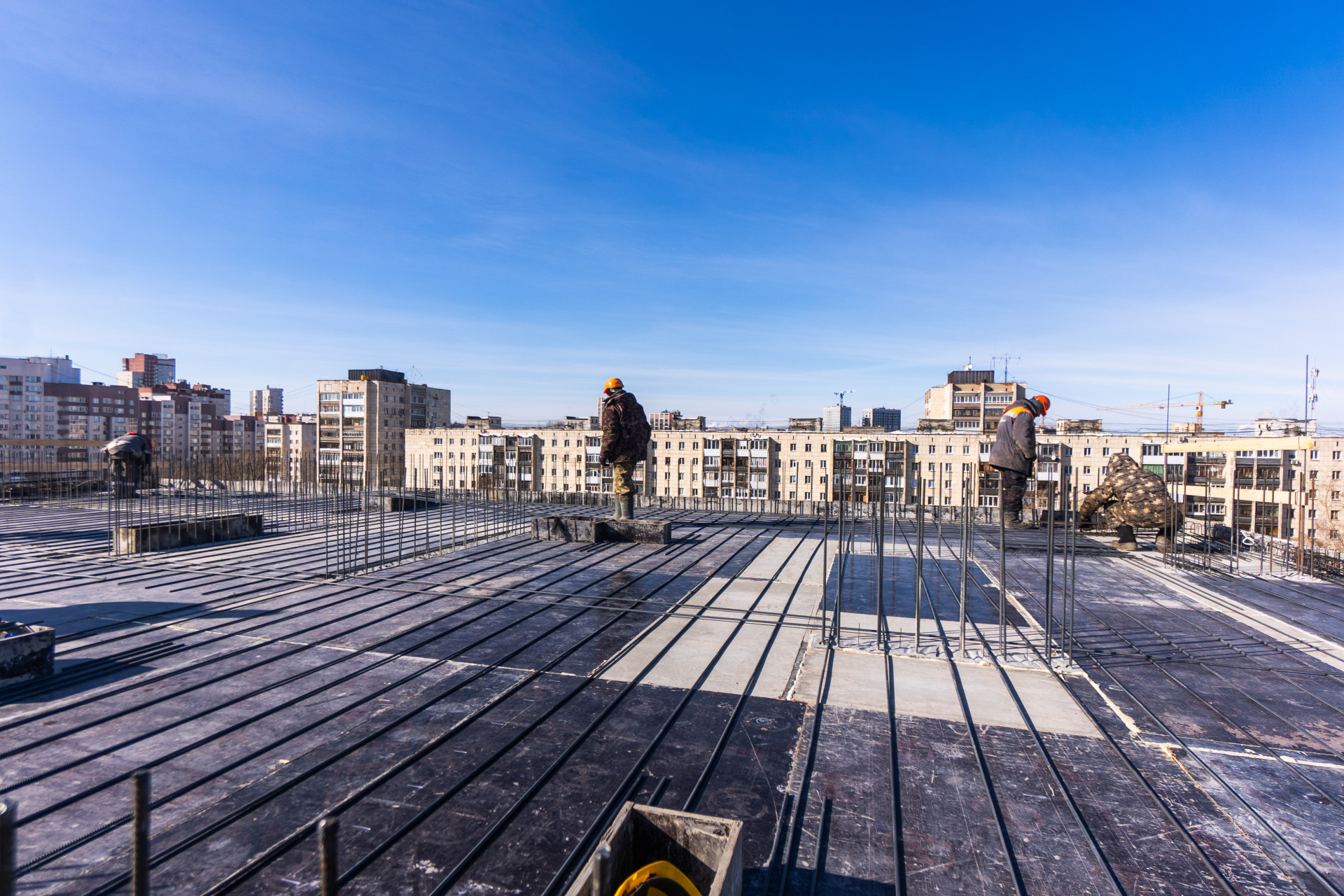

- монолитные работы на 1 этаже
Секция 3:

- начаты работы по массовой забивке свай

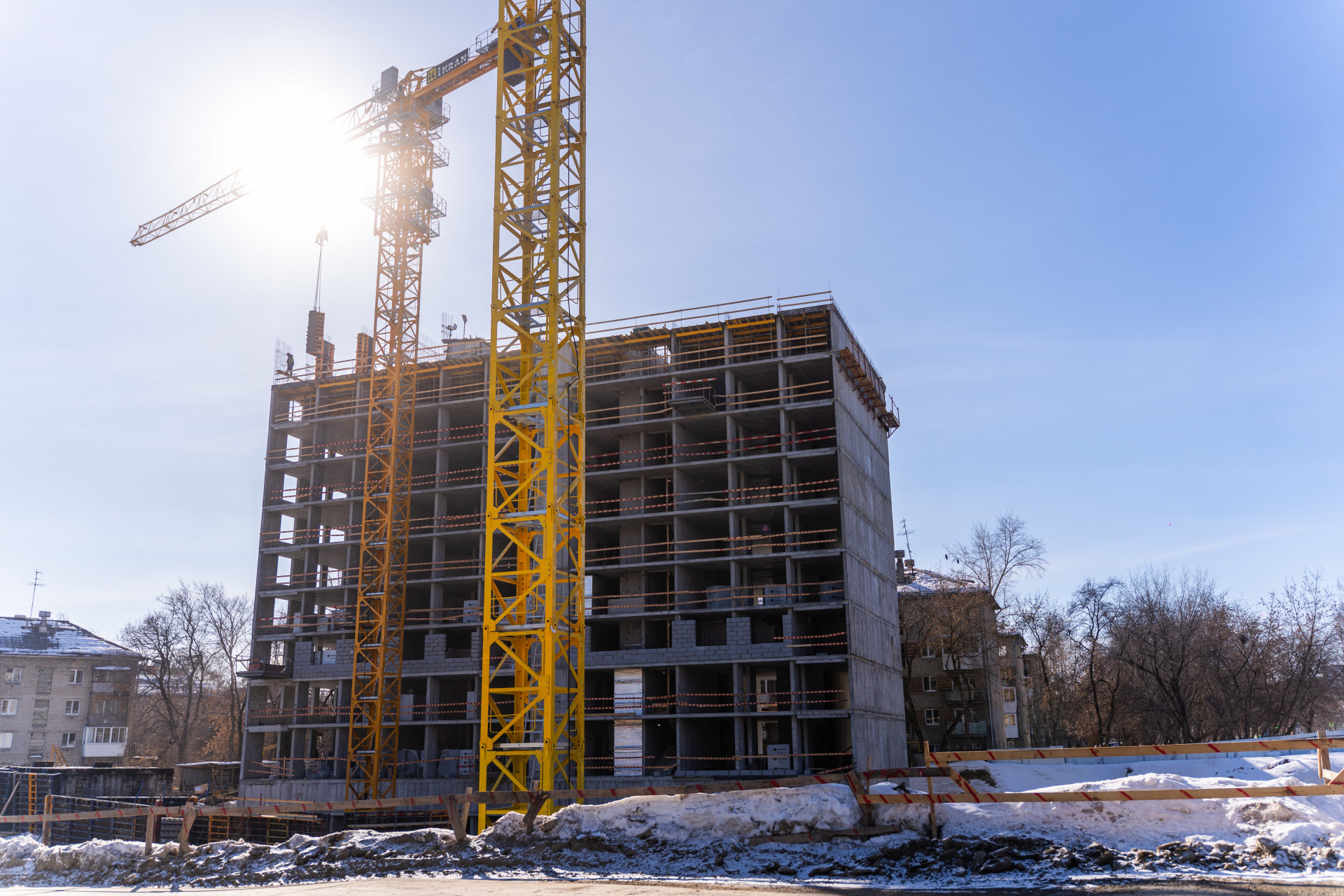

Секция 1:

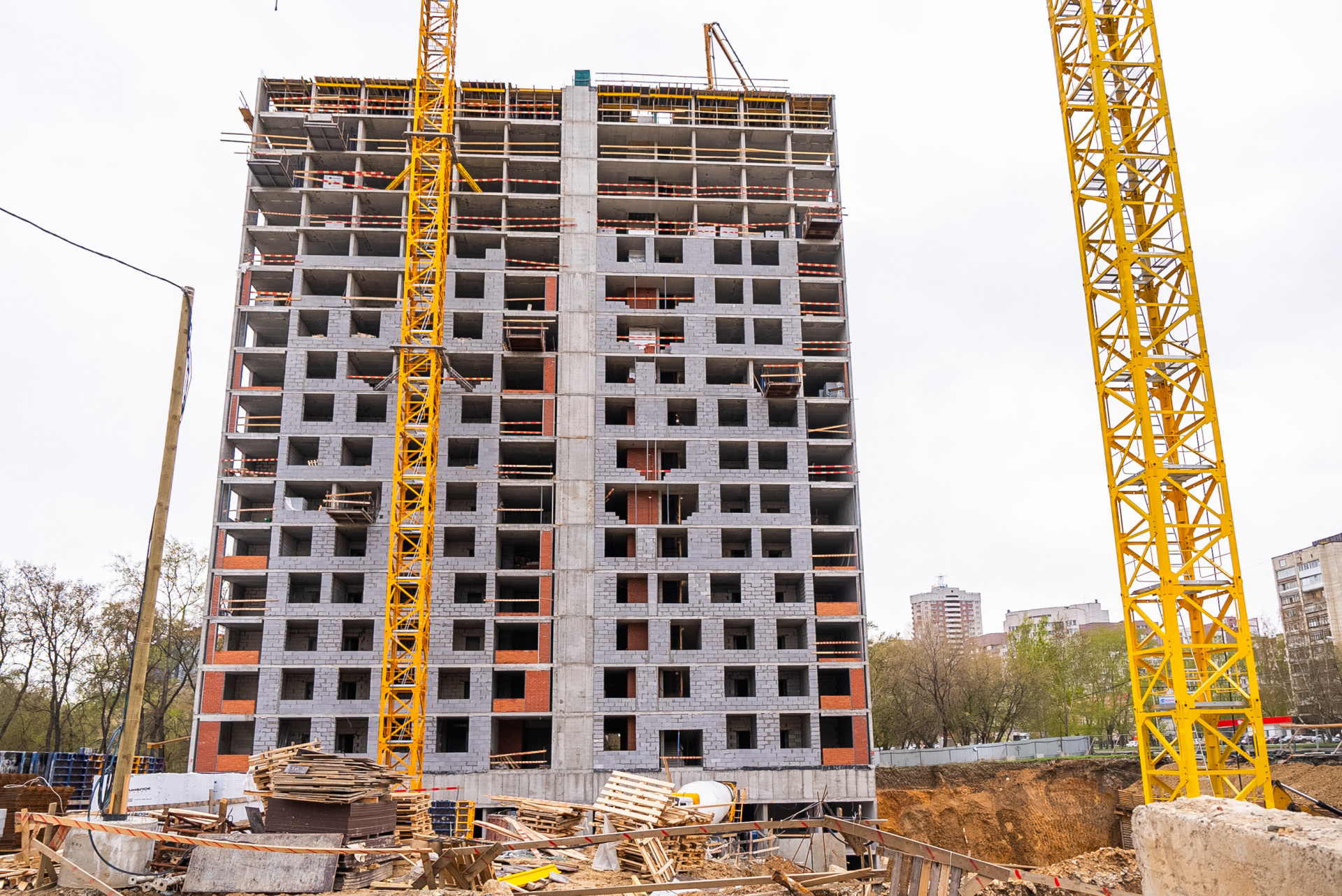

- монолитные работы выполнены 100%

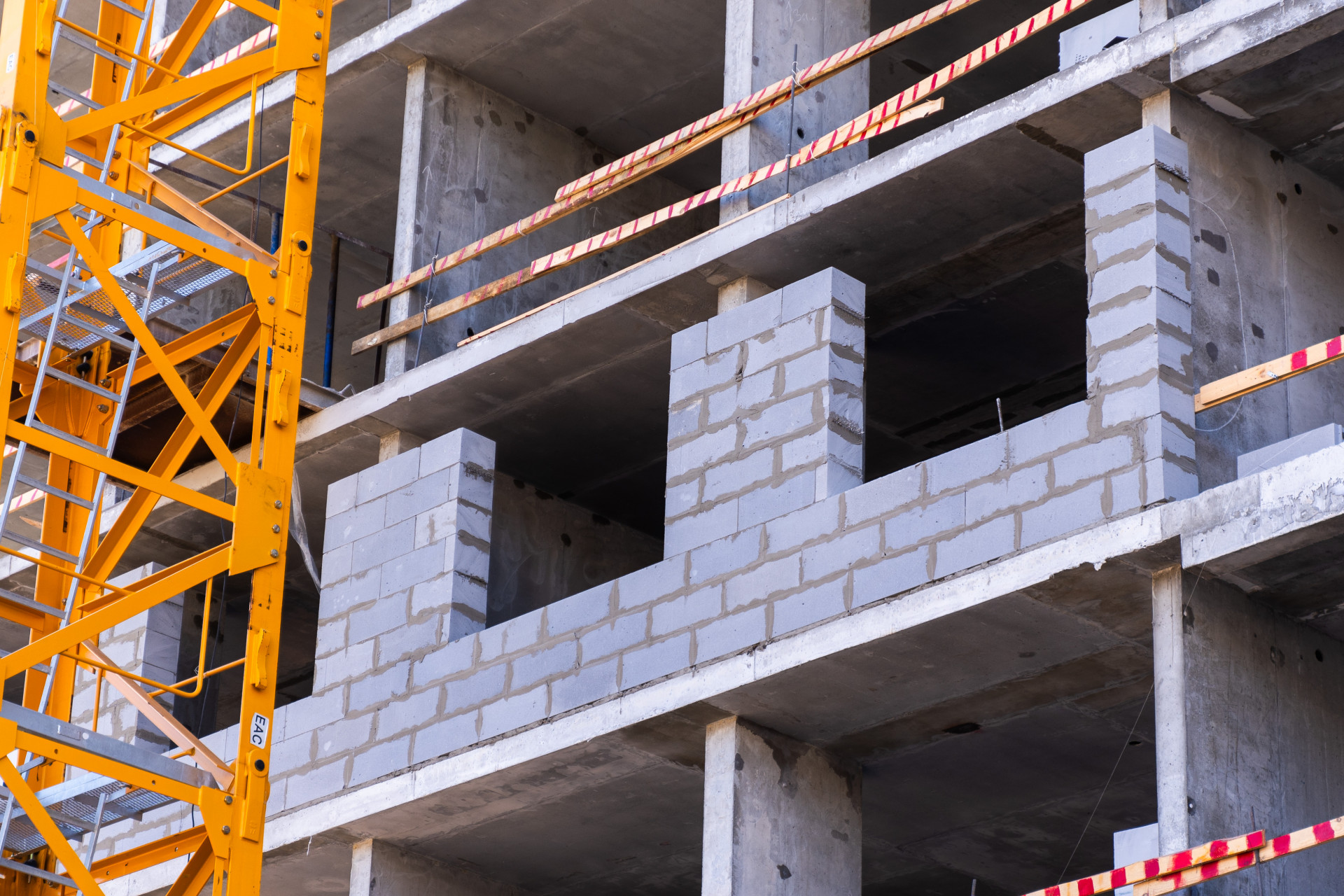

- выполняются работы по кладке наружных стен и внутренних перегородок на 23 этаже
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 15-18 этажах
- выполняются работы по прокладке внутренних сетей электроснабжения на 4-5 этаже

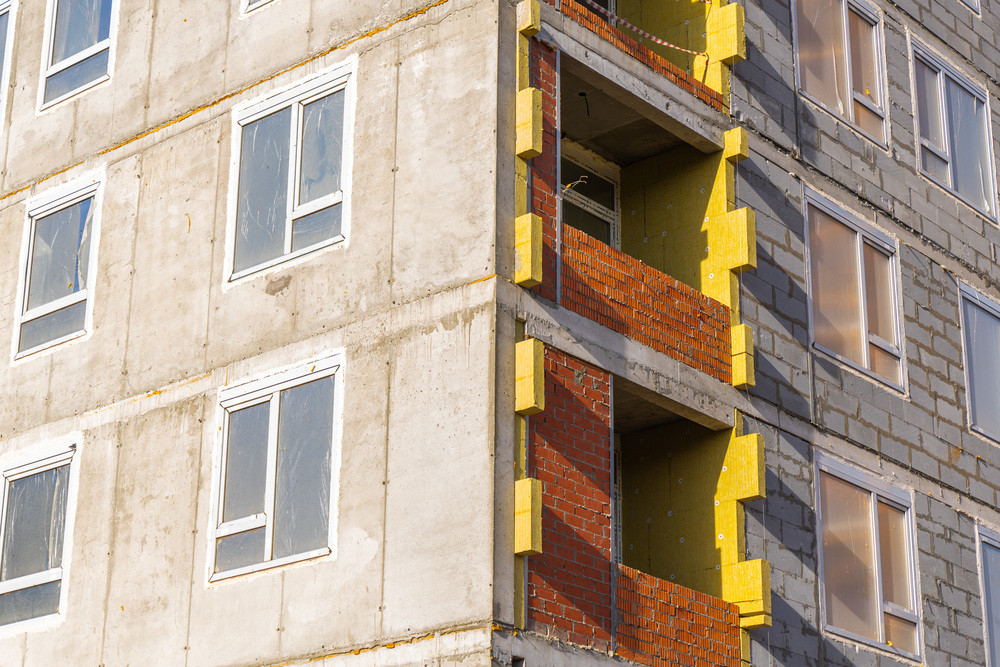

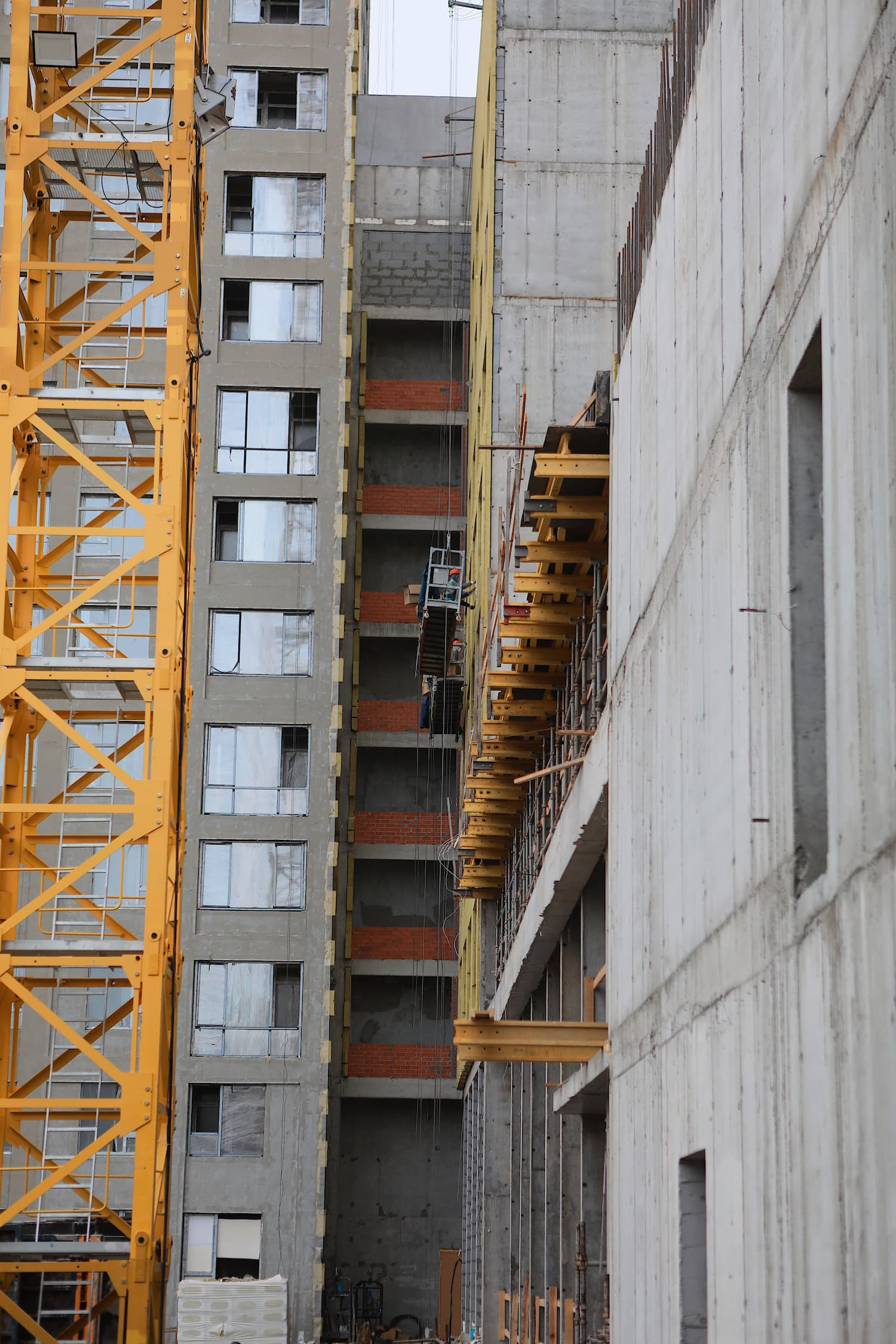

- монтаж окон ПВХ 12-20 этажах
Секция 2:
- завершены работы по устройству подземной части здания
- выполняются работы по гидроизоляции и утеплению подземной части здания
- монолитные работы на 4 этаже
Секция 3:
- начаты работы по массовой забивке свай

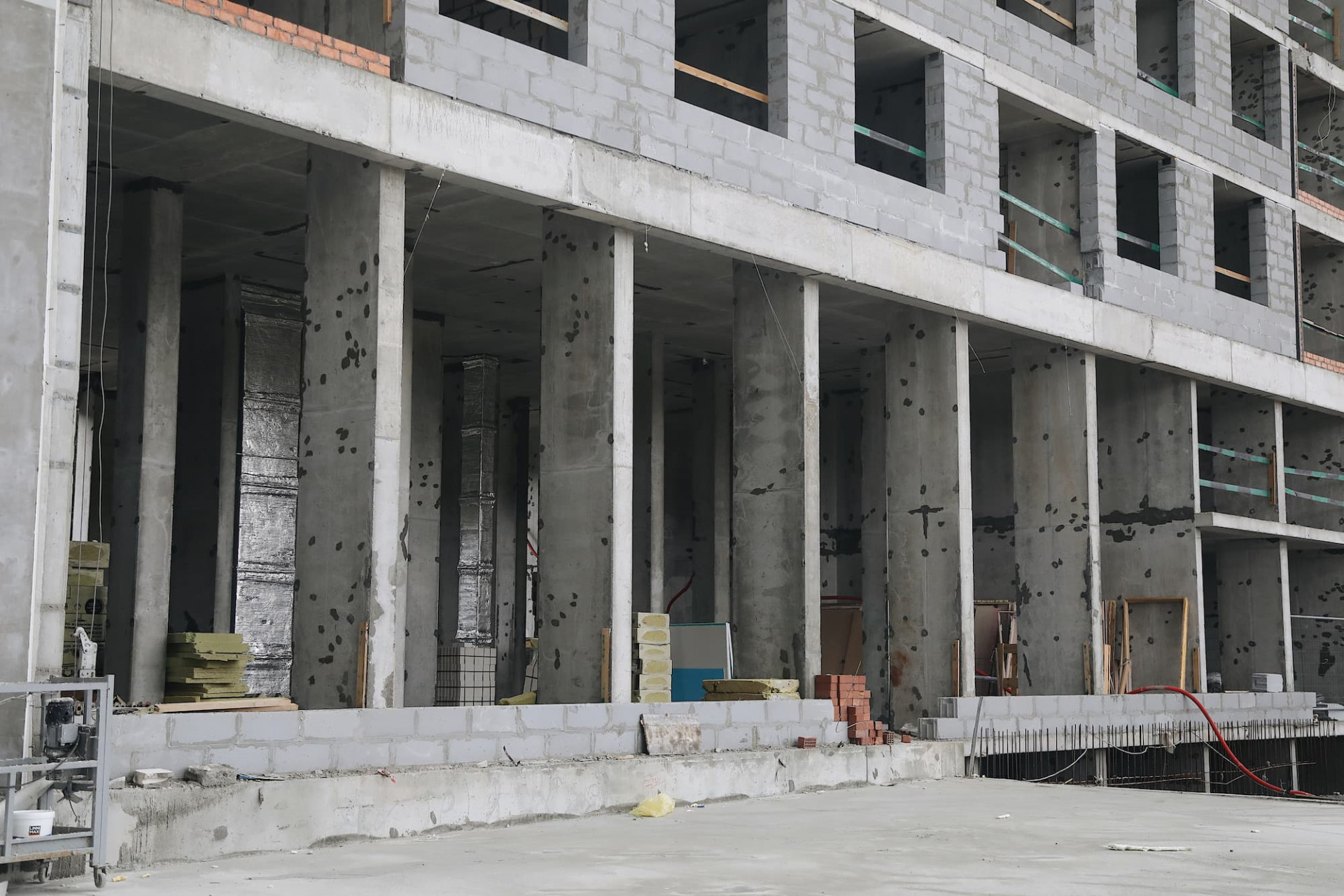

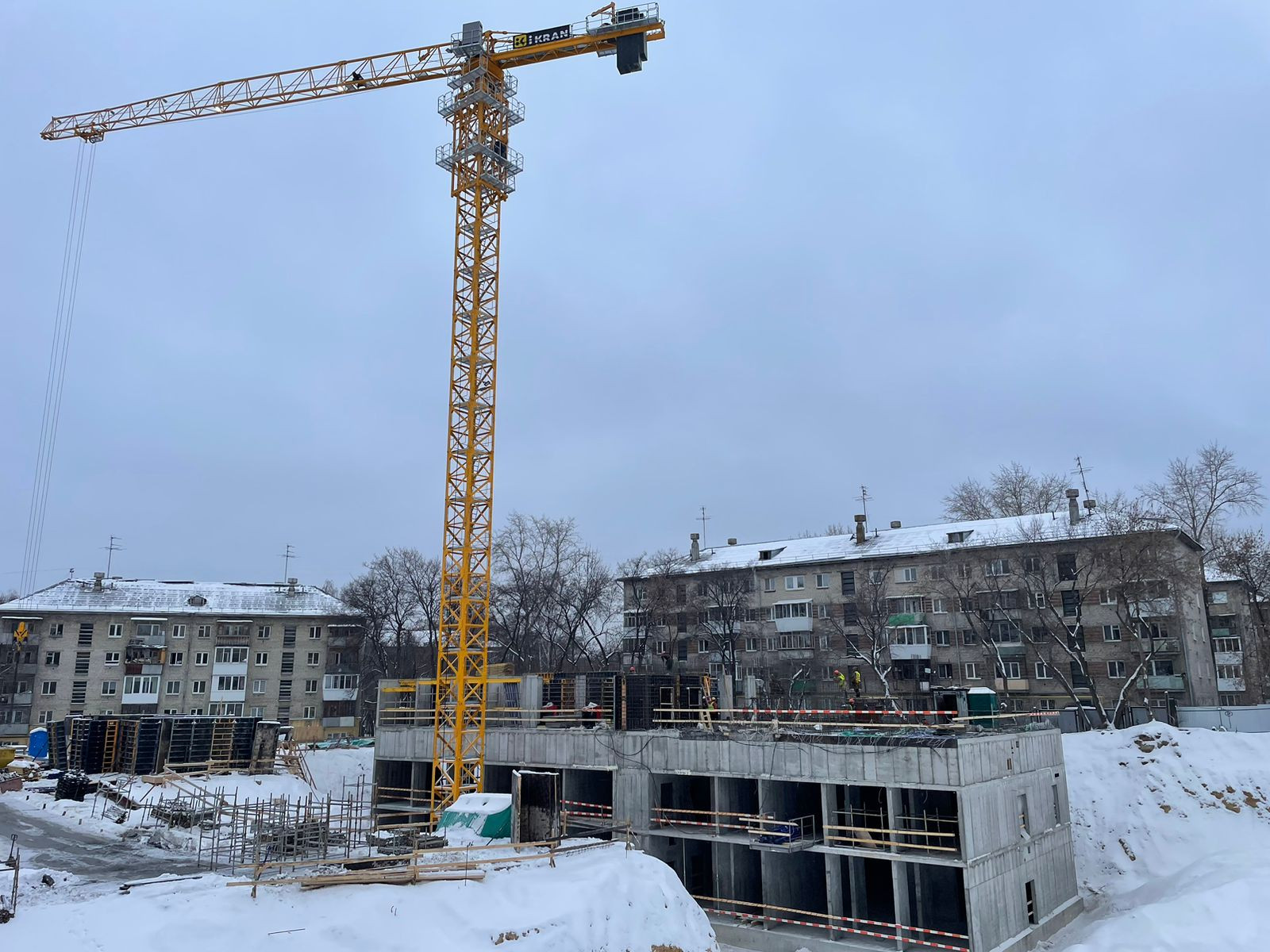

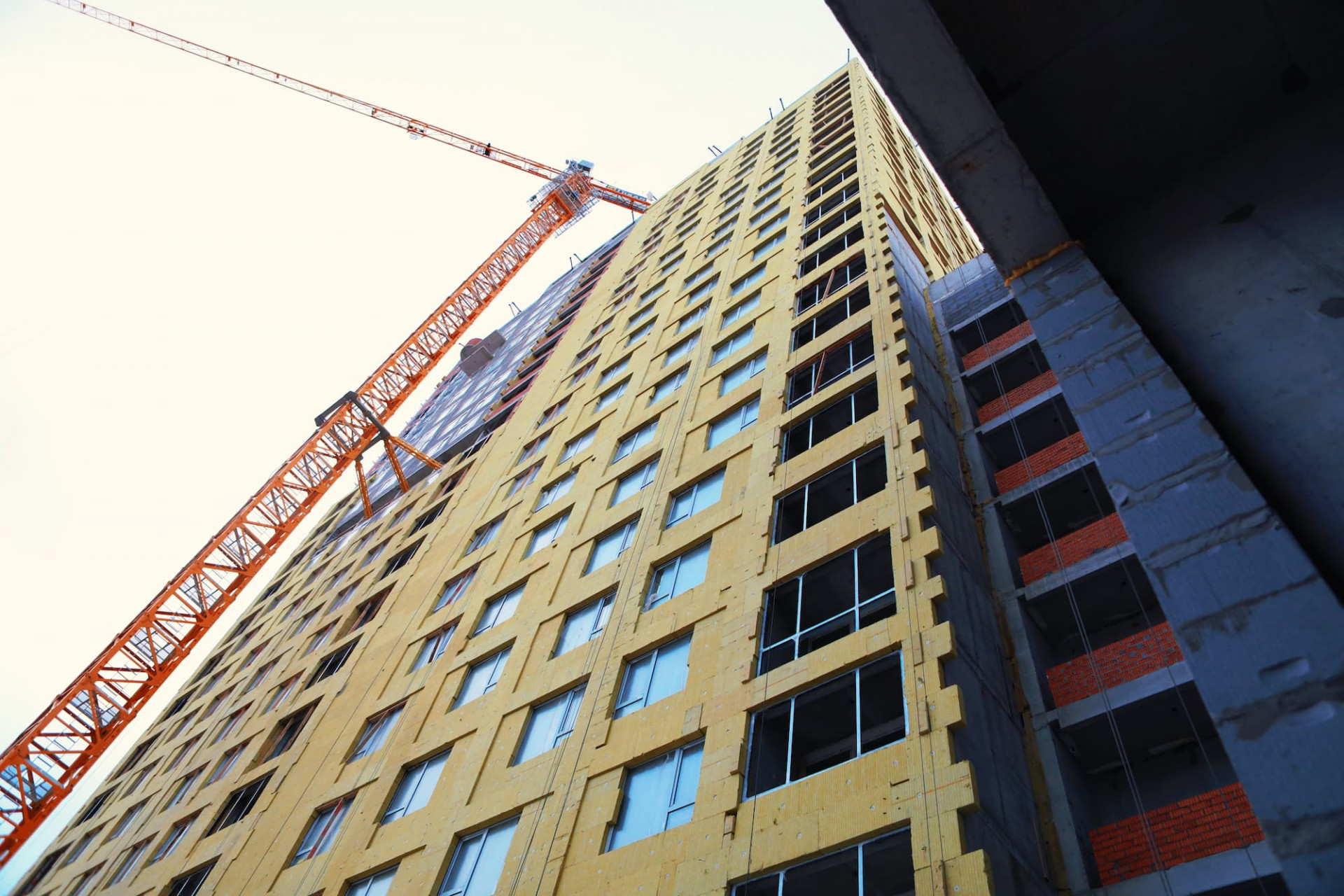

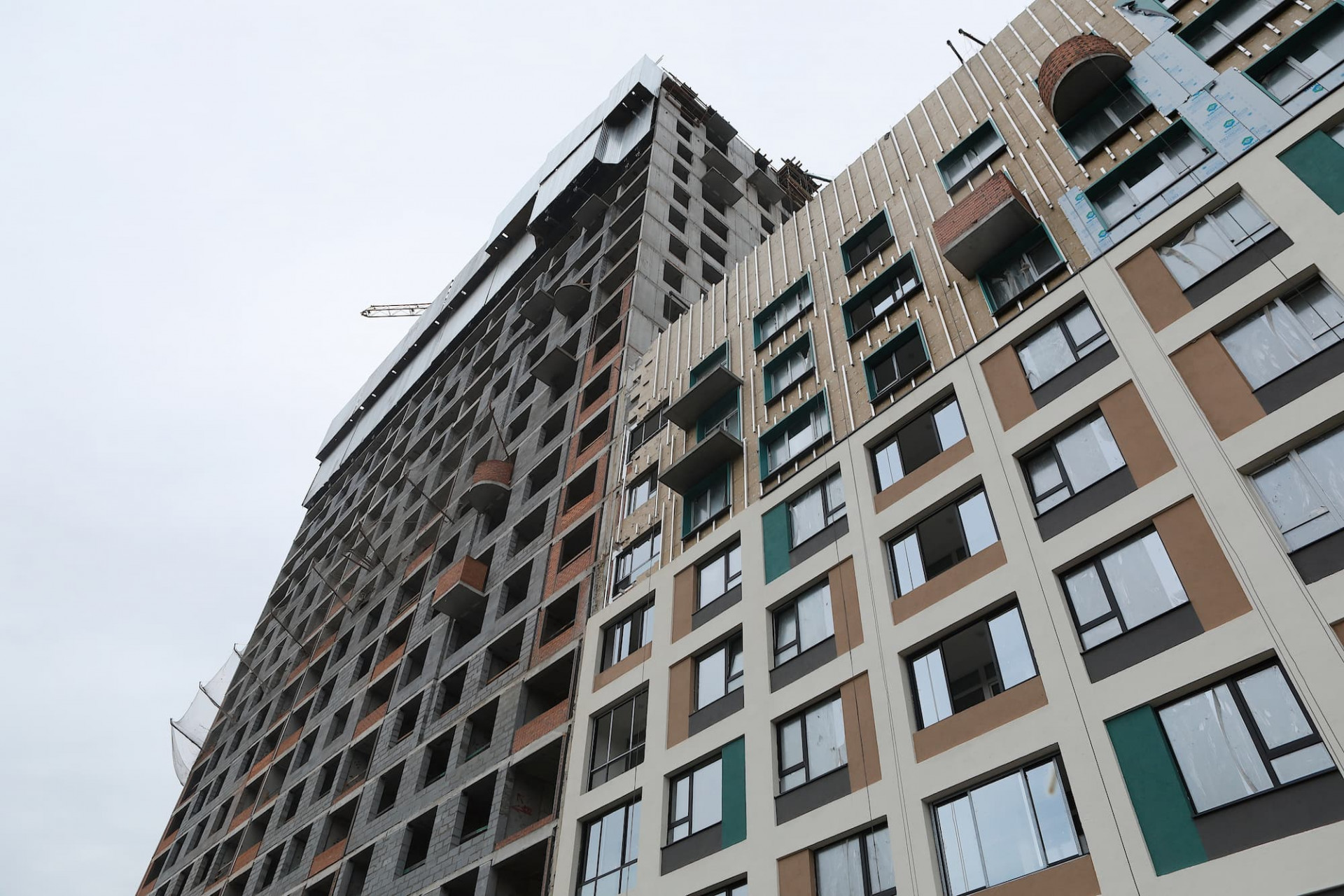

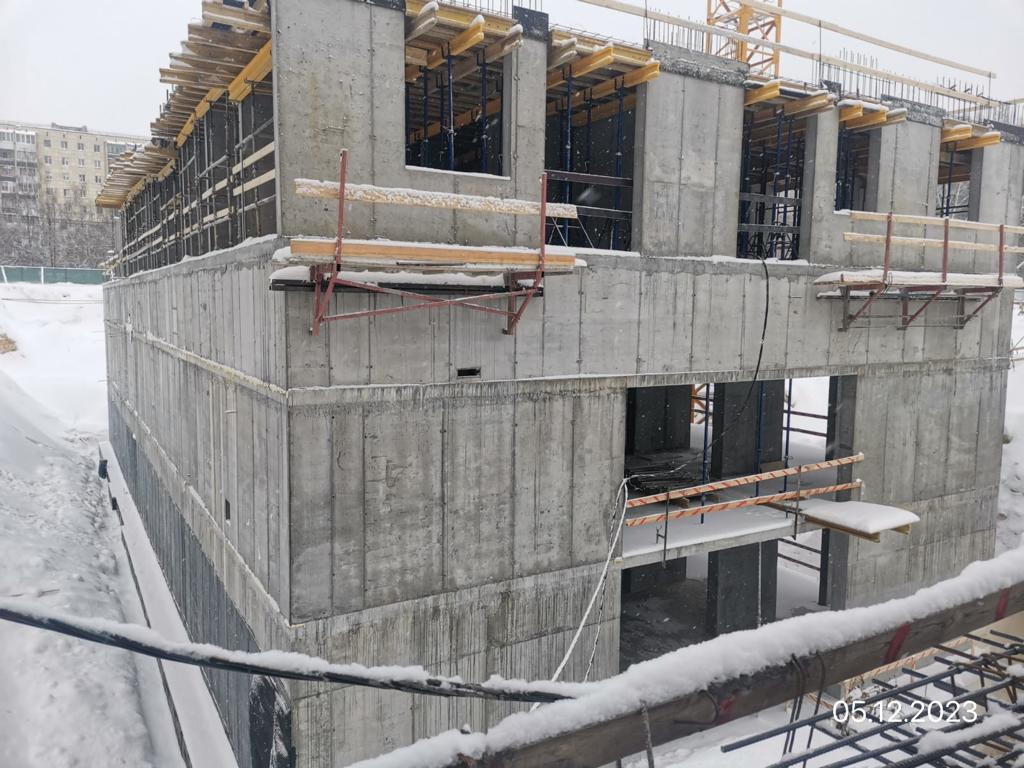

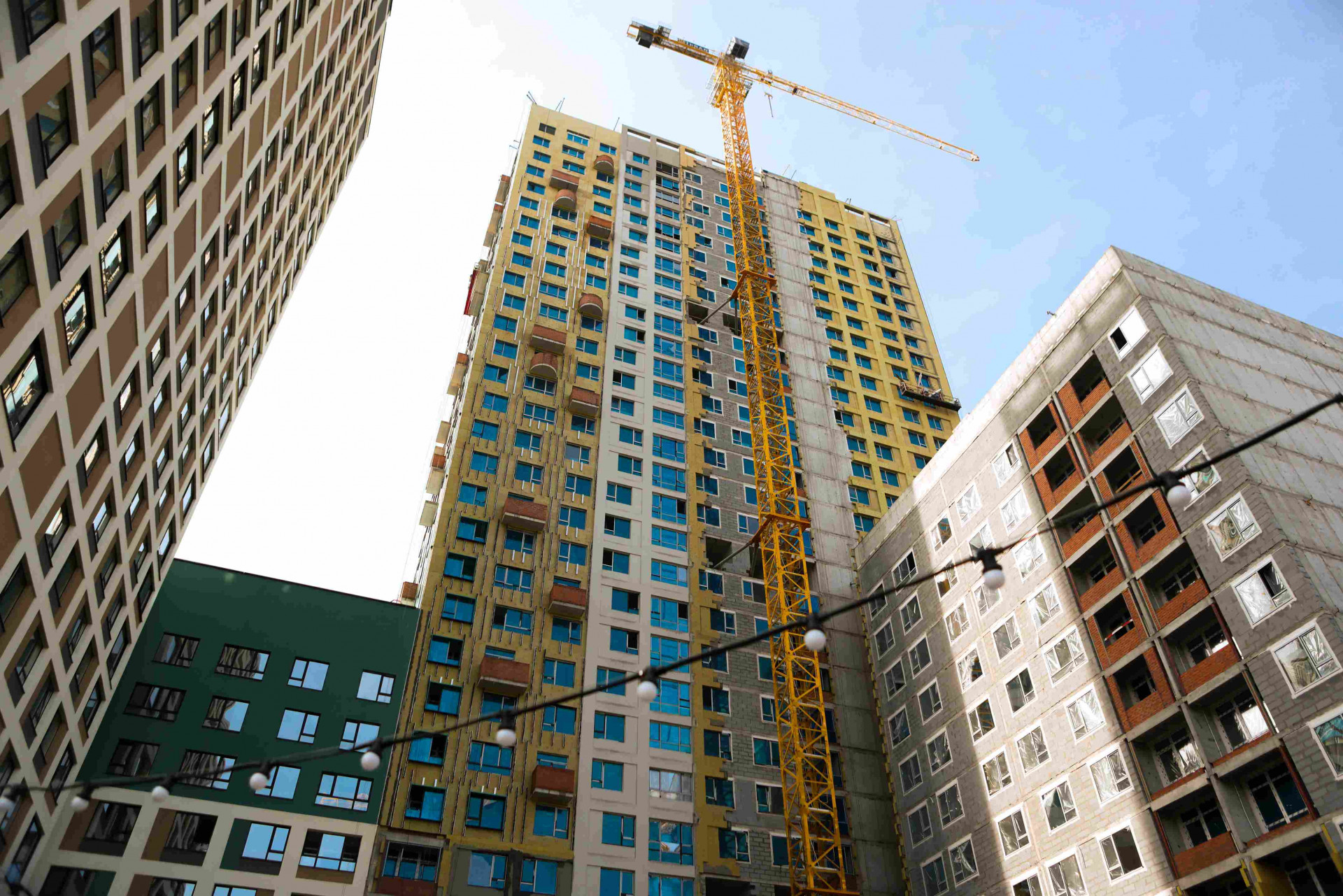

Секция 1:

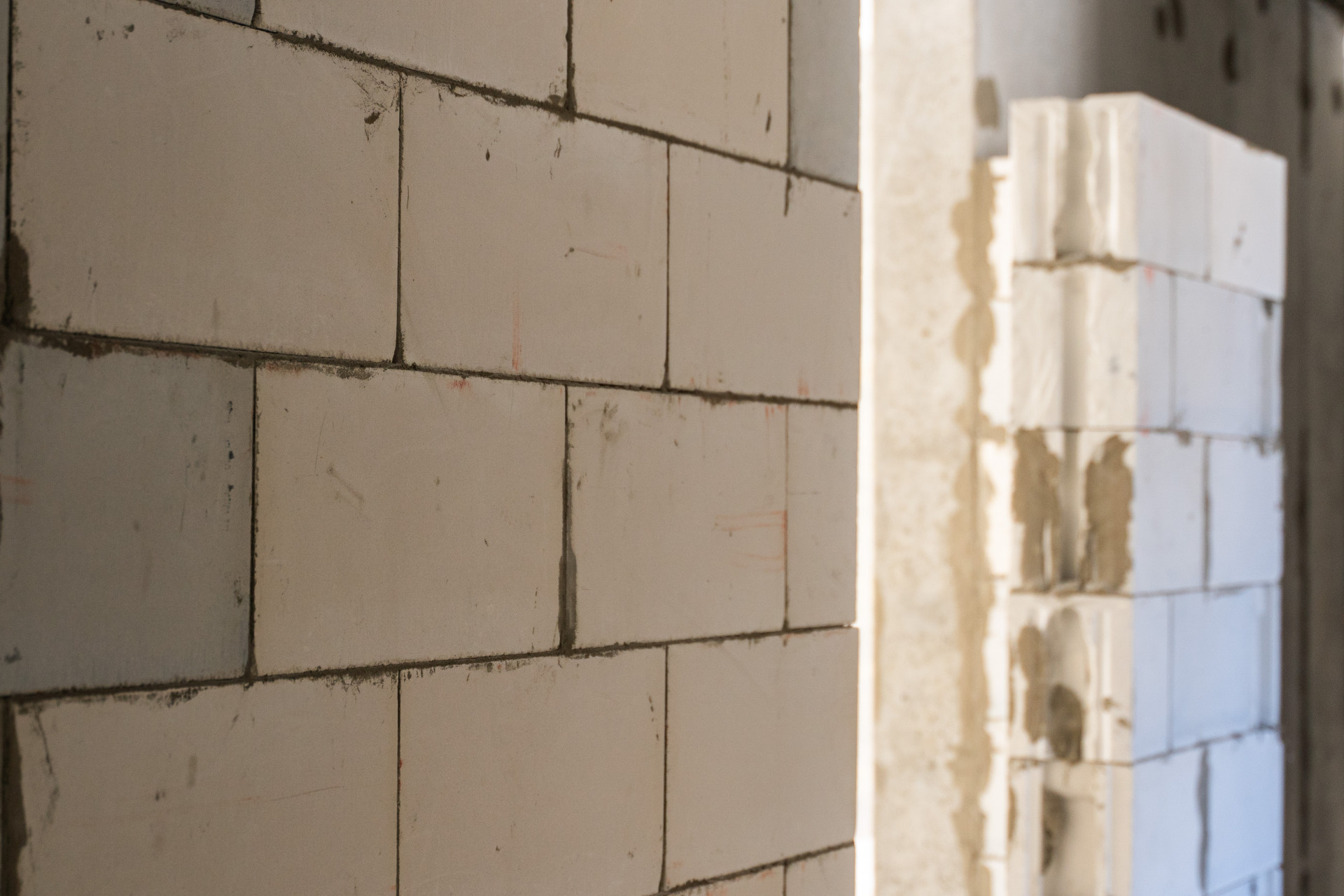

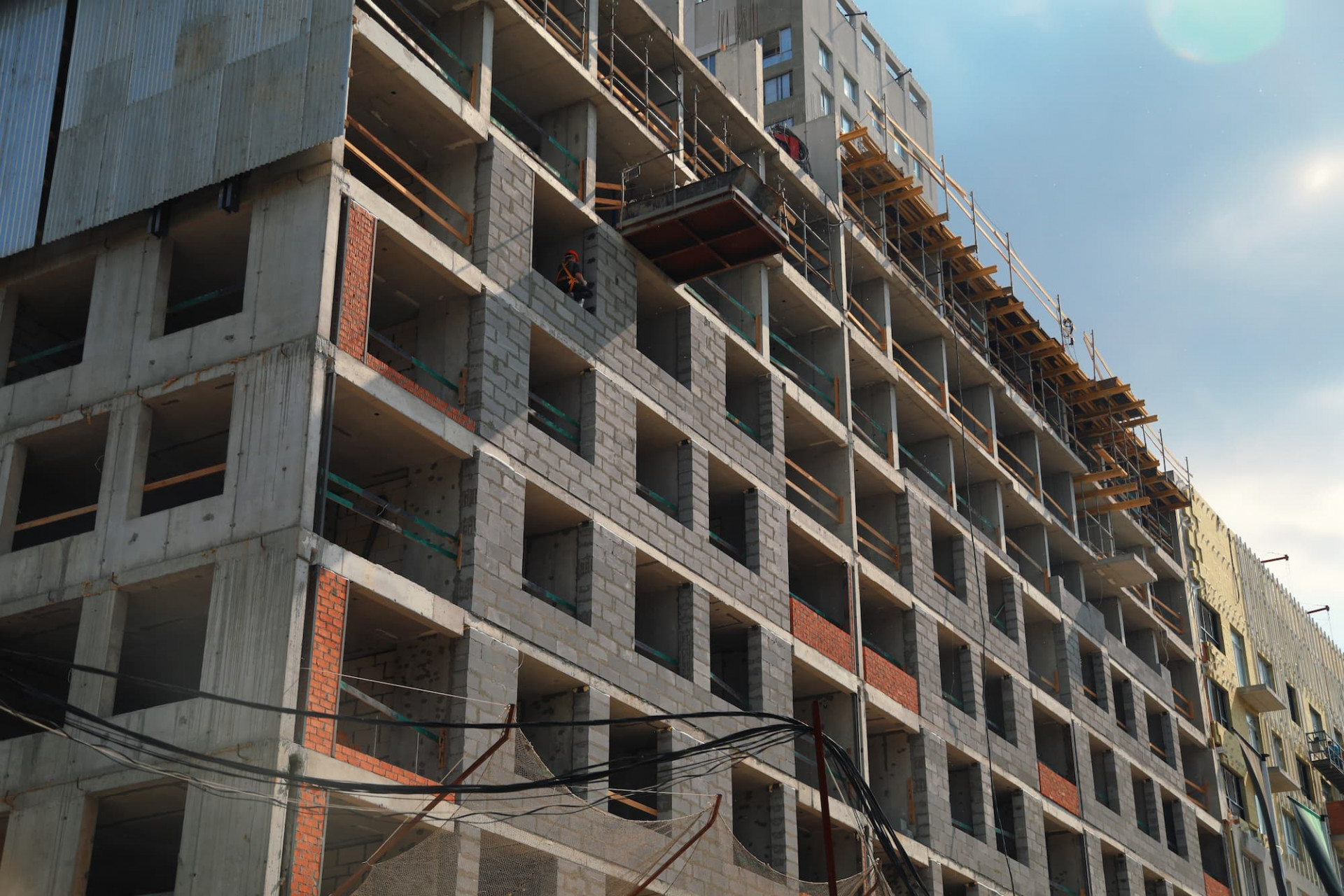

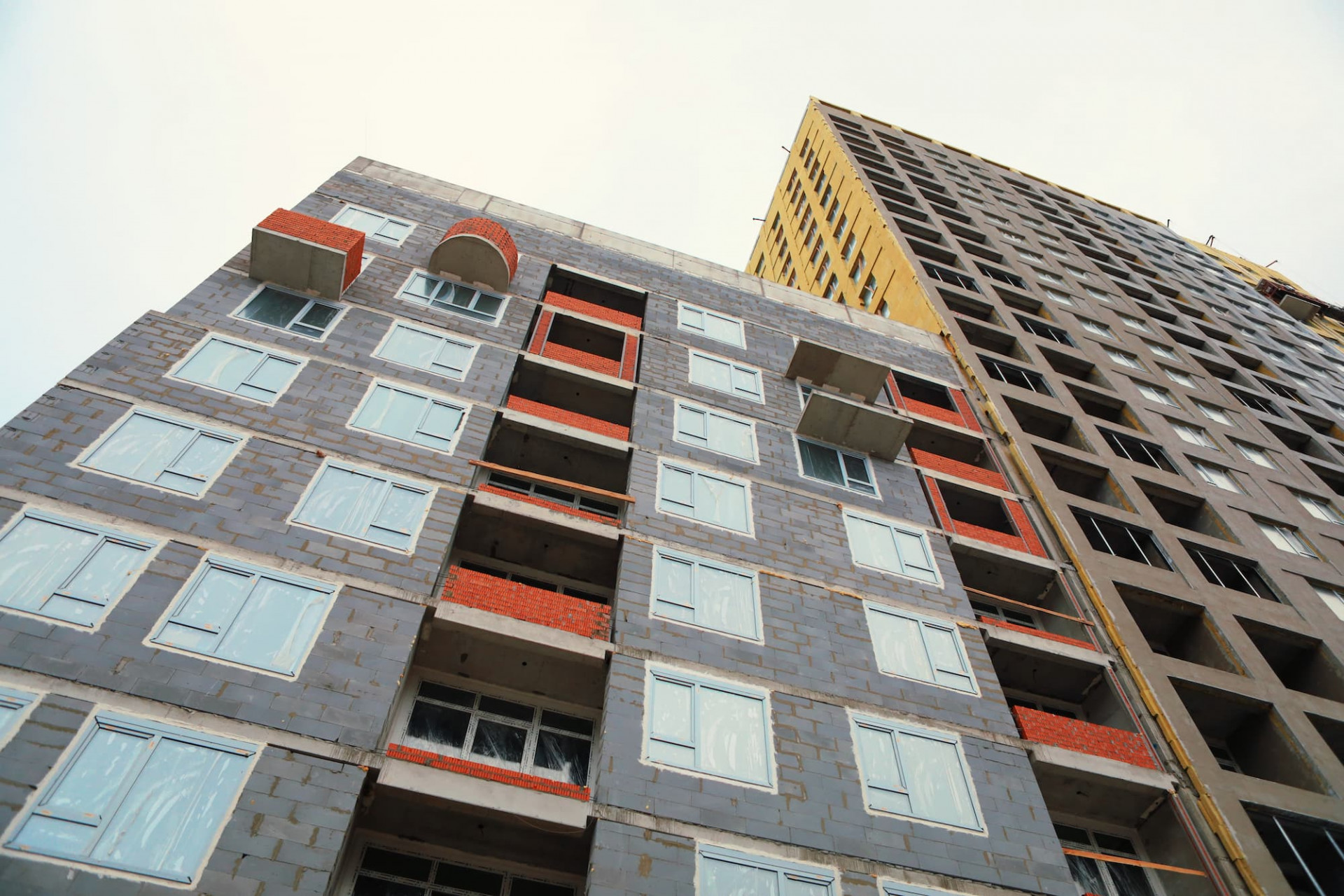

- выполнены работы по кладке наружных стен и внутренних перегородок;
- ведется монтаж окон ПВХ 20-23 этажах.

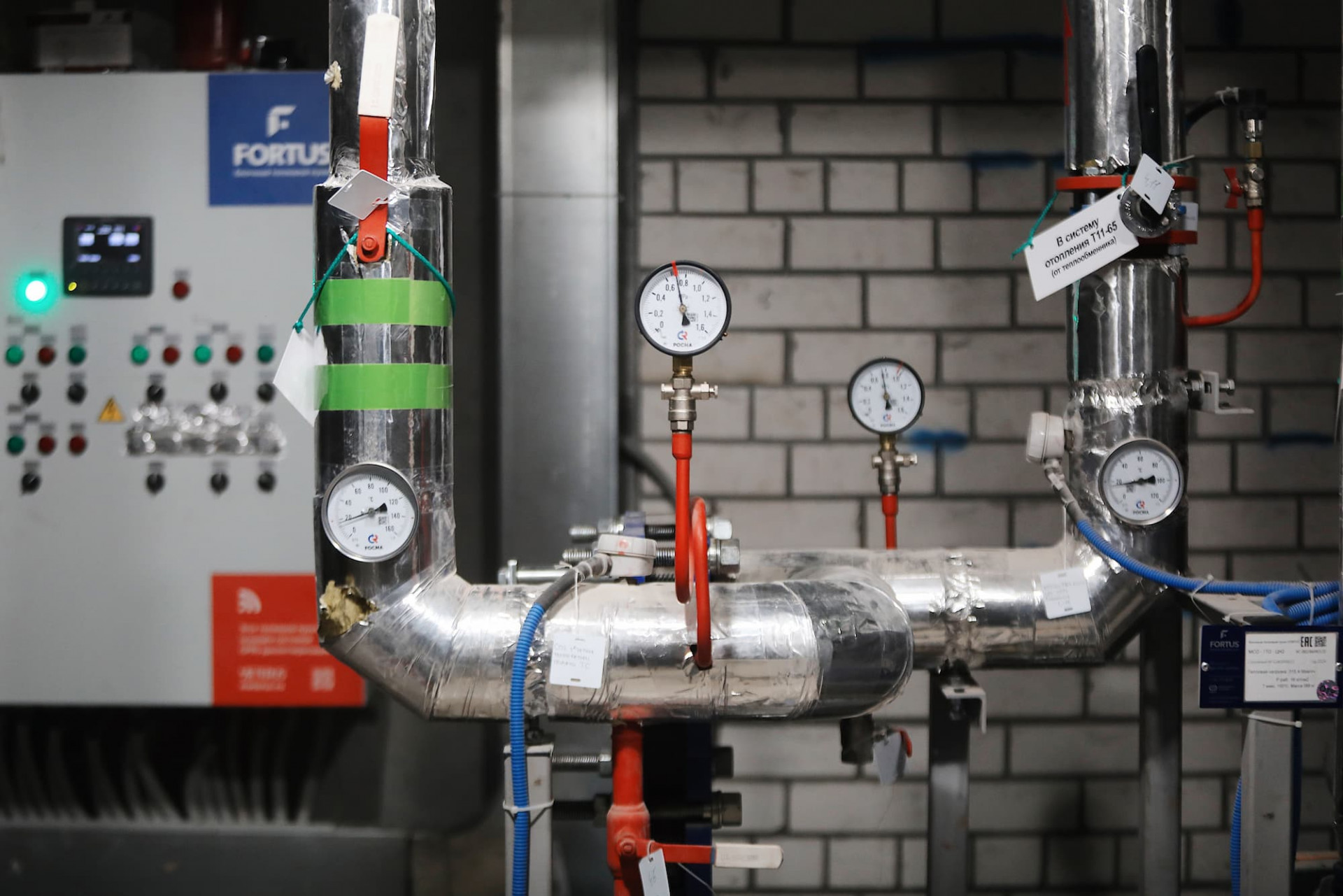

Инженерные сети:

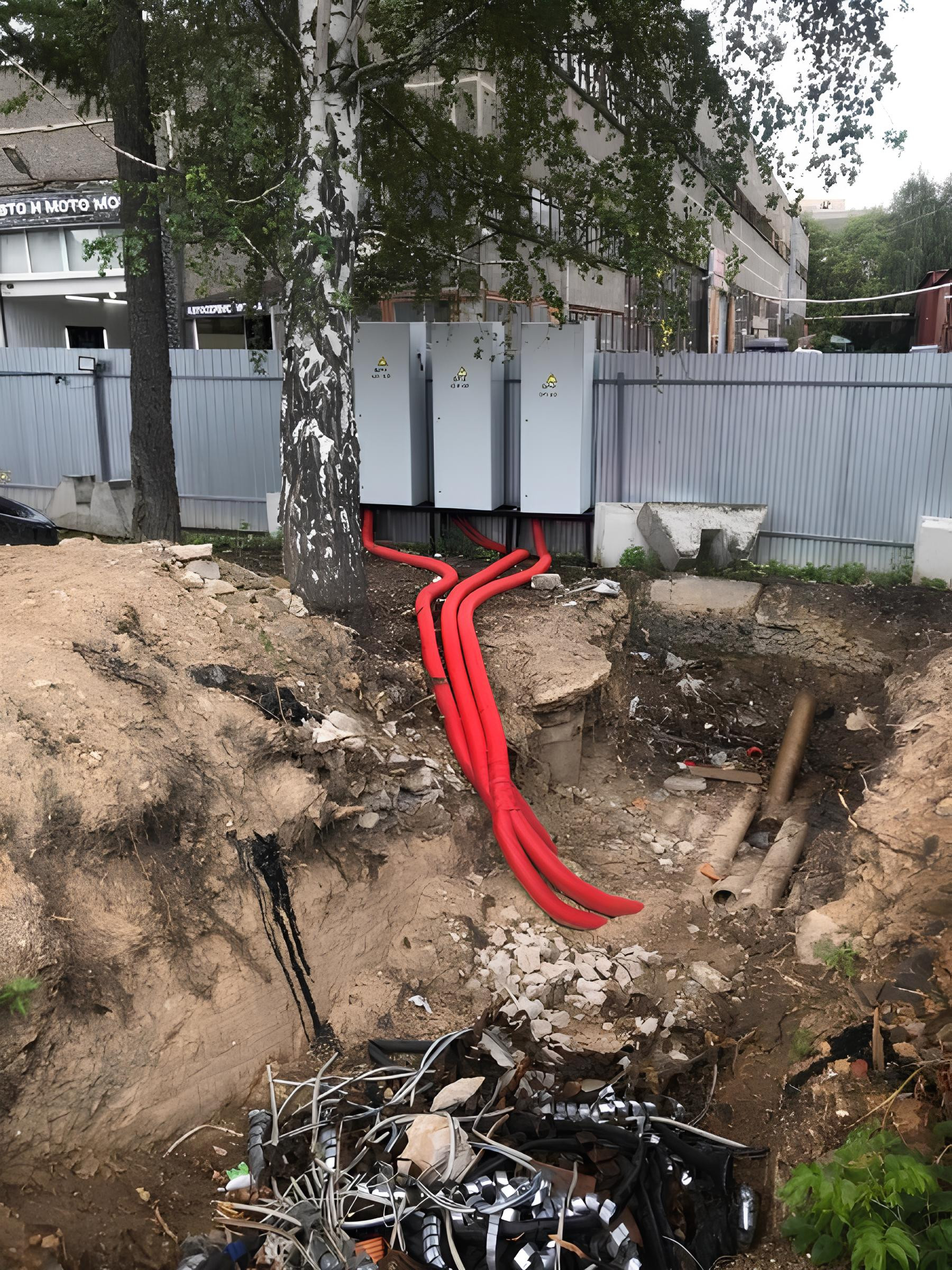

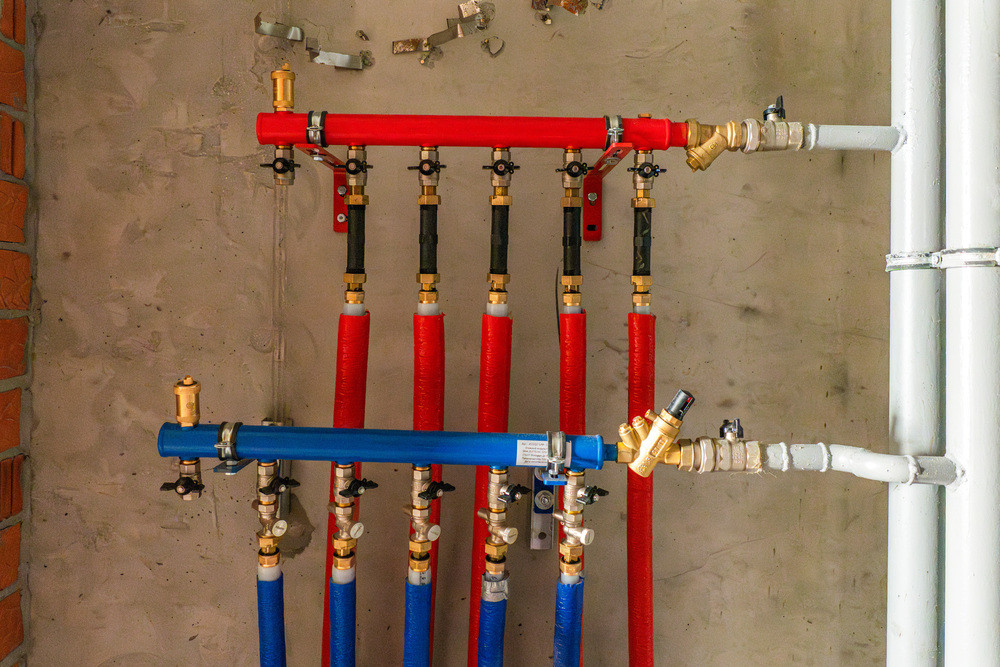

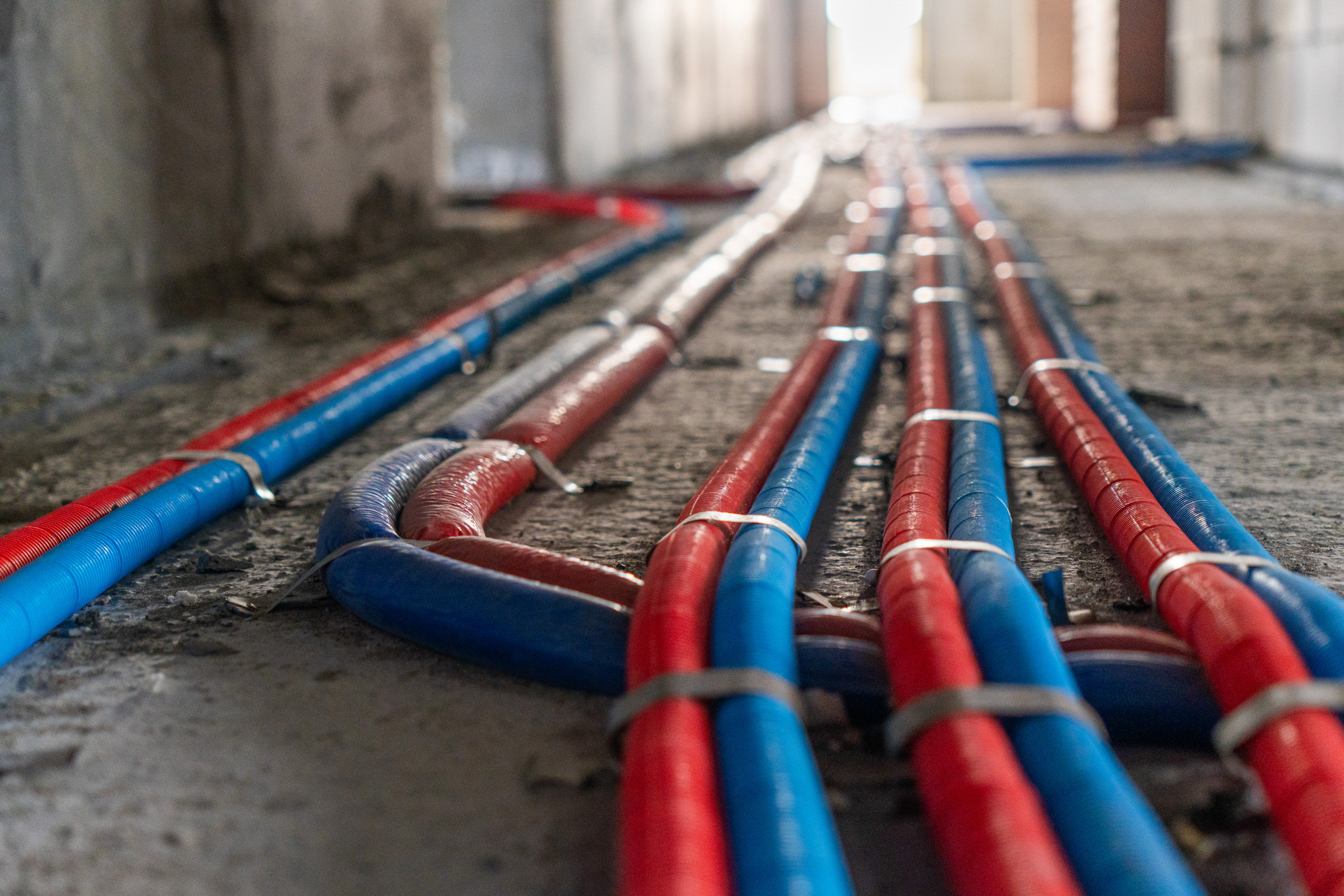

- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 18-21 этажах;
- выполняются работы по прокладке внутренних сетей электроснабжения на 6-8 этажах;
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем;

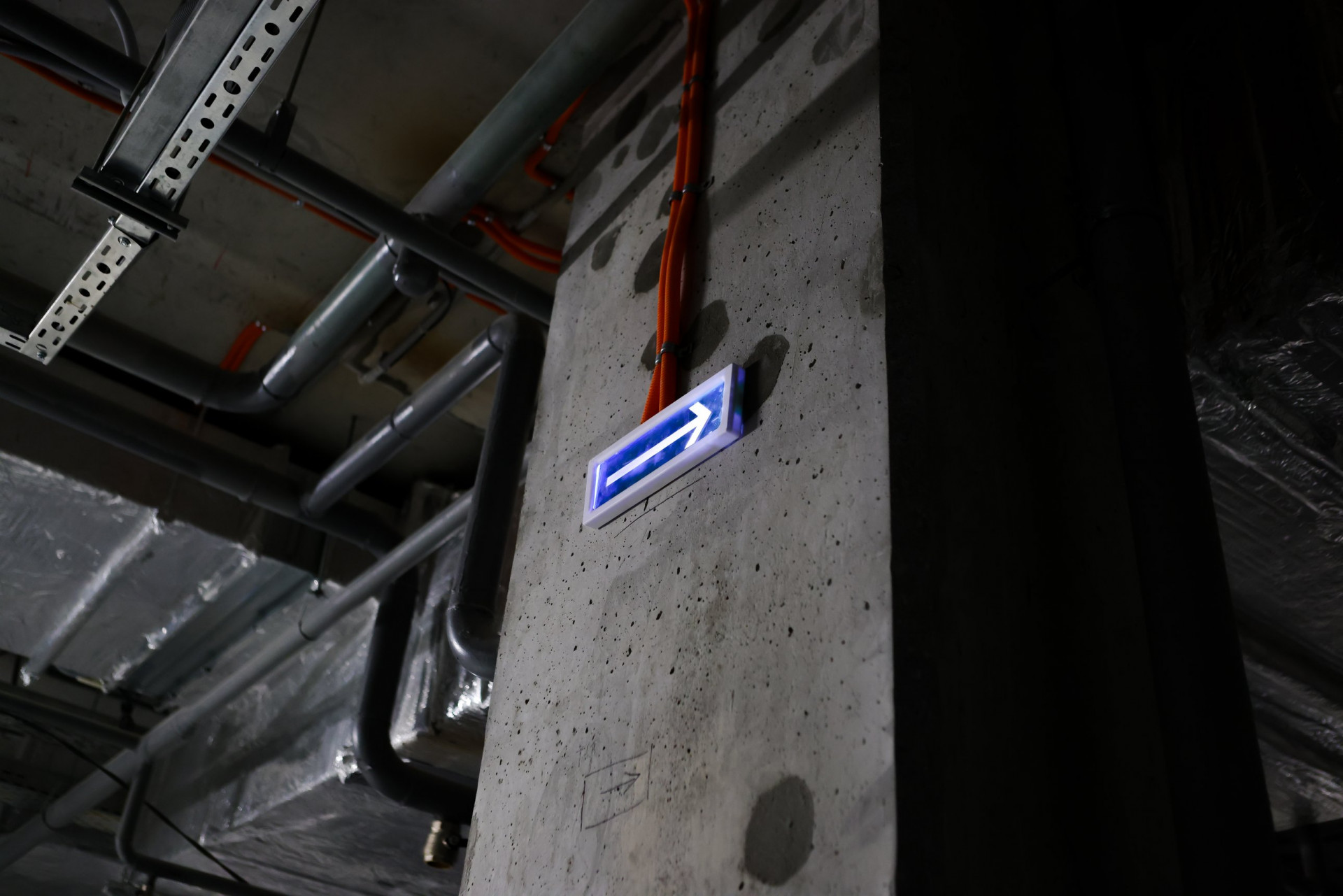

- выполняются работы по прокладке сетей вентиляции и дымоудаления;
- ведутся работы по монтажу ИТП.
Фасадные работы:

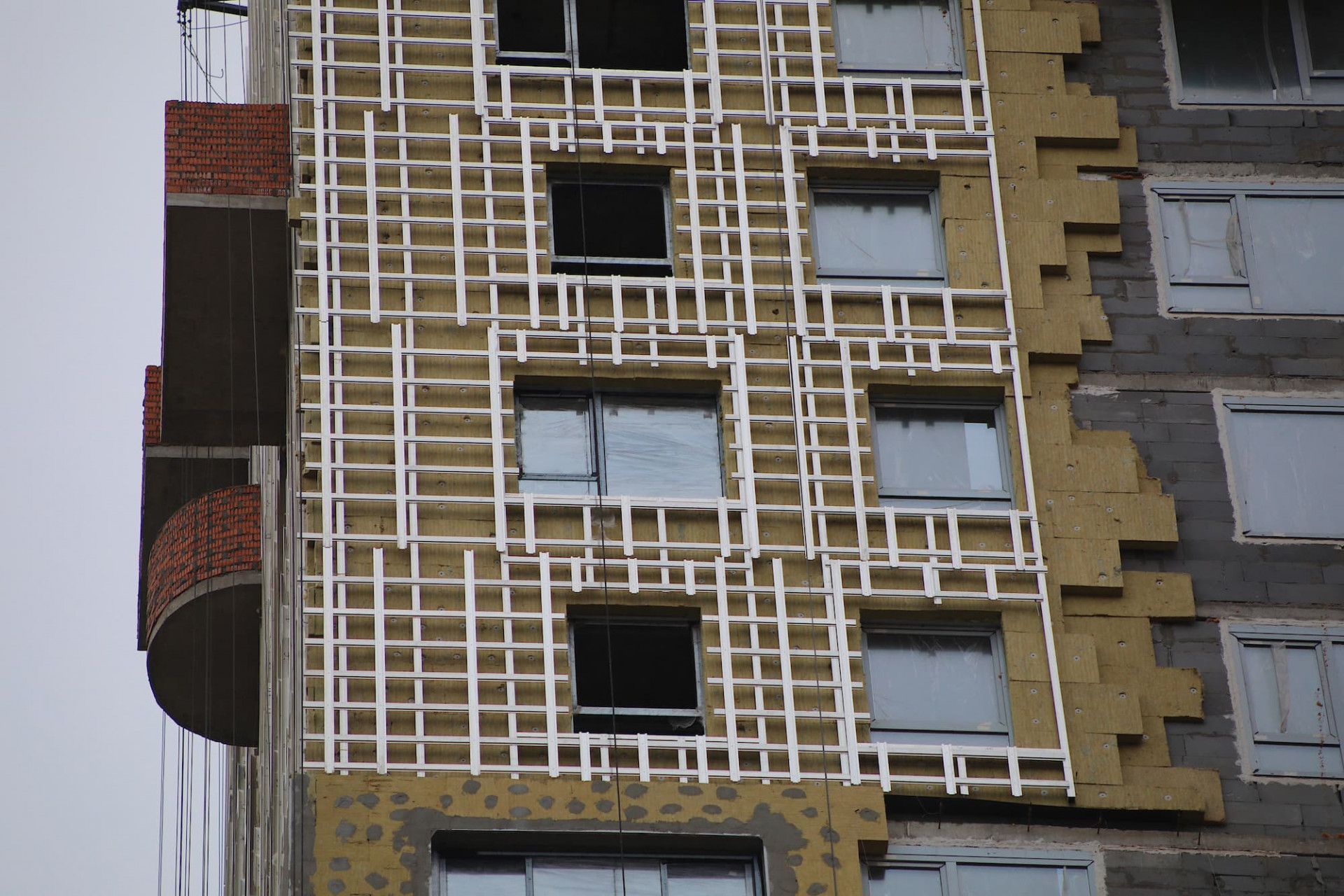

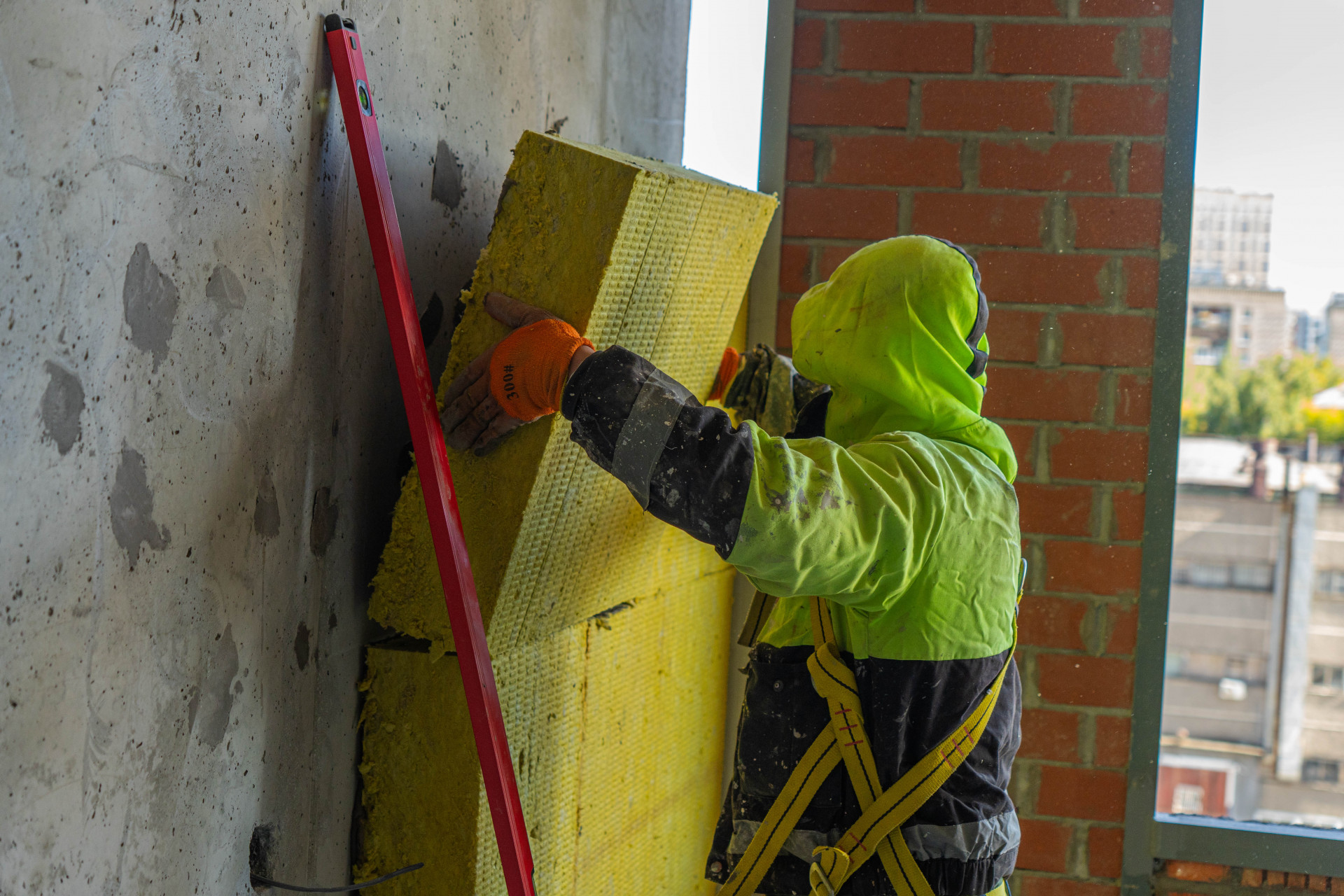

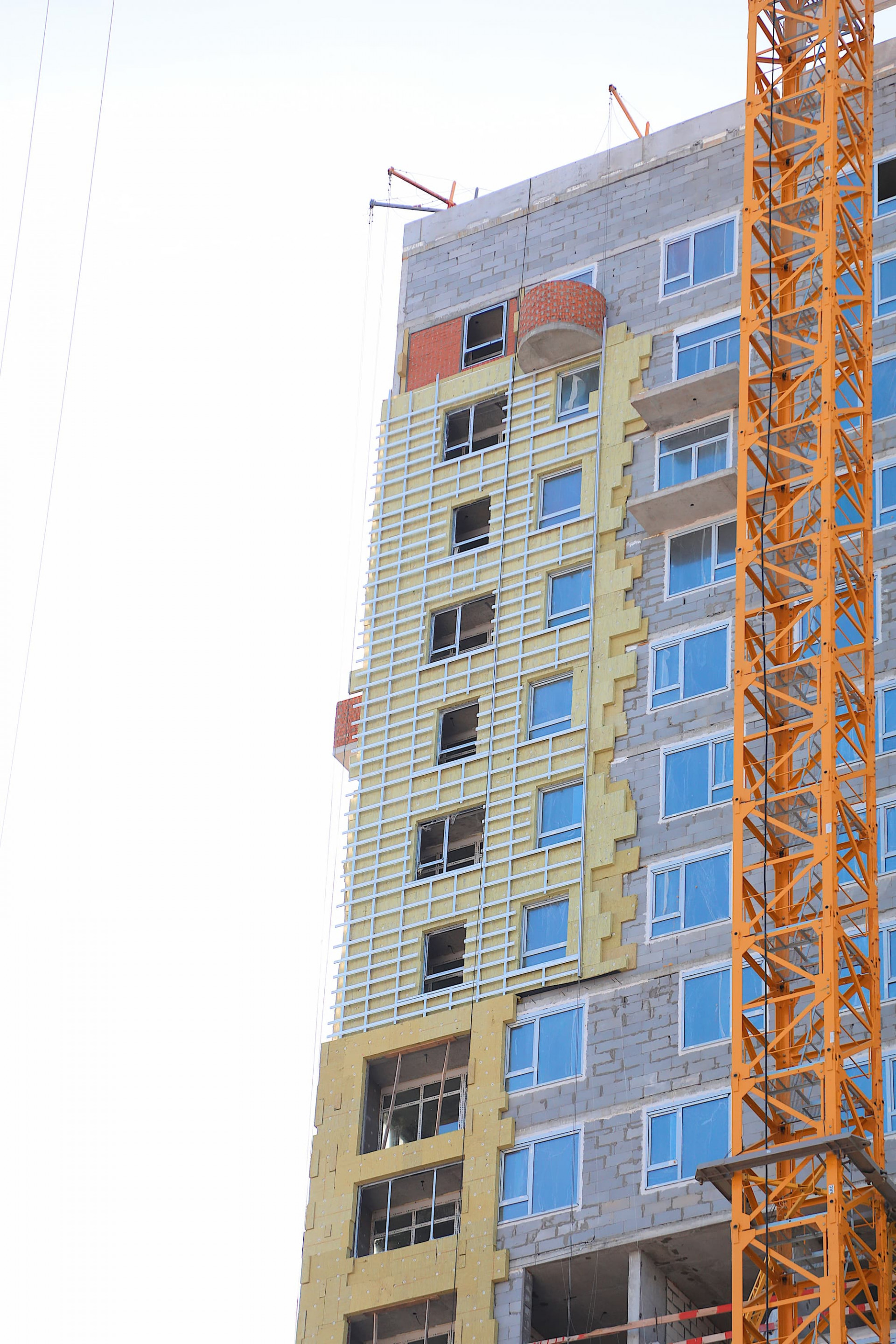

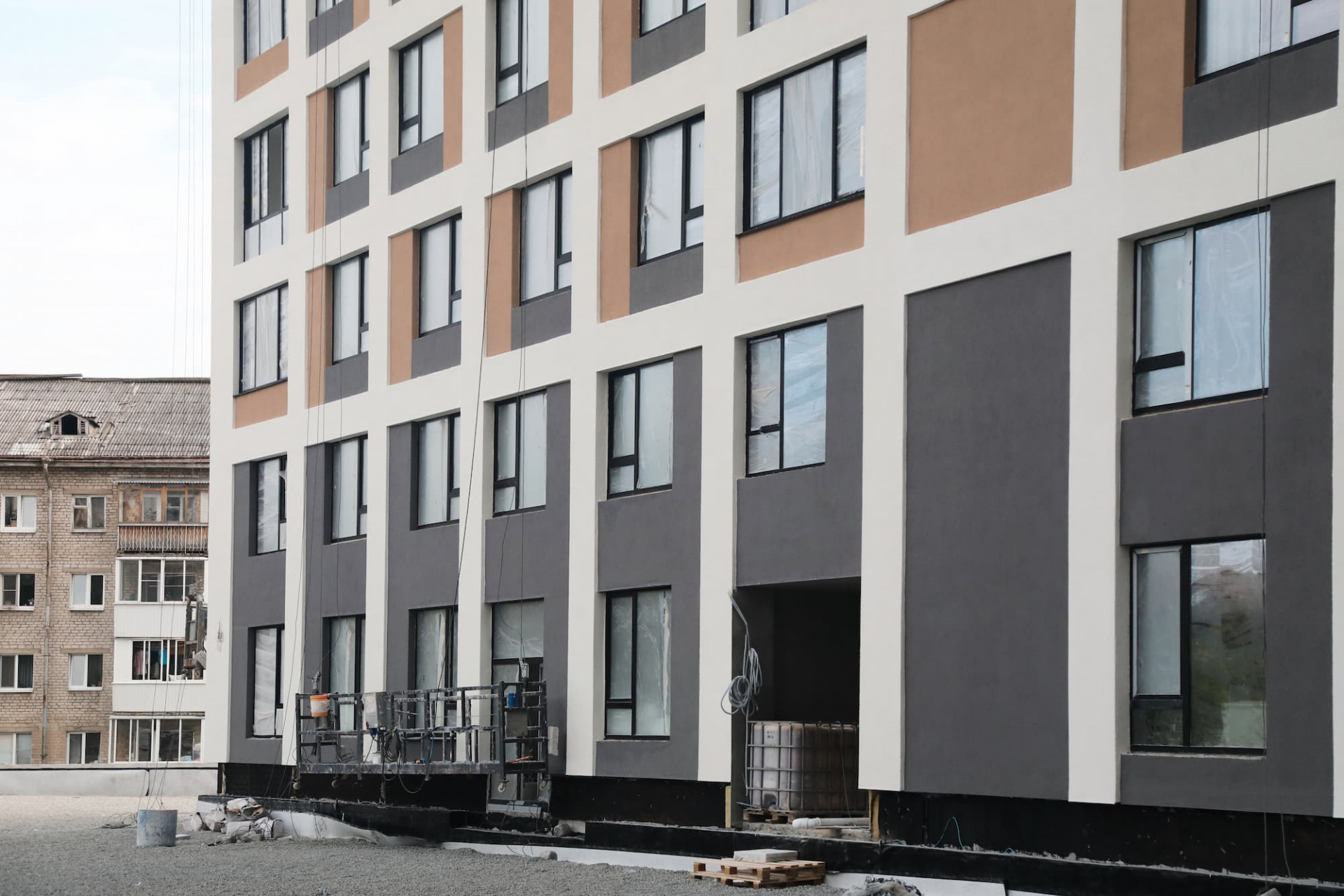

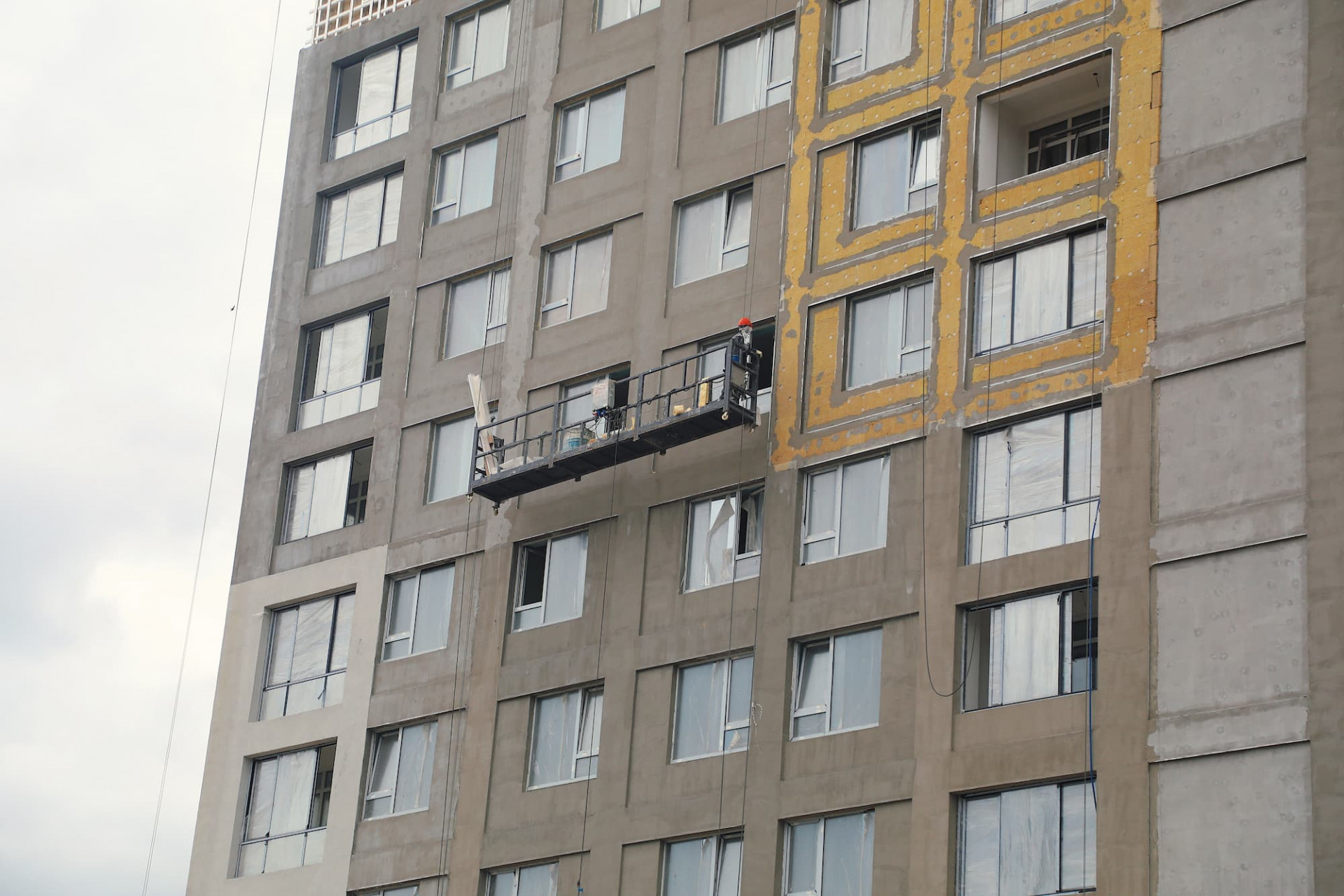

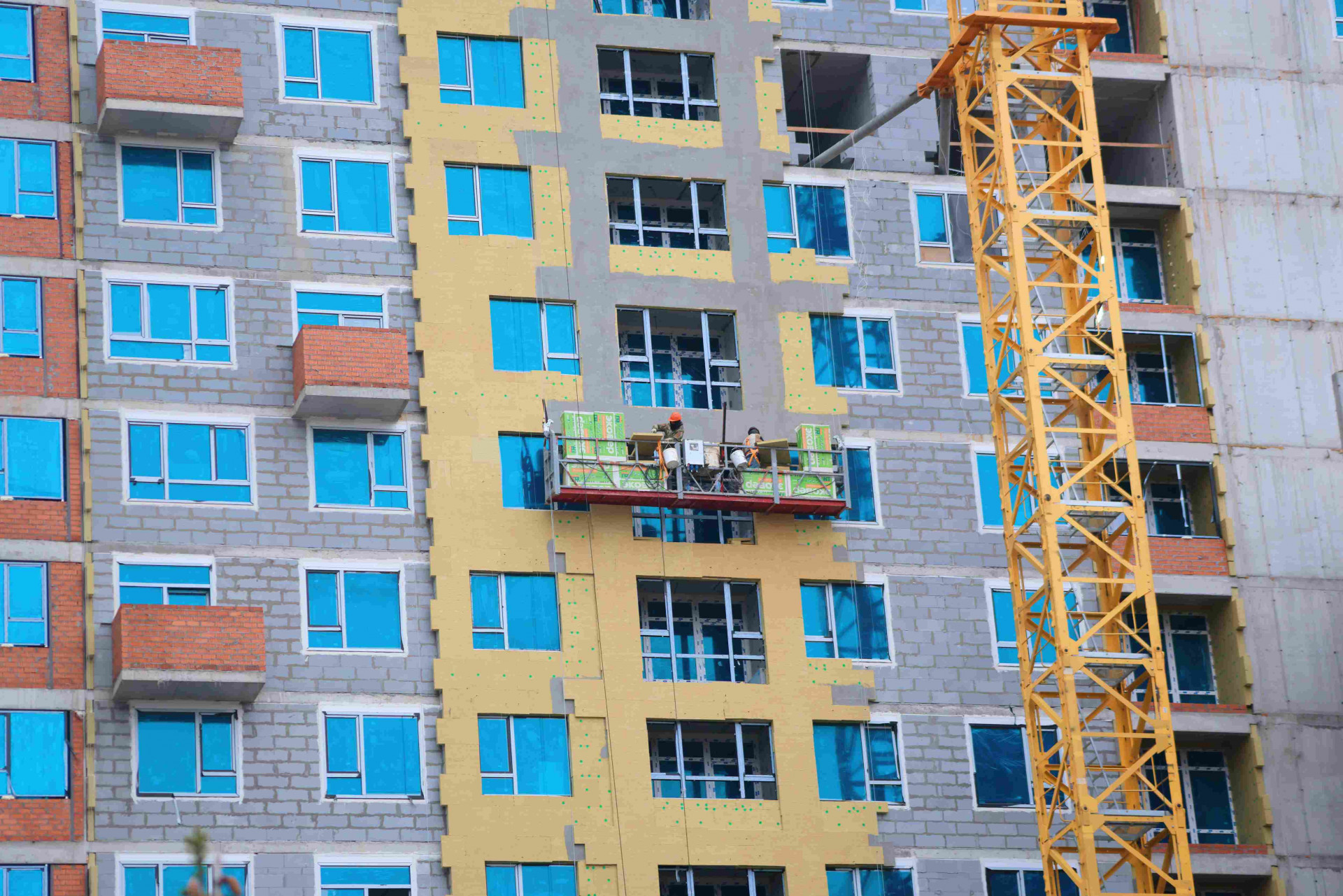

Ведутся работы по утеплению фасада и нанесению базового армирующего слоя штукатурки.
Секция 2:

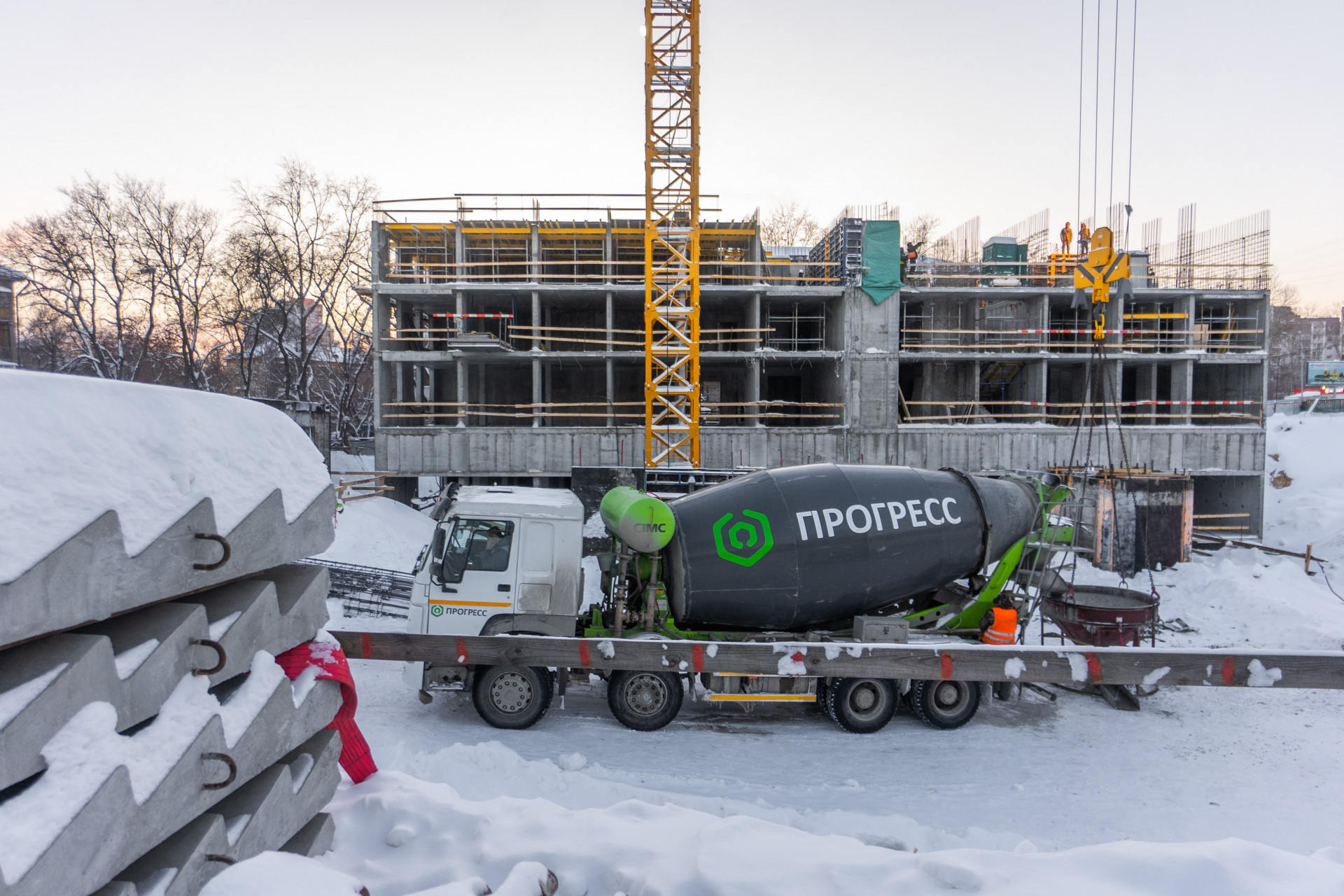

- Завершены работы монолитные работы.

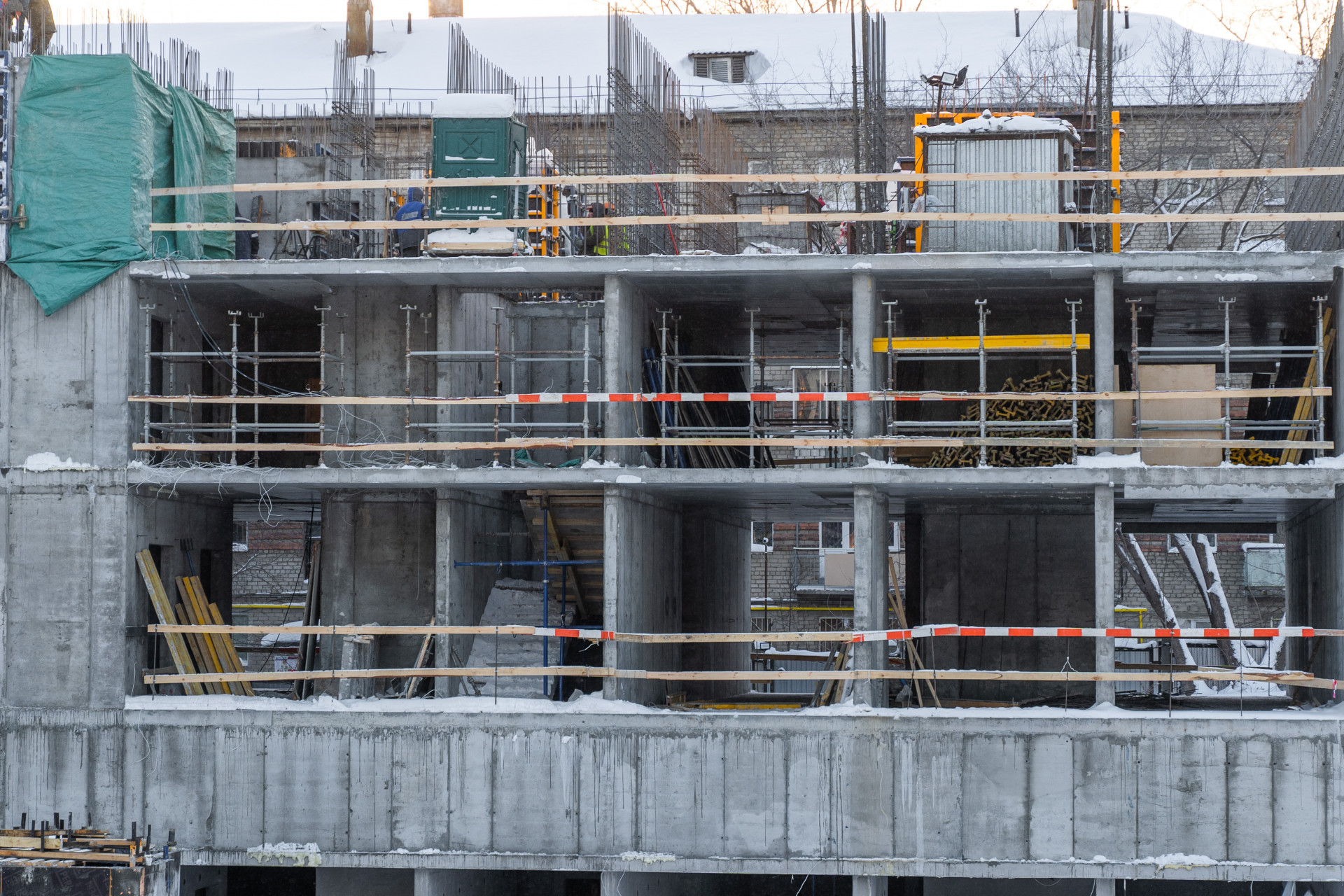

- Кладочные работы ведутся на 1-5 этажах.
- Выполняются работы по устройству утепления и гидроизоляции подземной части здания.
Секция 3:
- Ведутся работы по массовой забивке свай.
Секция 1:

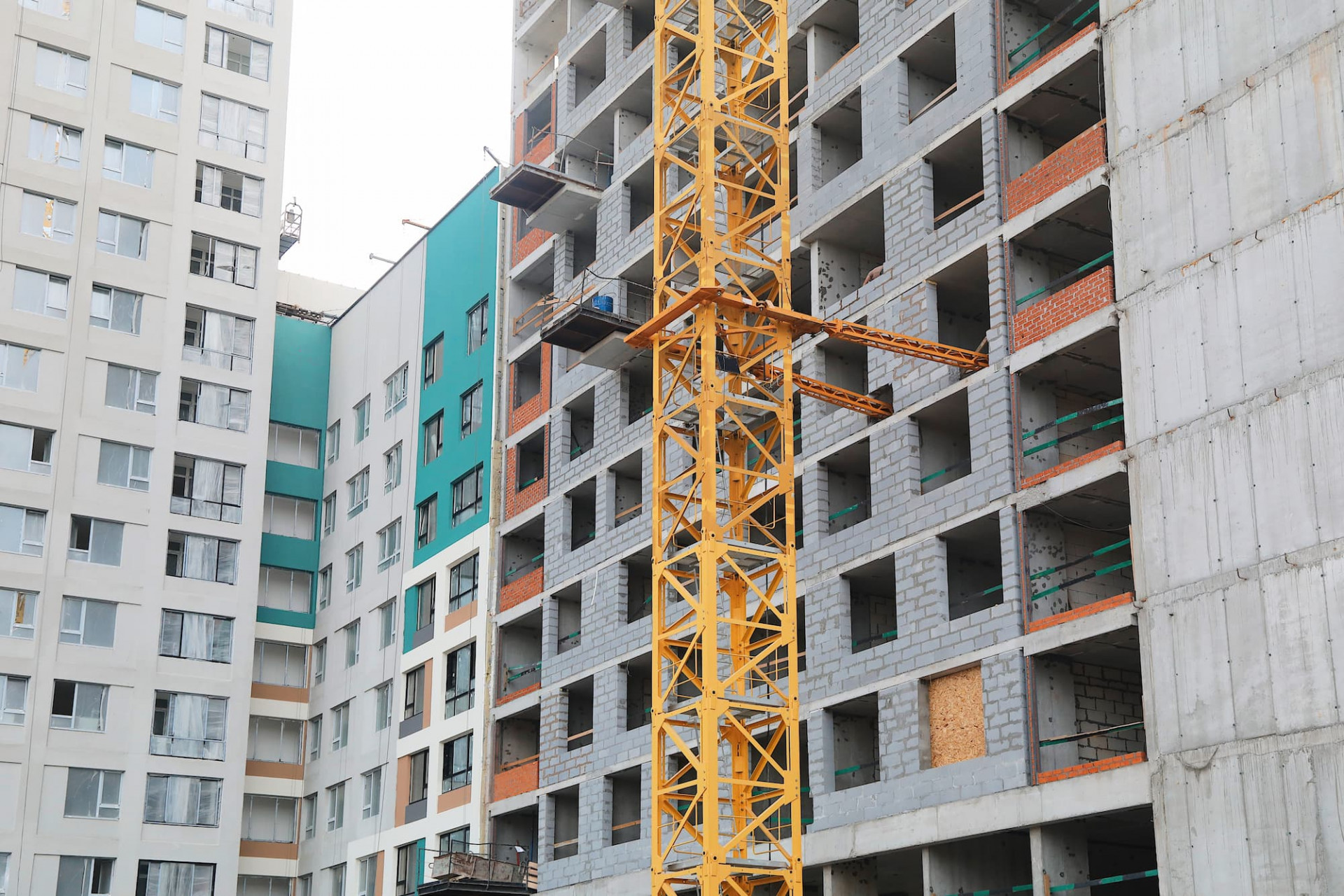

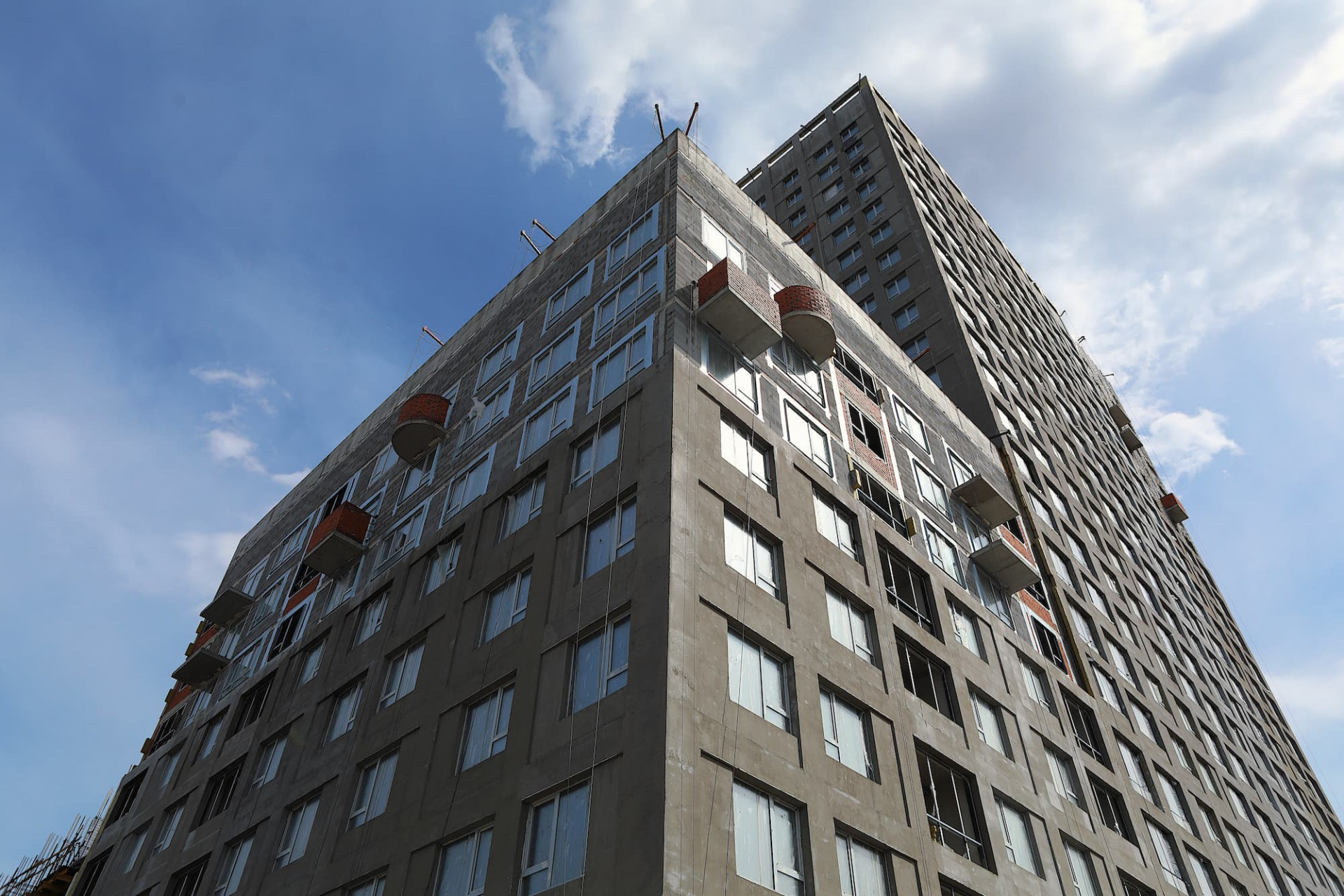

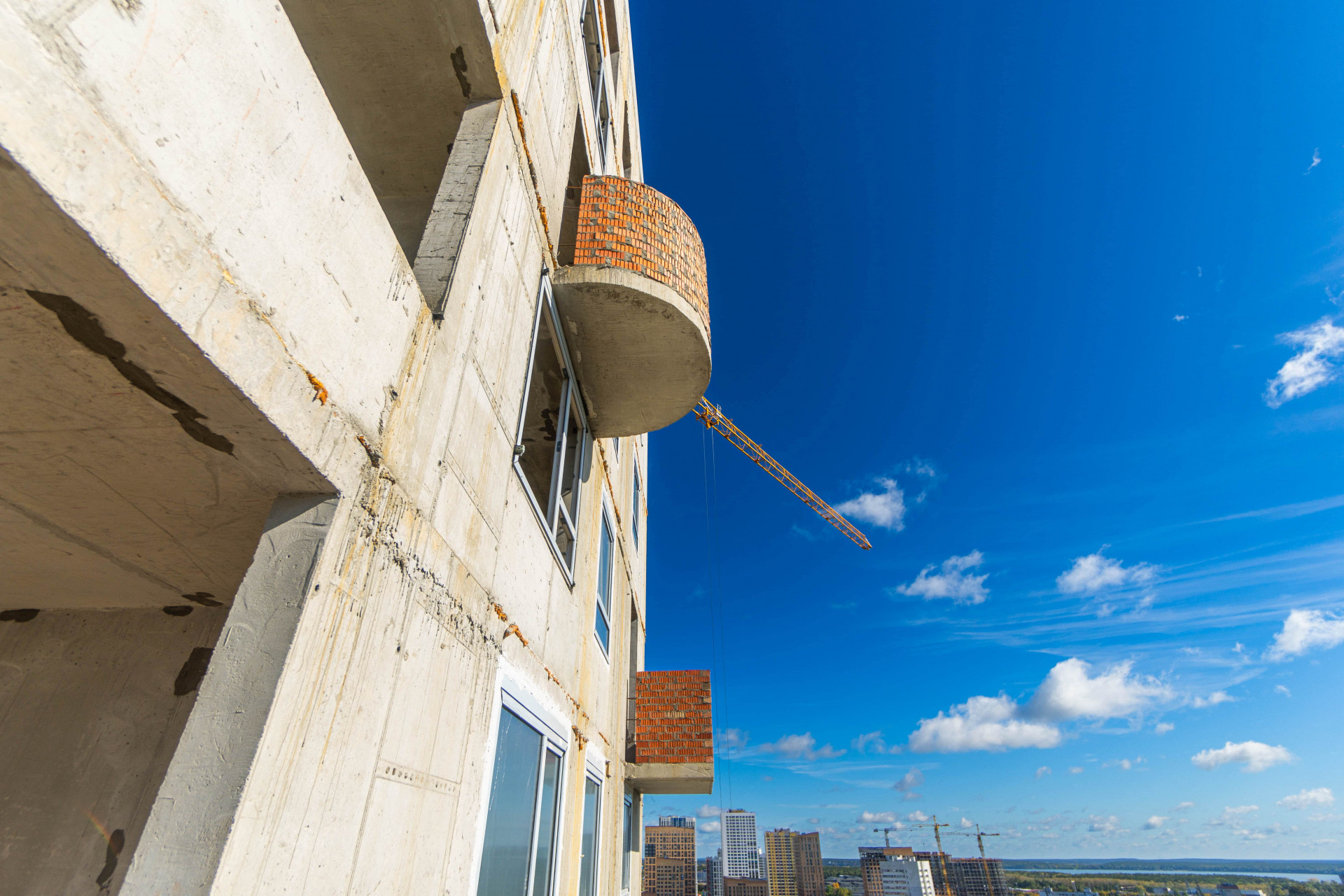

Ведется монтаж балконных окон ПВХ на 15-23 этажах.
Отделочные работы:

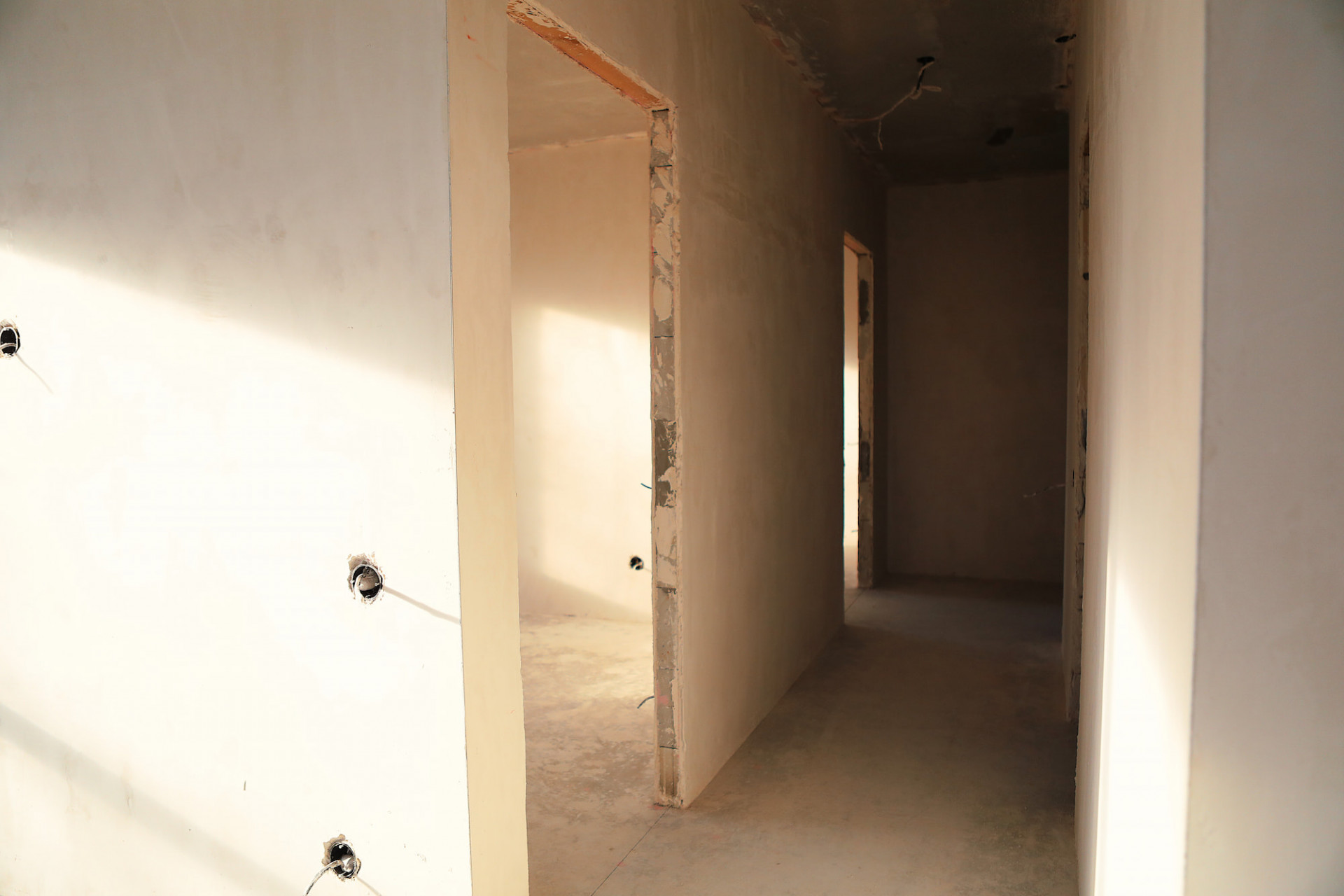

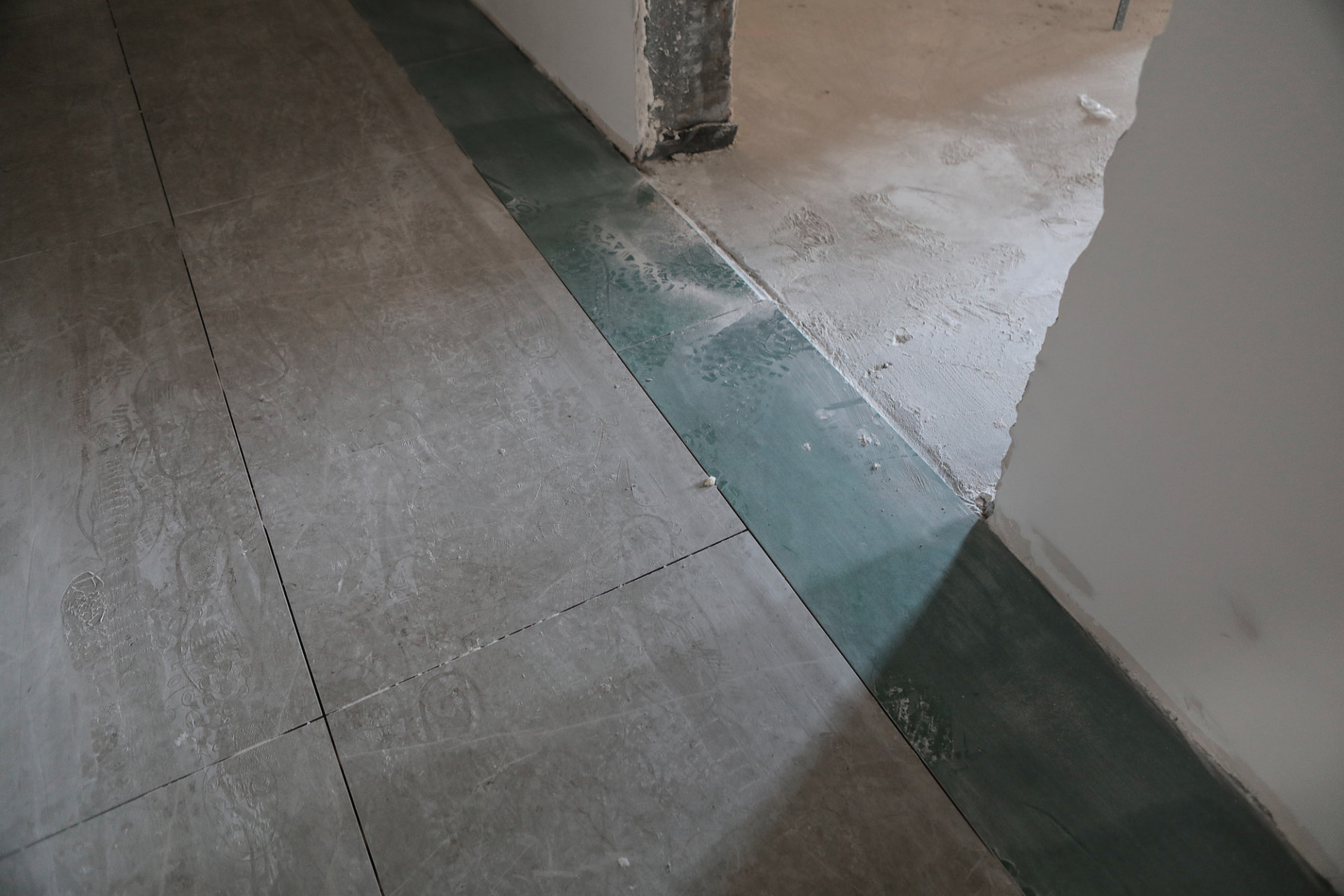

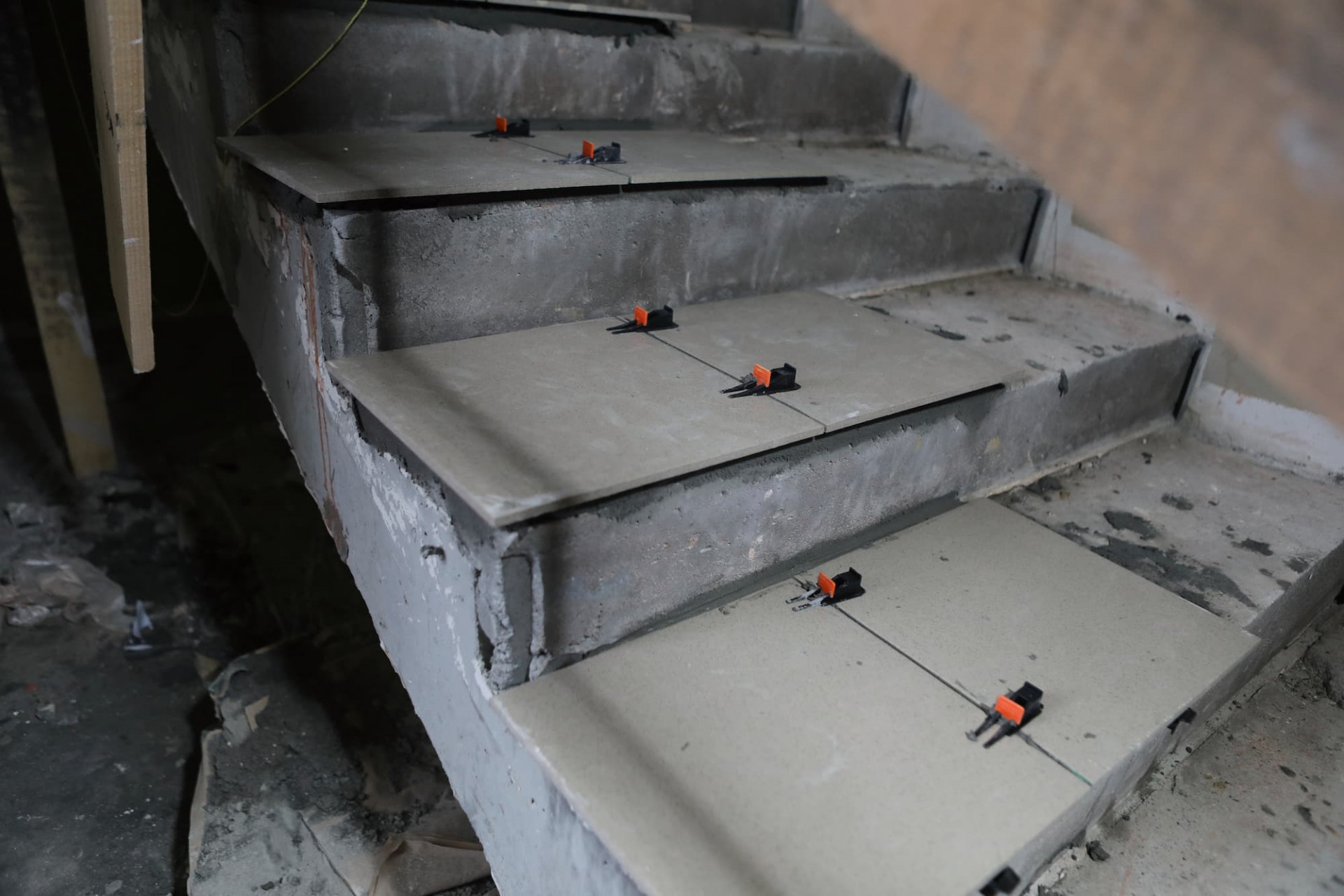

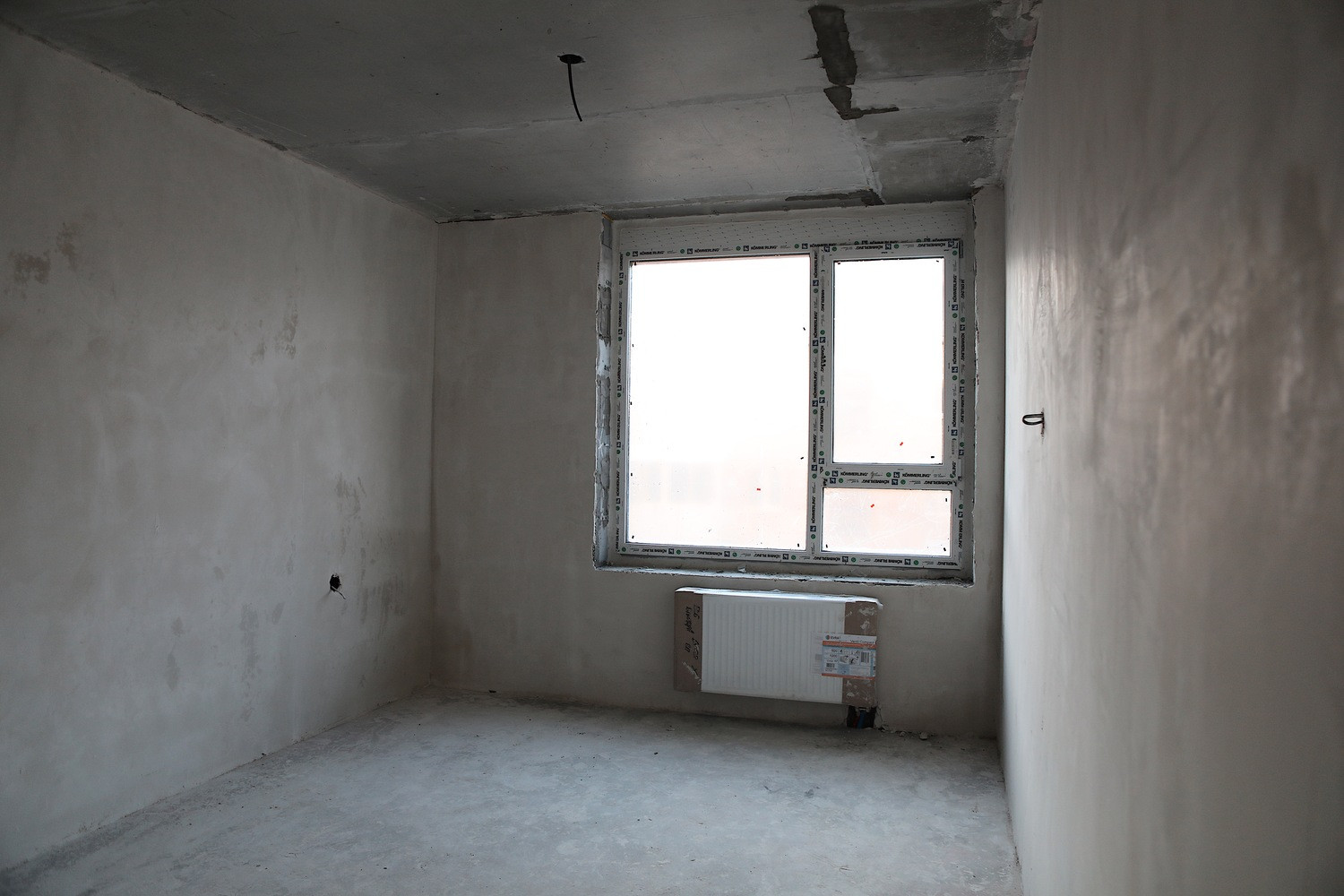

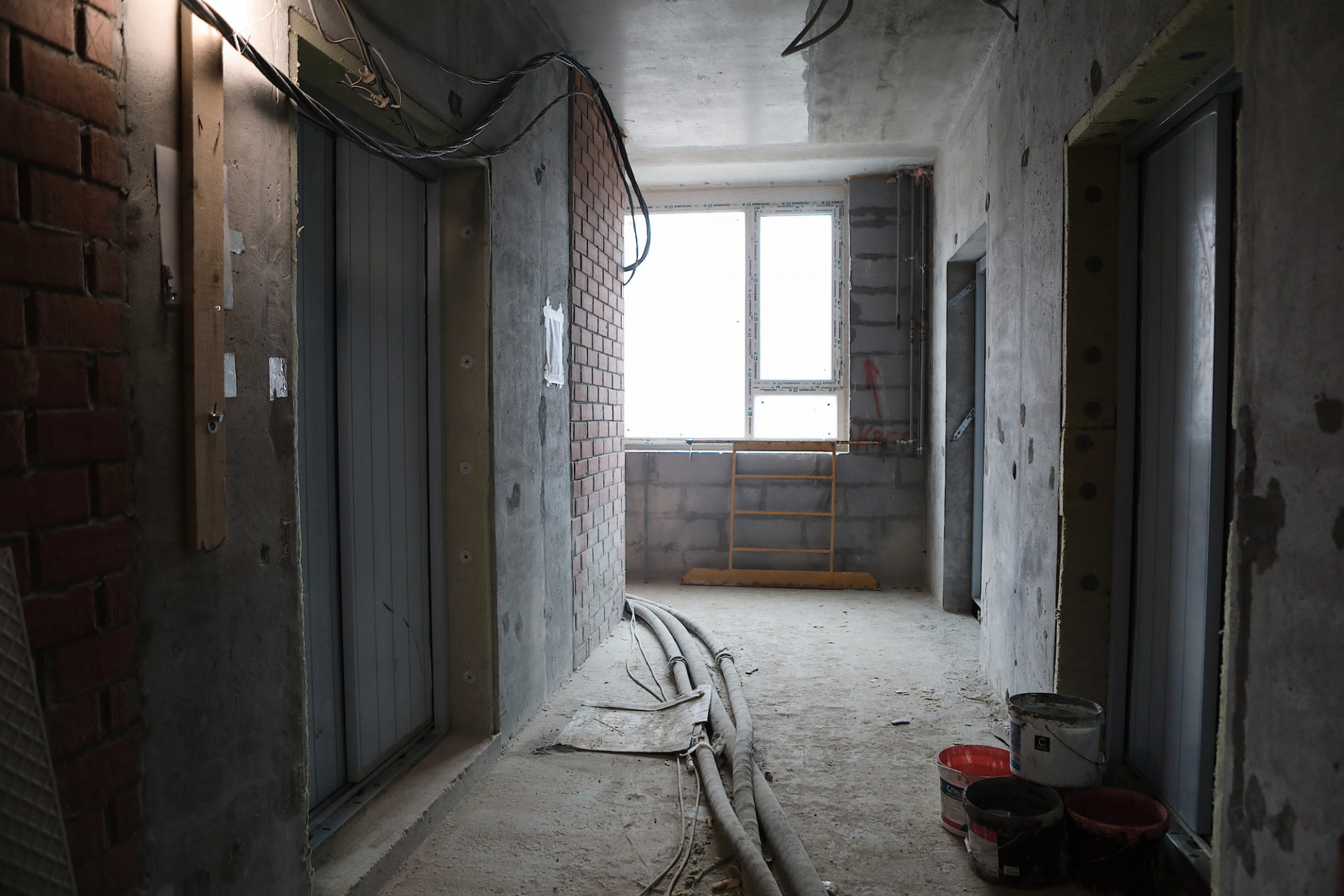

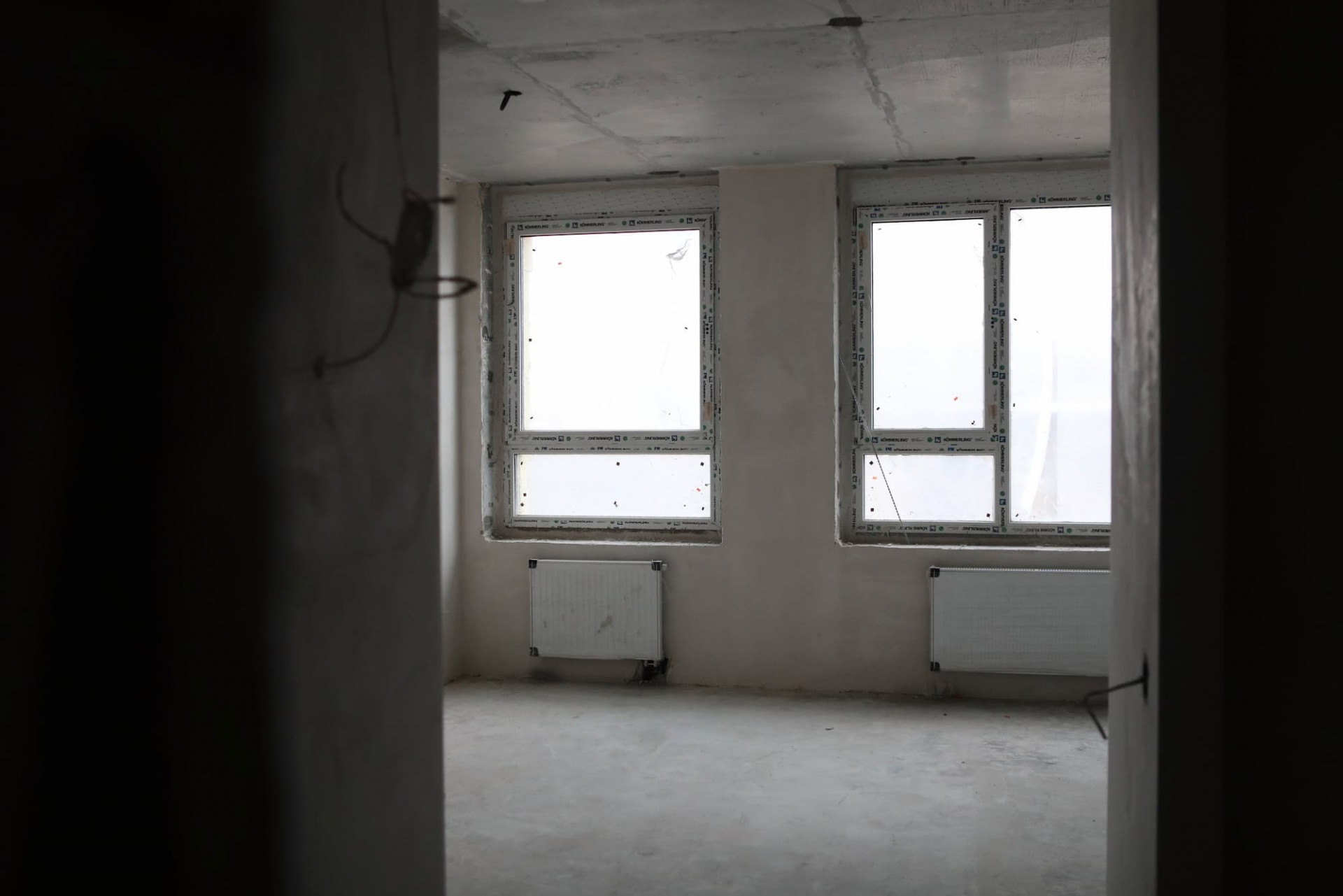

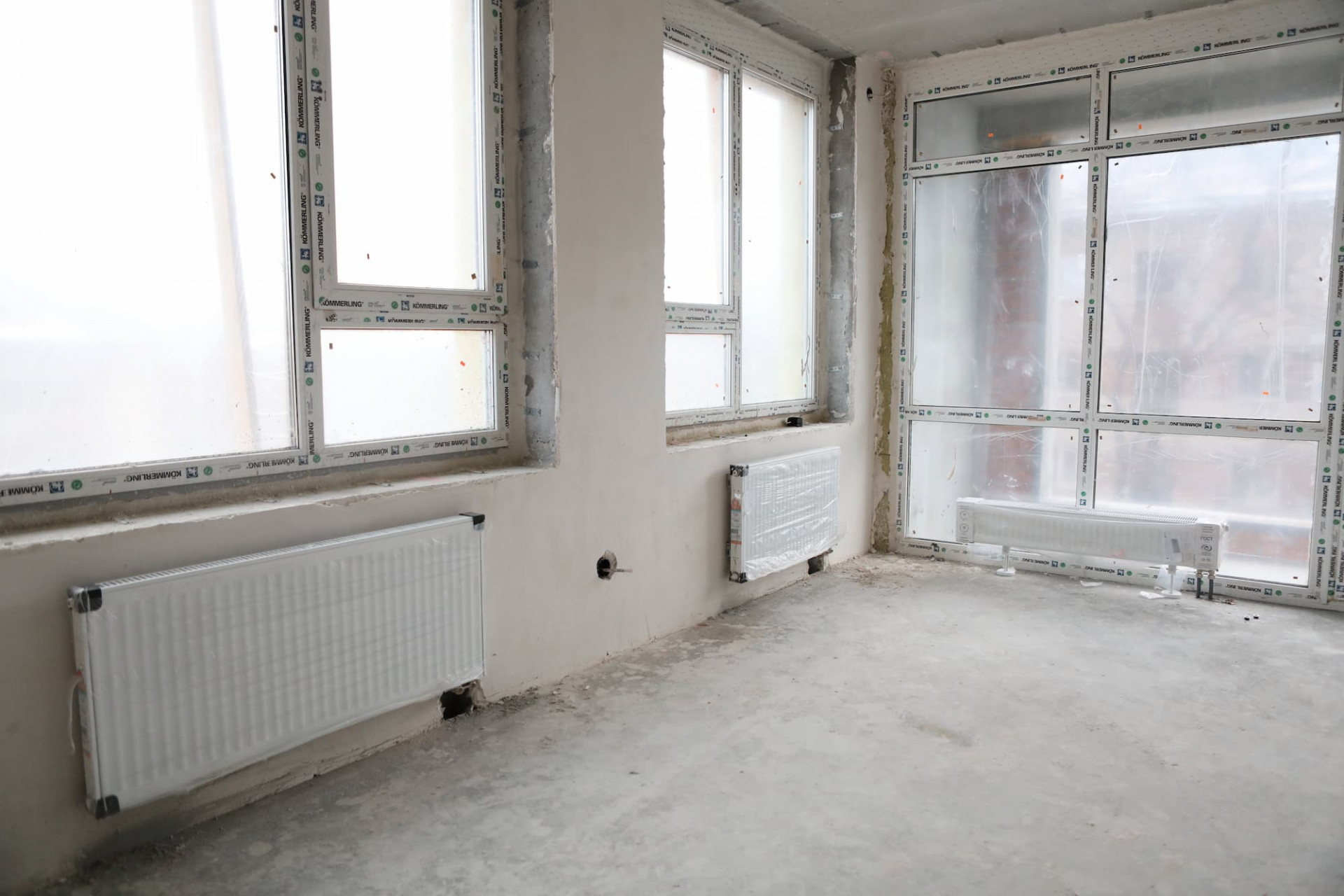

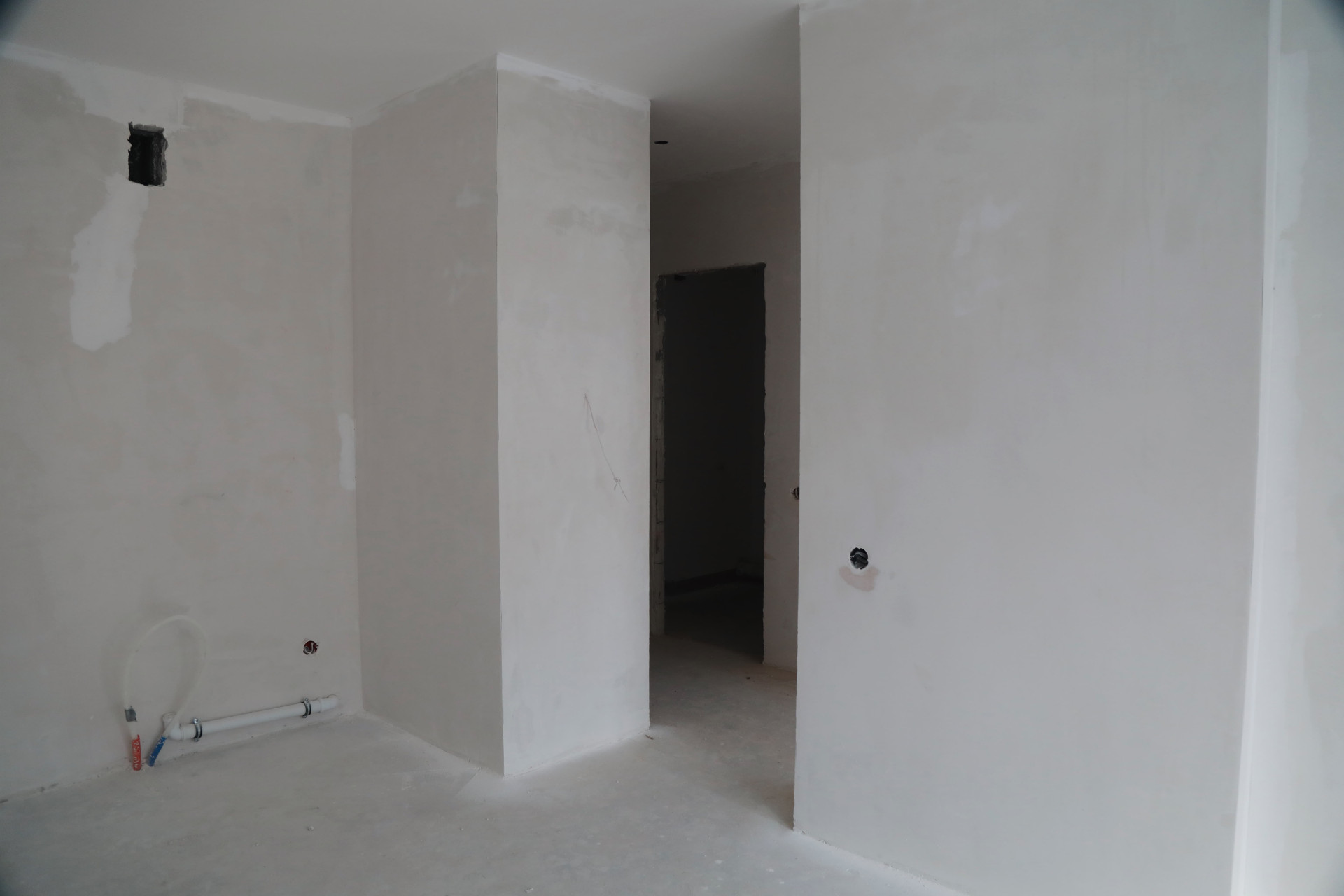

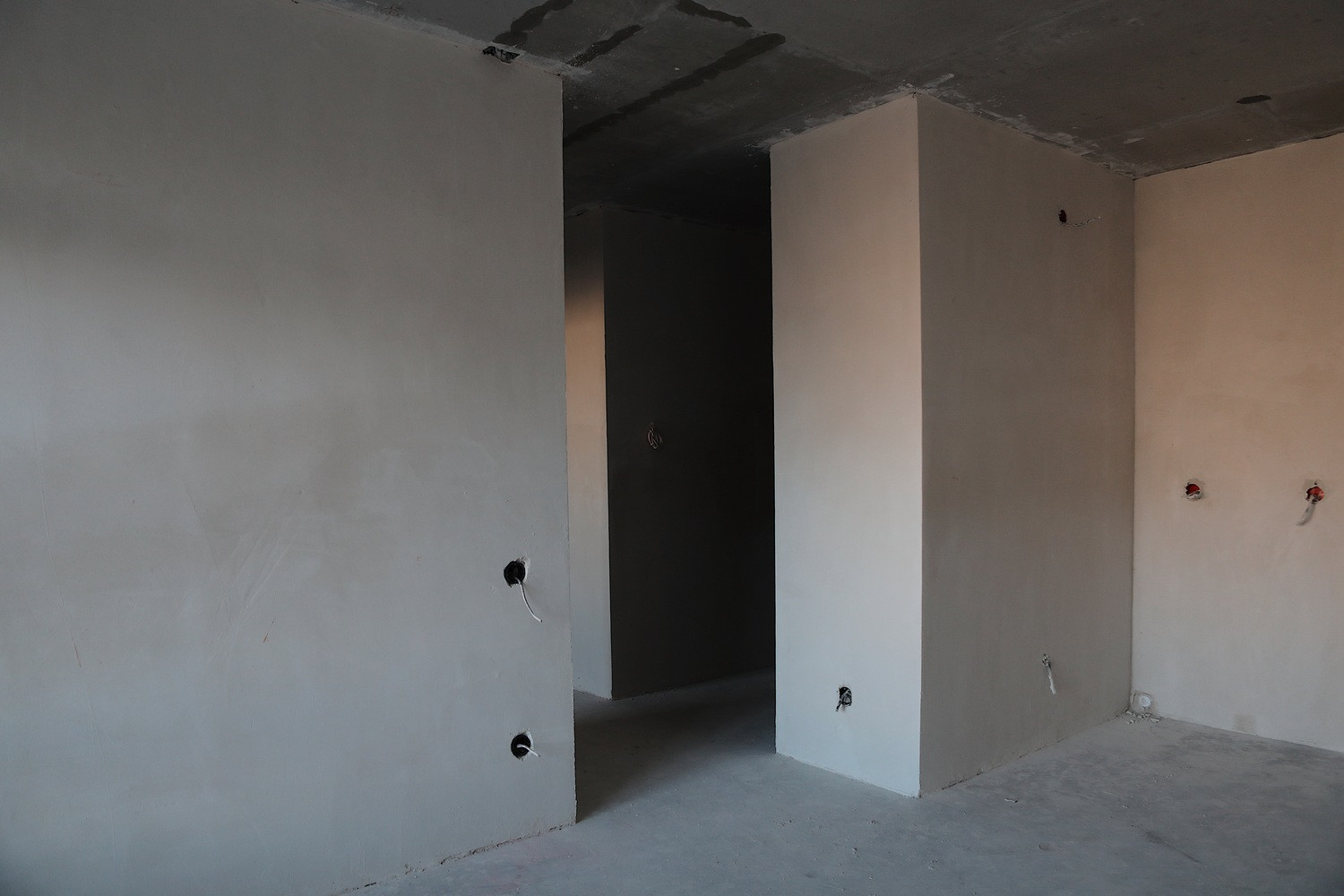

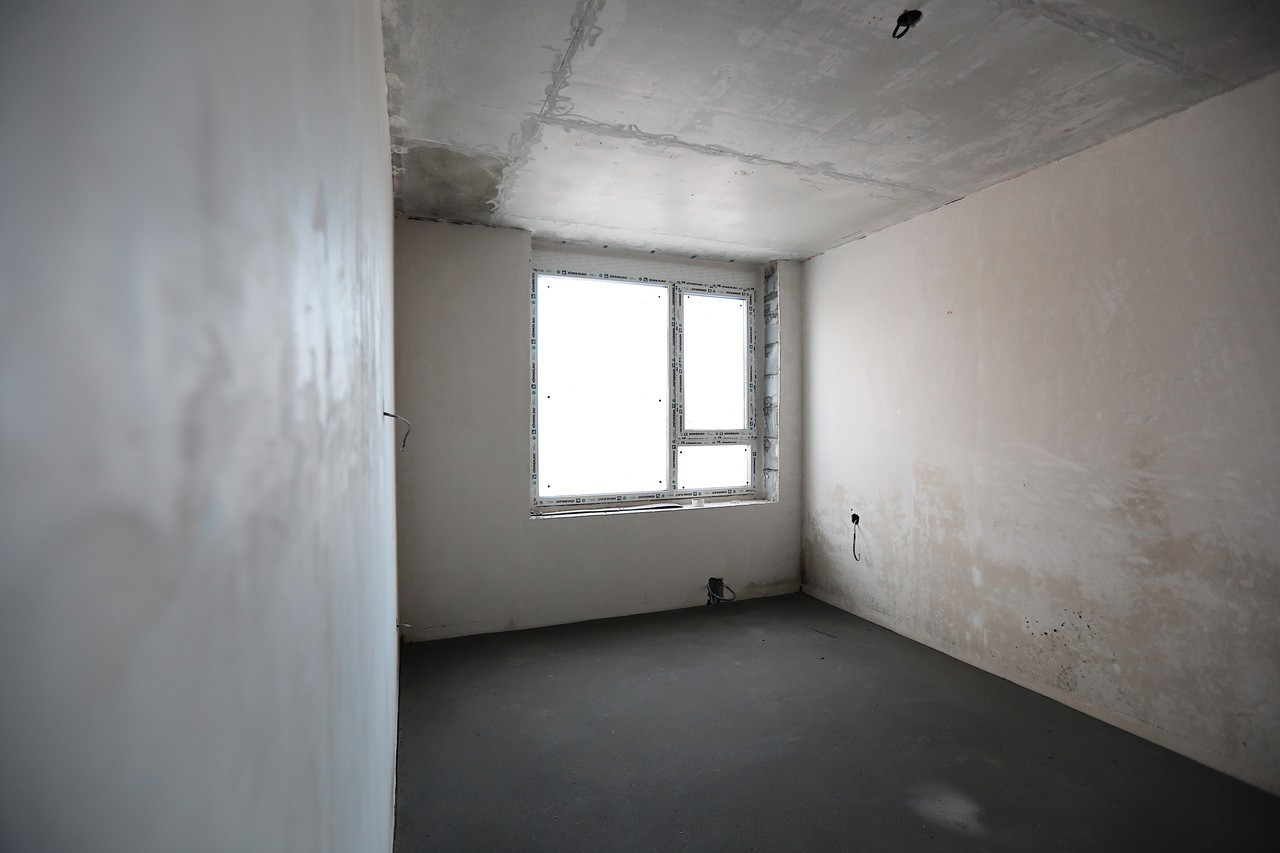

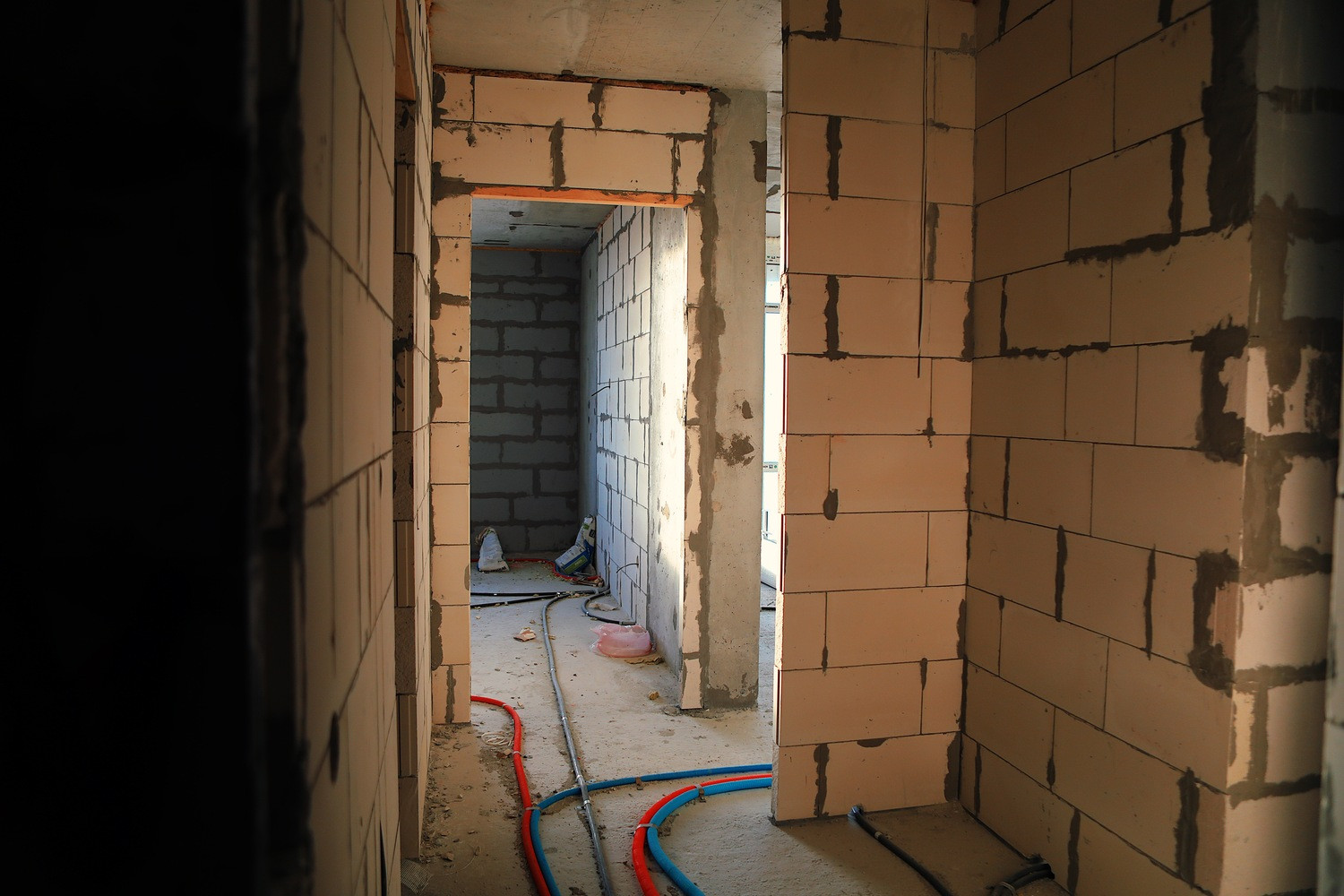

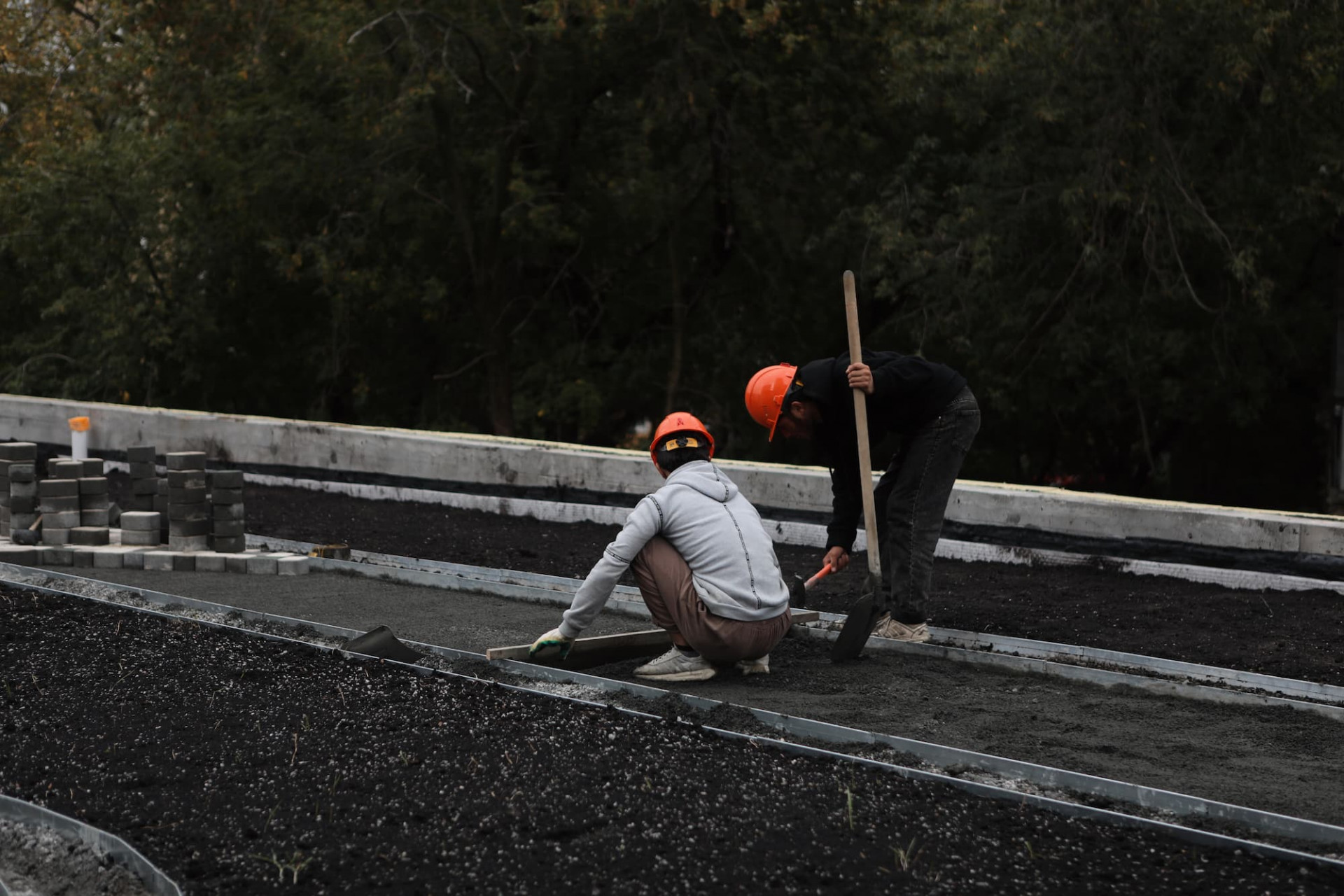

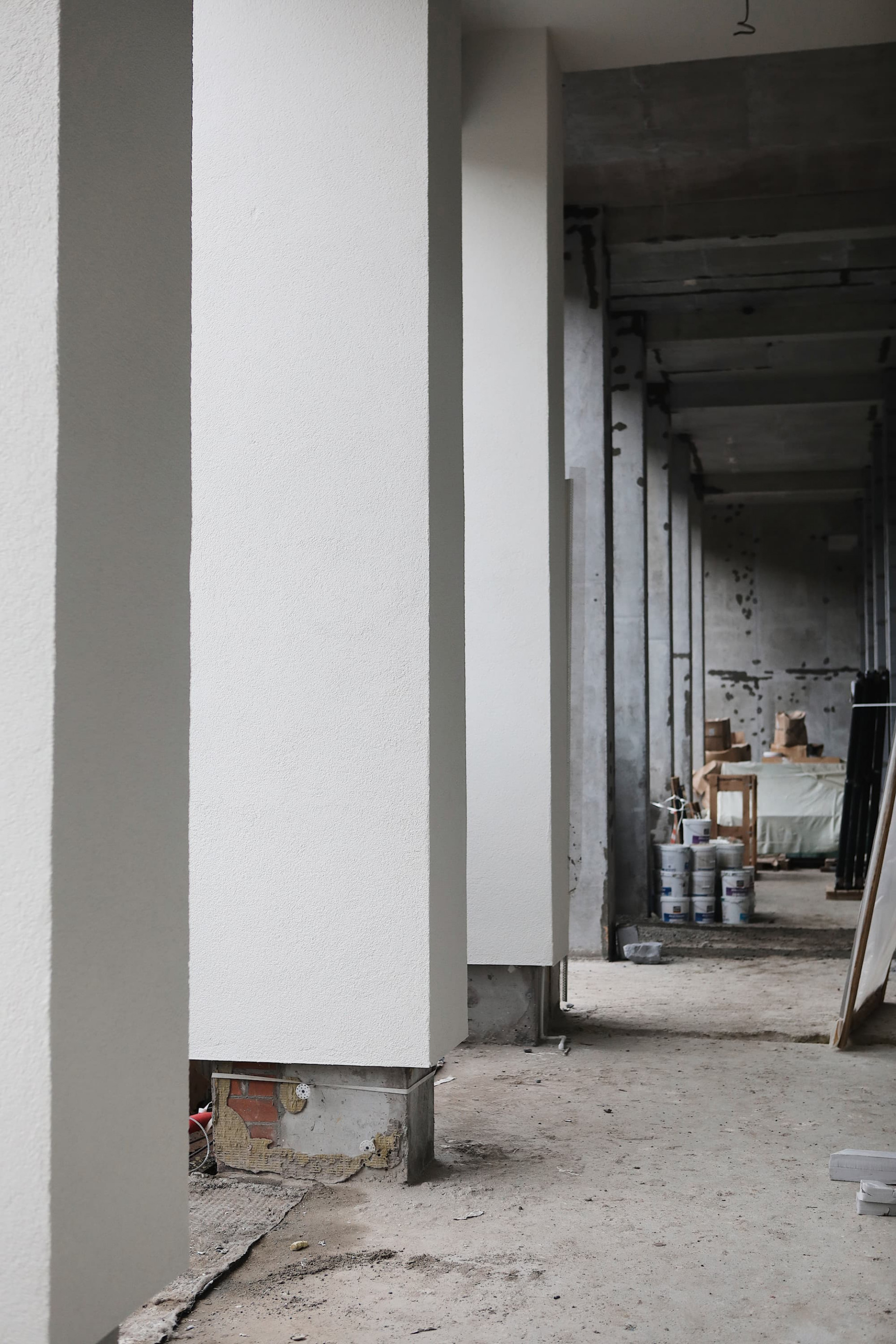

Выполняются работы по устройству стяжек пола на 2-3 этажах.
Выполняются штукатурные работы на 4-5 этажах.
Инженерные сети:

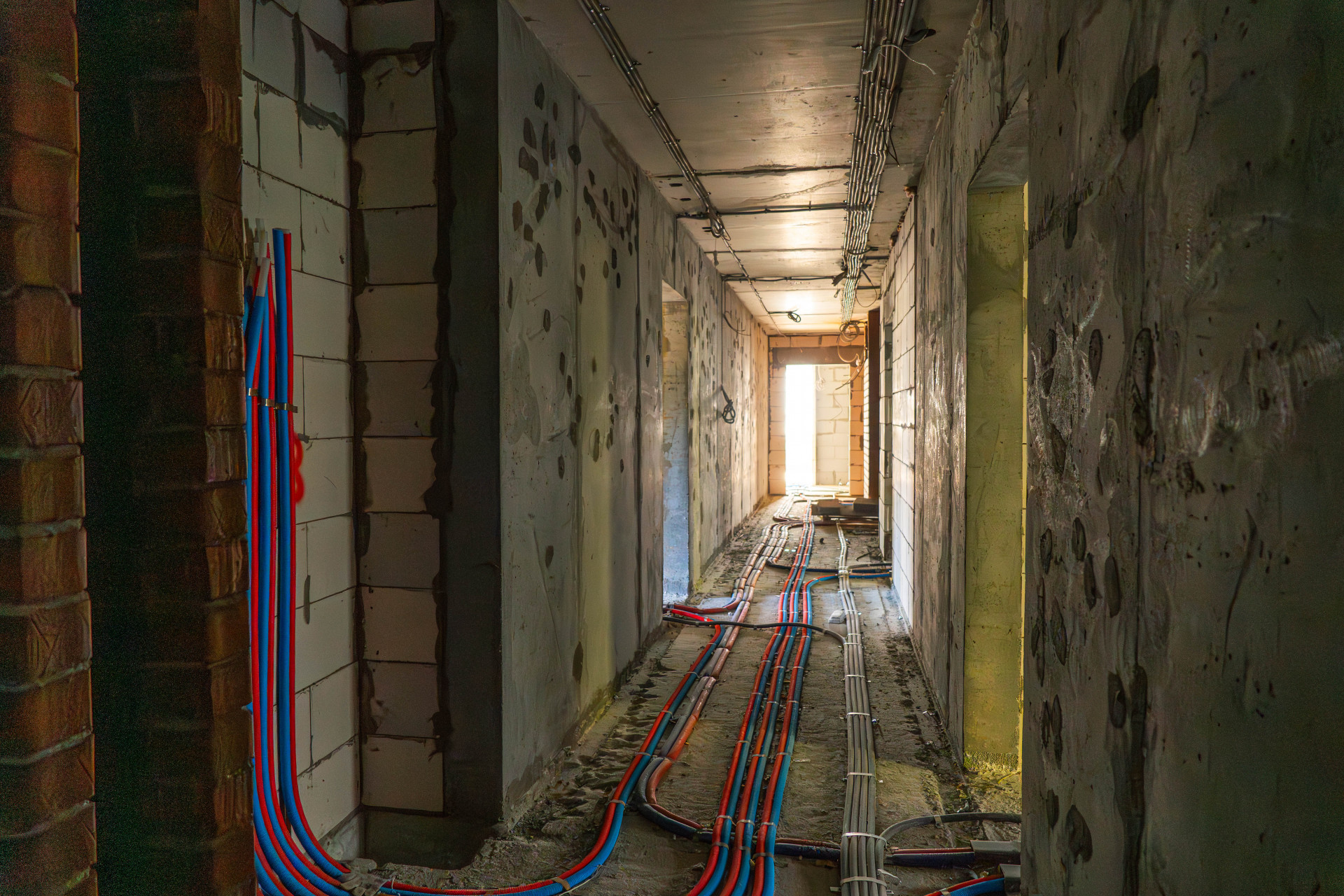

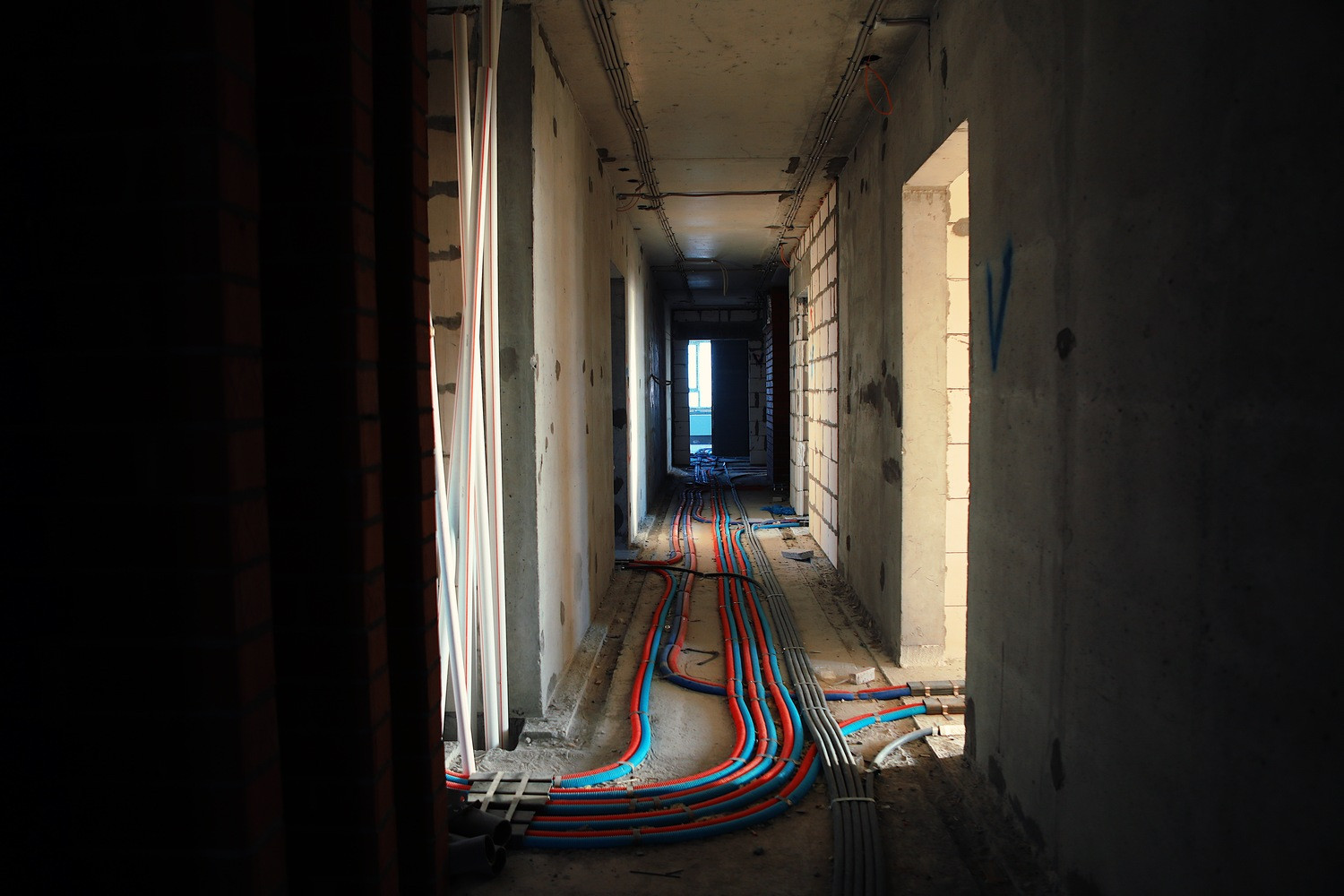

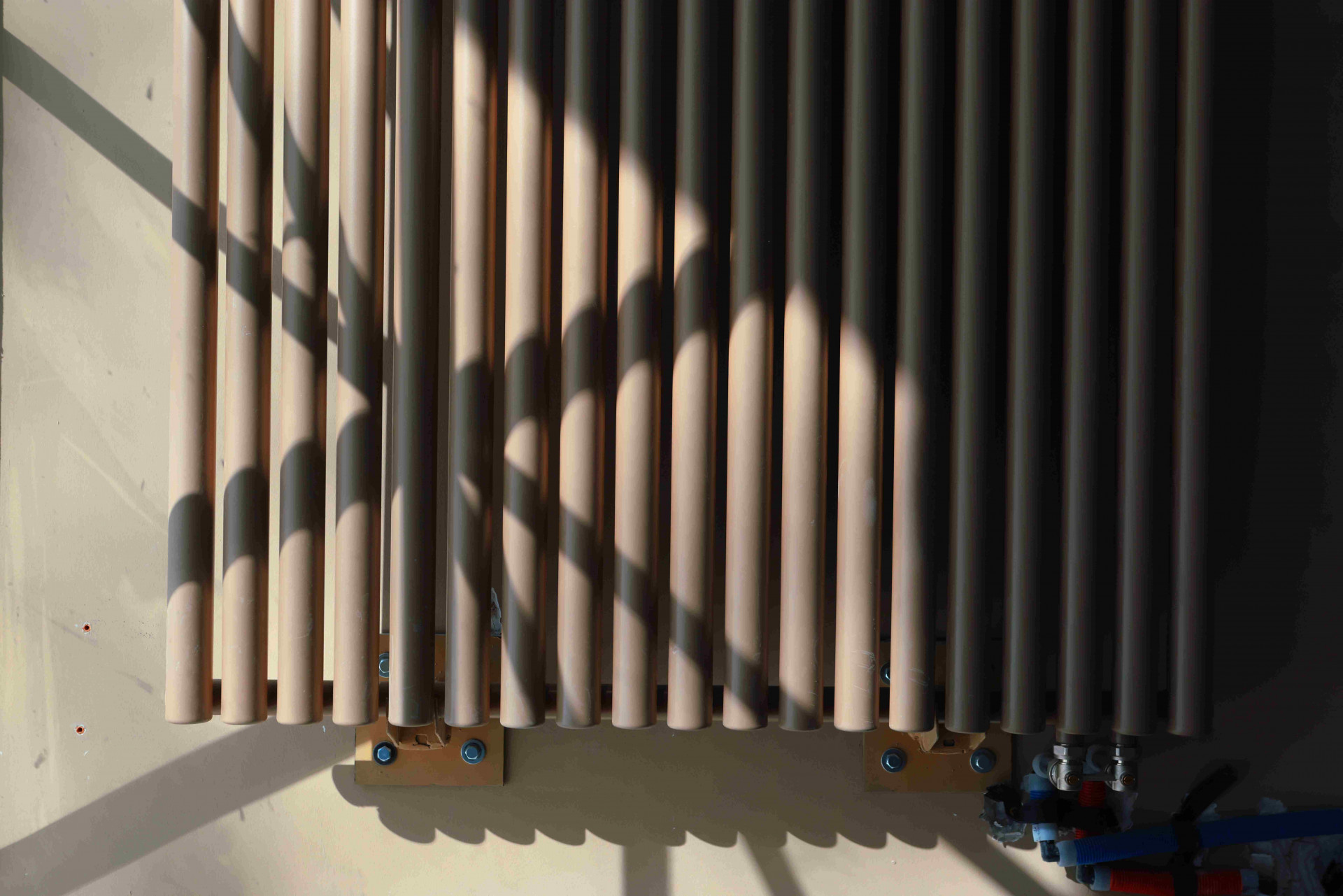

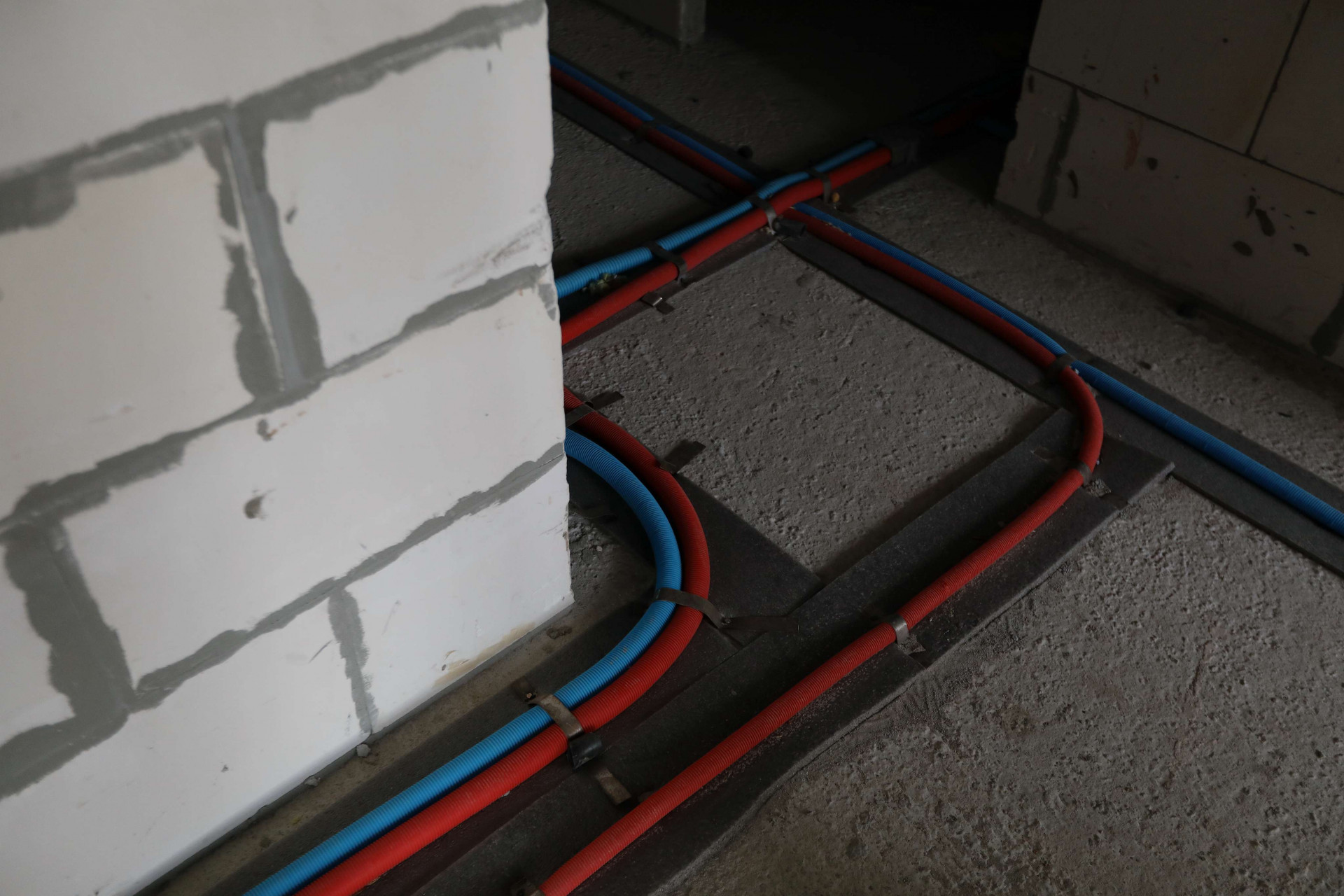

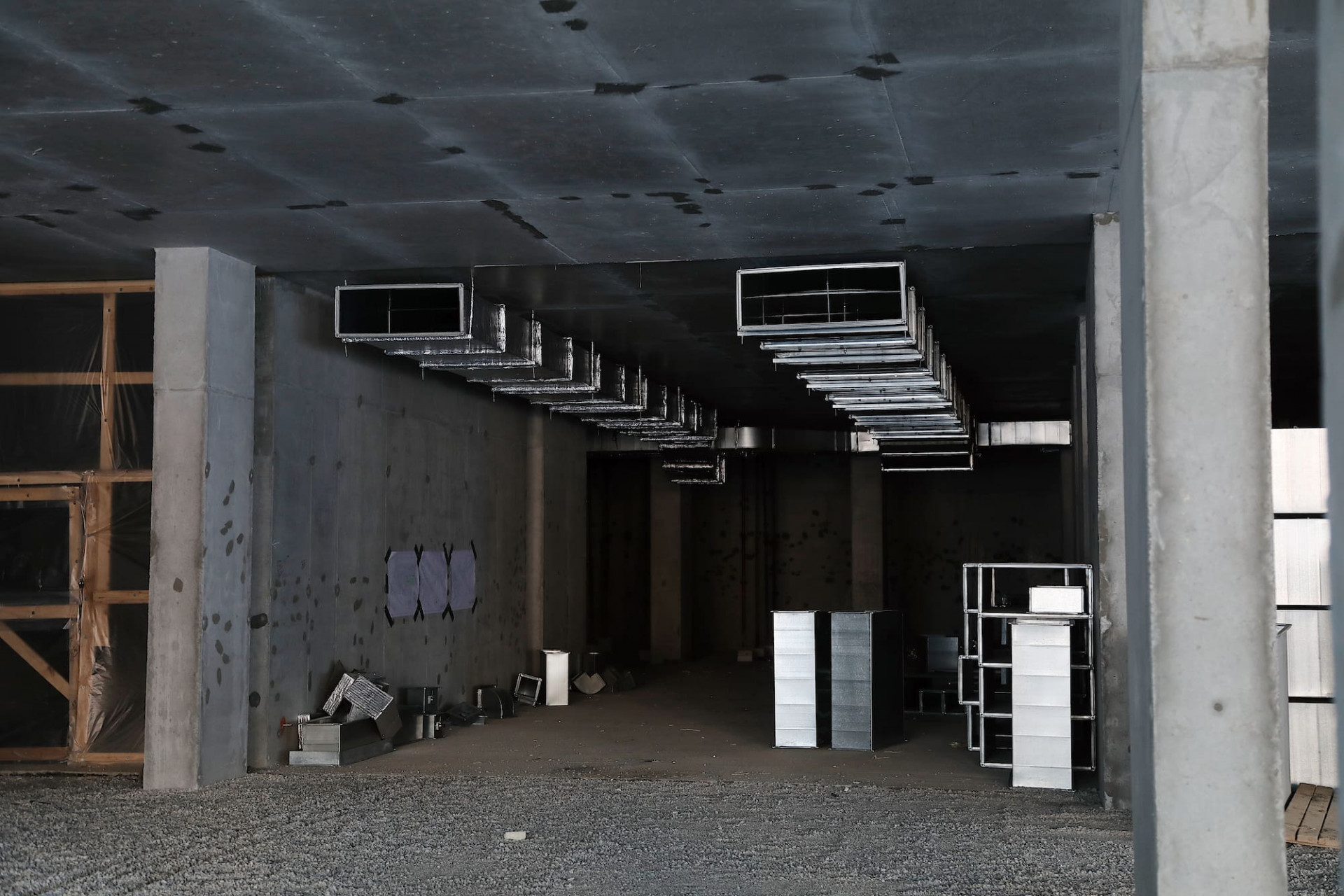

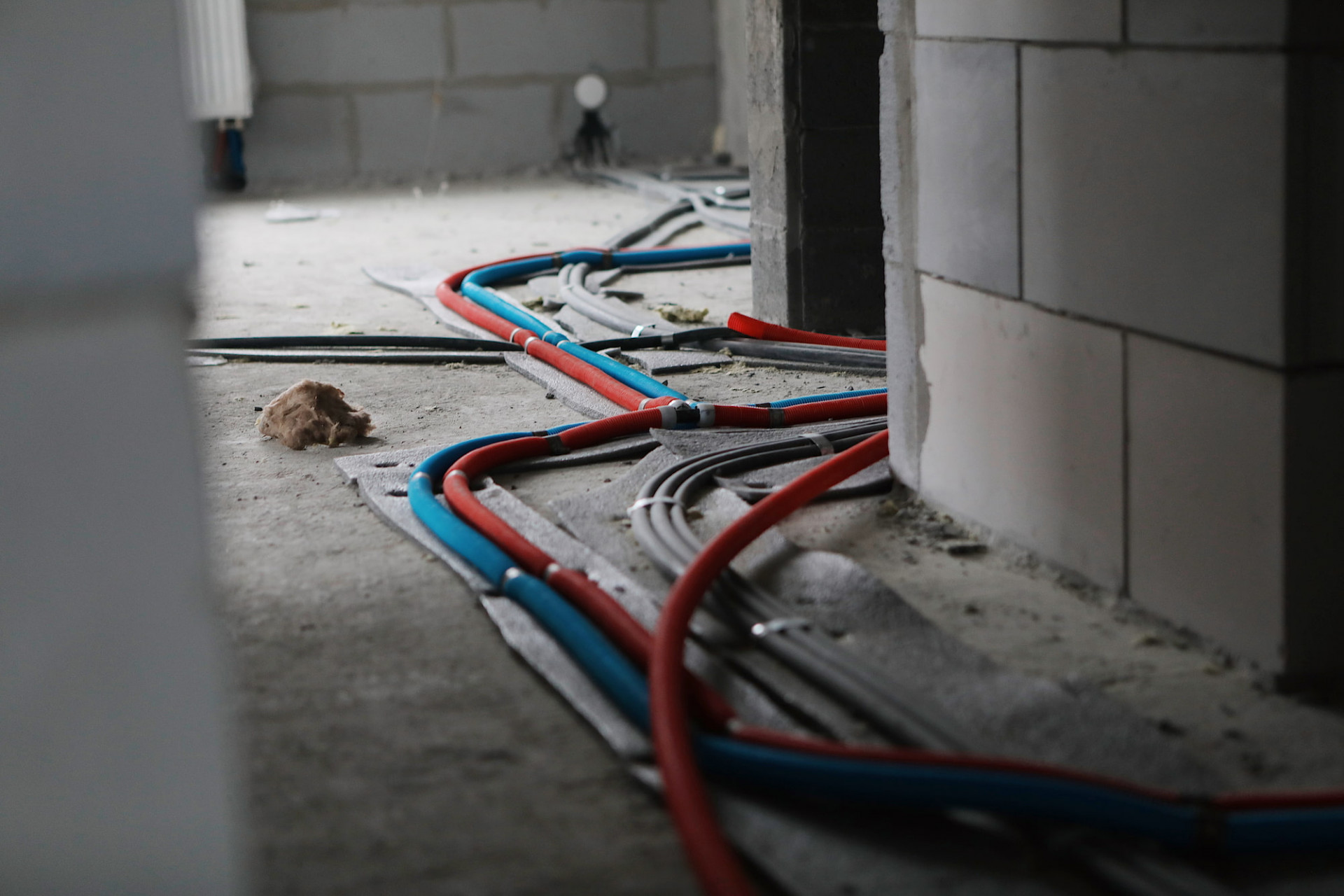

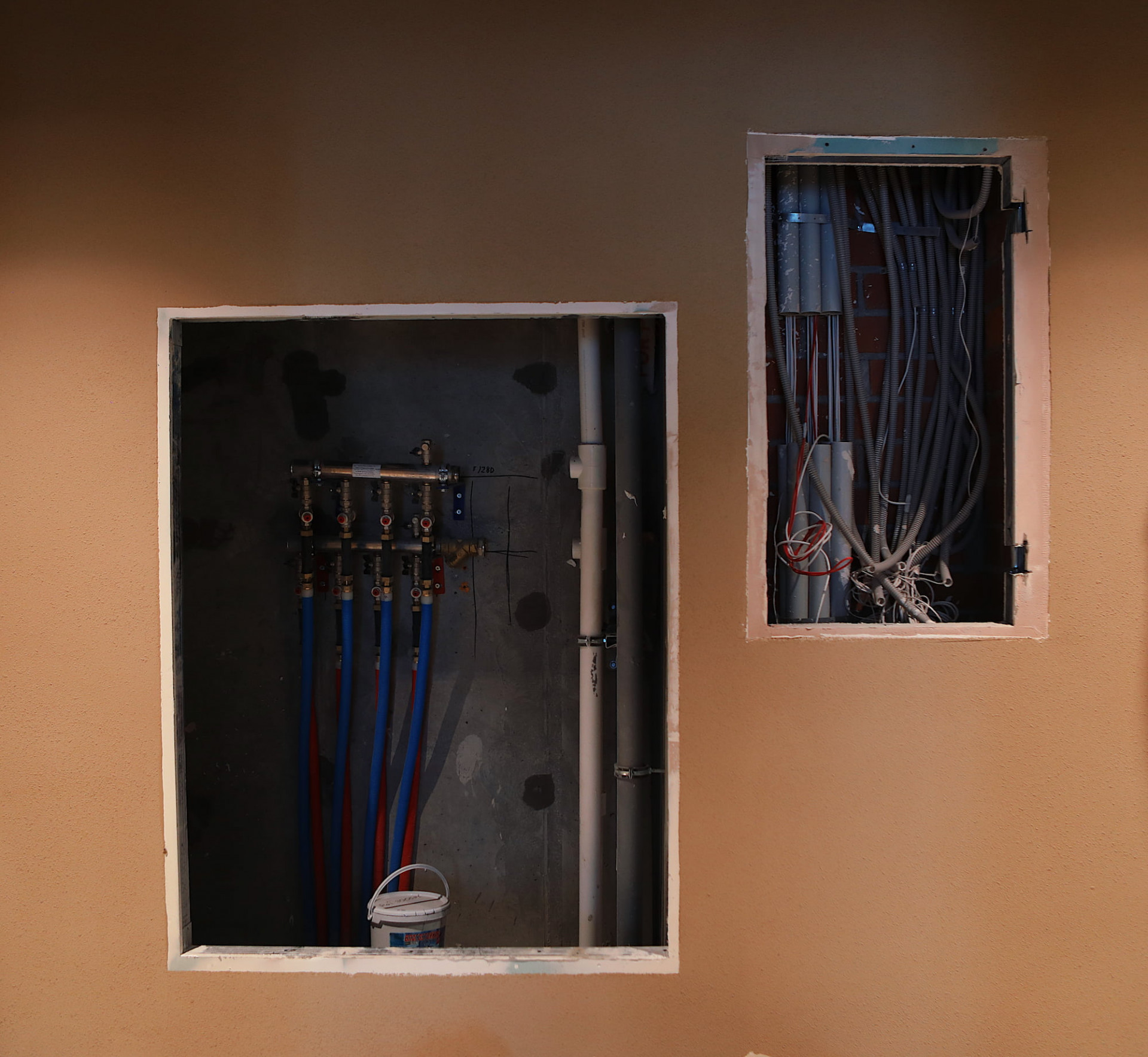

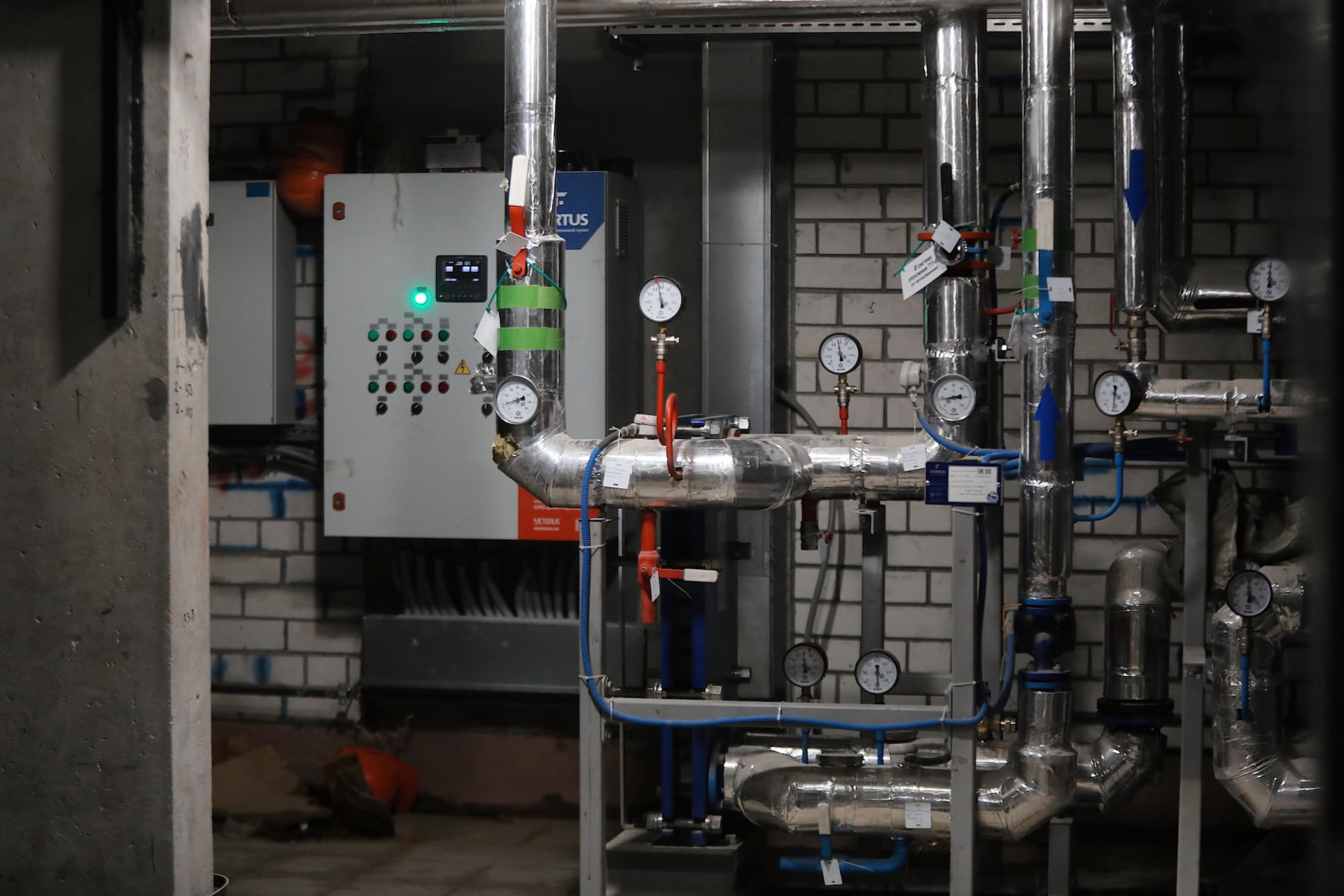

Выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 20-23 этажах.
Выполняются работы по прокладке внутренних сетей электроснабжения на 10-12 этажах.
Выполняются работы по прокладке слаботочных и сетей и противопожарных систем.
Выполняются работы по прокладке сетей вентиляции и дымоудаления.
Ведутся работы по монтажу ИТП.
Фасадные работы:

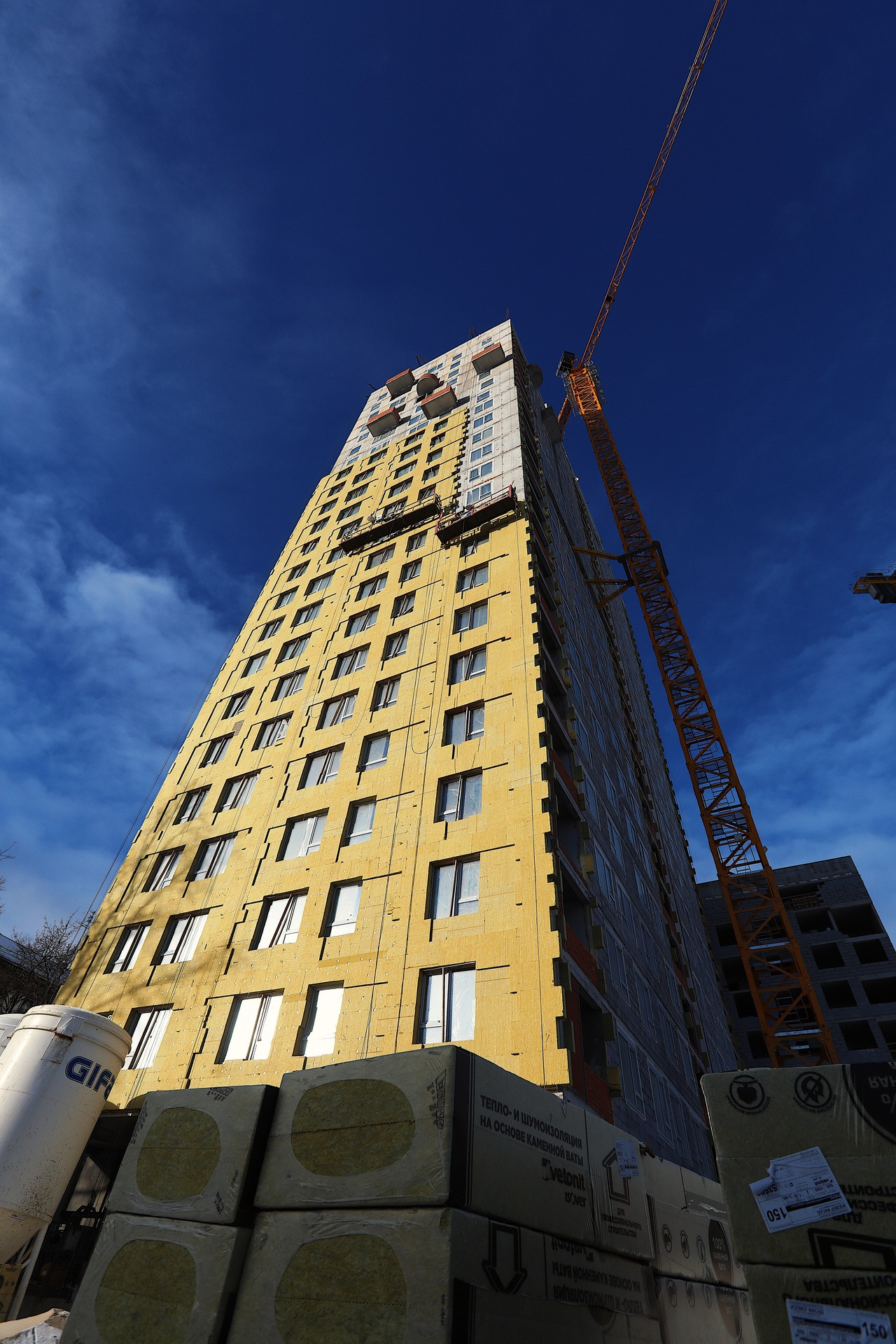

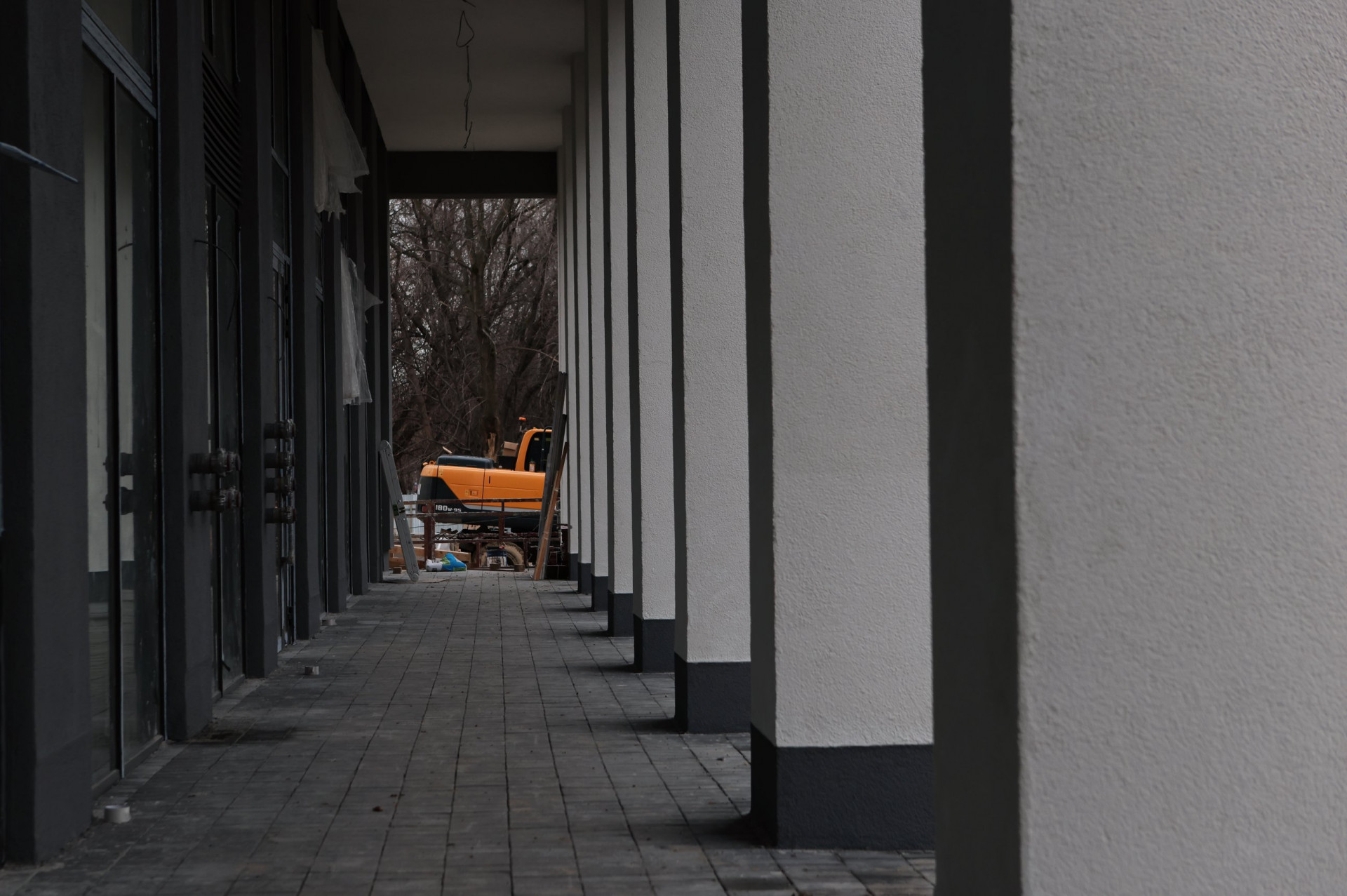

Ведутся работы по утеплению фасада и нанесению базового армирующего слоя штукатурки.
Секция 2:
Кладочные работы ведутся на 6-9 этажах.
Выполнены работы по устройству утепления и гидроизоляции подземной части здания.

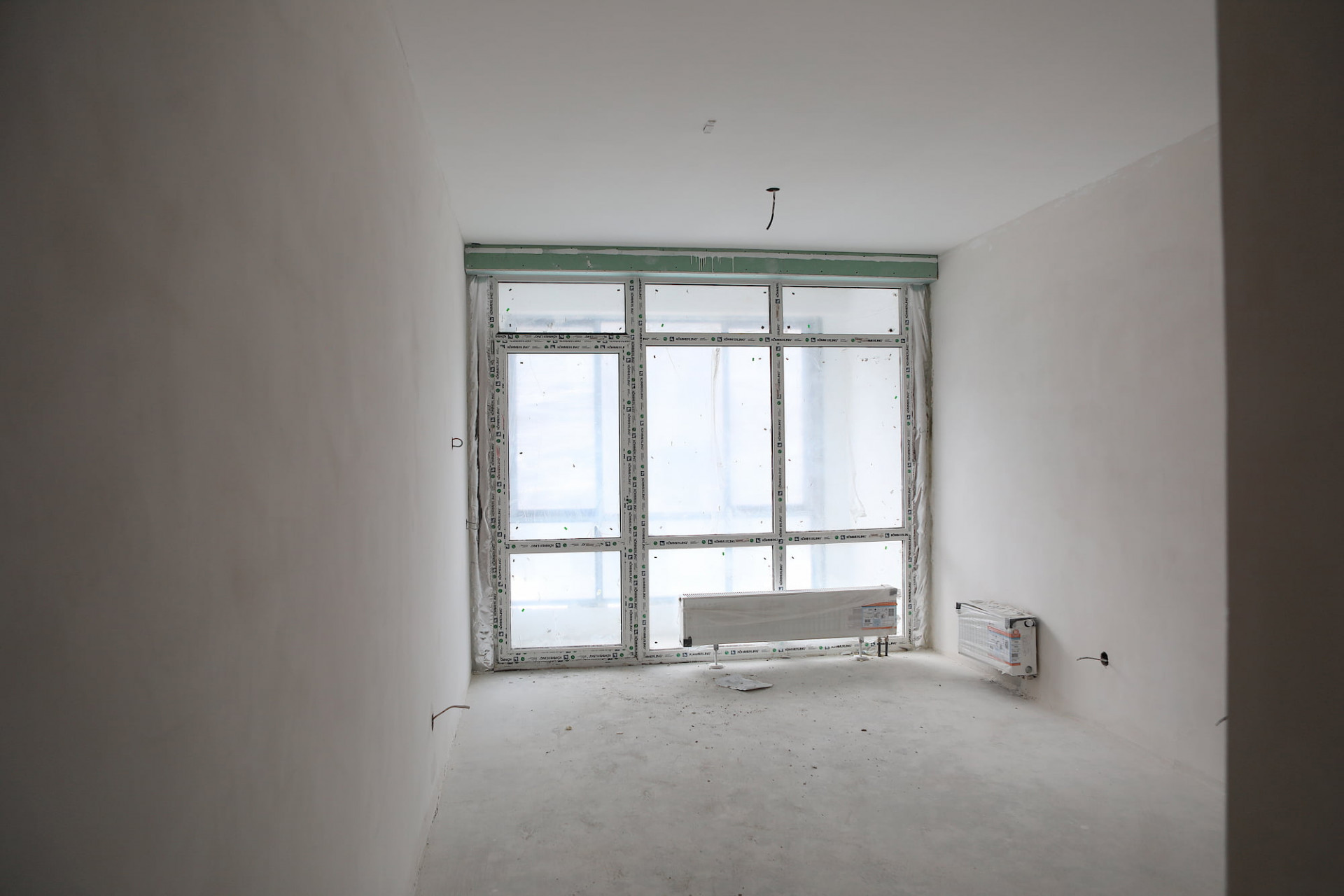

Ведется монтаж окон ПВХ на 2-4 этажах.
Выполняются работы по устройству кровли здания.
Секция 3:
Окончены работы по массовой забивке свай.
Ведутся работы по подготовке свайного поля к устройству фундаментов.
Секция 1
Ведется монтаж балконных окон ПВХ 20-23 этажах.
Отделочные работы
Выполняются работы по устройству стяжек пола на 5-7 этажах.
Выполняются штукатурные работы на 7-9 этажах.
Инженерные сети
Выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 20-23 этажах.
Выполняются работы по прокладке внутренних сетей электроснабжения на 13-14 этажах.
Выполняются работы по прокладке слаботочных и сетей и противопожарных систем.
Выполняются работы по прокладке сетей вентиляции и дымоудаления.
Ведутся работы по монтажу ИТП.
Фасадные работы
Ведутся работы по утеплению фасада и нанесению базового армирующего слоя штукатурки
Секция 2
Кладочные работы ведутся на 8-9 этажах.

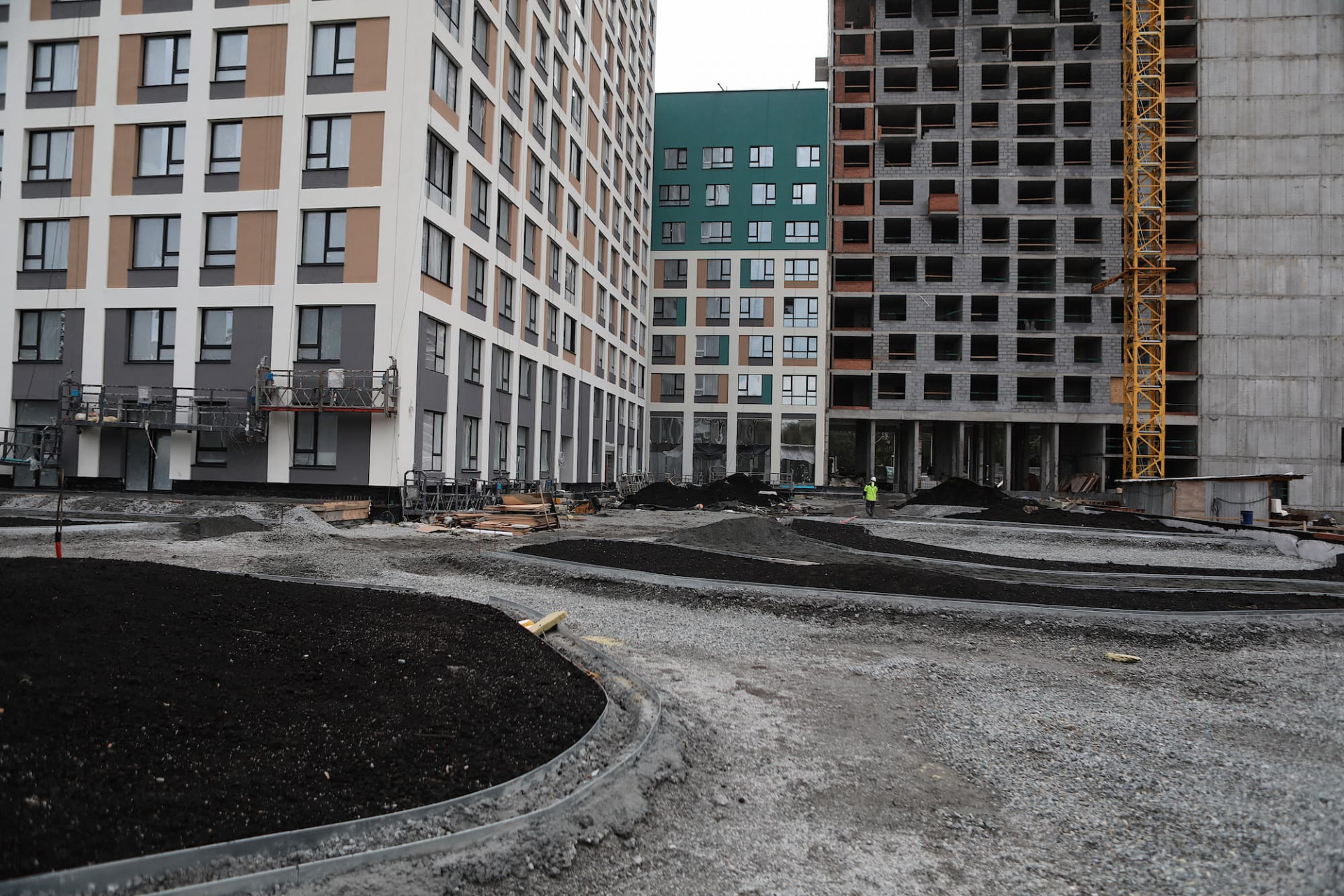

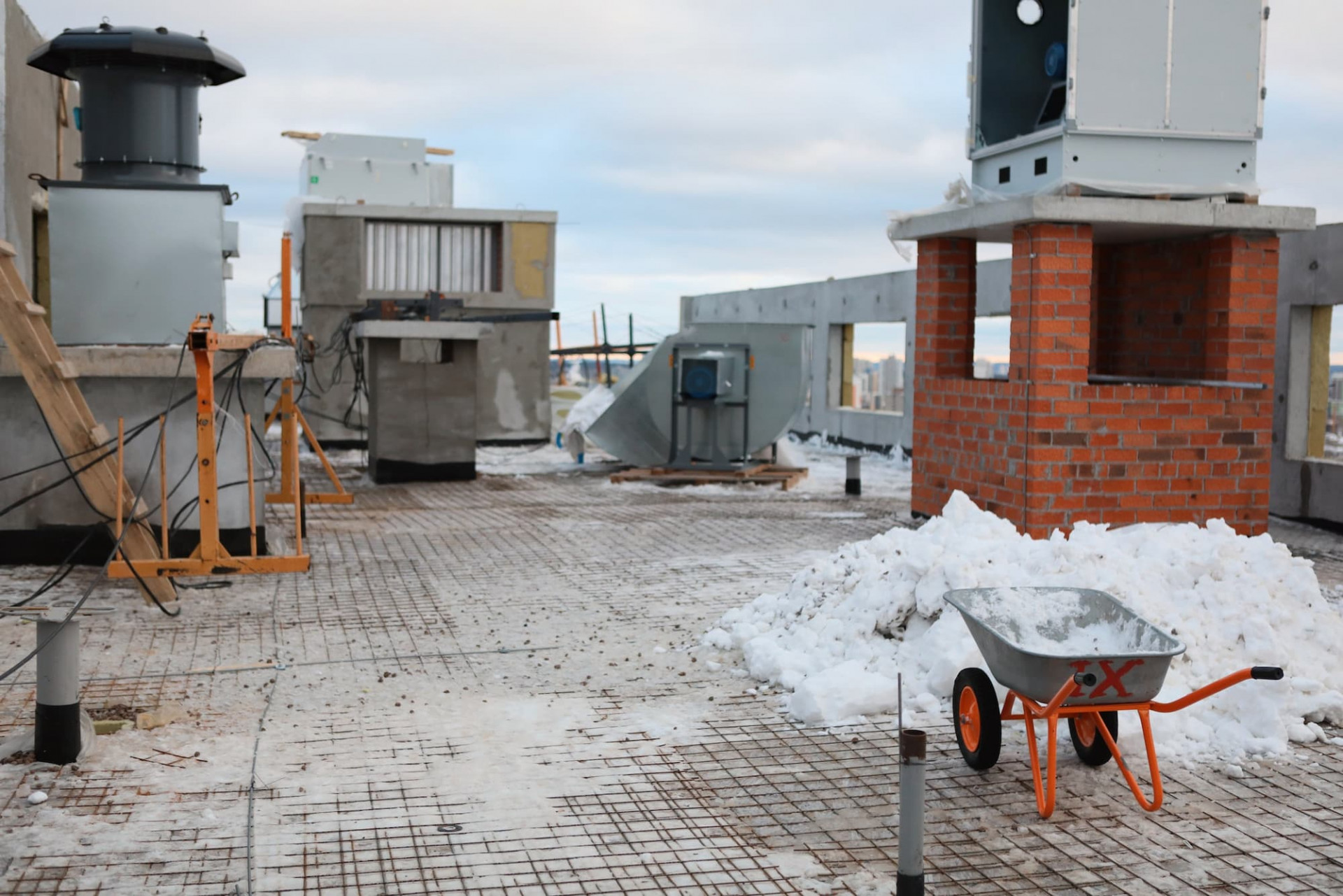

Выполняются работы по устройству кровли здания.
Инженерные сети

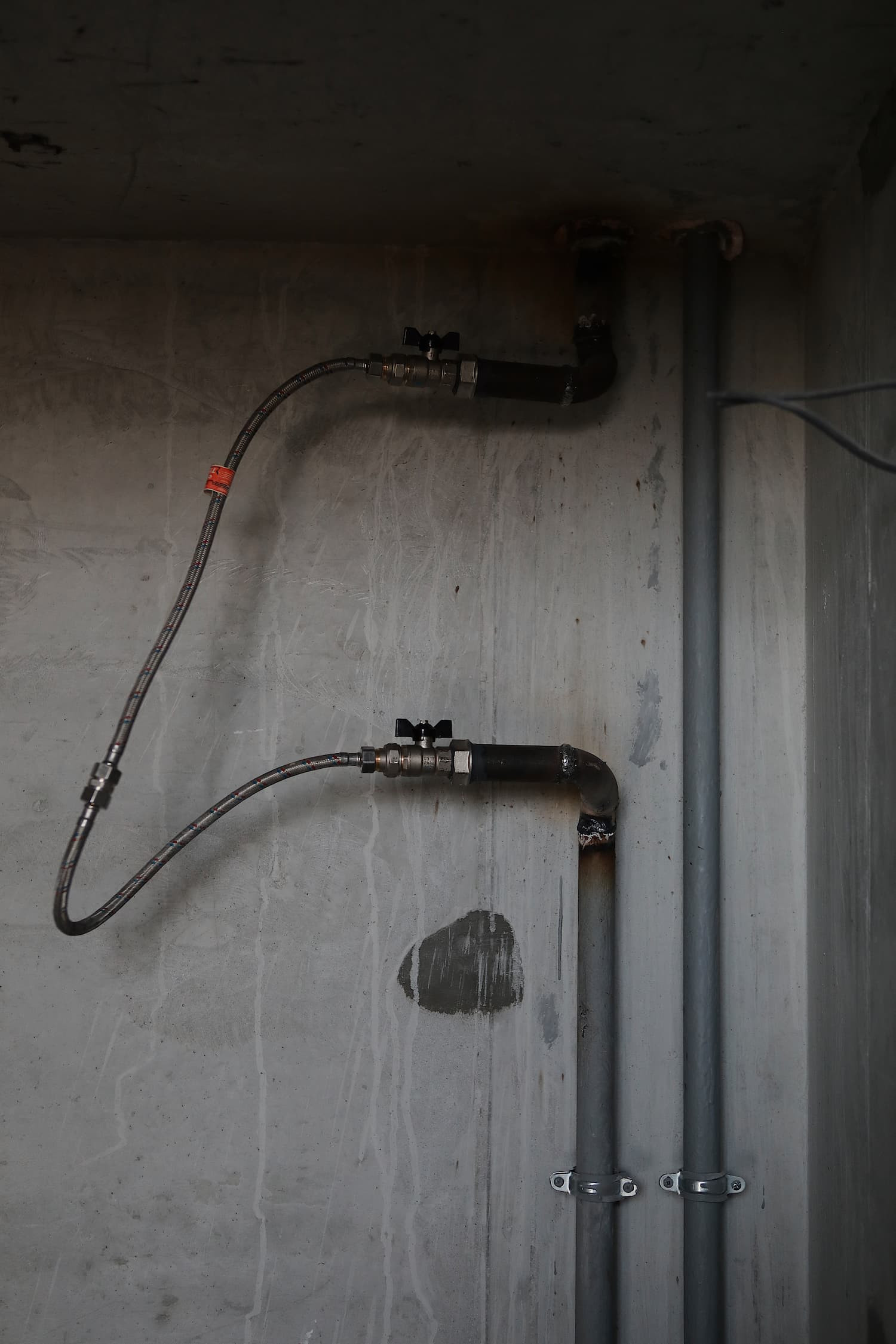

Выполняется монтаж транзитных сетей дымоудаления и вентиляции.
Выполняется монтаж стояков систем теплоснабжения и водоснабжения.
Ведется монтаж электрики по подвалу
Секция 3
Ведутся работы по подготовке свайного поля к устройству фундаментов.
Секция 1:
- ведется монтаж балконных окон ПВХ 20-23 этажах
- ведется монтаж алюминиевых конструкций на 2-15этажах
Отделочные работы:
-
Выполняются работы по устройству стяжек пола на 7-9 этажах
-
выполняются штукатурные работы на 9-10 этажах
Инженерные сети:

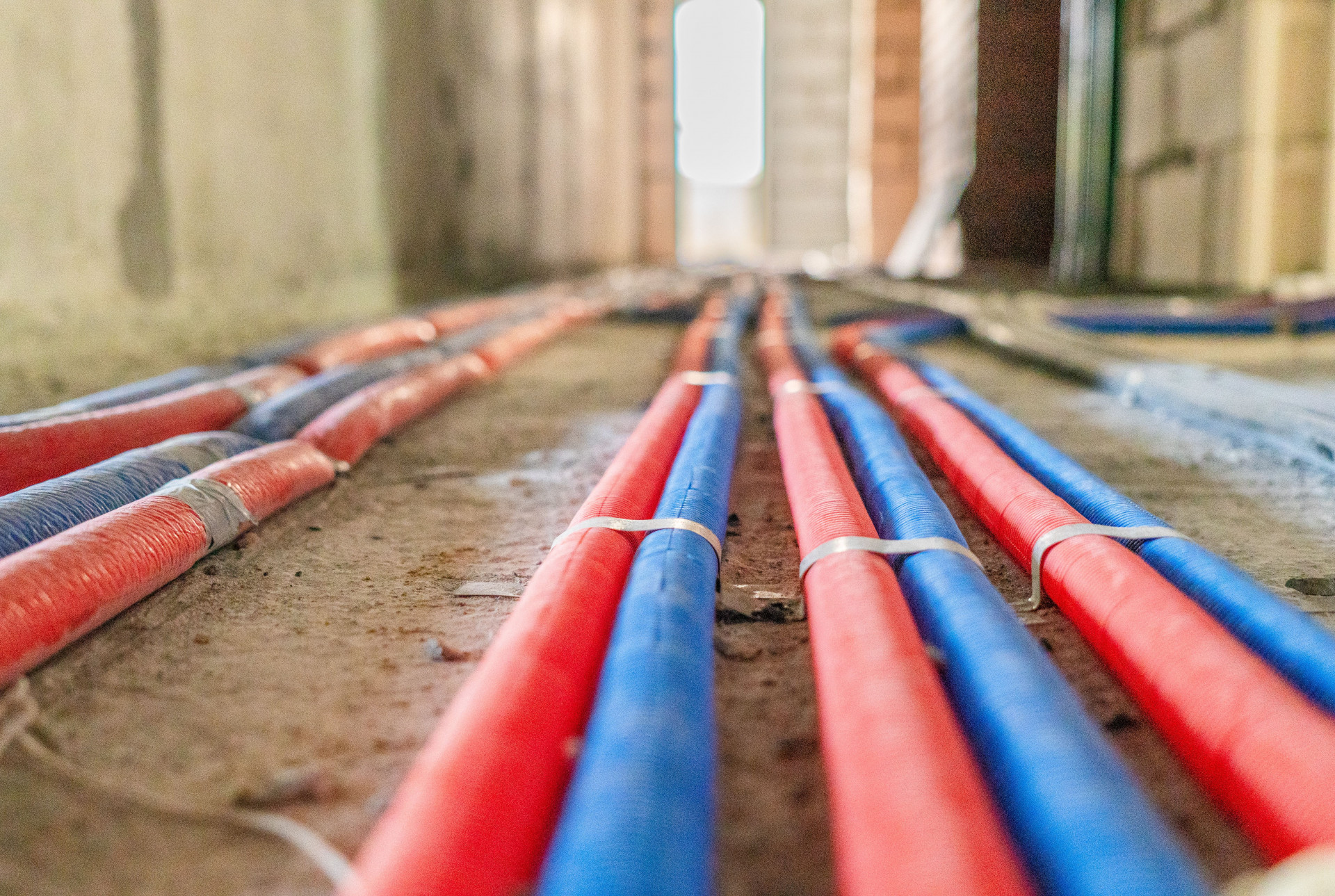

- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на 20-23 этажах
- выполняются работы по прокладке внутренних сетей электроснабжения на 18-22 этажах
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- ведутся работы по монтажу ИТП
Фасадные работы:
-

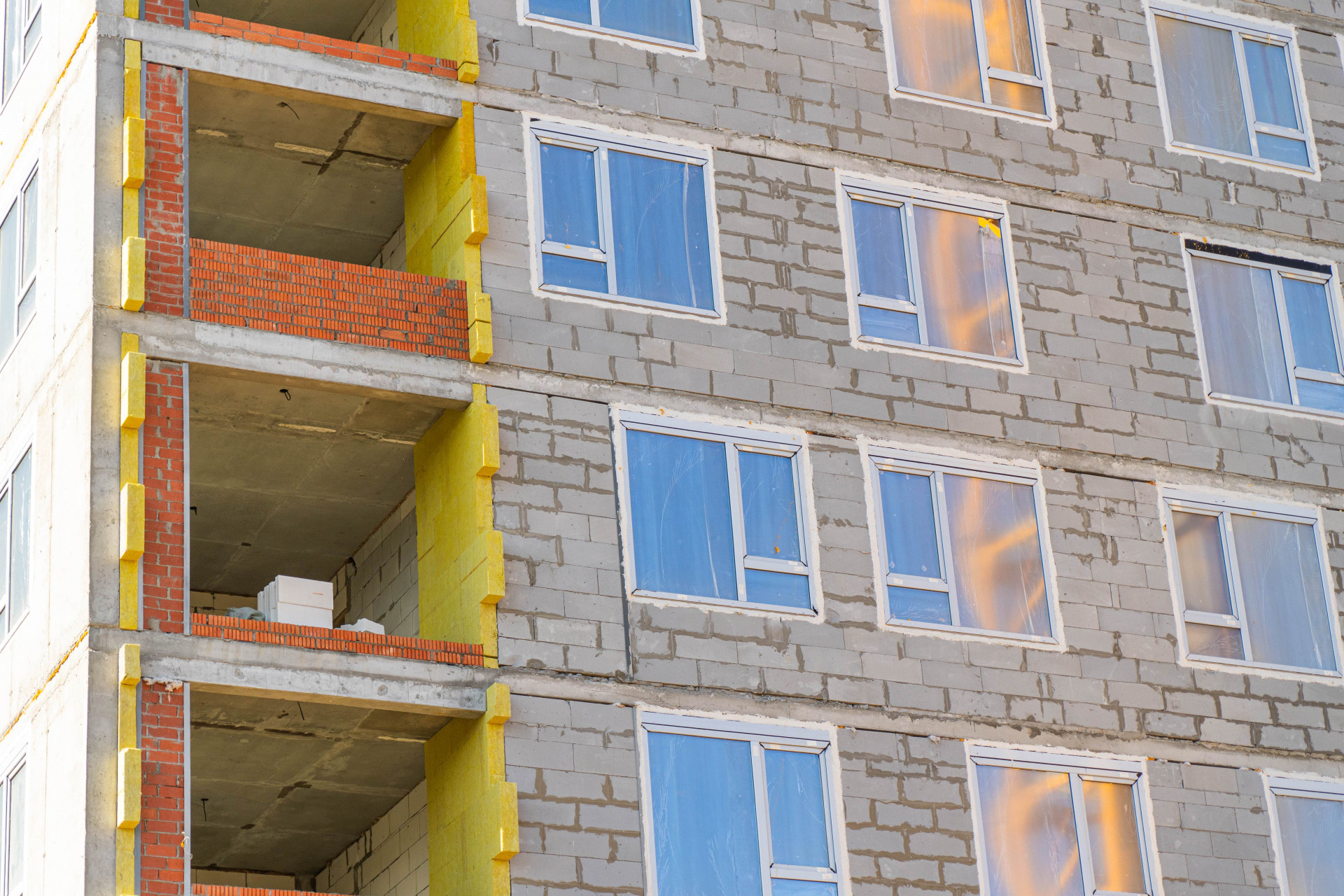

ведутся работы по утеплению фасада и устройству системы навесного фасада
-
выполняются противопожарные рассечки
Кровля

Выполнены подготовительные работы по устройству кровли, разуклонка и утепление кровли, залита стяжка.
Секция 2:
- кладочные работы ведутся на 8-9 этажах
- выполняются работы по устройству кровли здания
- закончен монтаж окон ПВХ
- выполняется монтаж алюминиевых конструкций на 2-9 этажах
Инженерные сети:
-
выполняется монтаж транзитных сетей дымоудаления и вентиляции
-
выполняется монтаж стояков систем теплоснабжения и водоснабжения на 2-8 этажах;
-
ведется монтаж электрики на 2-4 этажах;
-
выполняются работы по прокладке слаботочных и сетей и противопожарных систем
Секция 3:
- выполнена заливка фундаментной плиты

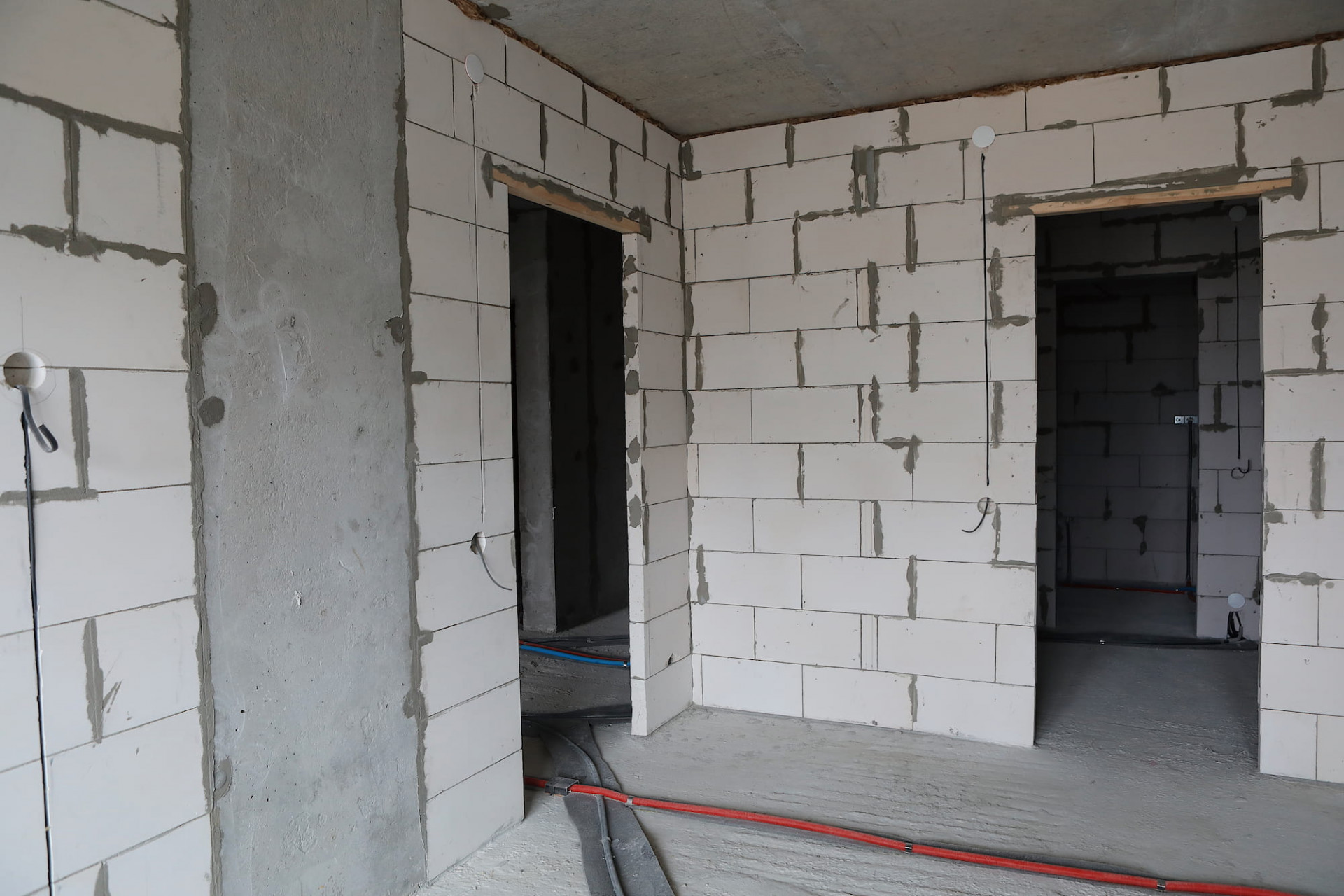

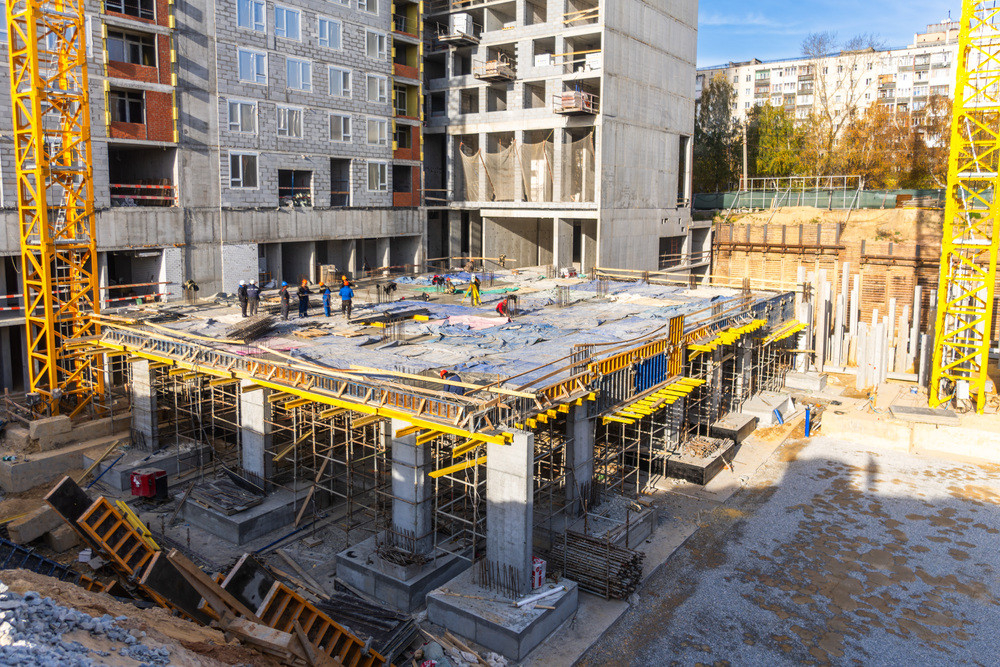

- выполняются работы по устройство вертикальных конструкций ниже отм. 0.000
Секция 1:
- ведется монтаж алюминиевых конструкций на 2-23 этажах
Отделочные работы:
- выполняются работы по устройству стяжек пола на 12-14 этажах
- выполняются штукатурные работы на 11-13 этажах
Инженерные сети:
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на техническом этаже и в подвальных помещениях
- выполняются работы по прокладке внутренних сетей электроснабжения на 23 этаже
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- ведутся работы по монтажу ИТП
Фасадные работы:
- ведутся работы по утеплению фасада и устройству системы навесного фасада
- выполняются монтаж подсистемы
Кровля
начаты работы по устройству гидроизоляционного ковра кровли
Секция 2:
- кладочные работы ведутся выполнены 100%
- выполняются работы по устройству первого слоя гидроизоляции кровли здания
- выполняется монтаж алюминиевых конструкций на 2-9 этажах
Инженерные сети:
- выполняется монтаж транзитных сетей дымоудаления и вентиляции
- выполняется монтаж горизонтальной разводки систем теплоснабжения и водоснабжения на 2-8 этажах;
- ведется монтаж электрики на 5-8 этажах;
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем на 7-8 этажах
Секция 3:
- выполняются монолитныее работы по устройство вертикальных конструкций -1этажа
Секция 1:
- ведется монтаж алюминиевых конструкций на 15-23 этажах
Отделочные работы:
- выполняются работы по устройству стяжек пола на 13-15 этажах
- выполняются штукатурные работы на 12-14 этажах
- малярные работы на 2-5 этажах
Инженерные сети:
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на техническом этаже и в подвальных помещениях
- выполняются работы по прокладке внутренних сетей электроснабжения на техническом этаже
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- ведутся работы по монтажу ИТП
Фасадные работы:
- ведутся работы по утеплению фасада и устройству системы навесного фасада
- выполняются монтаж подсистемы
Кровля
- выполнен первый слой гидроизоляции
Секция 2:
- выполнены работы по устройству первого слоя гидроизоляции кровли здания
- выполняется монтаж алюминиевых конструкций на 2-9 этажах
Инженерные сети:
- выполняется монтаж транзитных сетей дымоудаления и вентиляции
- выполняется монтаж горизонтальной разводки систем теплоснабжения и водоснабжения на 2-9 этажах;
- ведется монтаж электрики на 7-9 этажах;
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем на 8-9 этажах
- запущено тепло на 3-7этажах
Секция 3:
- выполняются монолитныее работы по устройство вертикальных конструкций -1этажа
Секция 1
- ведется монтаж стеклопакетов в алюминиевые конструкции лоджий на 2-23 этажах
Отделочные работы:
- выполняются работы по устройству стяжек пола на 18-21 этажах
- выполняются штукатурные работы на 16-18 этажах
- малярные работы на 6-8 этажах
Инженерные сети:
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на техническом этаже и в подвальных помещениях
- выполняются работы по прокладке внутренних сетей электроснабжения на техническом этаже
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- ведутся работы по монтажу ИТП
- выполняется монтаж лифтового оборудования, 2 лифта запущены
Фасадные работы:
- ведутся работы по утеплению фасада и устройству системы навесного фасада
- выполняются монтаж подсистемы
Кровля
- выполняются работы по нанесению второго слоя гидроизоляции
Секция 2
- кровельные работы выполнены на 100%
- ведется монтаж стеклопакетов в алюминиевые конструкции лоджий на 2-9 этажах
Инженерные сети:
- выполняется монтаж транзитных сетей дымоудаления и вентиляции
- выполняется монтаж горизонтальной разводки систем теплоснабжения и водоснабжения на 8-9 этажах
- первый этап электромонтажных работ выполнен 100%
- окончен монтаж магистральных стояков слаботочных и сетей и противопожарных систем
- окончены работы по монтажу системы отопления
Секция 3
- выполняются монолитныее работы по устройство вертикальных конструкций 1 этажа
Секция 1:
Отделочные работы:
- завершены работы по устройству стяжек пола
- выполняются штукатурные работы на 20-23 этажах
- малярные работы на 10-12 этажах
- установка подоконников с 2 по 5 этаж
- укладка плитки в кладовых с 2 по 5 этаж
- укладка плитки в с/у с 2 по 5 этажи
- зашивка стен МОП на 2-7 этажах
Инженерные сети:
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на техническом этаже и в подвальных помещениях
- выполняются работы второго этапа по прокладке внутренних сетей электроснабжения
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- завершены работы по монтажу ИТП
Фасадные работы:
- ведутся работы по утеплению фасада и устройству системы навесного фасада
- выполняются монтаж подсистемы
Кровля
- выполняются работы по гидроизоляции кровли машинного помещения
- ведутся работы по устройству примыкания гидроизоляции к парапетам
Секция 2:
Отделочные работы:
- устройство стяжки на 3-4 этаже
- штукатурка стен на 2 этаже
Фасадные работы:

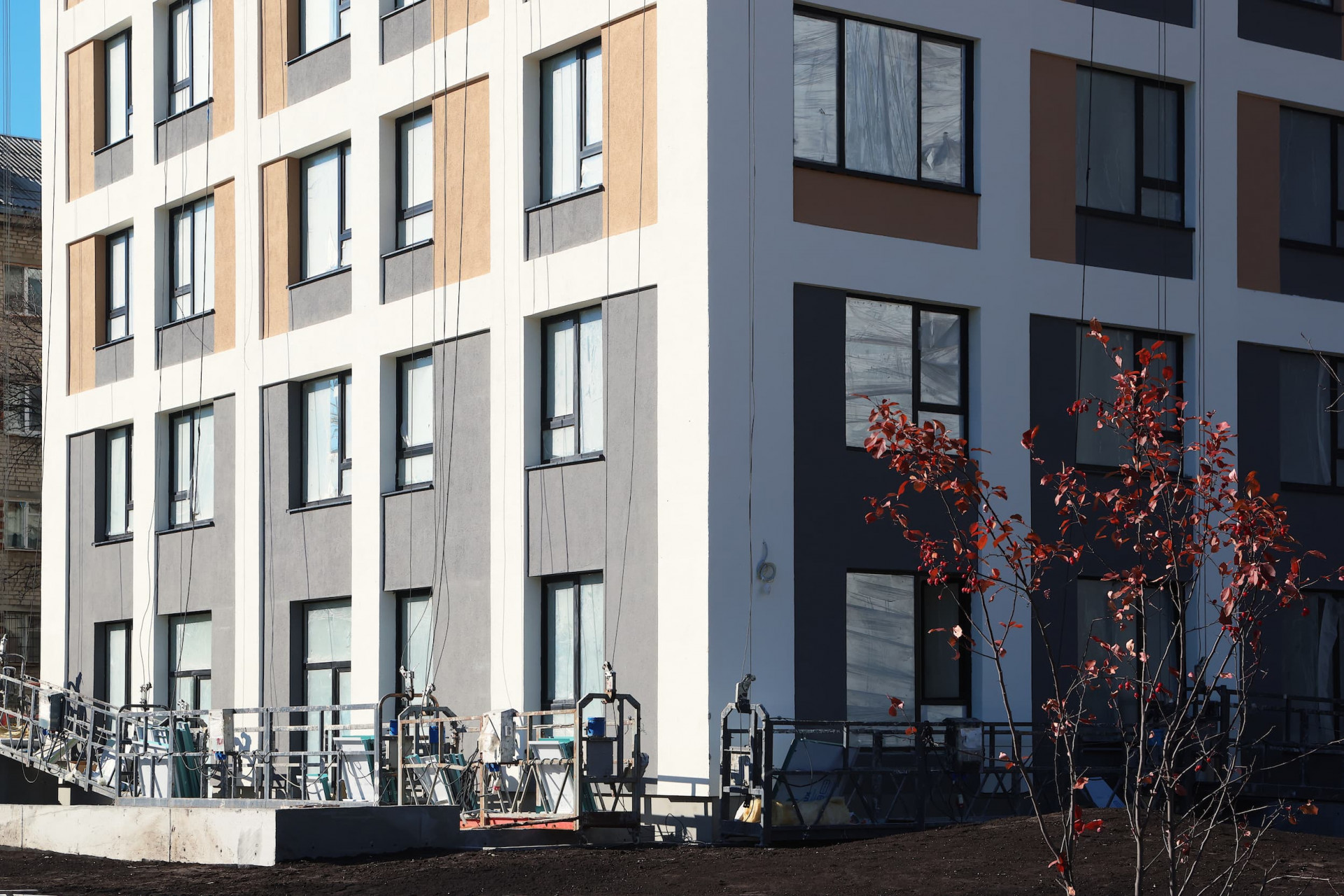

- ведутся работы по утеплению фасада
- выполняются работы по нанесению штукатурного слоя
Инженерные сети:
- выполняется монтаж сетей дымоудаления и вентиляции на техническом этаже
- выполняется монтаж приборов отопления на 3-8 этажах;
- первый этап электромонтажных работ выполнен 100%;
- ведется монтаж коллекторов систем водоснабжения
Секция 3:
- выполняются монолитныее работы по устройство вертикальных конструкций 4 этажа
Секция 1:

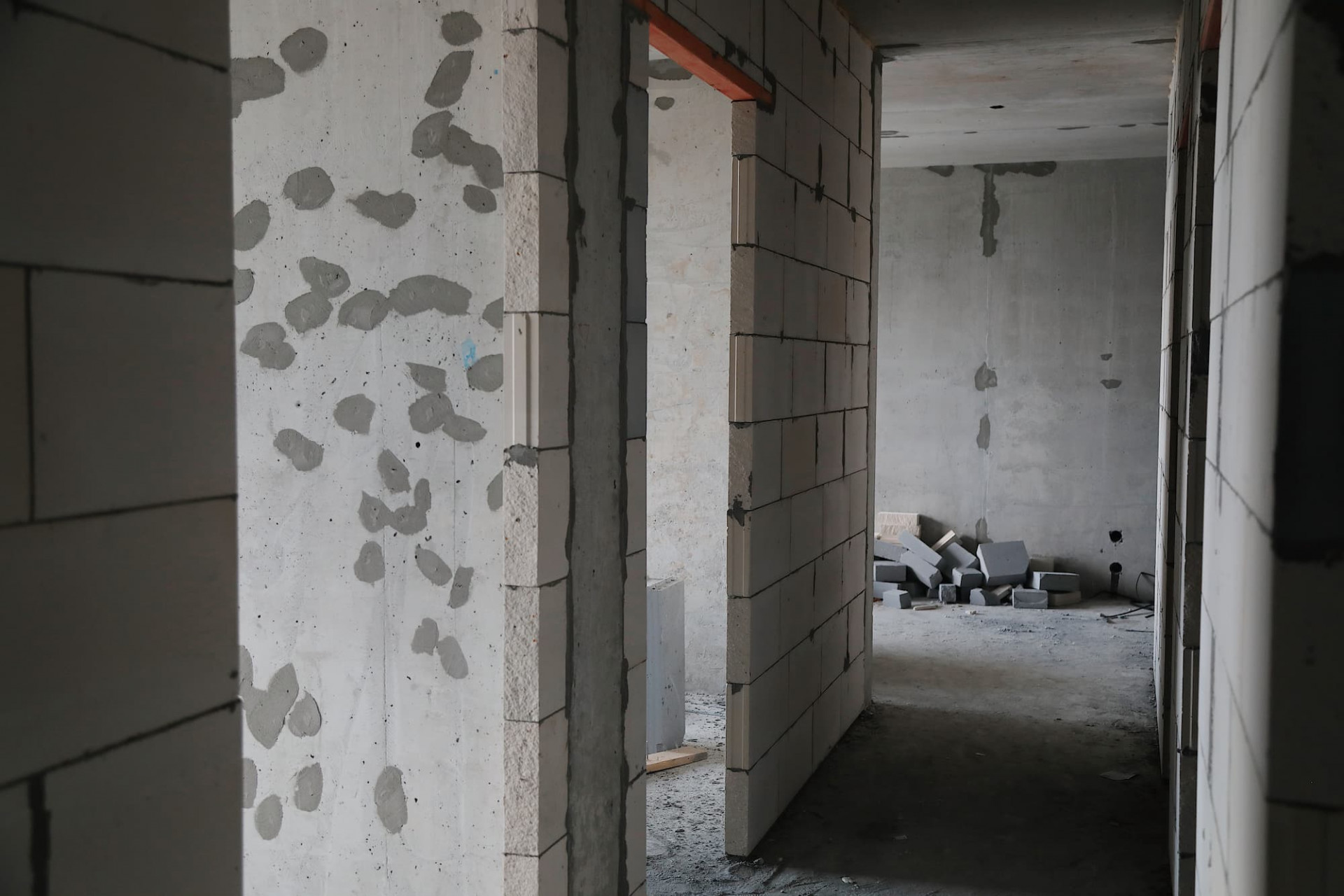

Отделочные работы:
- завершены штукатурные работы на 20-23 этажах
- малярные работы на 14-16 этажах
- установка подоконников с 15 по 17 этаж
- укладка плитки в с/у с 7 по 12 этажи
- зашивка стен МОП на 12-17 этажах
- укладка плитки в МОП с 2 по 8 этажи
Инженерные сети:
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на техническом этаже и в подвальных помещениях
- выполняются работы второго этапа по прокладке внутренних сетей электроснабжения
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
Фасадные работы:
- мокрый фасад:
ведутся работы по нанесению декоративного слоя
- вентилируемый фасад:
завершены работы по утеплению и набивки кронштейнов
Кровля
- работы выполнены на 90%
Секция 2:
Отделочные работы:
- устройство стяжки выполнено на 3-8 этажах
- штукатурка стен окончена на 4-8 этаже
Фасадные работы:
- мокрый фасад:
ведутся работы по нанесению декоративного слоя
- вентилируемый фасад:
завершены работы по утеплению и набивки кронштейнов
Инженерные сети:
- выполняется монтаж сетей дымоудаления и вентиляции на техническом этаже
- монтаж приборов отопления завершен
- начаты работы по второму этапу электромонтажных работ
- ведется монтаж коллекторов систем водоснабжения на 6-8 этажах
Секция 3:
- выполняются монолитныее работы по устройство вертикальных конструкций 9 этажа
Секция 1:
Отделочные работы:
- малярные работы на 17-18 этажах
- установка подоконников с 17 по 19 этаж
- укладка плитки в с/у с 7 по 16 этажи
- зашивка стен МОП на 18-21 этажах
- укладка плитки в МОП с 2 по 17 этажи
- ведется монтаж квартирных дверей
- ведется работы по отделке МОП со 2 по 15этаж
Инженерные сети:
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на техническом этаже и в подвальных помещениях
- выполняются работы второго этапа по прокладке внутренних сетей электроснабжения
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- выполняются работы по прокладке внутриплощадочных сетей водоотведения и ливневой канализации
Фасадные работы:
- Мокрый фасад:
ведутся работы по нанесению декоративного слоя
- Вентилируемый фасад:
ведутся работы по устройству откосов и противопожарных рассечек
Кровля
- работы выполнены на 90%
Секция 2:
Отделочные работы:
- устройство стяжки выполнено 100%
- штукатурка стен выполнена 100%
- устройство плитки в МОП на 7-8 этажах
-устройство плитки в с/у квартир на 7-8 этажах
Фасадные работы:
- Мокрый фасад:
ведутся работы по нанесению декоративного слоя
- Вентилируемый фасад:
завершены работы по утеплению и набивки кронштейнов
Инженерные сети:
- выполняется монтаж сетей дымоудаления и вентиляции на техническом этаже
- монтаж приборов отопления завершен
- ведутся работы по второму этапу электромонтажных работ
- ведется монтаж коллекторов систем водоснабжения
Секция 3:
- выполняются монолитныее работы по устройство вертикальных конструкций 11 этажа
- кладка стен и перегородок 2-10этаж
Секция 1:
Отделочные работы:
- малярные работы на 19-21 этажах
- установка подоконников с 18 по 21 этаж
- укладка плитки в с/у с 15 по 22 этажи
- зашивка стен МОП с 1-22 этаж
- укладка плитки в МОП с 2 по 21 этажи
- ведется монтаж квартирных дверей
- ведется работы по чистовой отделке МОП со 2 по 22 этаж
Инженерные сети:
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на техническом этаже и в подвальных помещениях
- выполняются работы второго этапа по прокладке внутренних сетей электроснабжения
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- выполняются работы по прокладке внутриплощадочных сетей водоотведения и ливневой канализации
Фасадные работы:
Мокрый фасад:
- ведутся работы по окраске
Вентилируемый фасад:
- ведутся работы по устройству откосов и противопожарных рассечек
Кровля
- Работы выполнены на 90%
Секция 2:
Отделочные работы:
- устройство стяжки выполнено 100%
- штукатурка стен выполнена 100%
- устройство плитки в МОП на 4-8 этажах
-устройство плитки в с/у квартир готово на всех этажах
Малярные работы:
- подготовка стен и потолков под обои и окраску в квартирах с 4 по 8 этаж.
- зашивки и подоконная часть по квартирам выполнена с 4 по 8 этаж
- работы по устройству зашивок в МОП, готовность с 2 по 5 этажи
- плитка по квартирам в санузлах выполнена с 3 по 28 этаж
Фасадные работы:
Мокрый фасад:
- ведутся работы по окраске
Вентилируемый фасад:
- ведутся работы по устройству откосов
Инженерные сети:
- выполняется монтаж сетей дымоудаления и вентиляции на техническом этаже
- монтаж приборов отопления завершен
- ведутся работы по второму этапу электромонтажных работ
- ведется монтаж коллекторов систем водоснабжения
Секция 3:

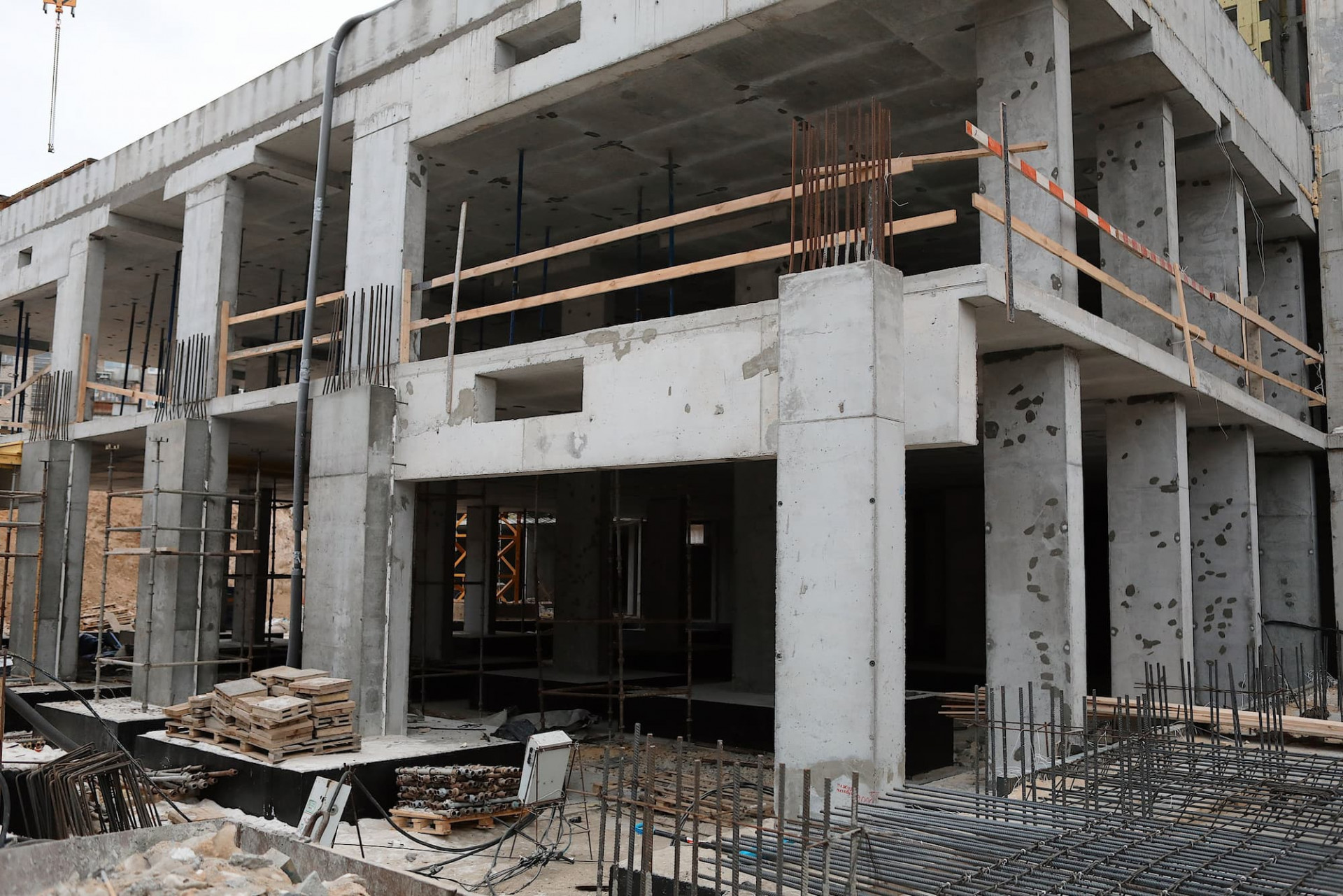

- выполняются монолитныее работы по устройство вертикальных конструкций 17 этаже

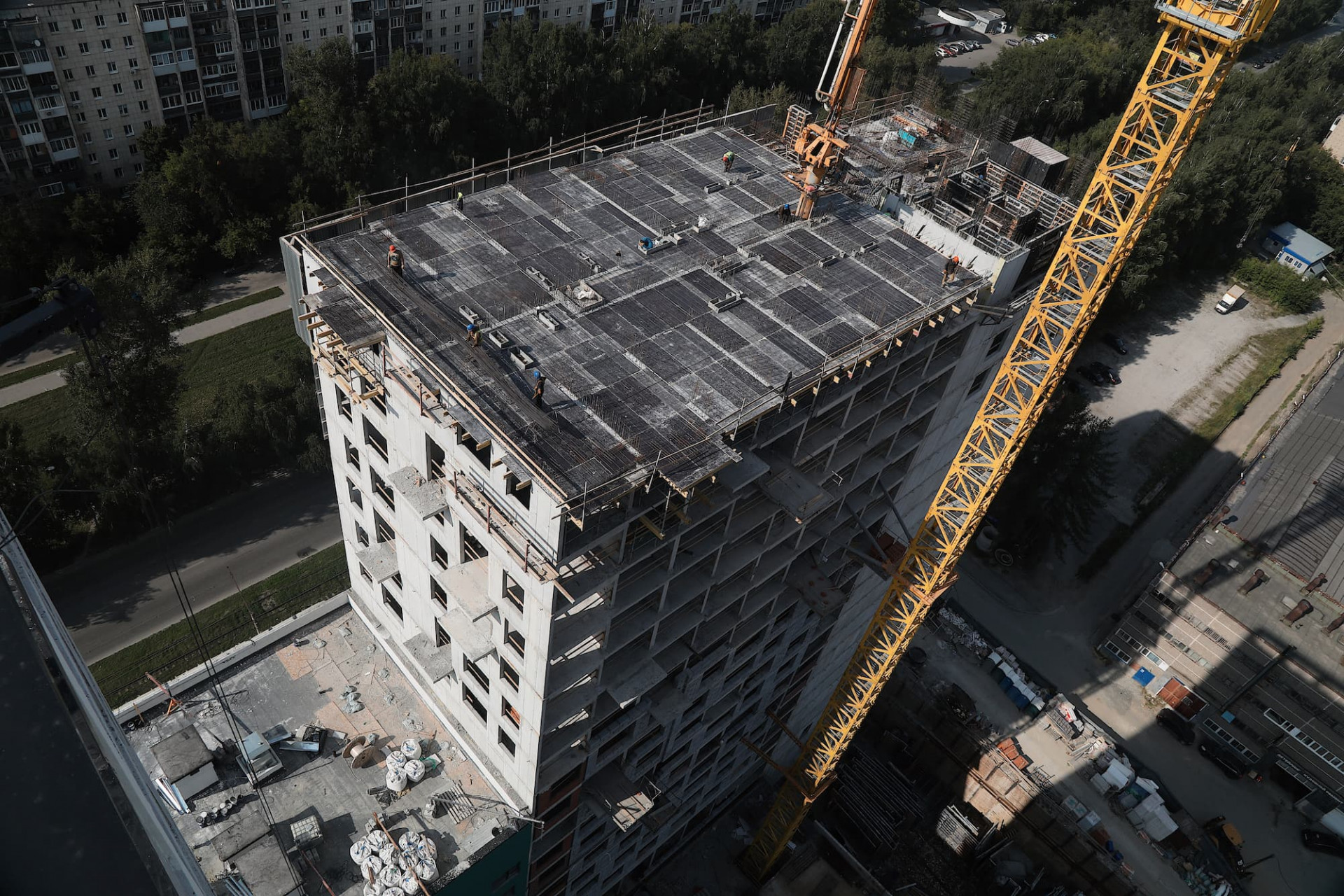

- кладка стен и перегородок 2-11этаж
Секция 1:
Отделочные работы:
- малярные работы на 20-23 этажах
- установка подоконников с 20 по 23 этажах
- укладка плитки в с/у с 19 по 23 этажи
- зашивка стен МОП с 1-22 этаж выполнена в полном объеме
- укладка плитки в МОП с 2 по 23 этажи, в работе остались лифтовые холлы
- окончен монтаж квартирных дверей на всех этажах
- ведутся работы по чистовой отделке МОП со 2 по 23 этаж
Инженерные сети:
- выполняются работы по прокладке внутренних сетей отопления, холодного и горячего водоснабжения на техническом этаже и в подвальных помещениях
- выполняются работы второго этапа по прокладке внутренних сетей электроснабжения
- выполняются работы по прокладке слаботочных и сетей и противопожарных систем
- выполняются работы по прокладке сетей вентиляции и дымоудаления
- выполняются работы по прокладке внутриплощадочных сетей водоотведения и ливневой канализации
Фасадные работы:
- Мокрый фасад:
ведутся работы по окраске, готовность 90%
- Вентилируемый фасад:
ведутся работы по монтажу кассет
Кровля
- Работы выполнены на 100%
Секция 2:
Отделочные работы:
- устройство плитки в МОП выполнено на всех этажах
- ведутся работы по окраске запотолочного пространства в МОП
- ведутся работы по окраске стен МОП на 1-й раз
Малярные работы:
- выполнены работы по подготовке стен и потолков под обои и окраску в квартирах со 2 по 8 этаж, начали оклейку стен обоями, покраску потолков
- зашивки и подоконная часть по квартирам выполнена со 2 по 8 этаж
Фасадные работы:
- Мокрый фасад:
готовность 90%
- Вентилируемый фасад:
ведутся работы по монтажу кассет
Инженерные сети:
- выполняется монтаж сетей дымоудаления и вентиляции на техническом этаже
- ведутся работы по второму этапу электромонтажных работ
- окончен монтаж коллекторов систем водоснабжения и отопления на всех этажах
Секция 3:

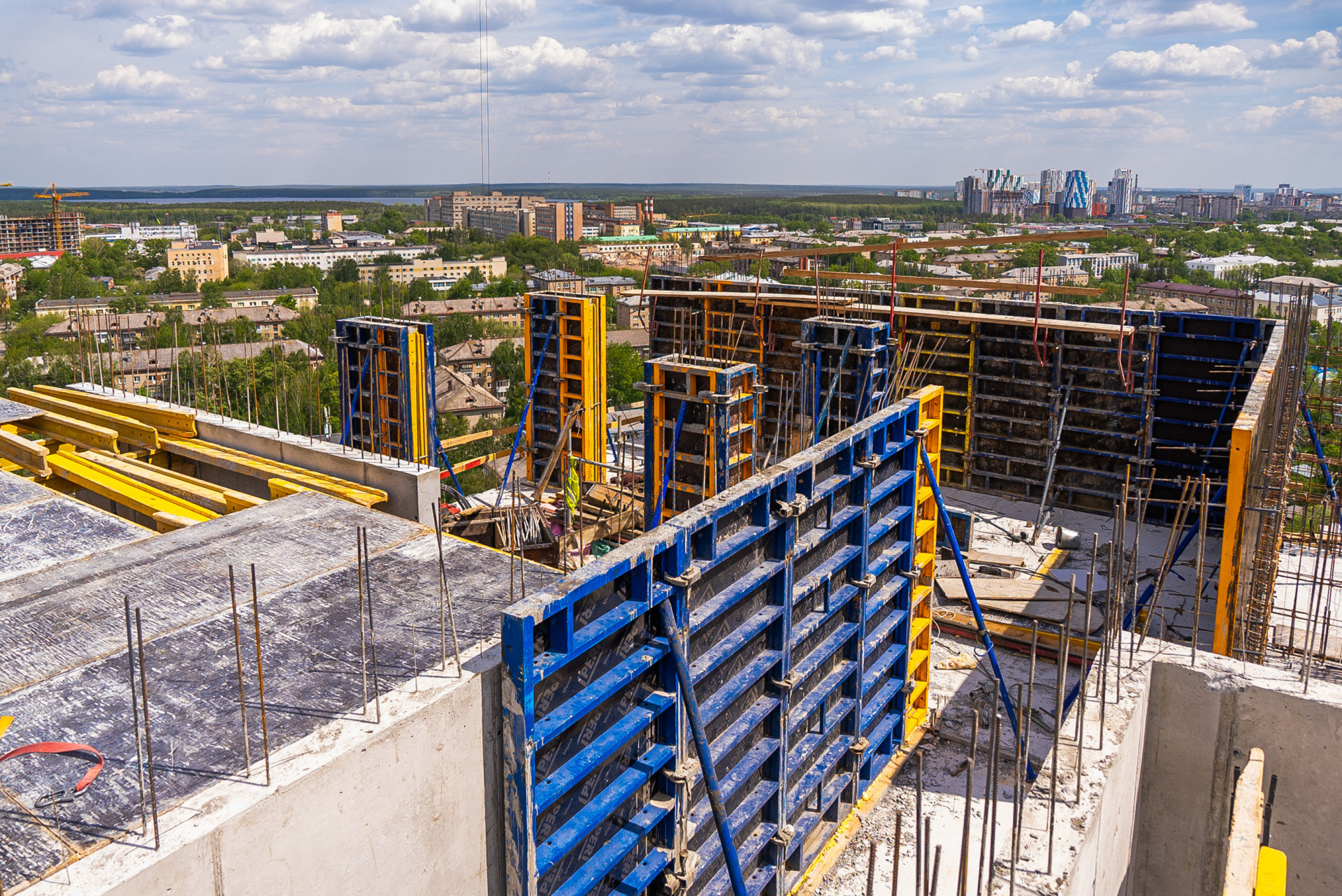

- выполняются монолитныее работы по устройство вертикальных конструкций 22 этажа
- кладка стен и перегородок 15 этаже
Секция 1:
Отделочные работы:
МОП:
- выполнена укладка плитки в межквартирных коридорах на всех этажах
- выполняется укладка плитки в лифтовом холле с 14 по 23 этажи, со 2 по 13 этажи готовность 100%
- выполнена окраска запотолочного пространства, ведется монтаж подвесного потолка на 2-16 этажах
- окраска стен МОП на 1 раз выполнена со 2 по 23 этажи
Квартиры:
- обои с окраской готовы со 2-по 7 этаж, с 8 по 23 этажи в работы
- ламинат по квартирам в работе с 5 по 20 этажи
- шпатлевка/окраска потолков готово со 2 по 11 этажи
Инженерные сети:
-выполняется подключение вентиляционного и противодымного оборудования на кровле и в МОП, начаты пусконаладочные работы
-ведется монтаж аварийного освещения в МОП
-ведется монтаж наружного освещения на благоустройстве
-ведется монтаж освещения подвала
-ведутся работы по монтажу дизайн-проекта холла 1 этажа
Фасадные работы:
- мокрый фасад:
ведутся работы по нанесению декоративного слоя. Общая готовность “мокрого фасада” 95%
- ведутся работы по монтажу навесного фасада и устройству примыканий вентилируемого фасада к ограждающим и светопрозрачным конструкциям
- ведутся работы по монтажу декоративных крышек и накрывок
- ведутся работы по монтажу ограждений кровли
- ведутся работы по устройству цоколя
Секция 2:
Отделочные работы:
- выполнена укладка плитки в межквартирных коридорах и лифтовых холлах на всех этажах со 2 по 8
- выполнена окраска запотолочного пространства, ведется монтаж подвесного потолка на 2-8 этажах
- окраска стен МОП на 1 раз выполнена со 2 по 8 этажи
Квартиры:
- обои с окраской в работе со 2-по 8 этаж
- ламинат по квартирам в работе с 2 по 8 этажи
- шпатлевка/окраска потолков готово со 2 по 8 этажи
Фасадные работы:
- мокрый фасад:
ведутся работы по нанесению декоративного слоя. Общая готовность “мокрого фасада” 98%
- ведутся работы по монтажу навесного фасада и устройству примыканий вентилируемого фасада к ограждающим и светопрозрачным конструкциям, готовность 95%
- ведутся работы по монтажу декоративных крышек и накрывок
- ведутся работы по устройству цоколя
Инженерные сети:
- выполняется монтаж сетей дымоудаления и вентиляции на техническом этаже
- ведутся работы по второму этапу электромонтажных работ
- окончен монтаж коллекторов систем водоснабжения и отопления на всех этажах
Секция 3:
- выполняются монолитныее работы по устройство вертикальных конструкций 27 этажа

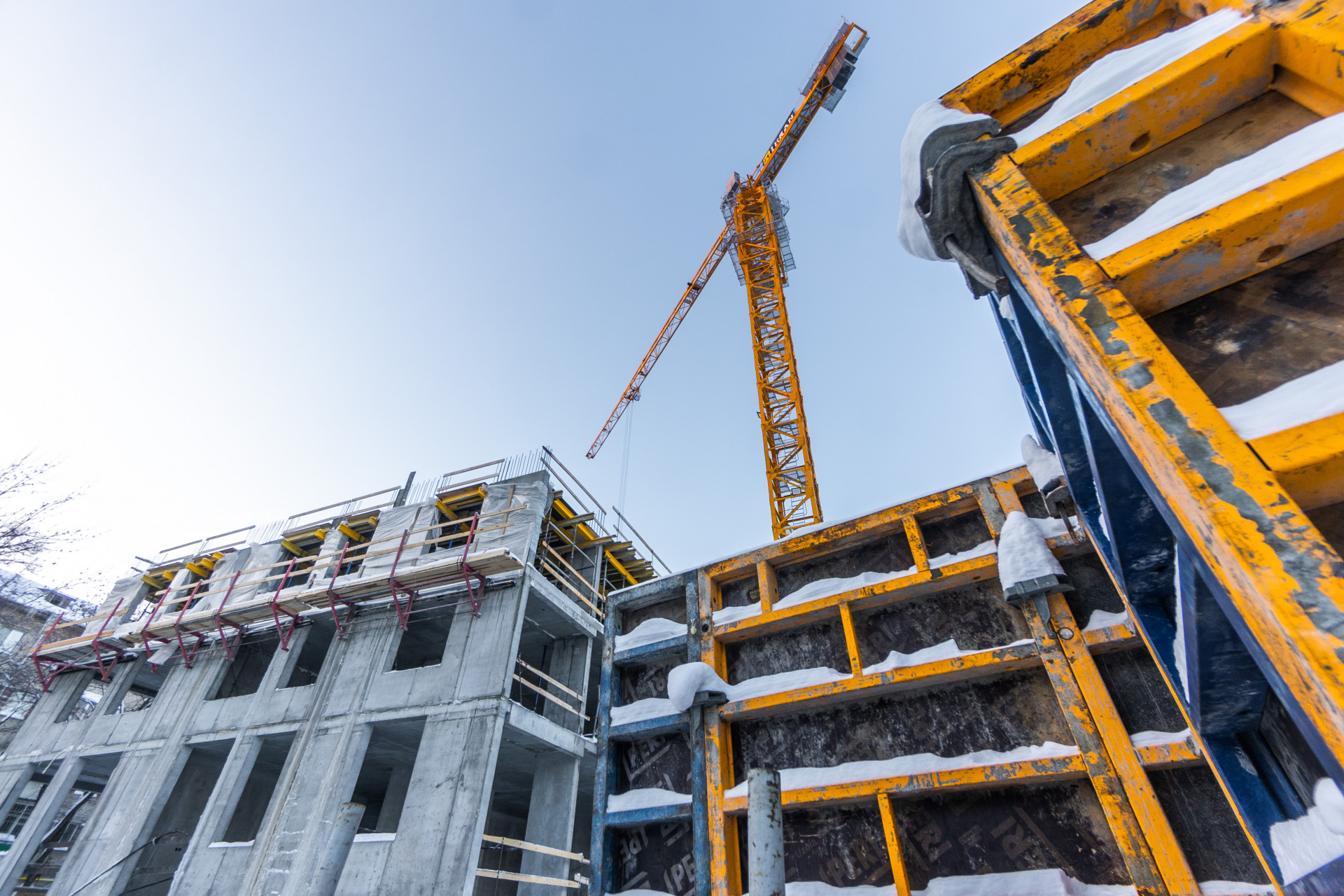

- кладка стен и перегородок 18 этаже
Секция 1
Отделочные работы
МОП:
- выполнена окраска запотолочного пространства, ведется монтаж подвесного потолка на 17-23 этажах
- выполняются работы по устройству сапожка из керамогранита
- выполняются работы по затирке швов плитки
- ведется установка коллекторных люков
Квартиры:
- выполняются малярные работы с 13 по 23 этажи
- устройство ламината в работе с 11 по 21 этажи
- шпатлевка/окраска потолков с 2 по 13 по 23 этажи
Инженерные сети:
- производятся пусконаладочные работы инженерных систем
- производится расключение электротехнического оборудования в электрощитовой
- производится монтаж оконечных устройств, ведутся пусконаладочные работы
- ведется монтаж аварийного освещения в технических помещениях
- ведется монтаж наружного освещения на благоустройстве
- ведутся работы по монтажу дизайн-проекта холла 1 этажа
Фасадные работы:
- Мокрый фасад:
ведутся работы по нанесению декоративного слоя. Общая готовность “мокрого фасада” 97%
- ведутся работы по монтажу навесного фасада и устройству примыканий вентилируемого фасада к ограждающим и светопрозрачным конструкциям
- ведутся работы по монтажу декоративных крышек и накрывок
- ведутся работы по устройству цоколя
Секция 2:
Отделочные работы:
- выполняются работы по устройству сапожка из керамогранита
- выполняются работы по затирке швов плитки
- ведется установка коллекторных люков
Квартиры:
- обои с окраской в работе со 2-по 8 этаж
- ламинат по квартирам в работе с 2 по 8 этажи
- шпатлевка/окраска потолков готово со 2 по 8 этажи
Фасадные работы:
- Мокрый фасад:
ведутся работы по нанесению декоративного слоя. Общая готовность “мокрого фасада” 98%
- ведутся работы по монтажу навесного фасада и устройству примыканий вентилируемого фасада к ограждающим и светопрозрачным конструкциям, готовность 98%
- ведутся работы по монтажу декоративных крышек и накрывок
- ведутся работы по устройству цоколя
Инженерные сети:
- производятся пусконаладочные работы инженерных систем
- производится расключение электротехнического оборудования в электрощитовой
- производится монтаж оконечных устройств, ведутся пусконаладочные работы
- ведется монтаж аварийного освещения в технических помещениях
- ведется монтаж наружного освещения на благоустройстве
- ведутся работы по монтажу дизайн-проекта холла 1 этажа
Секция 3:
- выполняются монолитныее работы по устройство вертикальных конструкций 30 этажа
- кладка стен и перегородок 26 этаже
- монтаж окон ПВХ выполнен со 2 по 10 этаж

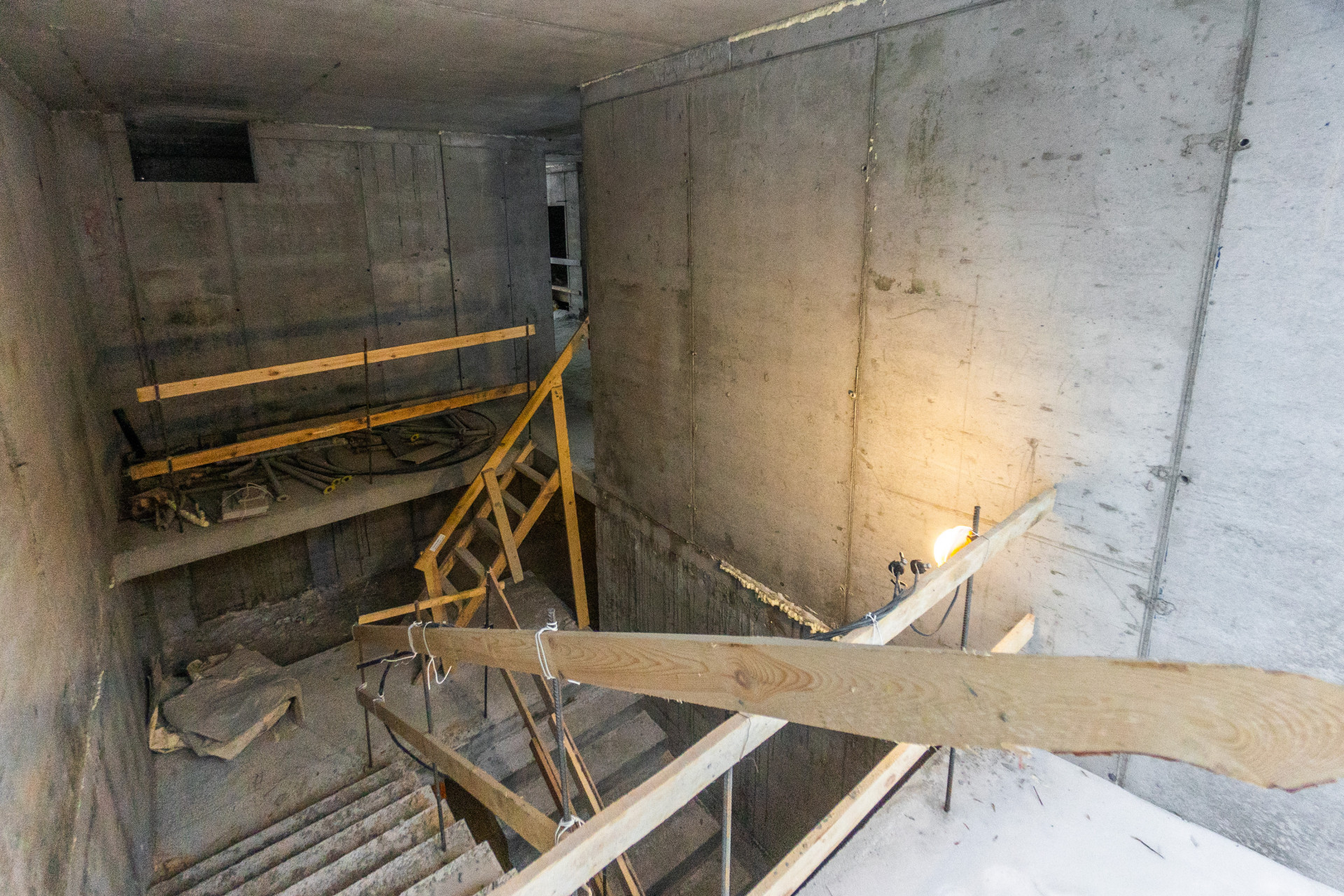

- ведется монтаж стояков систем противодымной вентиляции в МОП
- ведется монтаж стояков противопожарного водопровода в МОП
- начаты работы по монтажу систем отопления и ХВС/ГВС
- начаты работы по монтажу электрической разводки
Секция 1:
Отделочные работы:
МОП:

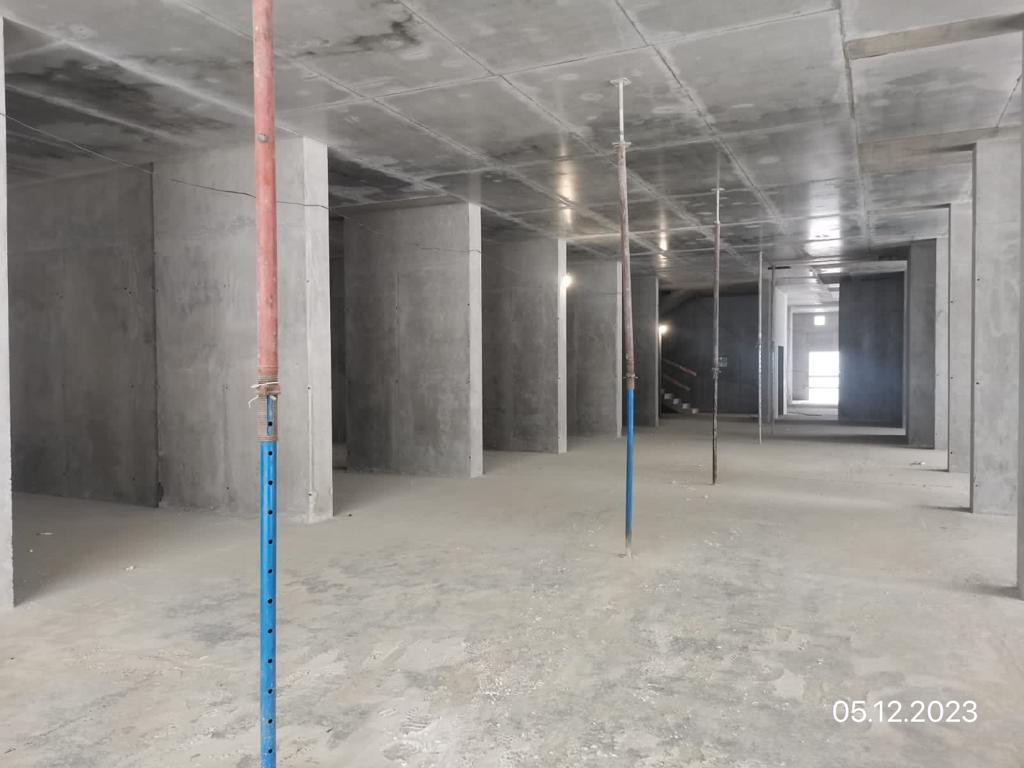

- выполнен монтаж подвесного потолка на всех этажах
- выполняются работы по устройству сапожка из керамогранита
- ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
Квартиры:
- выполняются малярные работы с 20 по 23 этажи
- устройство ламината в работе с 18 по 23 этажи
- ведутся работы по устройству напольных плинтусов и порожков
- выполняется установка межкомнатных дверей со 2 по 23 этажи
Инженерные сети:
- производятся пусконаладочные работы инженерных систем
- производится монтаж оконечных устройств, ведутся пусконаладочные работы
- выполнена врезка в городскую сеть водоснабжения
Фасадные работы:
Мокрый фасад:
- выполнены все работы, устраняются замечания
- ведутся работы по монтажу навесного фасада - облицовка французских балконов
- ведутся работы по монтажу декоративных крышек и накрывок
Секция 2:
Отделочные работы:
- ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
Квартиры:
- ведутся работы по устройству напольных плинтусов и порожков
- выполняется установка обналички межкомнатных дверей
Фасадные работы:
- ведутся работы по монтажу декоративных крышек и накрывок
Инженерные сети:
- производятся пусконаладочные работы инженерных систем
- производится монтаж оконечных устройств, ведутся пусконаладочные работы
Секция 3:
- монолитные работы - выполнены 100%
- кладка стен и перегородок 28-29 этажи
- монтаж окон ПВХ выполнен со 2 по 15 этажи
- ведется монтаж стояков систем противодымной вентиляции в МОП
- ведется монтаж стояков противопожарного водопровода в МОП
- ведутся работы по монтажу систем отопления и ХВС/ГВС
- ведутся работы по монтажу электрической разводки
Секция 4:
- выполнено устройство фундаментной плиты
Секция 5:
- ведутся работы по забивке свай
Паркинг 1 этап
- ведутся работы по устройству навигации
- производятся пуско-наладочные работы по всем инженерным системам
Общее для всего комплекса. Благоустройство:
- ведется монтаж МАФ во дворе комплекса;
- выполняется работы по устройству твердых покрытий
Секция 1:
Отделочные работы:
МОП:
- Выполняются работы по монтажу декоративных МДФ панелей на квартирных дверях
- Выполняются работы по декоративной окраске стен
- Ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
Квартиры:
- Ведутся работы по устройству напольных плинтусов и порожков
- Выполняется установка фурнитуры в межкомнатные двери
Инженерные сети:
- производятся пусконаладочные работы инженерных систем
- производится монтаж оконечных устройств, ведутся пусконаладочные работы
- выполнена врезка в городскую сеть водоотведения, смонтирована канализационная насосная станция
- выполнена врезка в городскую сеть ливневой канализации
Фасадные работы:
- Мокрый фасад:
выполнены все работы, устраняются замечания
- Ведутся работы по монтажу декоративных крышек и накрывок
Секция 2:
Отделочные работы:
- Ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
Квартиры:
- Ведутся работы по устройству напольных плинтусов и порожков
- Выполняется установка обналички межкомнатных дверей
Фасадные работы:
- Ведутся работы по монтажу декоративных крышек и накрывок
Инженерные сети:
- производятся пусконаладочные работы инженерных систем
- производится монтаж оконечных устройств, ведутся пусконаладочные работы
Секция 3:
- монолитные работы - выполнены 100%
- кладка стен и перегородок 29-30 этажи
- Монтаж окон ПВХ выполнен со 2 по 15 этажи
- Ведется монтаж стояков систем противодымной вентиляции в МОП
- Ведется монтаж стояков противопожарного водопровода в МОП
- Ведутся работы по монтажу систем отопления и ХВС/ГВС
- Ведутся работы по монтажу электрической разводки
Секция 4:
- выполнена заливка перекрытия над -1этажом
Секция 5:
- ведутся работы по забивке свай
Паркинг 1 этап
- ведутся работы по устройству навигации
- производятся пуско-наладочные работы по всем инженерным системам
Общее для всего комплекса. Благоустройство:

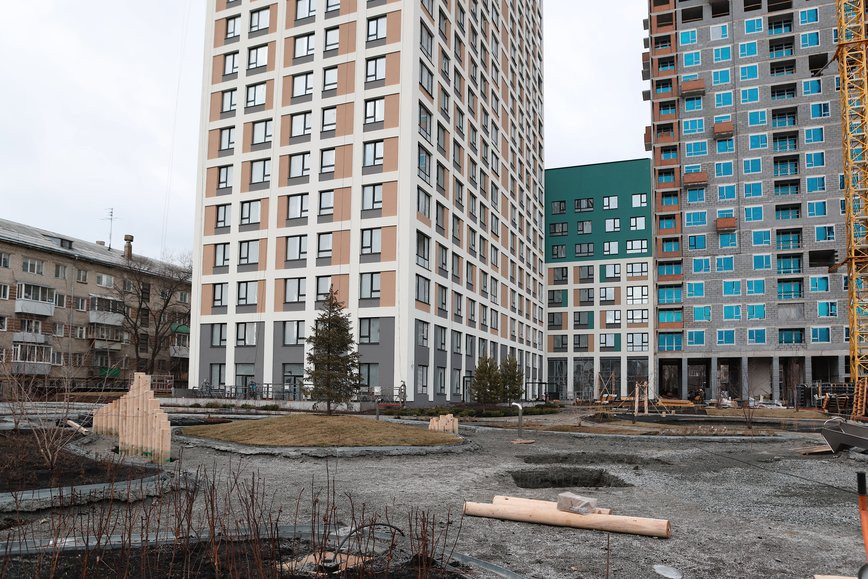

- Выполнено устройство примыкания к улице Блюхера, смонтирован сфетофор;
Секция 1:
Отделочные работы:
МОП:
- Выполняются работы по монтажу навигации
- Выполняются работы по монтажу декоративных МДФ панелей на квартирных дверях
- Выполняются работы по декоративной окраске стен
- Ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
Квартиры:
- Ведутся работы по устройству напольных плинтусов и порожков
- Выполняется установка фурнитуры в межкомнатные двери
- Выполняются работы по клинингу и внутренней приемки квартир
Инженерные сети:
- Производятся пусконаладочные работы инженерных систем
- Производится монтаж оконечных устройств, ведутся пусконаладочные работы
Фасадные работы:
- Ведутся работы по монтажу декоративных крышек и накрывок
Секция 2:
Отделочные работы:
- Ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
- Выполняются работы по монтажу навигации
Квартиры:
- Ведутся работы по устройству напольных плинтусов и порожков
- Выполняется установка обналички межкомнатных дверей
- Выполняются работы по клинингу и внутренней приемки квартир
Фасадные работы:
- Ведутся работы по монтажу декоративных крышек и накрывок
Инженерные сети:
- Производятся пусконаладочные работы инженерных систем
- Производится монтаж оконечных устройств
Секция 3:
- Кладка стен и перегородок на техническом этаже, выходы на кровлю
- Монтаж окон ПВХ выполнен со 15 по 18 этажи
- Ведется монтаж стояков систем противодымной вентиляции в МОП
- Ведется монтаж стояков противопожарного водопровода в МОП
- Ведутся работы по монтажу систем отопления и ХВС/ГВС
- Ведутся работы по монтажу электрической разводки
Секция 4:
- Выполнена заливка вертикальных монолитных конструкций 1этажа
Секция 5:
- Ведутся работы по забивке свай
- Выполняются земляные работы
Паркинг 1 этап
- Ведутся работы по устройству навигации
- Производятся пуско-наладочные работы по всем инженерным системам
Общее для всего комплекса. Благоустройство:
- Выполнена установка
Секция 1:
Отделочные работы:
МОП:
- Выполняются работы по монтажу навигации
- Выполняются работы по монтажу декоративных МДФ панелей на квартирных дверях
- Выполняются работы по декоративной окраске стен
- Ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
Квартиры:
- Выполняются работы по клинингу и внутренней приемки квартир
Инженерные сети:
- Производятся пусконаладочные работы инженерных систем
- Производится монтаж оконечных устройств, ведутся пусконаладочные работы
Фасадные работы:
- Ведутся работы по монтажу декоративных крышек и накрывок
Секция 2:
Отделочные работы:
- Ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
- Выполняются работы по монтажу навигации
Квартиры:
- Выполняются работы по клинингу и внутренней приемки квартир
Фасадные работы:
- Ведутся работы по монтажу декоративных крышек и накрывок
Инженерные сети:
- Производятся пусконаладочные работы инженерных систем
- Производится монтаж оконечных устройств
Секция 3:
Общестроительные работы:
- Монтаж окон ПВХ выполнен с 18 по 25 этажи
- Устройство стяжки 3-8 этажи
- Штукатурка стен 3-4 этаж
Фасадные работы:
- Ведутся работы по утеплению балконов и лоджий на 2-16 этажах
Инженерные сети:
- Ведется монтаж стояков систем противодымной вентиляции в МОП
- Ведется монтаж стояков противопожарного водопровода в МОП
- Ведутся работы по монтажу систем отопления и ХВС/ГВС
- Ведутся работы по монтажу электрической разводки
Секция 4:
- Выполнена заливка вертикальных монолитных конструкций 6 этажа
Секция 5:
- Выполняются земляные работы по подготовке основания под фундаментную плиту
Паркинг 1 этап строительства
- Ведутся работы по устройству навигации
- Производятся пуско-наладочные работы по всем инженерным системам
Паркинг 2 этап строительства
- Ведутся работы монтажу противопожарного водопровода
- Ведутся работы по монтажу систем противодымной вентиляции, общеобменной вентиляции
Общее для всего комплекса. Благоустройство:
- Выполнены работы по монтажу МАФ и устройству квартирных террас
Секция 1:
Отделочные работы:
МОП:
- Выполняются работы по монтажу навигации
- Выполняются работы по декоративной отделке стен
- Ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
- Выполняется клининг помещений
Квартиры:
- Выполняются работы по клинингу и внутренней приемки квартир
Инженерные сети:
- Производятся пусконаладочные работы инженерных систем
- Производится монтаж оконечных устройств
Фасадные работы:
- Ведутся работы по монтажу декоративных крышек и накрывок
Секция 2:
Отделочные работы:
- Ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
- Выполняются работы по монтажу навигации
Квартиры:
- Выполняются работы по клинингу и внутренней приемки квартир
Фасадные работы:
- Ведутся работы по монтажу декоративных крышек и накрывок
Инженерные сети:
- Производятся пусконаладочные работы инженерных систем
- Производится монтаж оконечных устройств
Секция 3:
Общестроительные работы:
- Монтаж окон ПВХ выполнен по 27 этаж
- Устройство стяжки 3-12 этажи
- Штукатурка стен 3-7 этаж
Фасадные работы:
- Ведутся работы по утеплению фасадов
- Ведутся работы по устройству кронштейнов навесного фасада
Инженерные сети:
- Ведется монтаж стояков систем противодымной вентиляции в МОП
- Ведется монтаж стояков противопожарного водопровода в МОП
- Ведутся работы по монтажу систем отопления и ХВС/ГВС
- Ведутся работы по монтажу электрической разводки
- Ведутся работы по устройству слаботочных и противопожарных систем
Секция 4:
- Выполнена заливка вертикальных монолитных конструкций 11 этажа
- Кладочные работы ведутся со 2 по 6 этажи
Секция 5:
- Выполнена подбетонка под фундаментную плиту
Паркинг 1 этап строительства
- Ведутся работы по устройству навигации
- Производятся пуско-наладочные работы по всем инженерным системам
Паркинг 2 этап строительства
- Ведутся работы монтажу противопожарного водопровода
- Ведутся работы по монтажу систем противодымной вентиляции, общеобменной вентиляции
Общее для всего комплекса. Благоустройство:
- Выполнены работы по монтажу МАФ и устройству квартирных террас
Секция 1:
Отделочные работы:
МОП:
- ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
- выполняется клининг помещений
Квартиры:
- выполняются работы по клинингу и внутренней приемки квартир
Инженерные сети:
- производятся пусконаладочные работы инженерных систем
- производится монтаж оконечных устройств
Фасадные работы:
- ведутся работы по устранению мелких дефектов
Секция 2:
Отделочные работы:
- ведутся дизайнерские работы на -2 ,- 1 , 1 этажах
- выполняются работы по монтажу навигации
Квартиры:
- выполняются работы по клинингу и внутренней приемки квартир
Фасадные работы:
- ведутся работы по устранению мелких дефектов
Инженерные сети:
- производятся пусконаладочные работы инженерных систем
- производится монтаж оконечных устройств
Секция 3:
Общестроительные работы:
- монтаж окон ПВХ выполнен 100%
- устройство стяжки по 22 этаж
- штукатурка стен 20 этаж
Фасадные работы:
- ведутся работы по утеплению фасадов
- ведутся работы по устройству кронштейнов навесного фасада
- ведутся работы по нанесению базового штукатурного слоя
Инженерные сети:
- ведется монтаж стояков систем противодымной вентиляции в МОП
- ведется монтаж стояков противопожарного водопровода в МОП
- ведутся работы по монтажу систем отопления и ХВС/ГВС
- ведутся работы по монтажу электрической разводки
- ведутся работы по устройству слаботочных и противопожарных систем
Секция 4:
- монолитных конструкции выполнены 100%
- кладочные работы ведутся со 8 по 13 этажи
Инженерные сети:
- ведется монтаж стояков систем противодымной вентиляции в МОП
- ведется монтаж стояков противопожарного водопровода в МОП
- ведутся работы по монтажу систем отопления и ХВС/ГВС
- ведутся работы по монтажу электрической разводки
- ведутся работы по устройству слаботочных и противопожарных систем
Секция 5:
- ведутся работы по устройству вертикальных монолитных конструкций -1этажа
Паркинг 1 этап строительства
- ведутся работы по дизайн проекту
Паркинг 2 этап строительства
- ведутся работы монтажу противопожарного водопровода
- ведутся работы по монтажу систем противодымной вентиляции, общеобменной вентиляции
1 этап строительства. Секция 1, Секция 2, часть подземного паркинга:
- ведется передача квартир/машиномест/кладовок собственникам
- устраняются замечания приемщиков
- выполняются сезонные работы по озеленению территории
- выполняется монтаж навигации и элементов дизайнерской отделки
2 этап строительства. Секция 3 Секция 4, часть подземного паркинга:
Секция 3
Отделочные работы:
- устройство стяжки в МОП выполнено со 2 по 26 этажи
- штукатурка стен выполнена со 2 по 25 этажи
- устройство зашивок, откосов, коробов из ГКЛ ведется на 2-4 этажах
- устройство плитки в МОП и с/у на 3-4 этажах
Инженерные сети:
- ведется монтаж систем противодымной вентиляции в МОП
- ведется монтаж стояков противопожарного водопровода в МОП
- ведется монтаж систем отопления и ХВС/ГВС
- ведутся работы по монтажу электрической разводки
Фасадные работы:
- ведутся работы по утеплению, нанесению базового слоя штукатурки
- ведется монтаж противопожарных рассечек и кронштейнов для вентилируемого фасада
Секция 4
Кладка наружных и внутренних стен:
- выполнена на 90%, в работе закладка стояков инженерных сетей
Монтаж окон ПВХ:
- монтаж выполнен со 2 по 9 этажи
Инженерные сети:
- ведется монтаж систем противодымной вентиляции в МОП
- ведется монтаж стояков противопожарного водопровода в МОП
- ведется монтаж систем отопления и ХВС/ГВС
- ведутся работы по монтажу электрической разводки
3 этап строительства. Секция 5, часть подземного паркинга:
Секция 5:
- ведутся работы по устройству вертикальных монолитных конструкций 1 этажа
1 этап строительства.
Секция 1, Секция 2, часть подземного паркинга:
- ведется передача квартир/машино-мест/кладовок собственникам
- устраняются замечания приемщиков
- выполняются сезонные работы по озеленению территории
- выполняется монтаж навигации и элементов дизайнерской отделки
2 этап строительства.
Секция 3, Секция 4, часть подземного паркинга:
Секция 3
Отделочные работы:
- устройство стяжки в МОП выполнено со 2 по 29 этажи выполнено 100%
- штукатурка стен выполнена со 2 по 29 этажи выполнено 100%
- устройство зашивок, откосов, коробов из ГКЛ ведется на 4-8 этажах
- устройство плитки в МОП и с/у на 4-7 этажах
Инженерные сети:
- ведется монтаж систем противодымной вентиляции в МОП
- ведется монтаж стояков противопожарного водопровода в МОП
- ведется монтаж систем отопления и ХВС/ГВС
- ведутся работы по монтажу электрической разводки
Фасадные работы:
- ведутся работы по утеплению, нанесению базового слоя штукатурки
- ведется монтаж противопожарных рассечек и кронштейнов для вентилируемого фасада
- ведутся работы по устройству архитектурной подсветки фасадов
Секция 4
Кладка наружных и внутренних стен:
- выполнена на 100%, в работе закладка стояков инженерных сетей
Монтаж окон ПВХ:
- монтаж выполнен 100%
- монтаж алюминиевых конструкций выполнены 100%
Отделочные работы:
- устройство стяжки выполнено со 2 по 4 этажи
- штукатурка стен выполняется на 2 этаже
Инженерные сети:
- ведется монтаж систем противодымной вентиляции в МОП
- ведется монтаж стояков противопожарного водопровода в МОП
- ведется монтаж систем отопления и ХВС/ГВС
- ведутся работы по монтажу электрической разводки
- ведутся работы по монтажу слаботочных сетей
3 этап строительства.
Секция 5, часть подземного паркинга:
Секция 5:
- ведутся работы по устройству вертикальных монолитных конструкций 4 этажа
Общее:
- ведутся работы по строительству наружных сетей хозбытовой канализации
- ведутся работы по строительству наружных сетей ливневой канализации
